工事情報

利賀トンネル(2工区)工事(令和7年度利賀ダム工事情報)

受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和8年9月30日

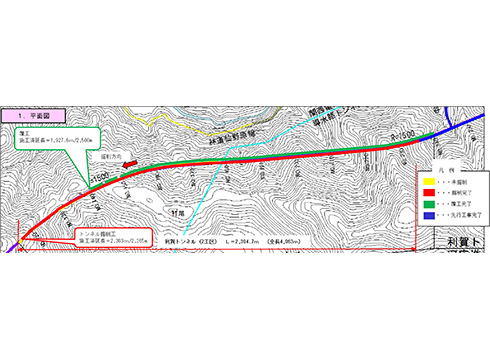

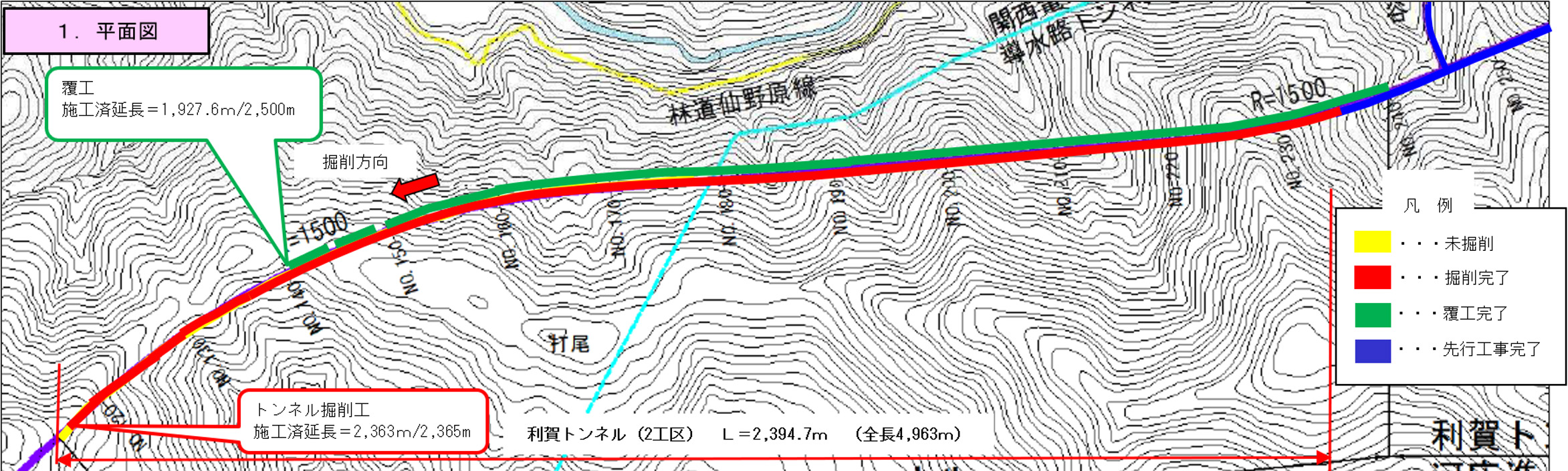

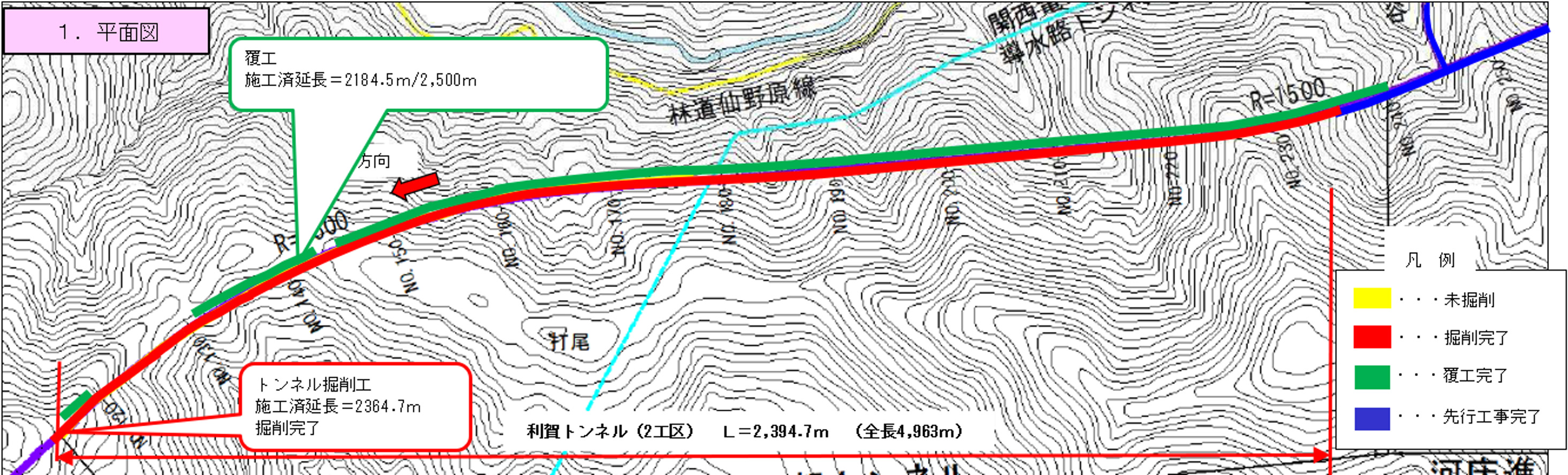

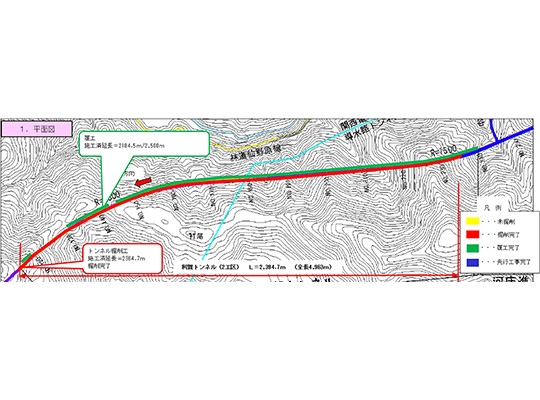

令和8年3月

工事状況

  • トンネル掘削工・インバート工については、3月末時点で全線完了しました。

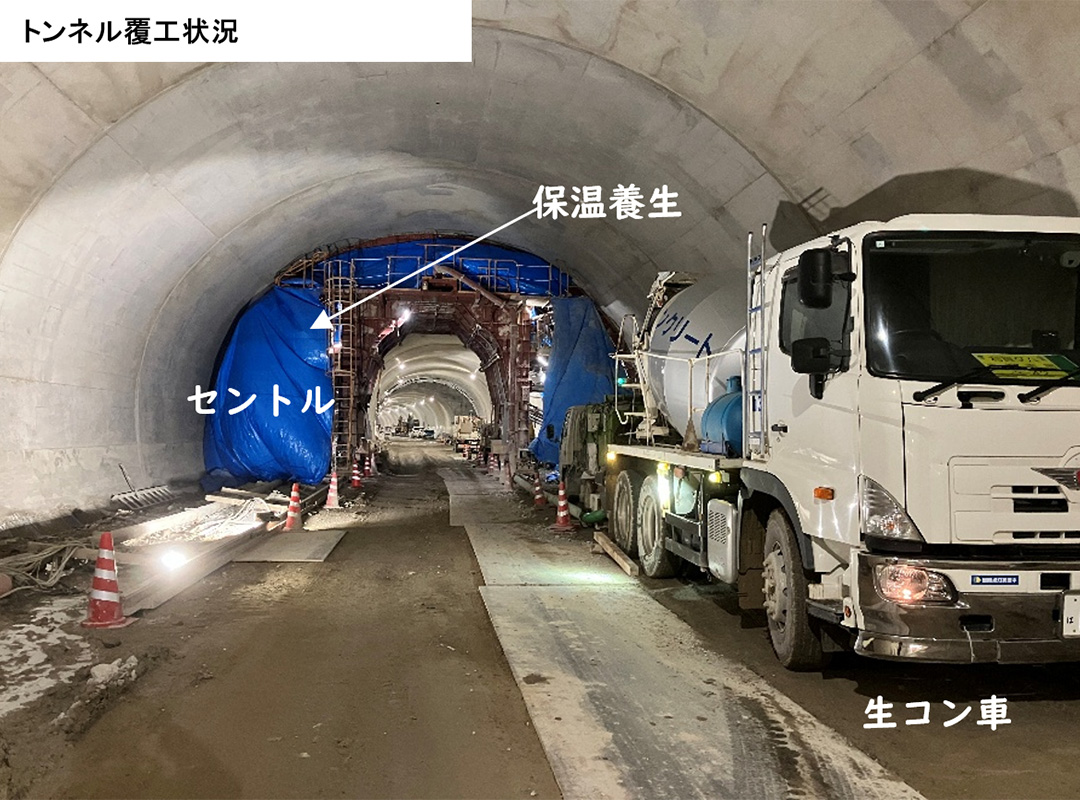

  • トンネル覆工は、標準部用セントル2台と非常駐車帯用セントルの合計3台を用いて施工を実施しています。

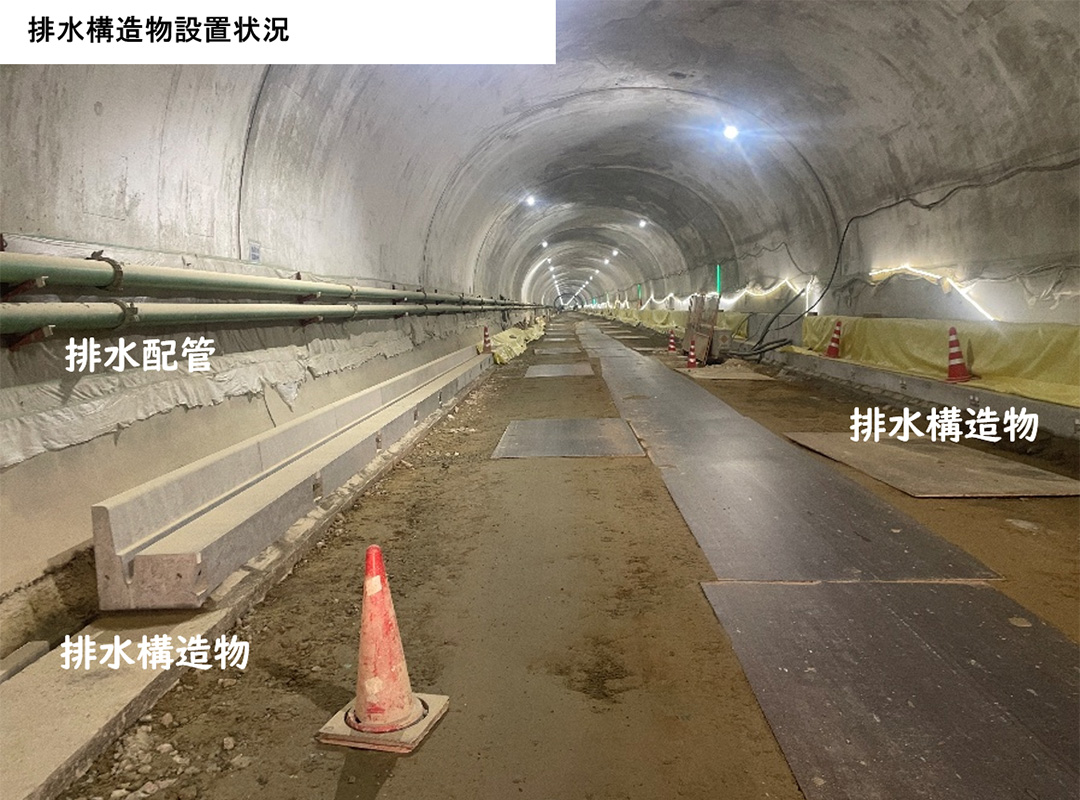

  • その他作業として、排水構造物設置工事などを坑内で進めております。

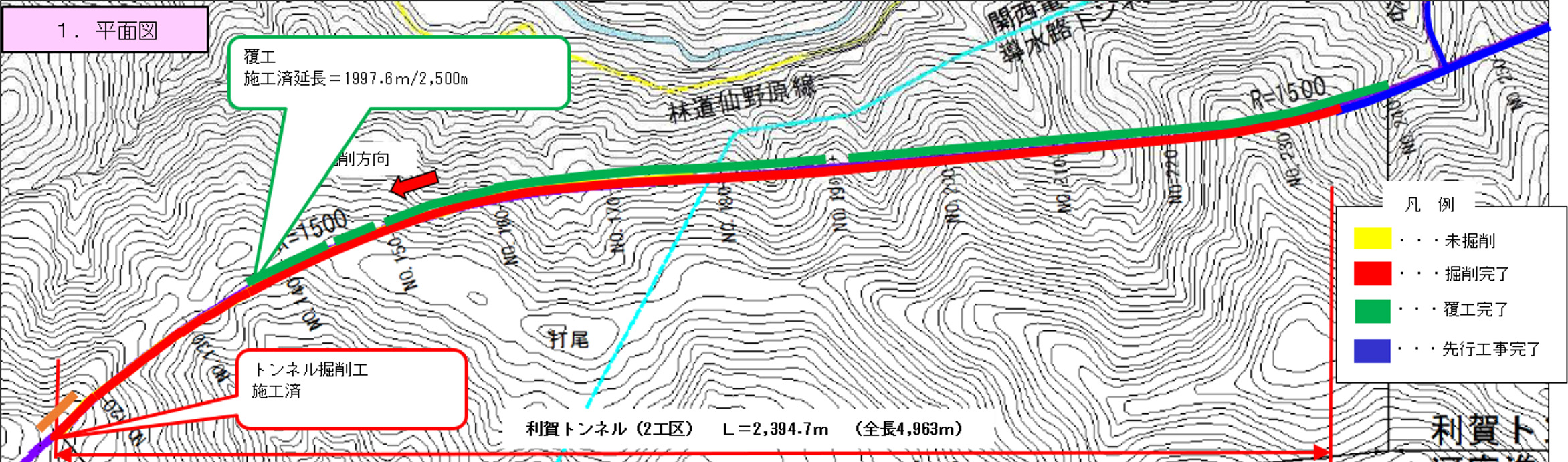

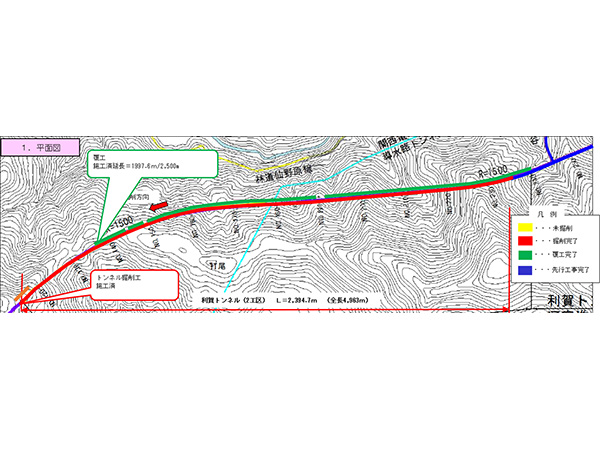

令和8年2月

工事状況

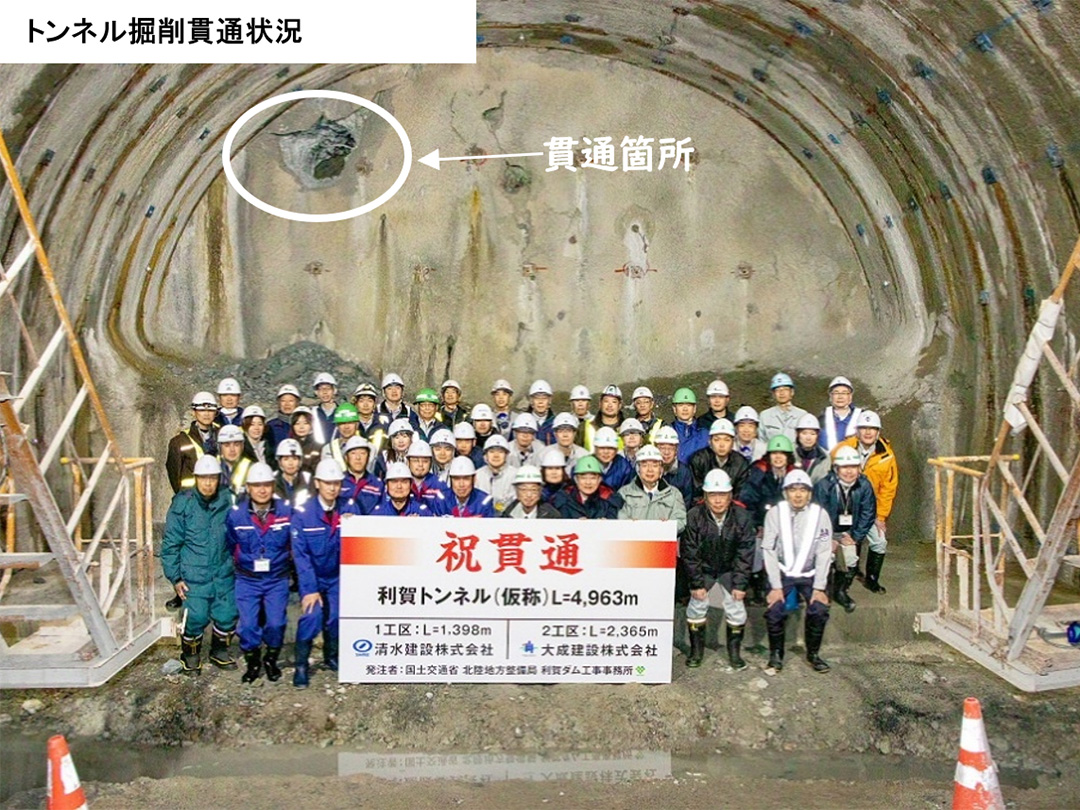

  • トンネル掘削は、令和8年2月3日に無事貫通しました。発注者、地元の方々、関連業者他、多数の方々の協力のもと、一区切りがつきました。

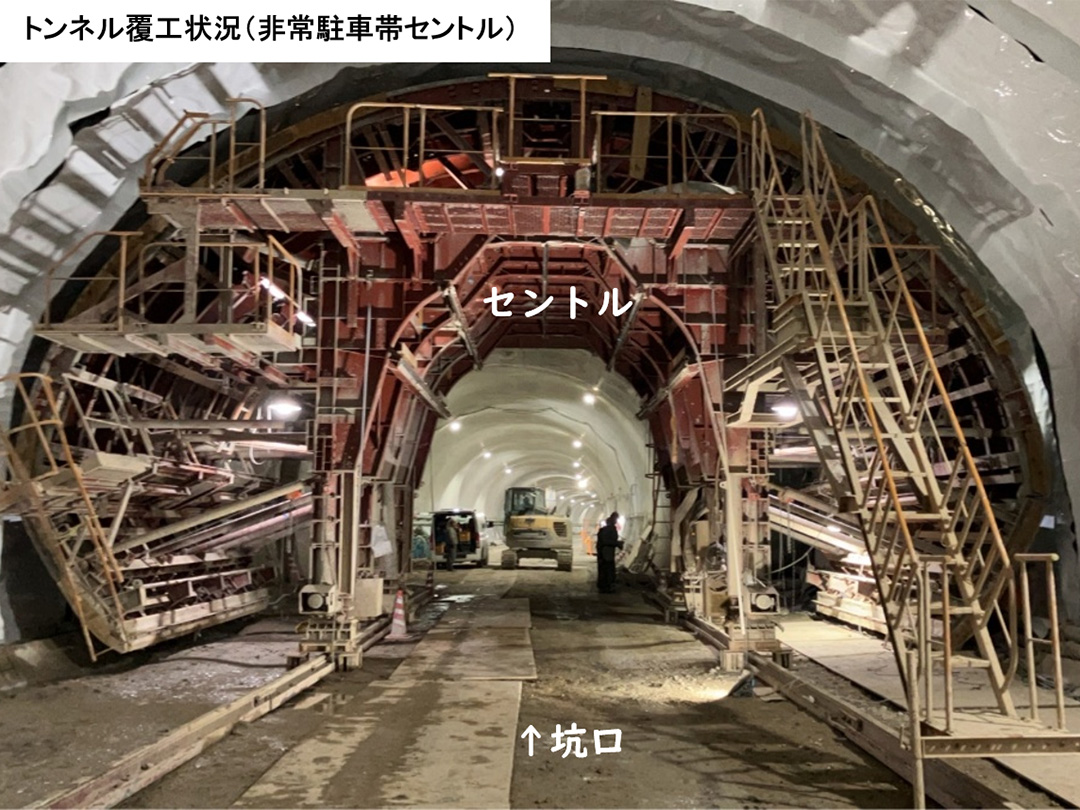

  • トンネル覆工は、標準部用セントルと非常駐車帯用セントルの2台を用いて施工を実施しています。

令和8年1月

工事状況

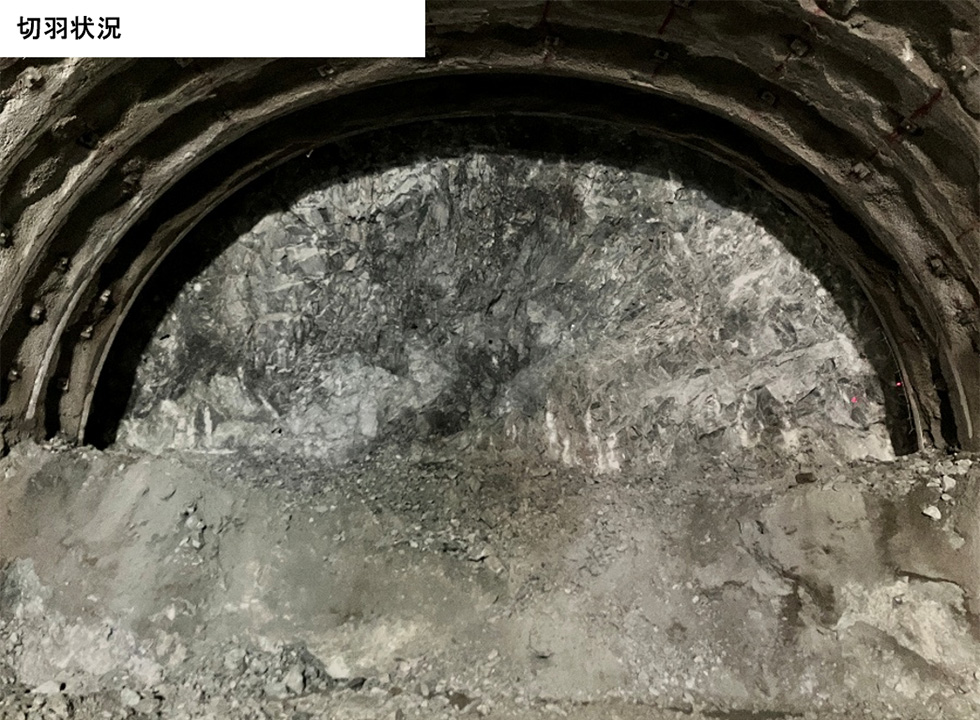

  • トンネル掘削は、1工区側との貫通まで残り2mとなりました。2月上旬には貫通予定です。
  • トンネル覆工は、非常駐車帯用セントルを一部解体し、次の非常駐車帯へ移動させる準備作業を実施しています。
