利賀トンネル(2工区)工事
利賀トンネル(2工区)工事(令和7年度利賀ダム工事情報)
受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和8年3月13日
令和7年10月
工事状況

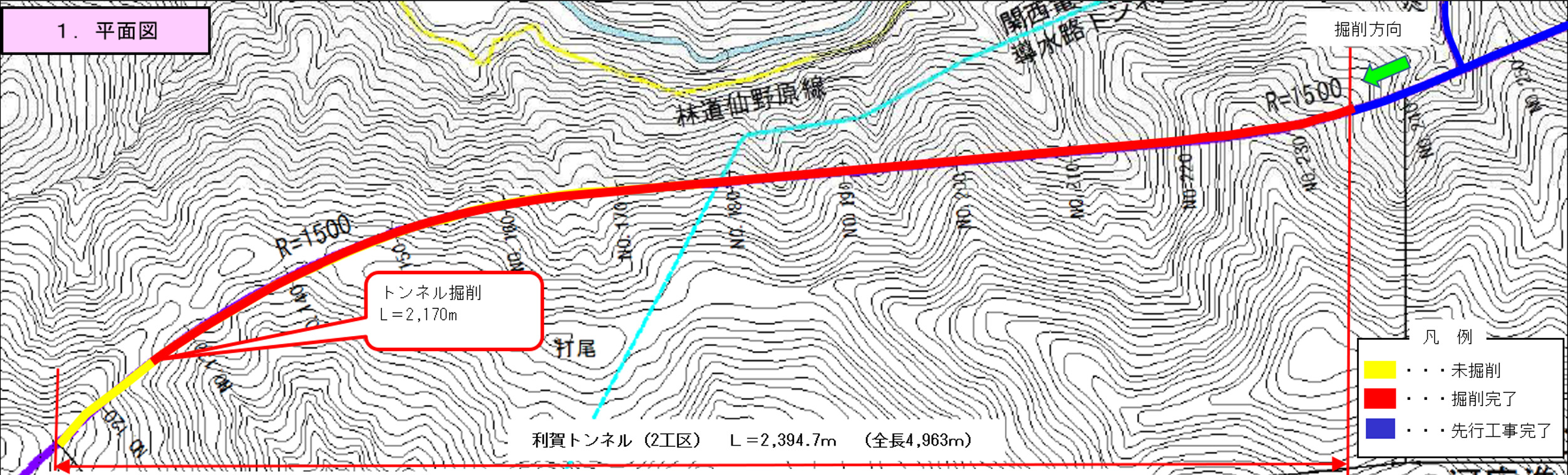

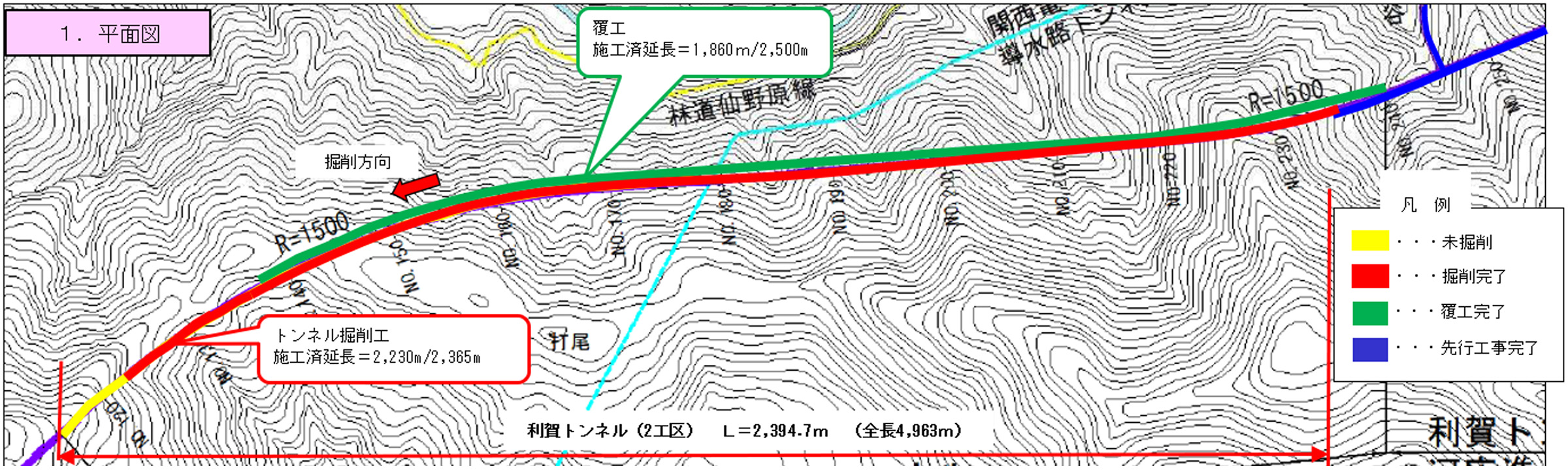

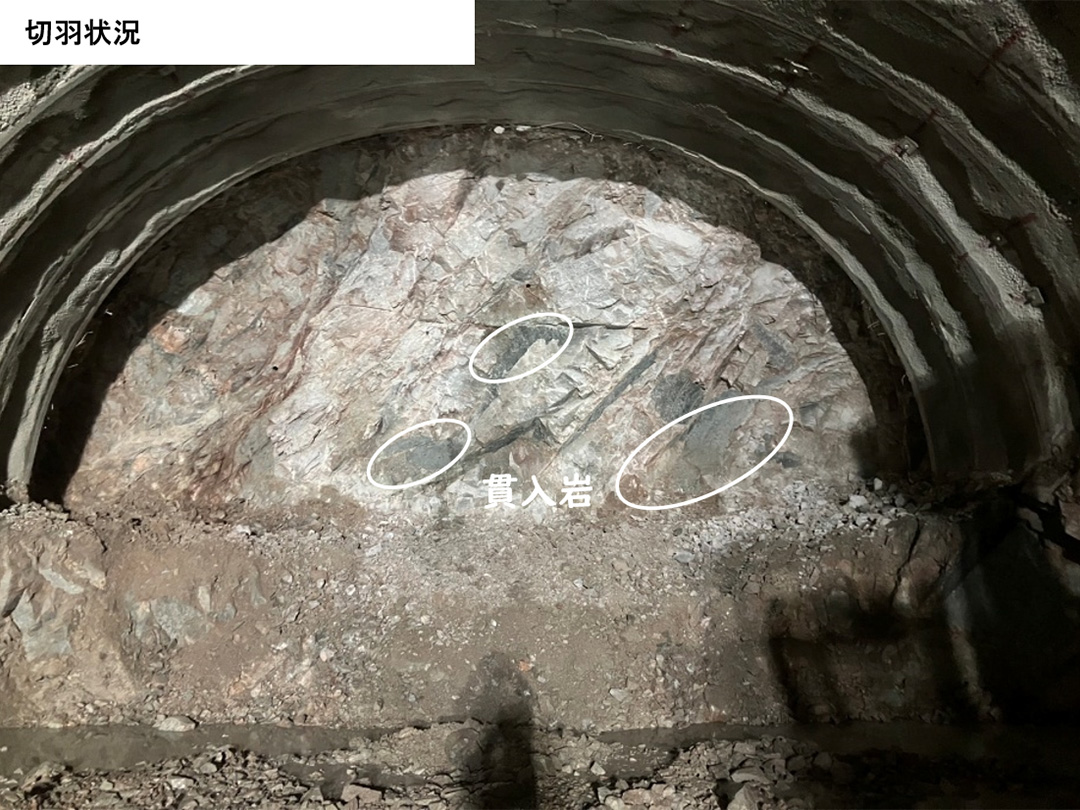

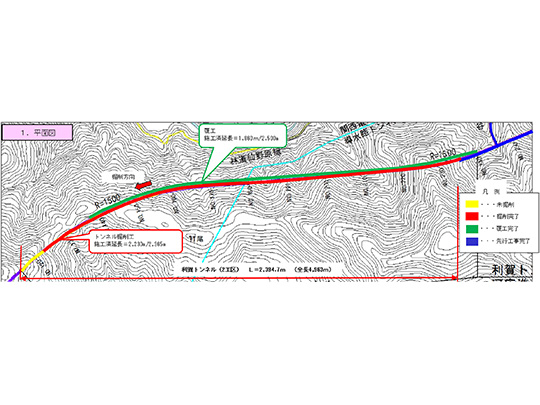

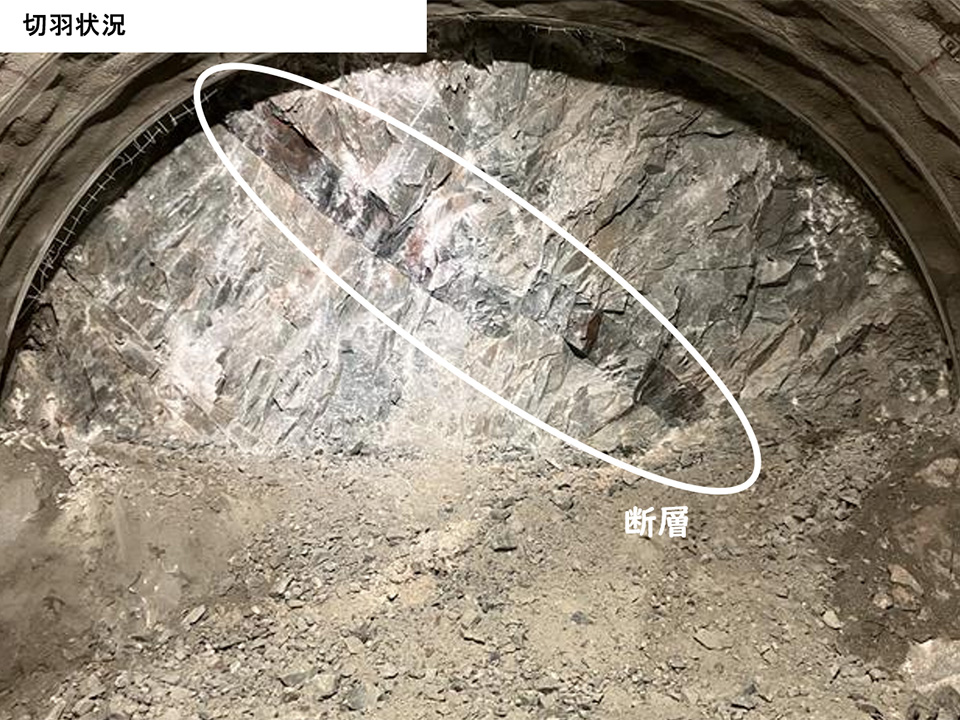

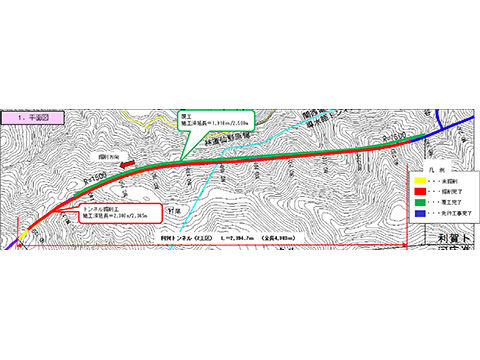

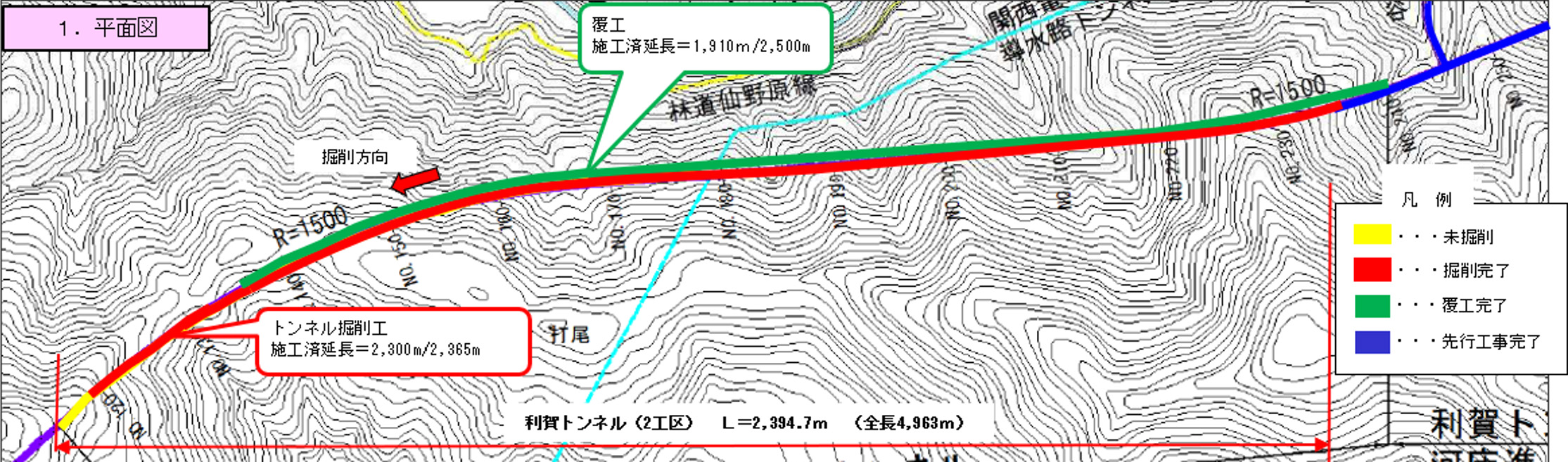

トンネル掘削は掘削開始から2,170mに到達しました。トンネル貫通まで、残り200mを切りました。

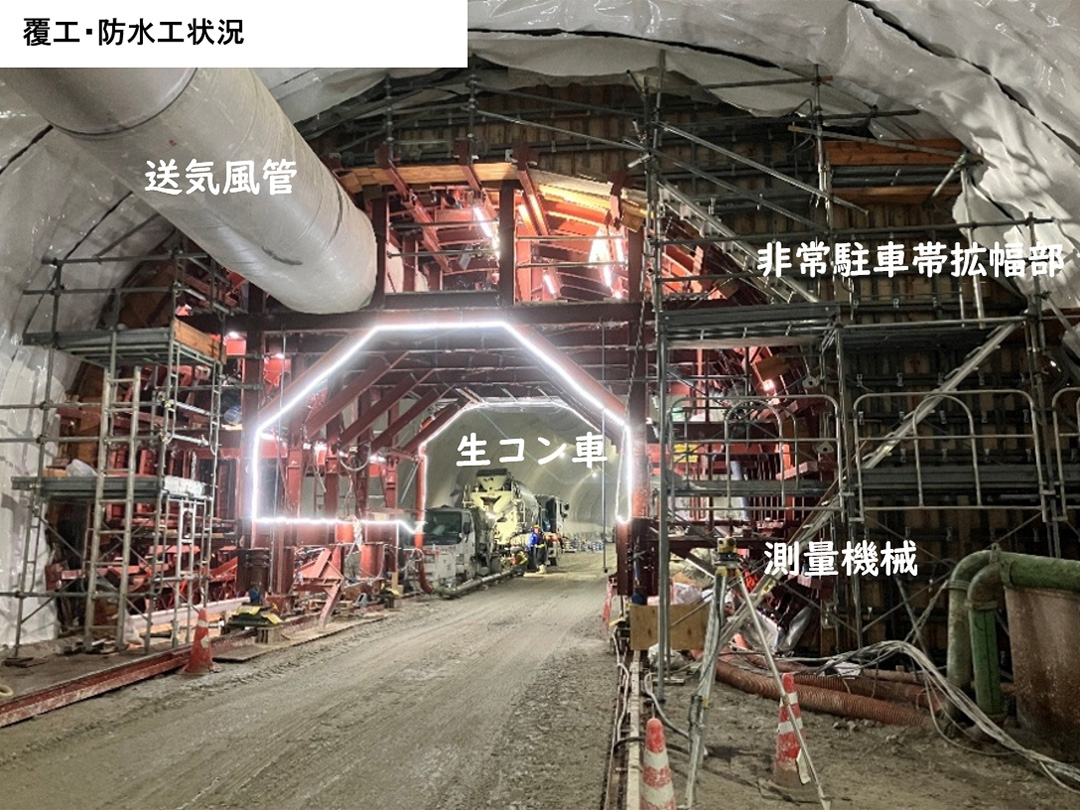

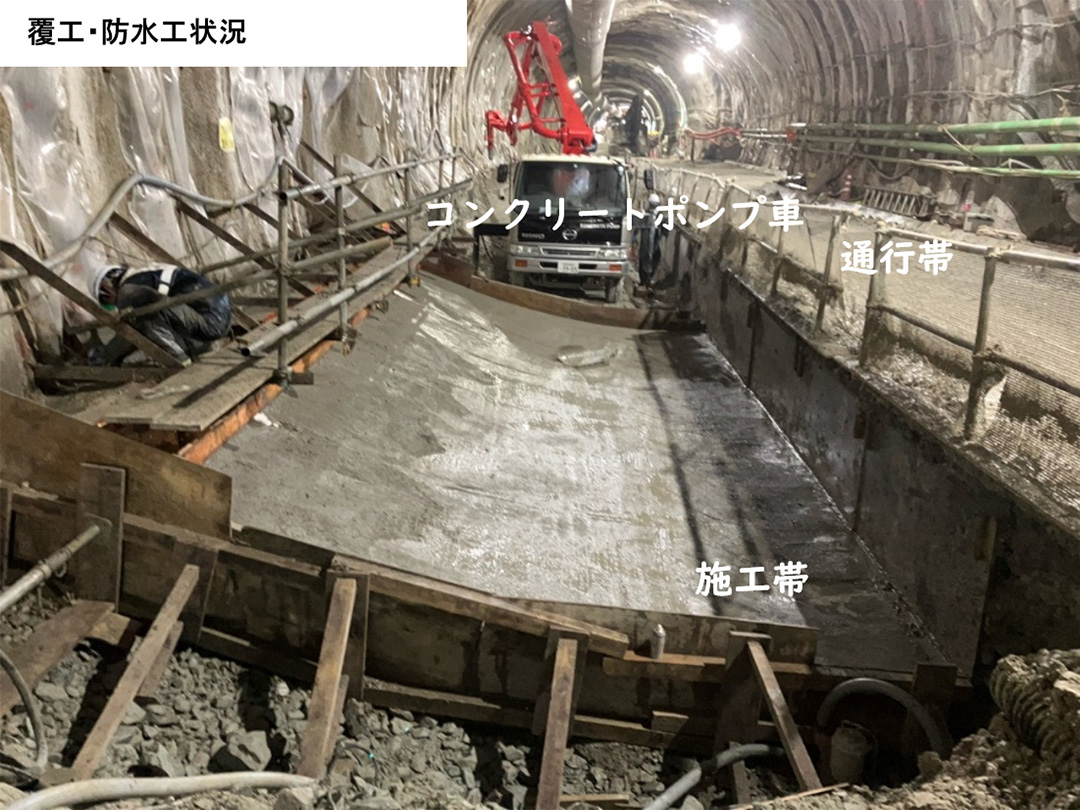

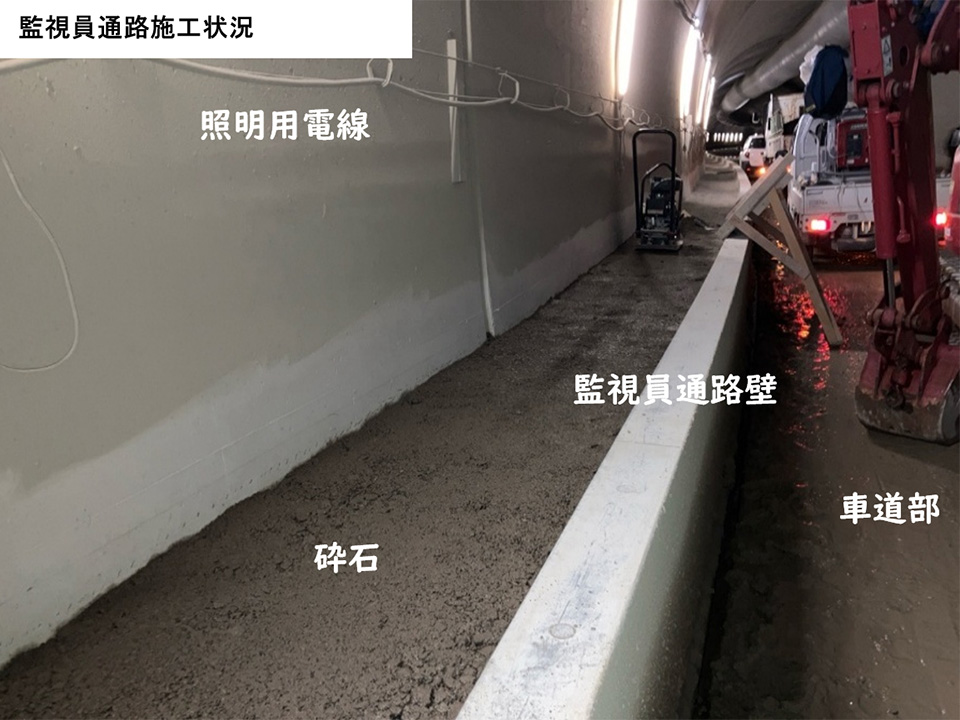

インバート工は、トンネル先端部(切羽)から後方の位置で施工しています。トンネルを2分割し片側を通行帯、片側で施工することでトンネル掘削を継続しつつインバート工を施工しています。
