工事情報

利賀トンネル(2工区)工事(令和6年度利賀ダム工事情報)

受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和8年3月13日

令和6年12月

工事状況

  • トンネル掘削は、12月末時点で掘削開始から約1,740mに到達しました。
    断層破砕帯を通過し切羽付近では、毎分300リットル以上の坑内湧水が発生しています。トンネル掘削に先行して地下水位を低下させて坑内湧水量を減少させるために水抜ボーリングを年末に施工しております。

令和6年11月

工事状況

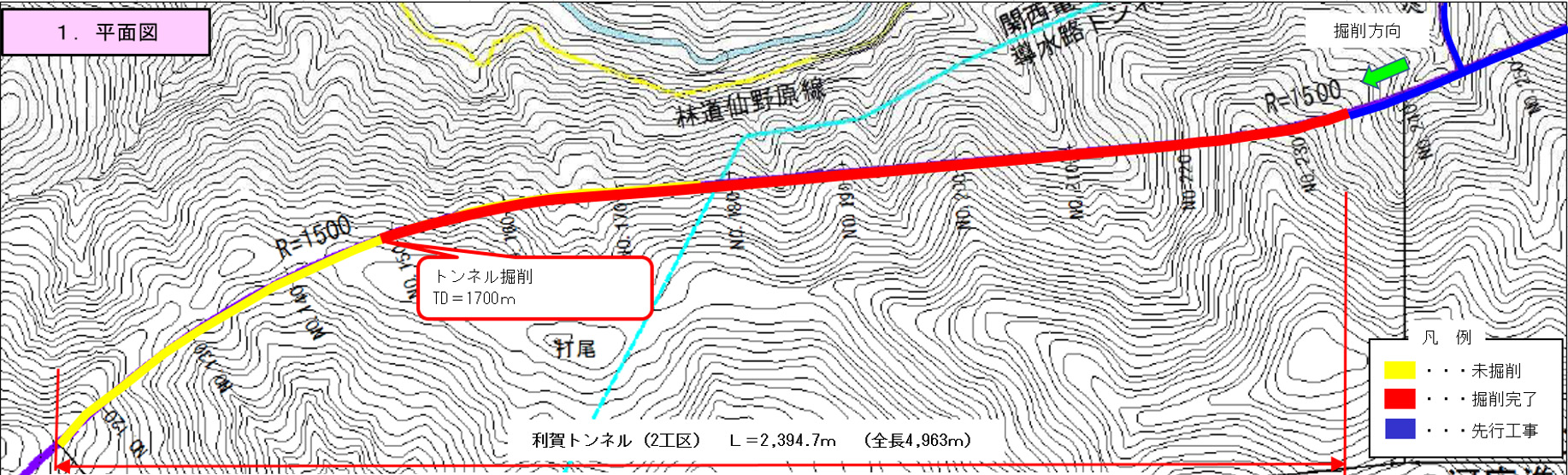

  • トンネル掘削は、11月末時点で掘削開始から約1,700mに到達しました。先行工事での掘削分を含めると坑口から2,900m余り掘り進んでいます。現在は非常駐車帯拡幅部の掘削を実施しています。

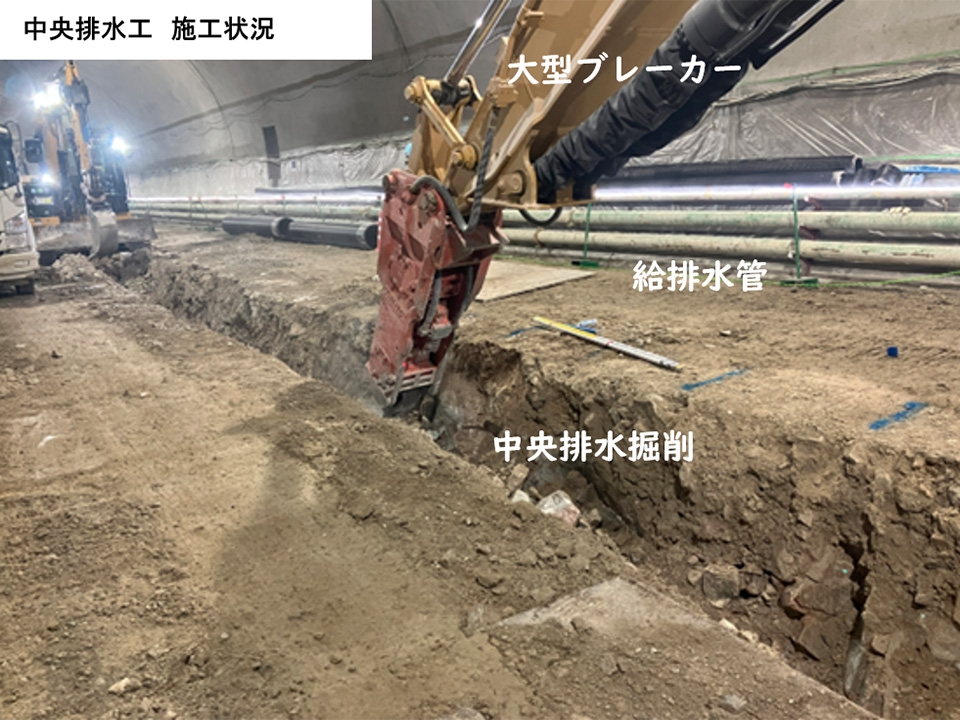

  • 坑内で発生する湧水を処理するための中央排水工は、11月末時点で330m完成しています。

令和6年10月

工事状況

  • トンネル掘削は、10月末時点で掘削開始から約1,640m進捗しました。鏡面の黒い部分は安山岩の貫入岩が露出しており、層境であることから湧水が一部発生しています。
  • 道路下部を掘削・コンクリート打設するインバート工は、180m進捗しました。
令和6年度
令和5年度
