利賀トンネル(2工区)工事
利賀トンネル(2工区)工事(令和5年度利賀ダム工事情報)
受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和7年3月24日
令和5年10月
工事状況

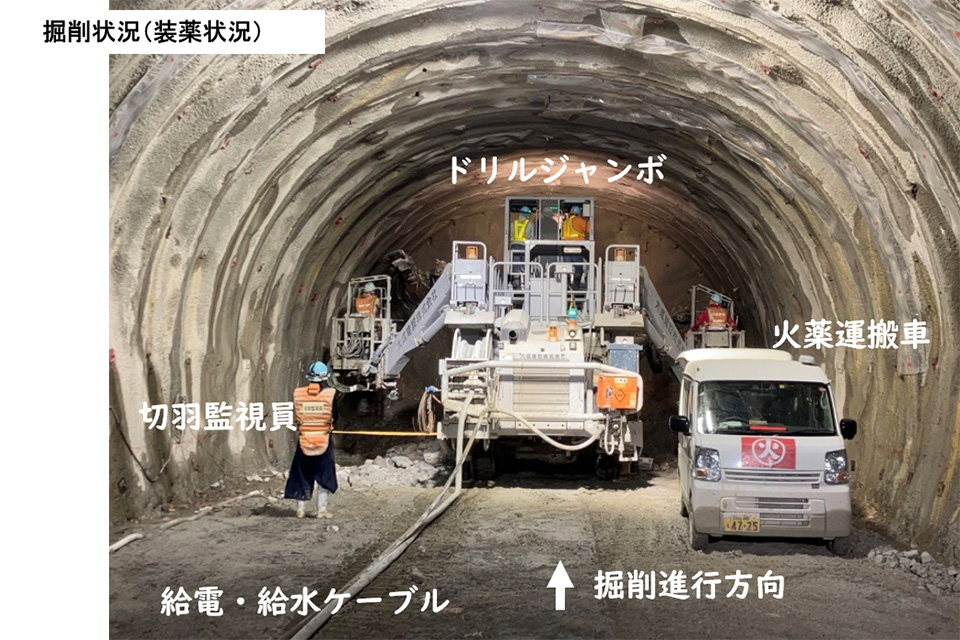

トンネル掘削は、10月末時点で掘削開始から925m進捗しています。トンネル切羽(先端部)からの湧水を防止するために、水抜ボーリングを掘削と並行して実施しています。
覆工・防水工は、10月末時点で開始から350mコンクリート打設を行っています。概ね、2日に1回のペースで打設しています。
令和5年9月
工事状況
トンネル掘削は、9月末時点で掘削開始から850m進捗しています。非常駐車帯拡幅部の掘削が完了しています。
覆工・防水工は、9月末時点で開始から250mコンクリート打設を行っています。
令和5年8月
工事状況
トンネル掘削は、8月末時点で掘削開始から760m進捗しています。
覆工・防水工は、8月末時点で開始から130mコンクリート打設を行っています。
坑内から発生する突発・大量湧水を防止する水抜ボーリング施工を実施し、掘削開始前に坑内水位を低下させてから掘削を行っています。
