利賀ダム工事情報
令和6年度利賀ダム工事情報
利賀トンネル(2工区)工事
利賀トンネル(2工区)工事(令和6年度利賀ダム工事情報)
受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和8年3月13日
令和7年2月
工事状況
トンネル掘削は、2月末時点で掘削開始から約1,760mに到達しました。
覆工コンクリートは、2月末時点で坑口から1,420mに到達しました。
今年は例年にない大雪となり、雪崩の危険性が高いためトンネル掘削・覆工をはじめとした坑内作業は一時中断しています。
令和7年1月
工事状況
厳寒期を迎え、降雪量も昨年・一昨年と比較して多いですが引き続き工事を継続しています。

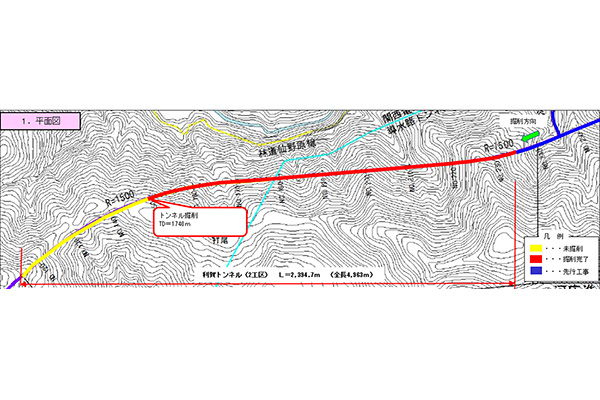

トンネル掘削は、1月末時点で掘削開始から約1,740mに到達しました。年末に実施した水抜ボーリング工のボーリング孔から坑内湧水を集水し排水しています。
インバート工は、1月末時点で約380m完成しました。
令和6年度
5~6月
7~9月
10~12月
1~3月
令和5年度
5~7月
8~10月
11~1月
2月
