このページはJavascriptを使用しています。Javascriptをonにしてください
工事情報
HOME
工事情報
利賀ダム工事情報
令和6年度利賀ダム工事情報
利賀トンネル(2工区)工事
利賀トンネル(2工区)工事(令和6年度利賀ダム工事情報)
受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和8年3月13日
令和6年9月
工事状況
トンネル掘削は、9月末時点で掘削開始から約1,570m進捗しました。亀裂が発達し、全体的に粘土が介在しているため、崩れやすい地山を掘削中です。
覆工・防水工は、9月末時点で開始から約1,300mの位置でコンクリート打設を行っています。
令和6年8月
工事状況
トンネル掘削は、8月末時点で掘削開始から約1,530m進捗しました。切羽状況の写真が示すように、花崗閃緑岩の中に黒色の貫入岩(安山岩)が確認できます。

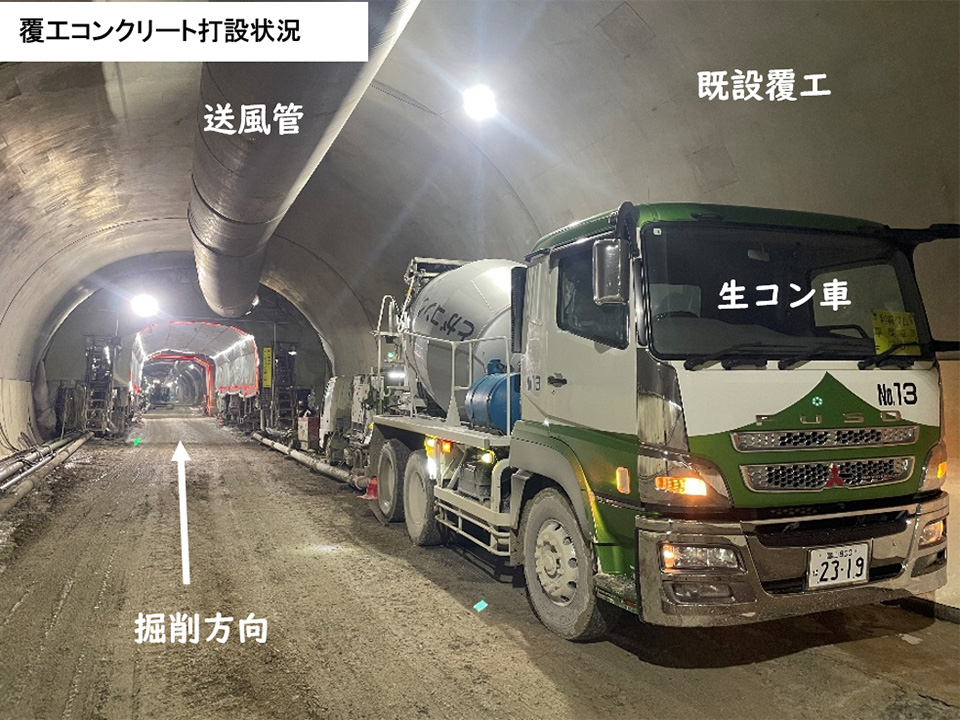

覆工・防水工は、8月末時点で開始から約1,220mの位置でコンクリート打設を行っています。
令和6年7月
工事状況
トンネル掘削は、7月末時点で掘削開始から約1,490m進捗しました。不良地山帯を掘削しており、支保剛性を補強するために増しロックボルトの施工を併用しつつ掘削しています。
覆工・防水工は、7月末時点で開始から約1,150mの位置でコンクリート打設を行っています。
令和6年度
5~6月
7~9月
10~12月
1~3月
令和5年度
5~7月
8~10月
11~1月
2月
令和6年度利賀ダム工事情報へ戻る
