利賀トンネル(2工区)工事(令和5年度利賀ダム工事情報)

受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和7年3月24日

令和6年1月

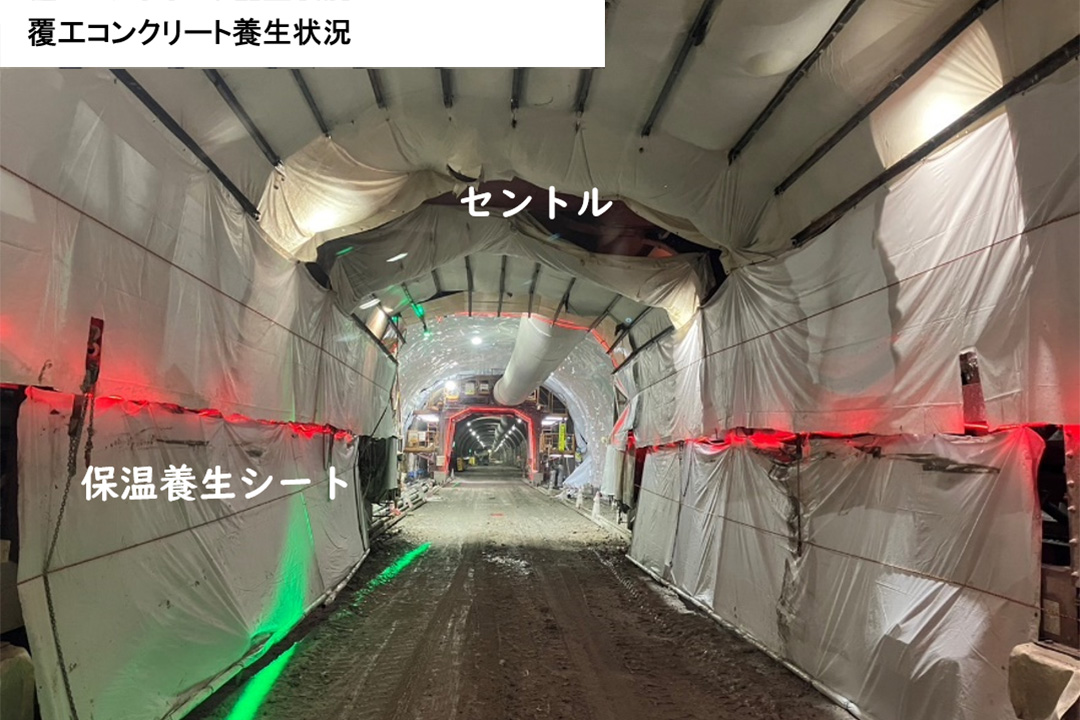

工事状況

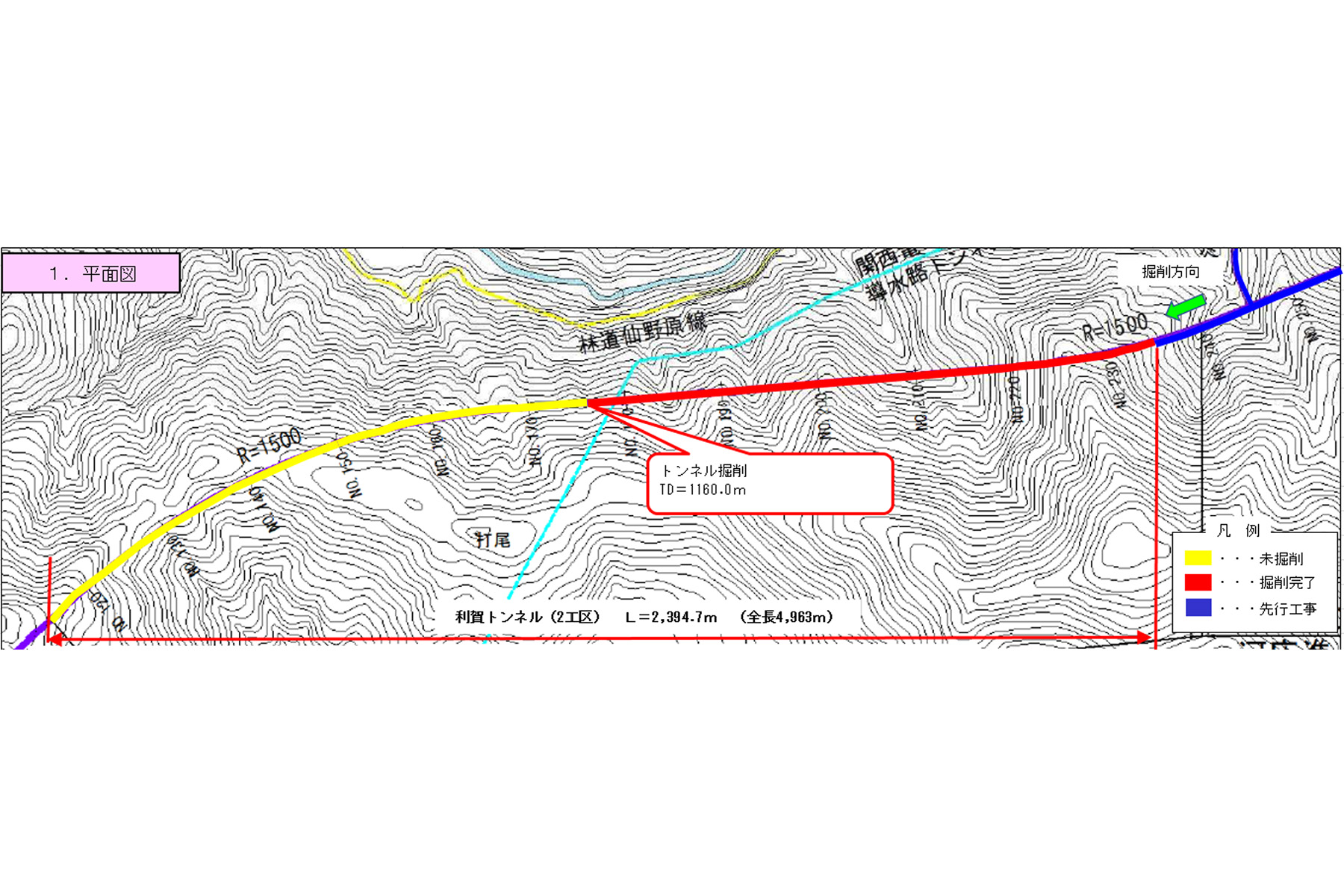

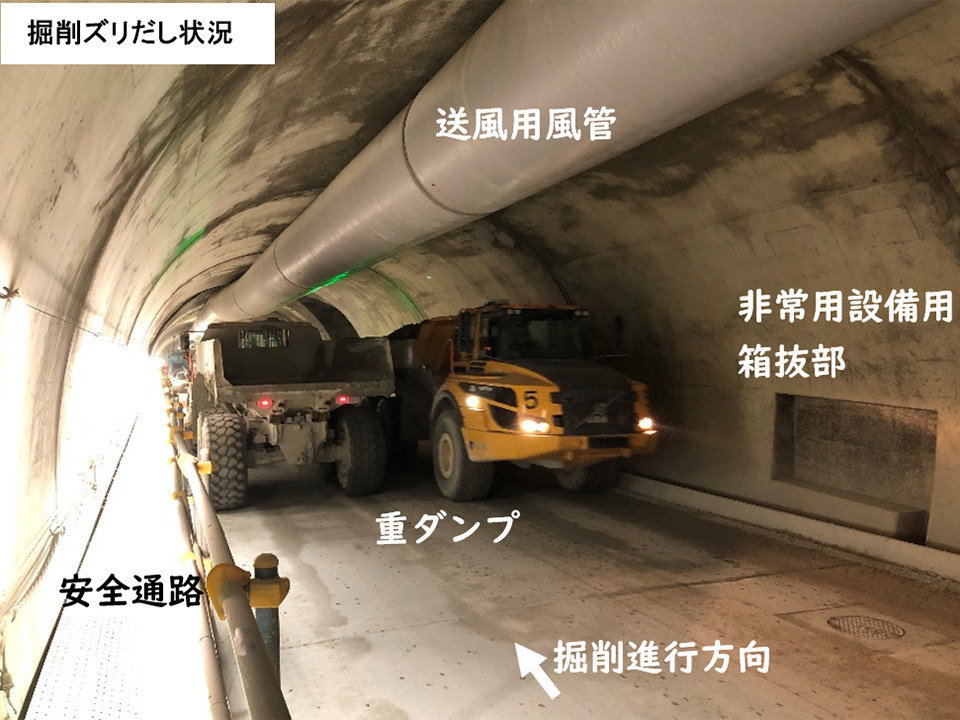

  • トンネル掘削は、1月末時点で掘削開始から約1,160m進捗しました。

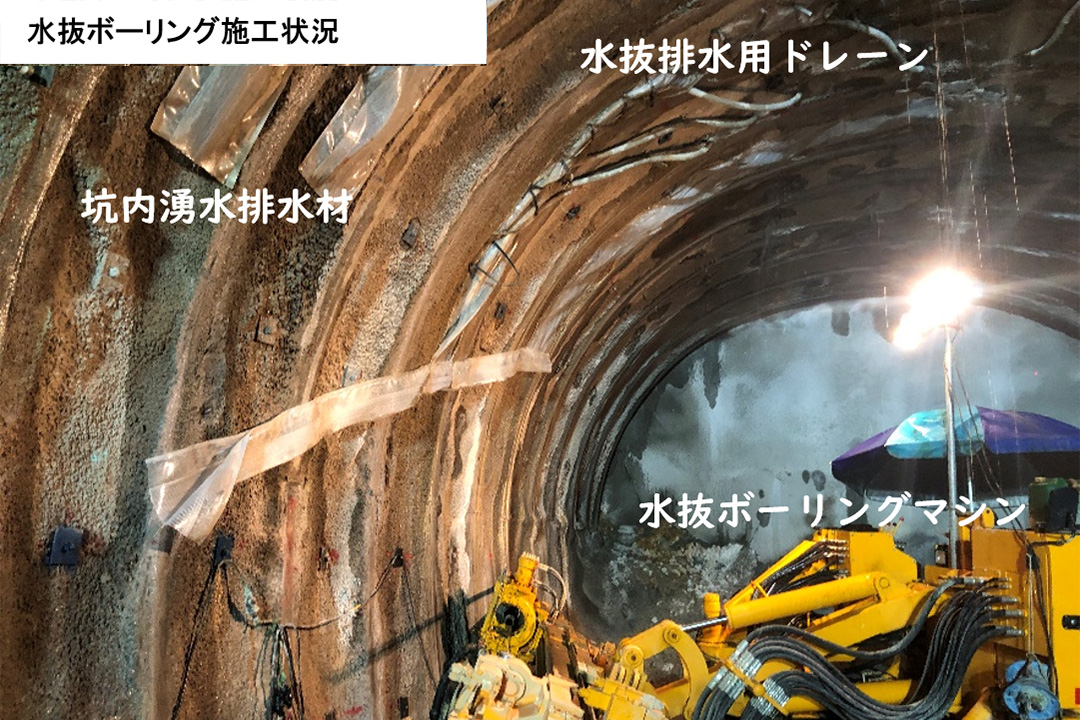

    引き続き掘削を進めておりますが、坑内からの湧水が多く処理に苦労しております。

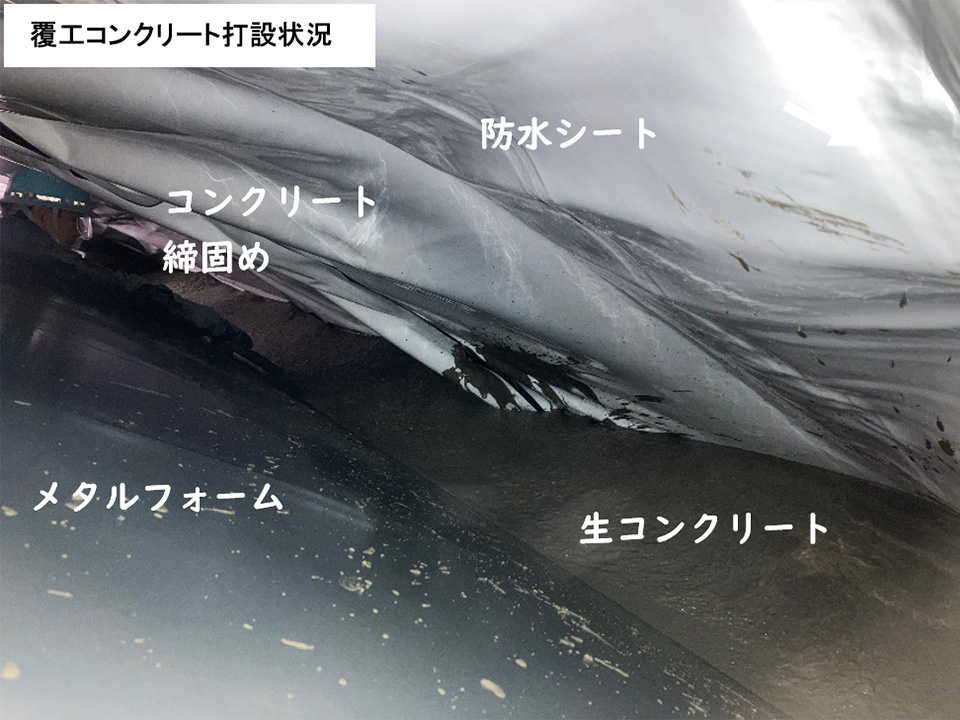

  • 覆工・防水工は、1月末時点で開始から約630mコンクリート打設を行っています。
    ジェットヒーターによる加温と保温養生シートでコンクリートの品質を高めています。

令和5年12月

工事状況

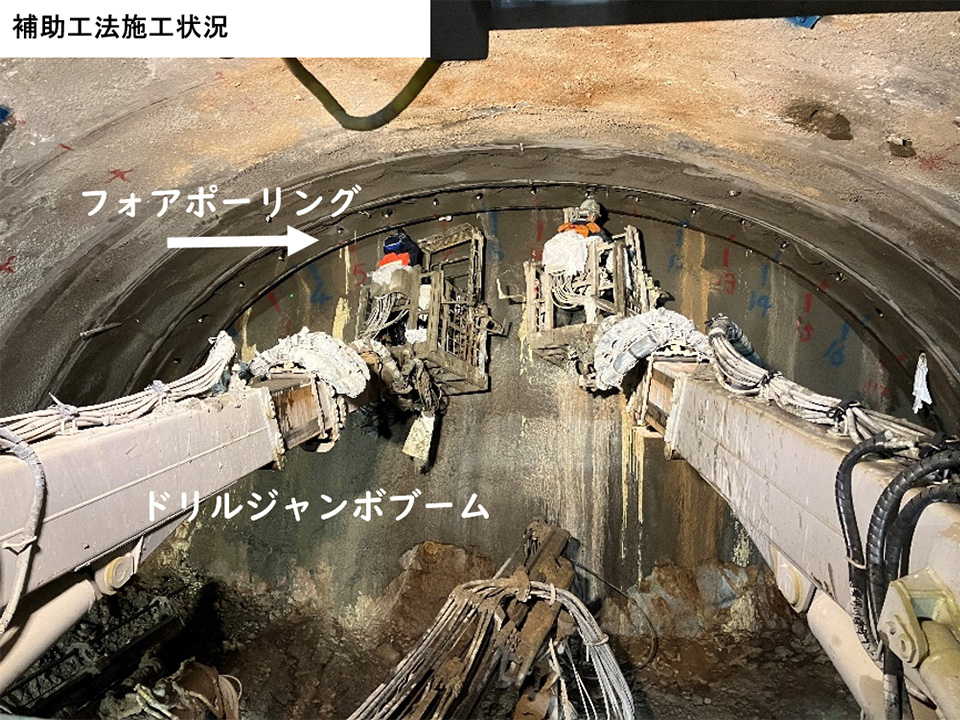

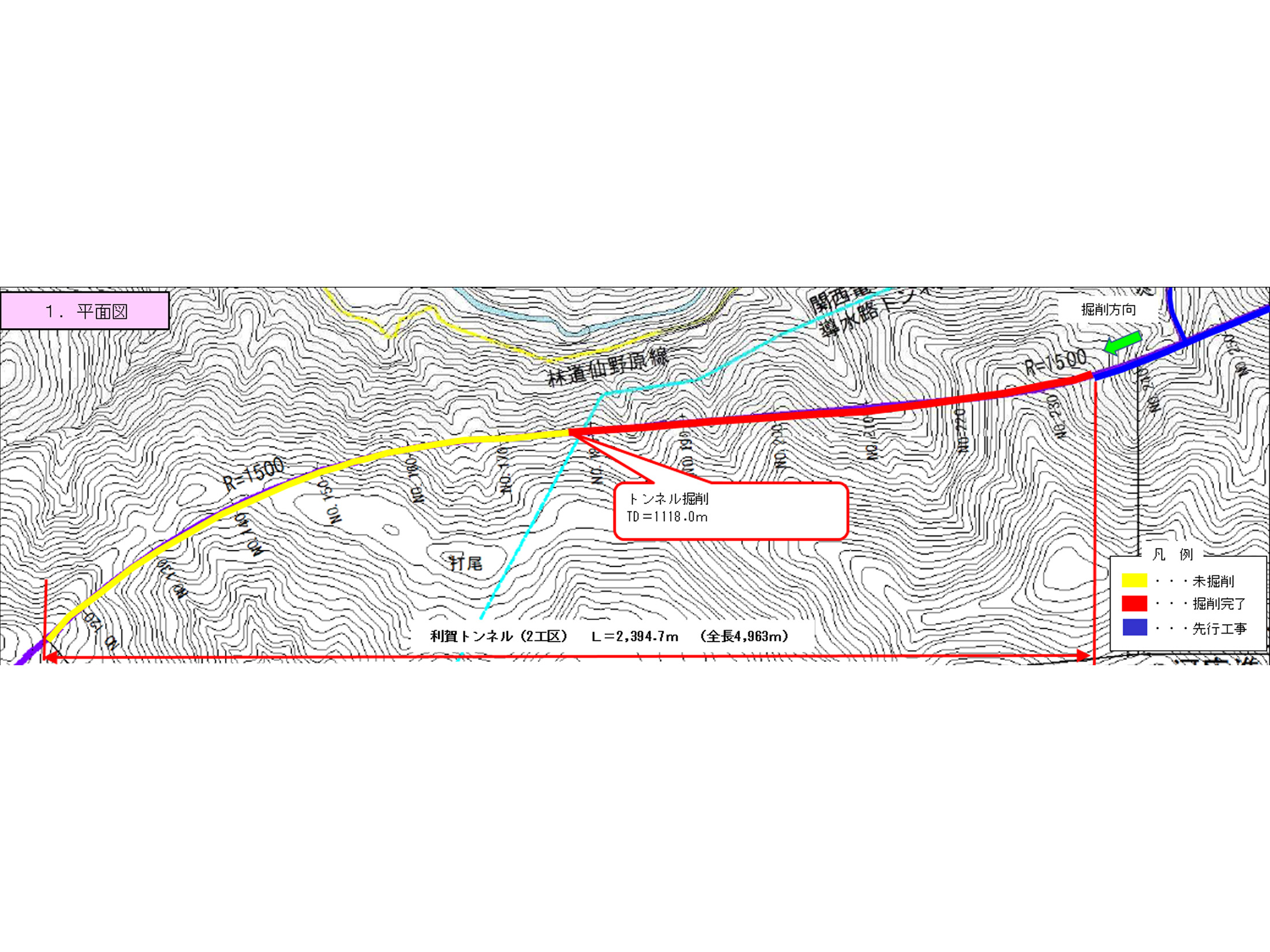

  • トンネル掘削は、12月末時点で掘削開始から約1,120m進捗し、掘削開始から1年が経過しました。現在は、補助工法を用いて地山を固めながら掘り進んでいます。

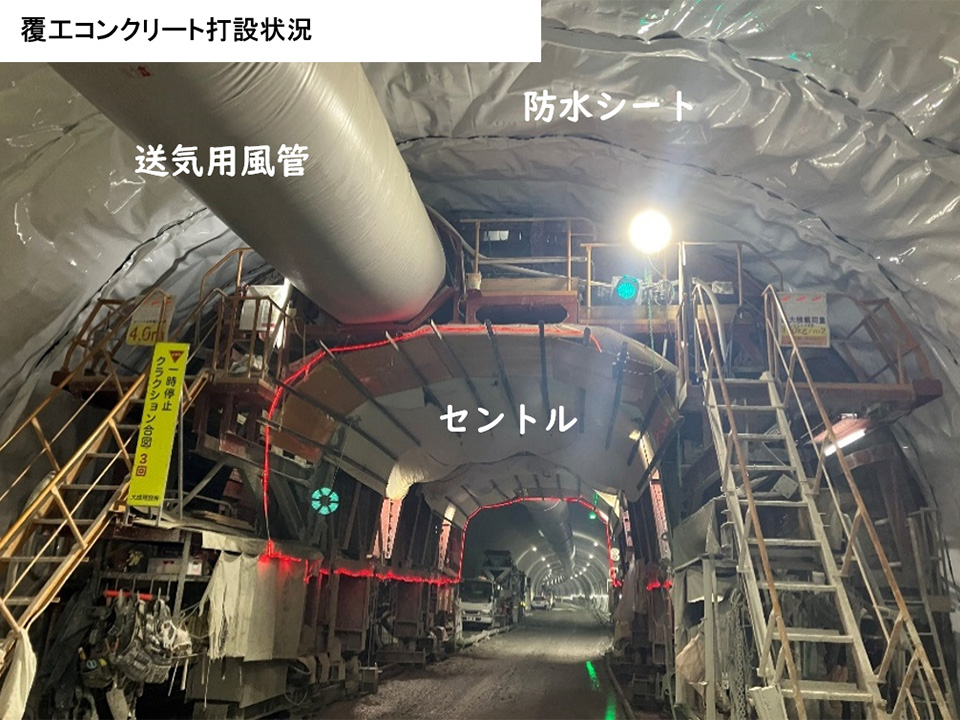

  • 覆工・防水工は、12月末時点で開始から約550mコンクリート打設を行っています。坑外は降雪していますが、降雪前同様に2日に1回のペースで打設しています。

令和5年11月

工事状況

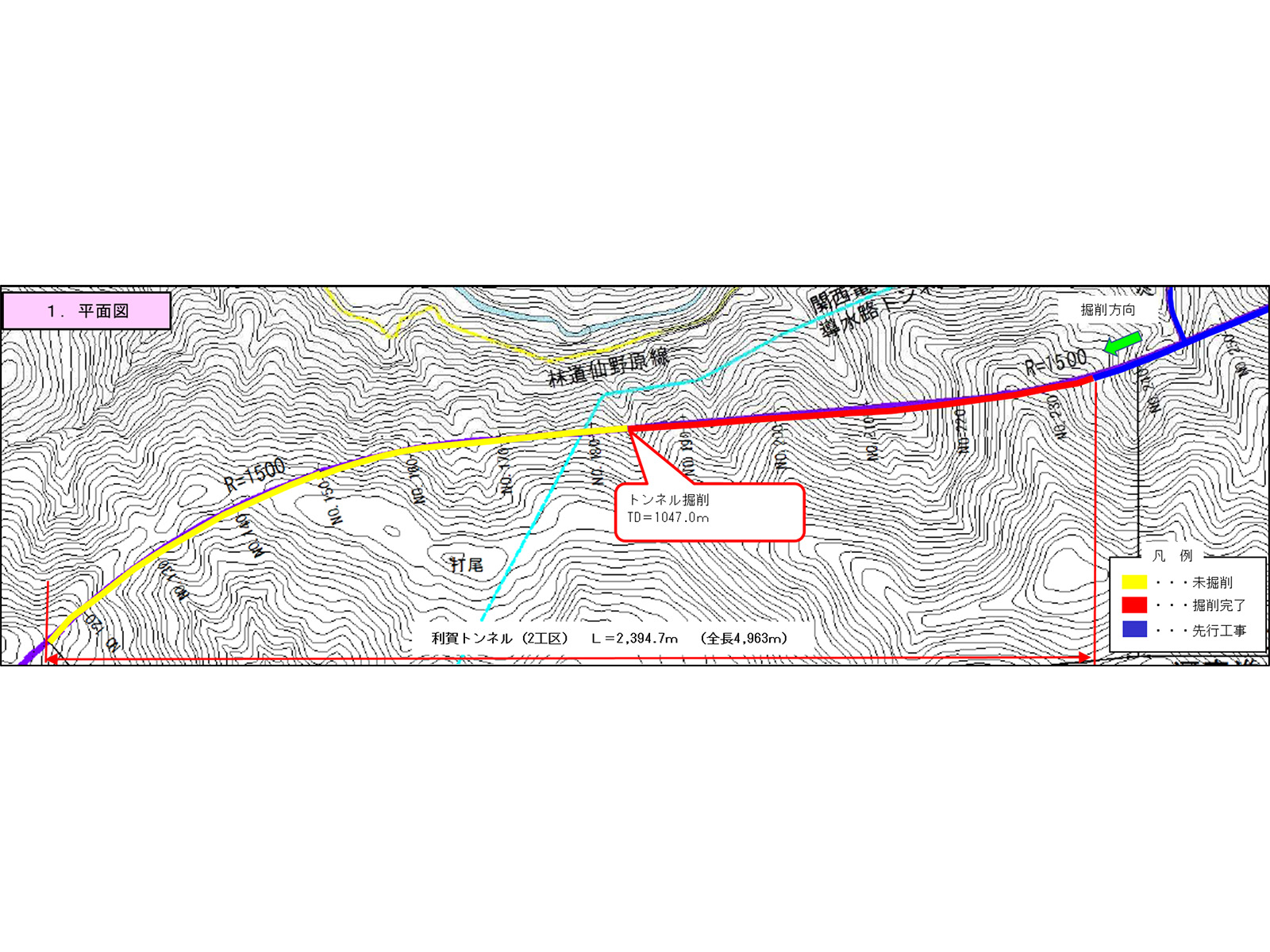

  • トンネル掘削は、11月末時点で掘削開始から約1,050m進捗し、掘削開始から11ヵ月で1,000mを超えました。
  • 覆工・防水工は、11月末時点で開始から460mコンクリート打設を行っています。概ね、2日に1回のペースで打設しています。
