利賀トンネル(2工区)工事(令和5年度利賀ダム工事情報)

受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和7年3月24日

令和5年7月

工事状況

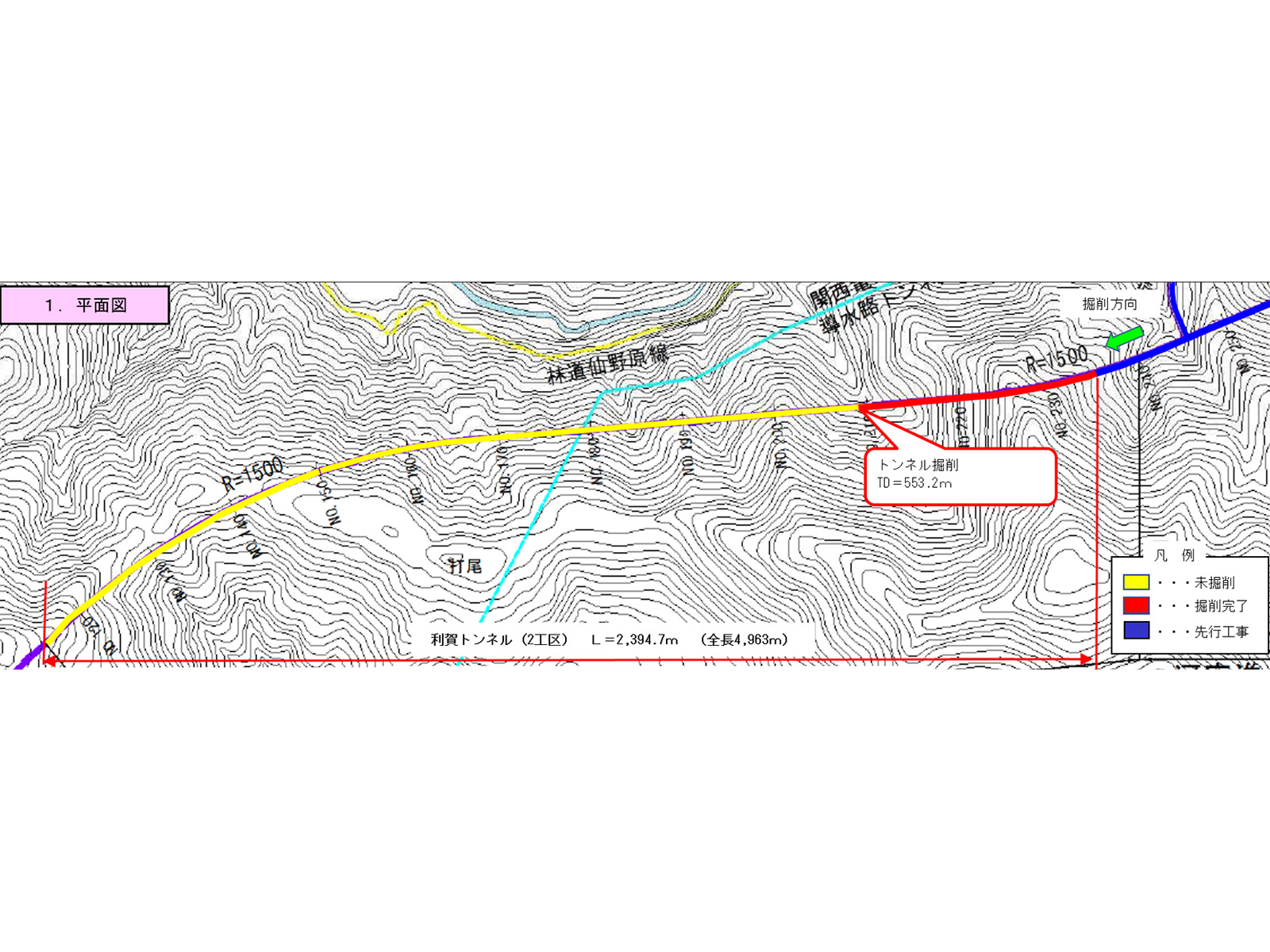

  • トンネル掘削は、7月末時点で掘削開始から680m進捗しています。
  • 覆工コンクリートは、7月から施工を開始し月末時点で2日に1回のペースでコンクリート打設を行っています。
  • その他、路盤コンクリート打設など作業をスムーズに進めるための工事も併せて実施中です。

令和5年6月

工事状況

  • トンネル掘削は、引き続き順調に施工を進めています。
  • 7月からの覆工コンクリート打設に向けて、覆工セントルの組立を実施しております。

令和5年5月

工事状況

  • 令和5年1月から掘削を開始し、順調に掘り進んでいます。
  • 7月からは、覆工コンクリートの打設を開始することを計画しています。
現場代理人・主任(監理)技術者からのコメント

工事は主にトンネル内になりますが、資機材などの運搬に周辺道路を使用しています。地域住民の皆様には少なからずご迷惑をお掛けすることがあるかと思いますが、安全・環境に配慮しながら工事を進めてまいりますので、ご理解・ご協力のほどよろしくお願いします。
