利賀トンネル(2工区)工事(令和7年度利賀ダム工事情報)

受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和8年3月13日

令和7年9月

工事状況

  • トンネル掘削は掘削開始から2,080mに到達しました。トンネル貫通まで、残り300mを切りました。
  • 覆工・防水工は、トンネル先端部(切羽)から後方500mの位置で施工しています。

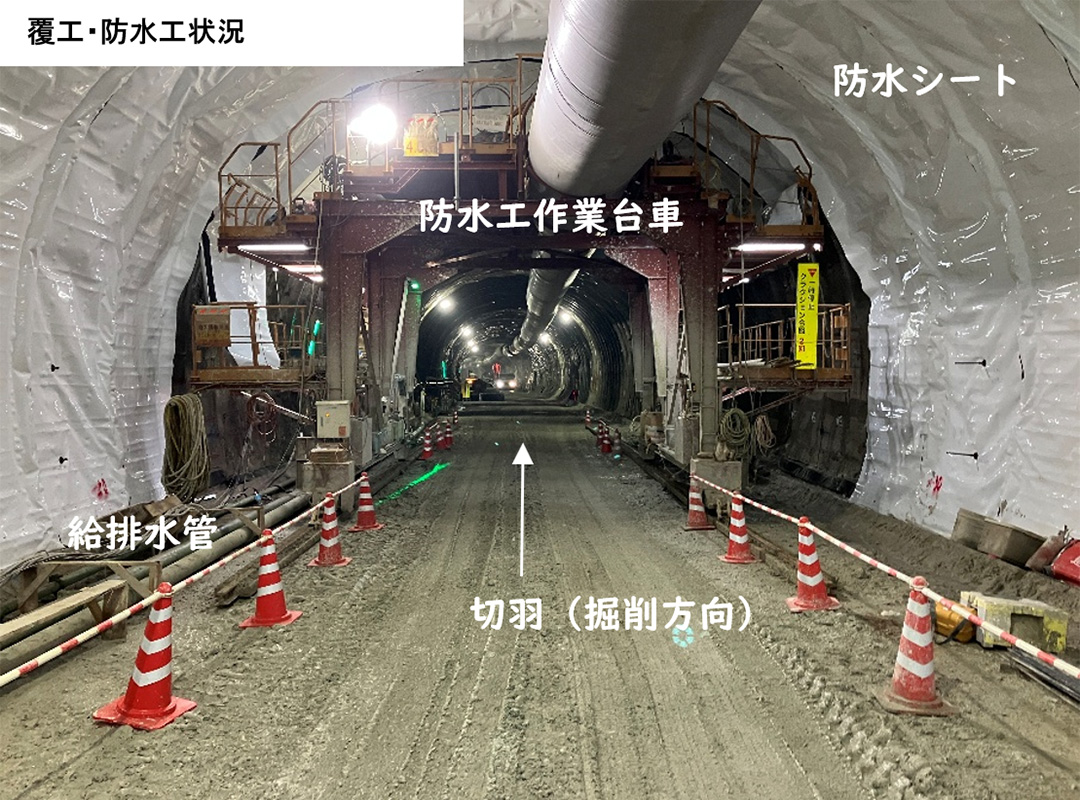

    写真は、コンクリートを施工する前に漏水を防止するための防水シートを施工している状況です。

令和7年8月

工事状況

  • トンネル掘削は掘削開始から2,000mに到達しました。

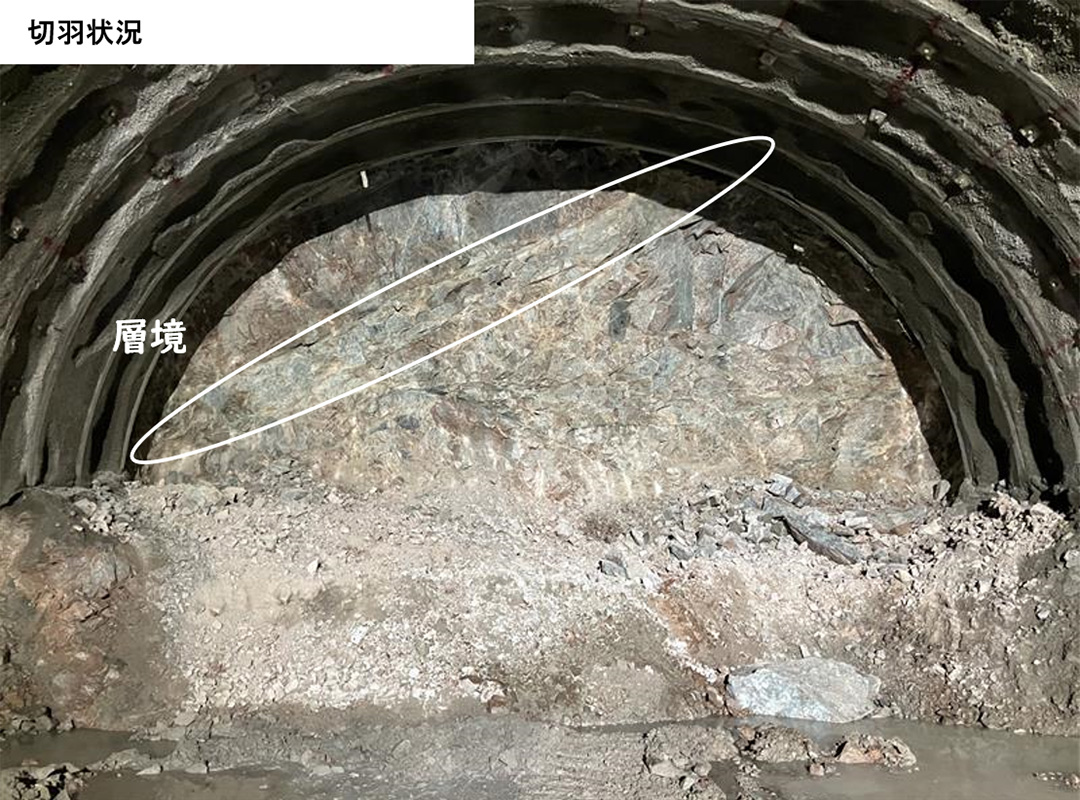

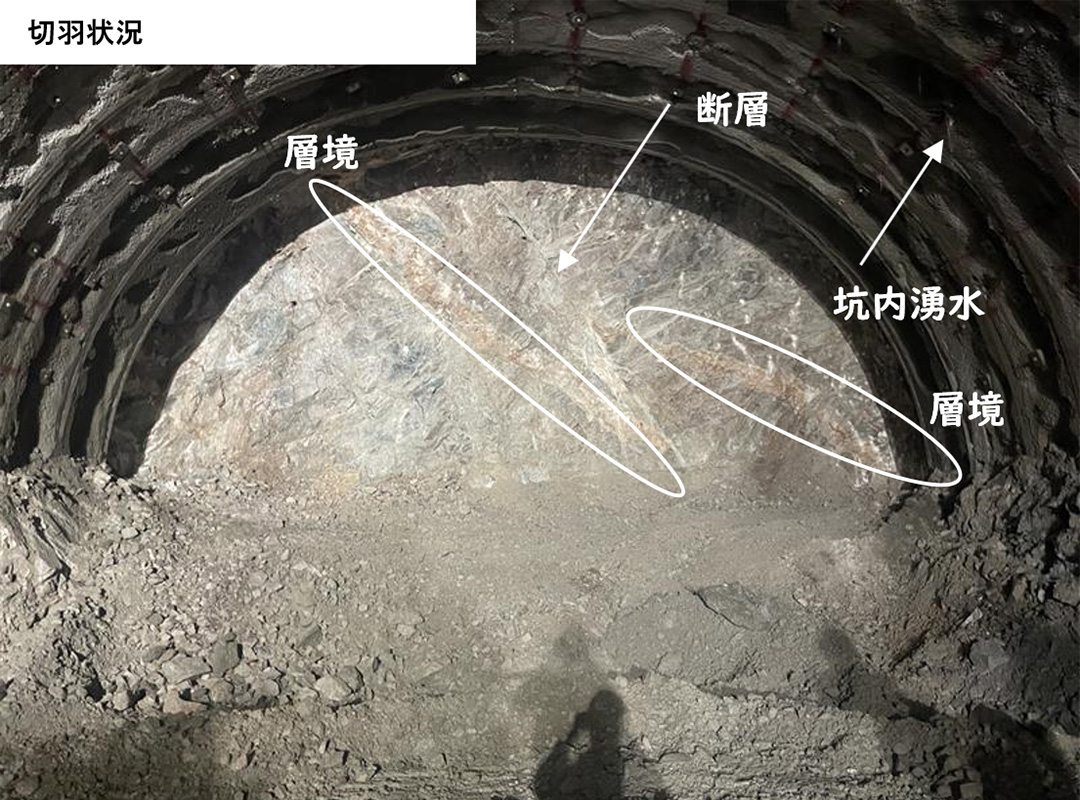

    現在の切羽の写真からは、断層部分で層境がずれている(左側の層境が断層を境に下側に移動)ことが顕著に表れています。

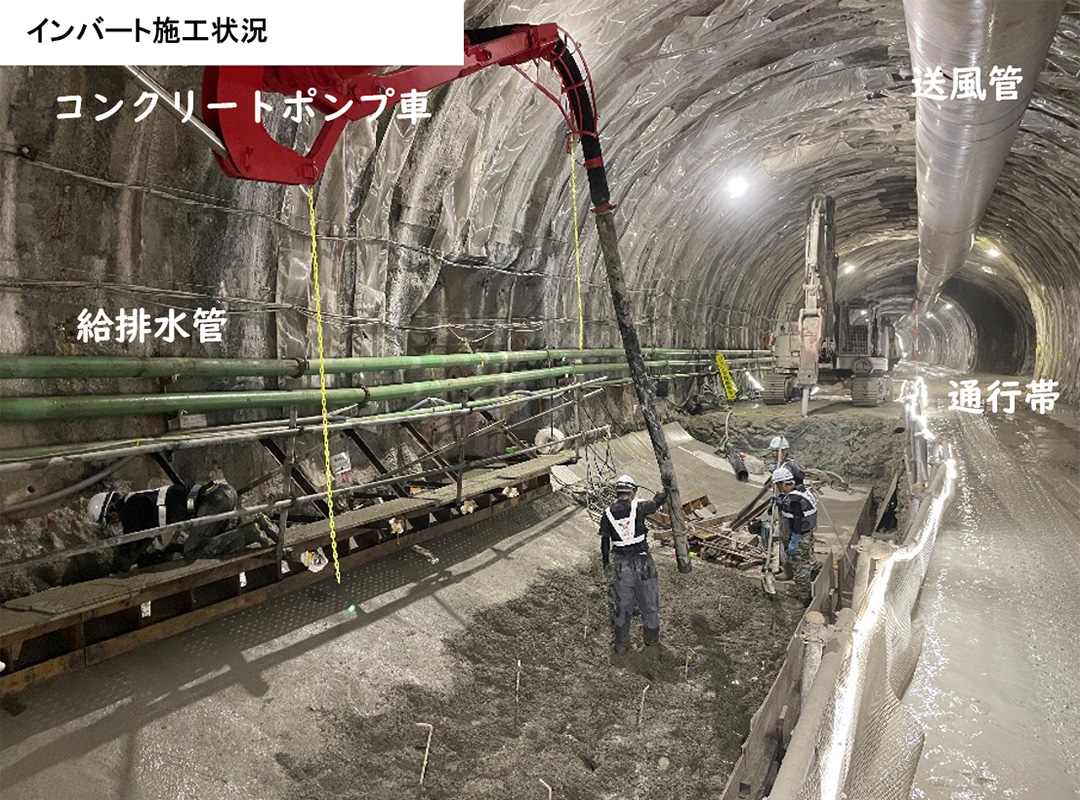

  • インバート工は、トンネル掘削を止めずに通行帯を確保しつつ片側の施工で実施しています。

令和7年7月

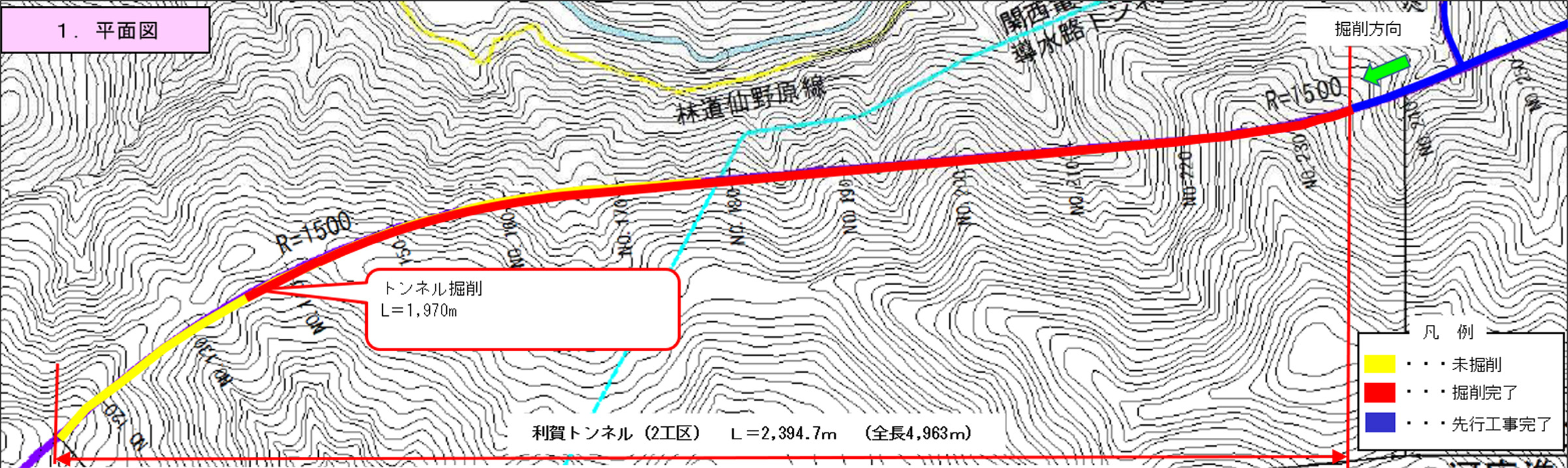

工事状況

  • トンネル掘削は掘削開始から1,970mに到達しました。

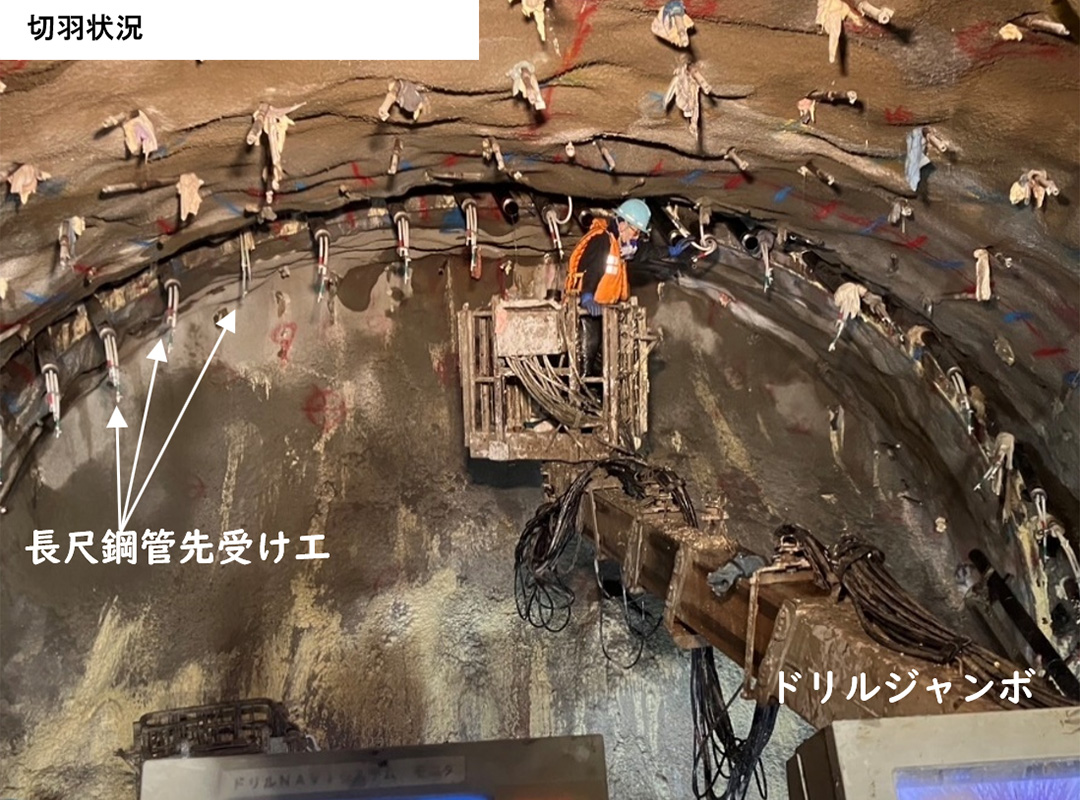

    トンネルが非常に崩れやすい状況が続いているため、トンネル地山を補強するために長尺鋼管先受け工を実施しつつ、掘削を継続しています。

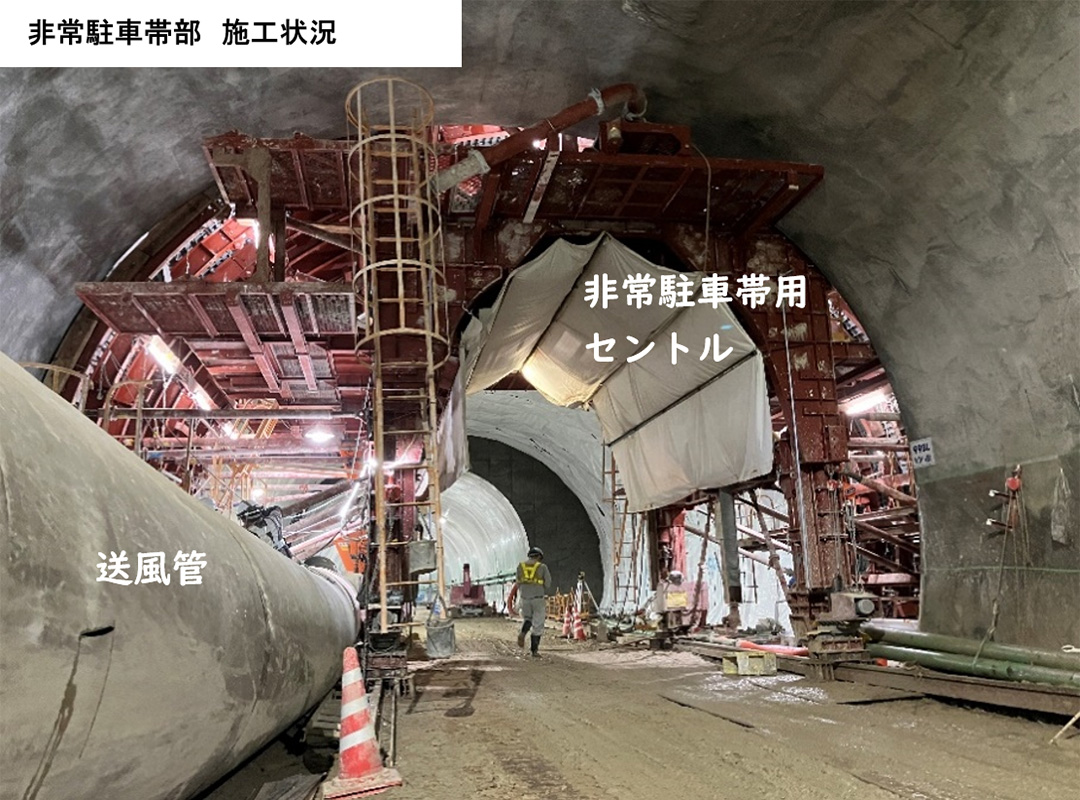

  • トンネル覆工は、非常駐車帯部の拡幅断面用セントルを用いて打設を実施しています。
