利賀トンネル(1工区)工事(令和7年度利賀ダム工事情報)

受注者
清水建設株式会社
場 所
富山県南砺市利賀村地先
工 期
令和5年3月8日~令和8年3月31日

令和8年3月

工事状況

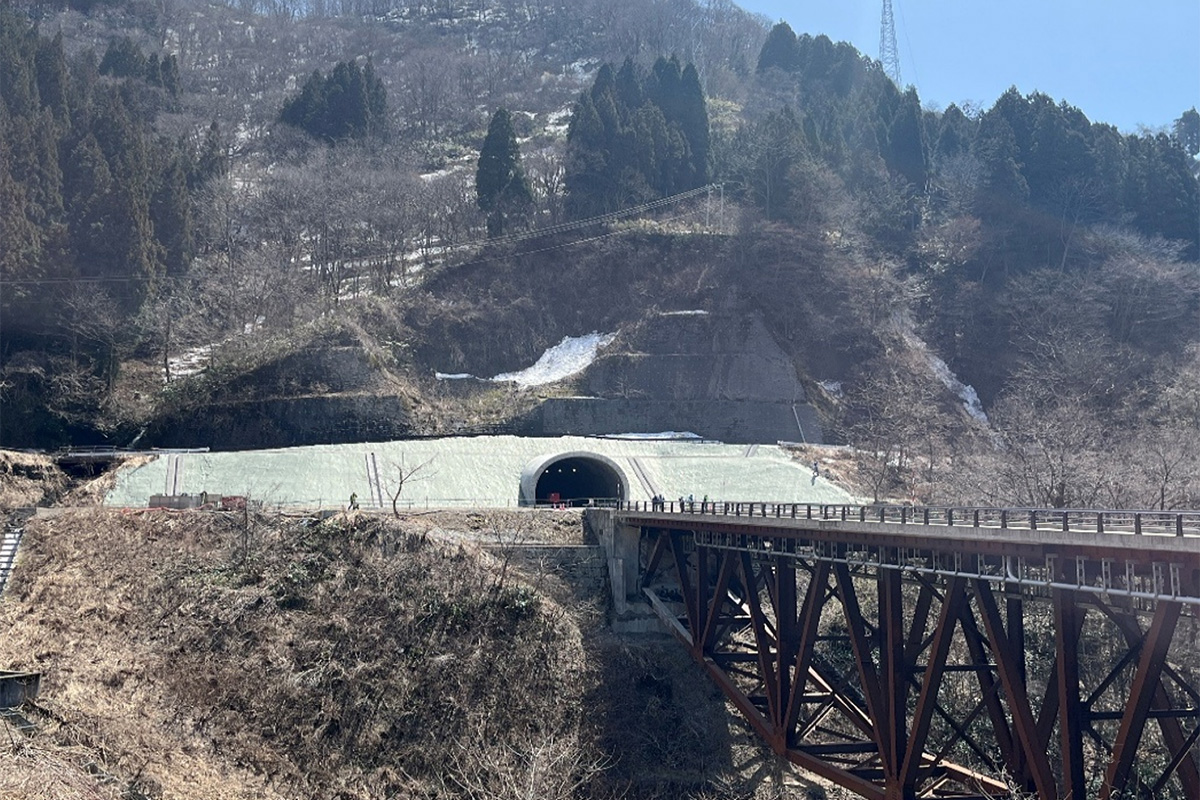

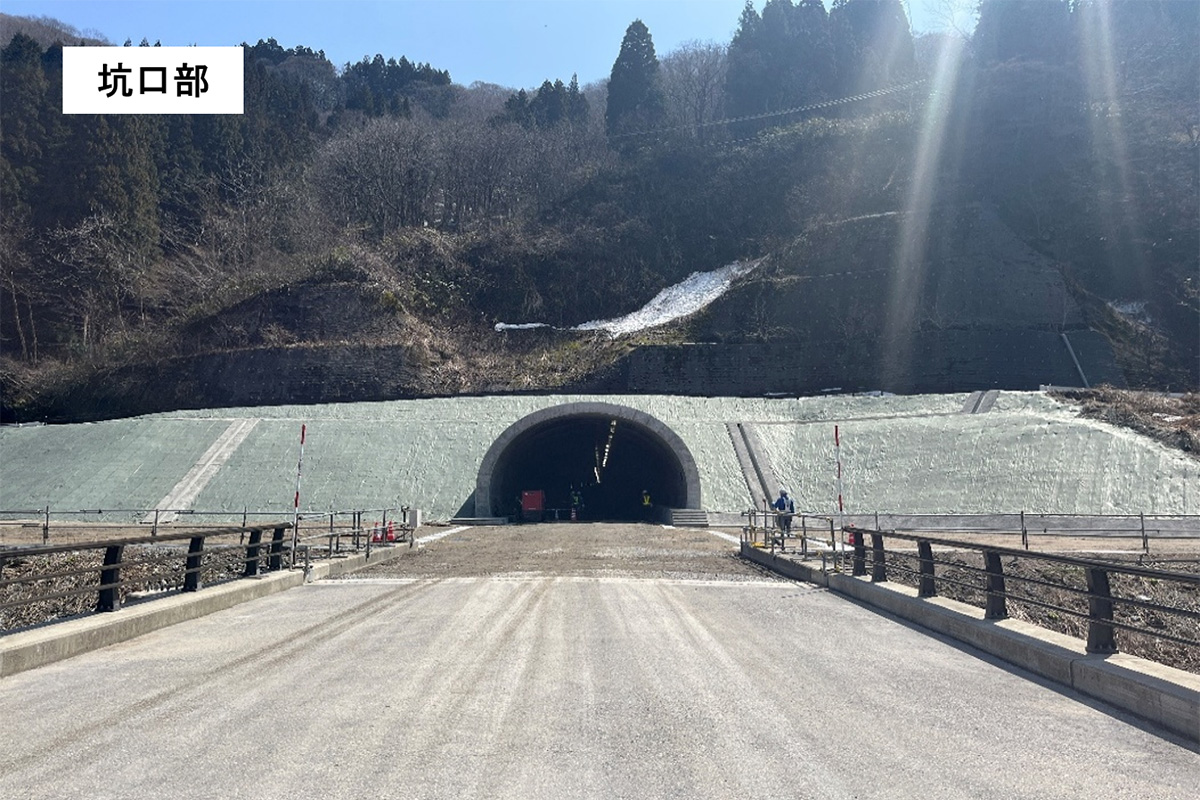

  • 令和8年3月26日に全ての工事が完成しました。
現場代理人・主任(監理)技術者からのコメント

令和5年3月より約3年を要しました利賀トンネル(1工区)工事が、令和8年3月に無事完成いたしました。

工事期間中は、昼夜間のトンネル掘削・発破作業、残土搬出のダンプトラックや生コン車等の大型車両の往来など、地域住民の皆様には多大なご迷惑とご心配をおかけいたしました。そのような状況にもかかわらず、皆様には深いご理解と温かいご支援を賜り、また、工事関係者一同を温かく見守っていただきましたこと、心より感謝申し上げます。

皆様のご協力なくしては、この工事の完遂は不可能でした。誠にありがとうございました。

令和8年2月

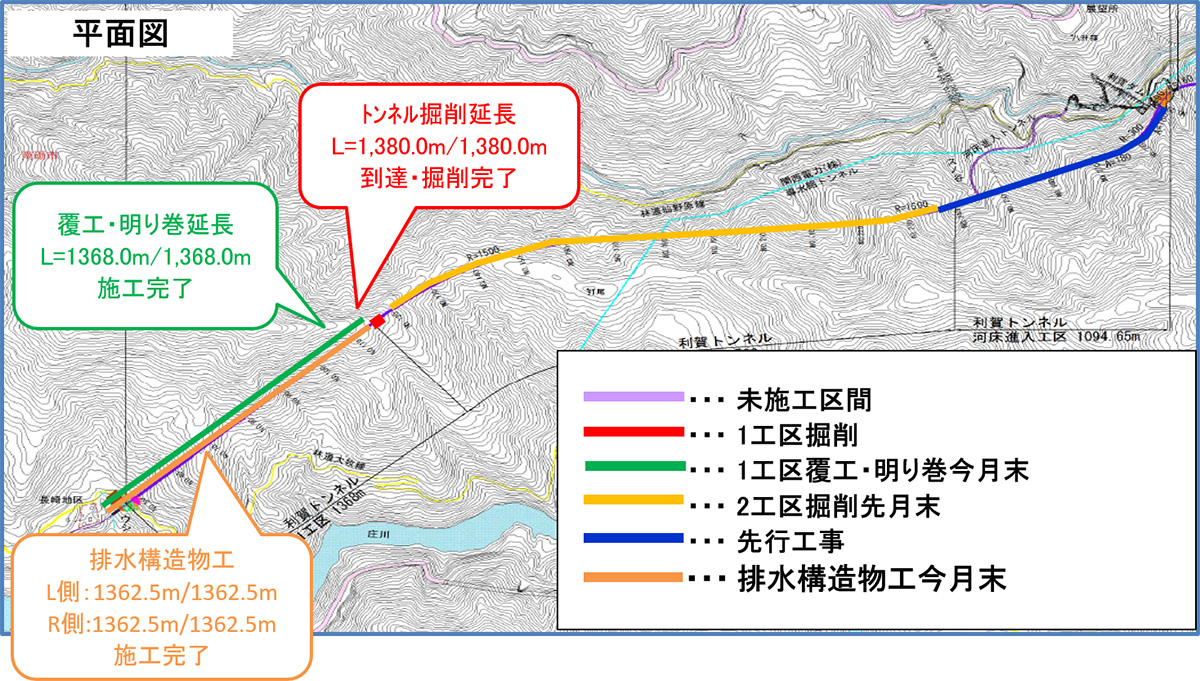

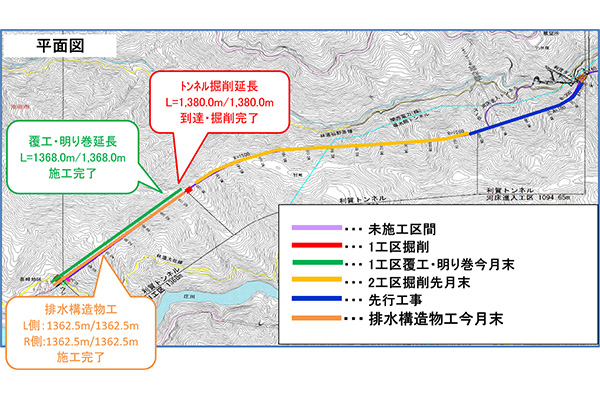

工事状況

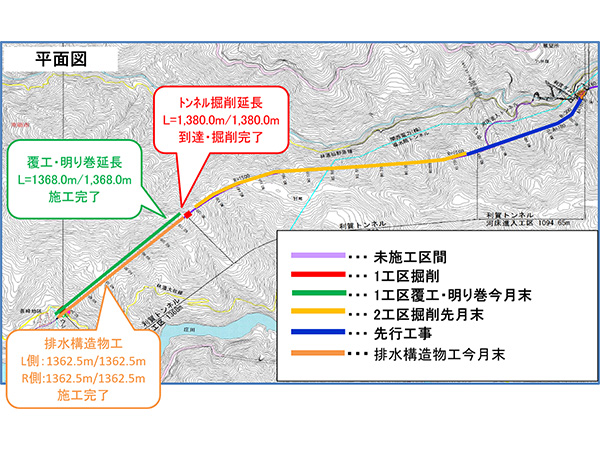

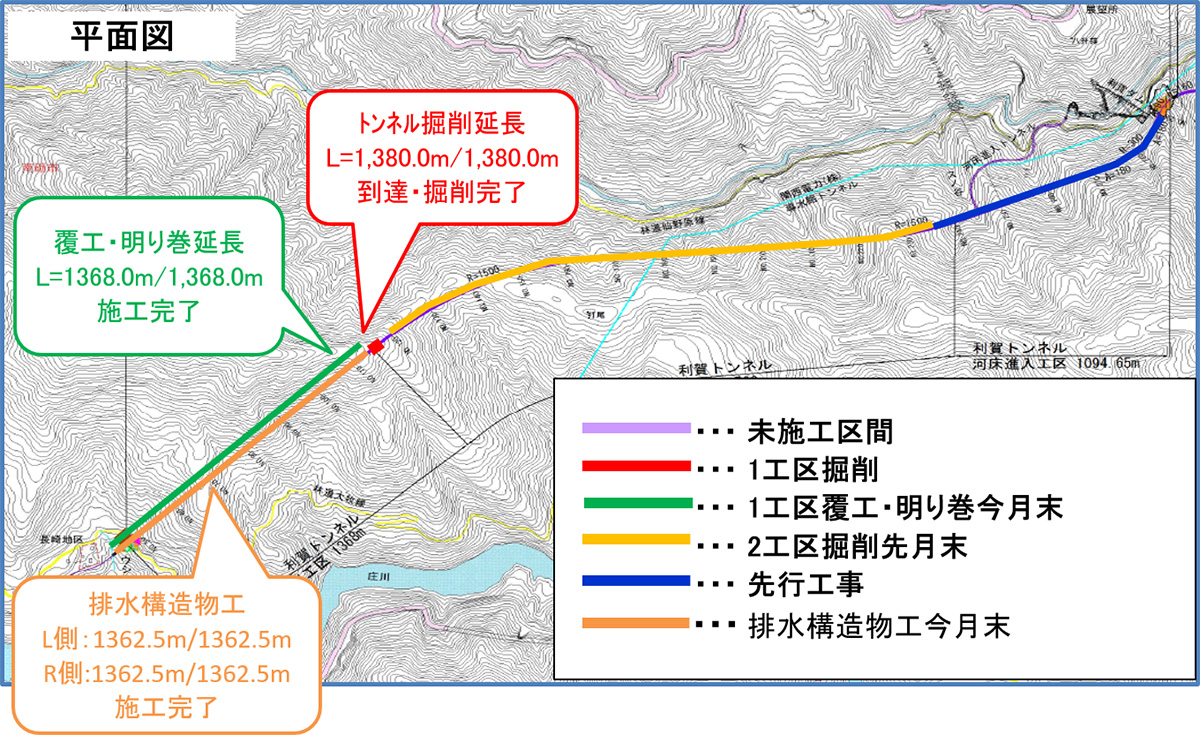

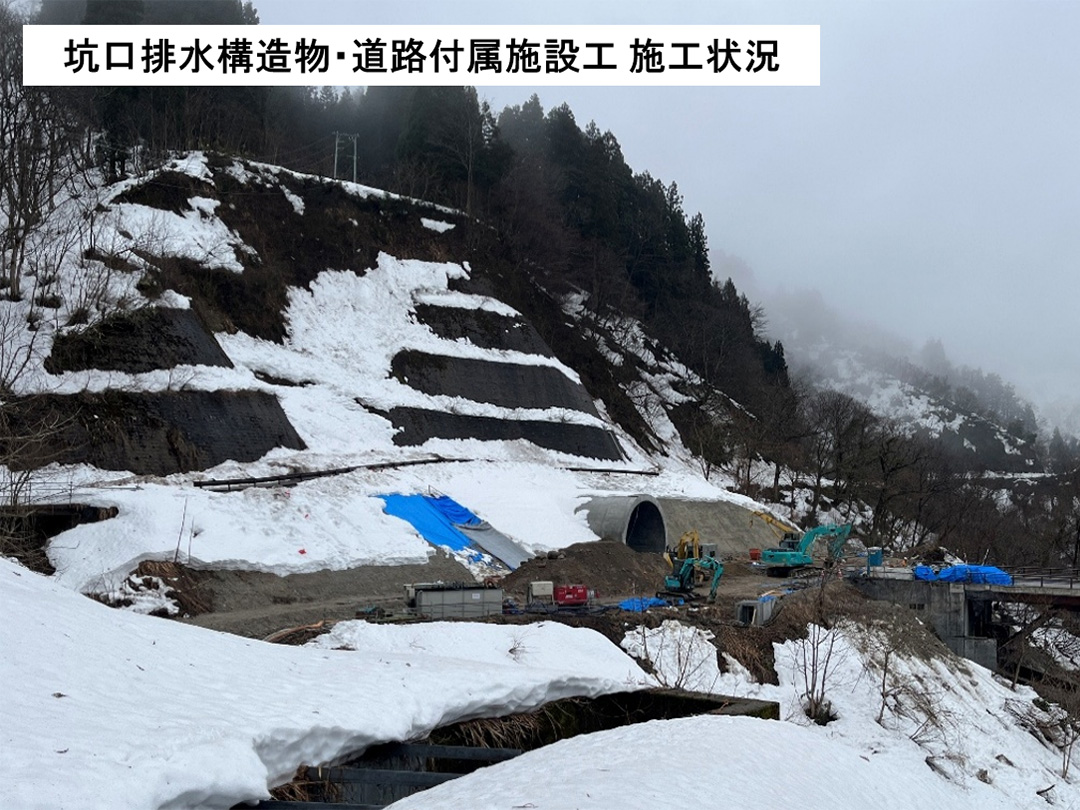

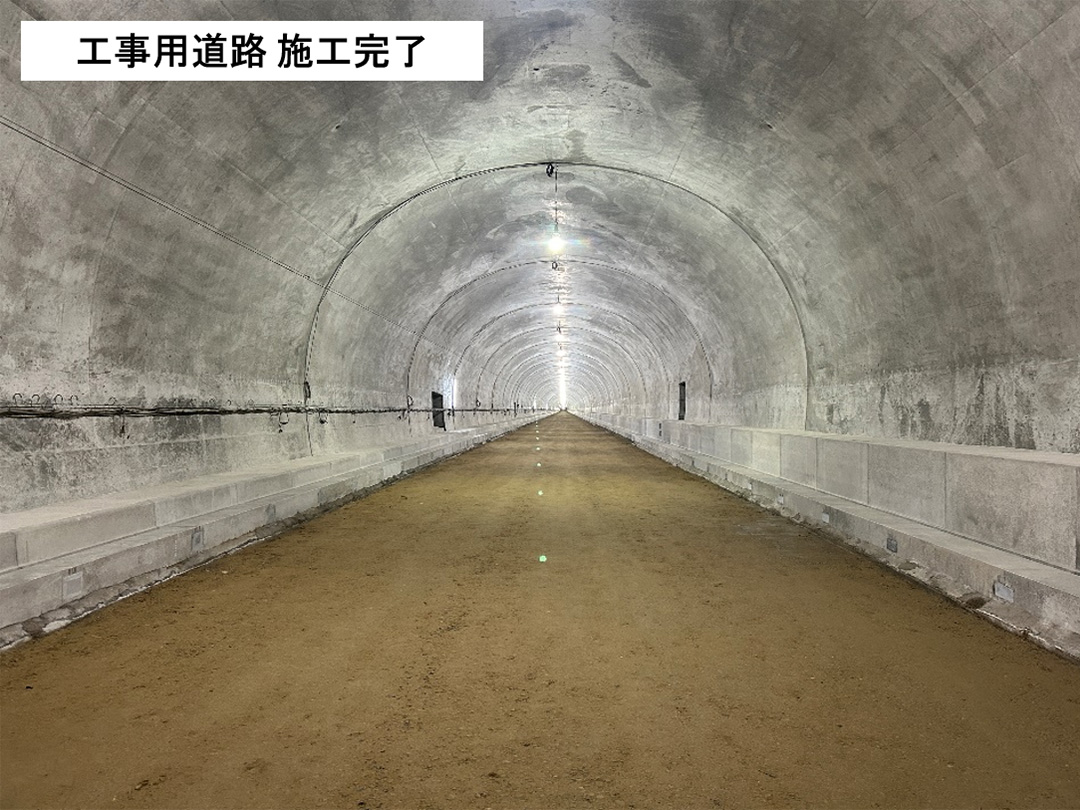

  • 2月はトンネル内の仮路盤工が完了し、工事用道路としてのトンネル工事が完了しました。坑外では林道大牧線復旧工、排水構造物工を行いました。
  • 3月は坑外では排水構造物工・道路付属施設工を行う予定です。

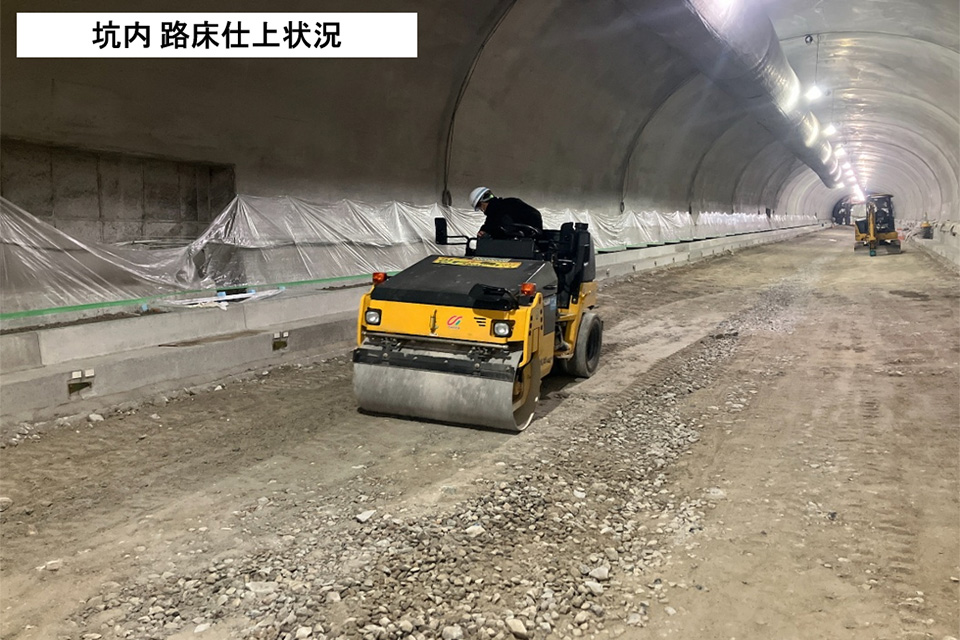

令和8年1月

工事状況

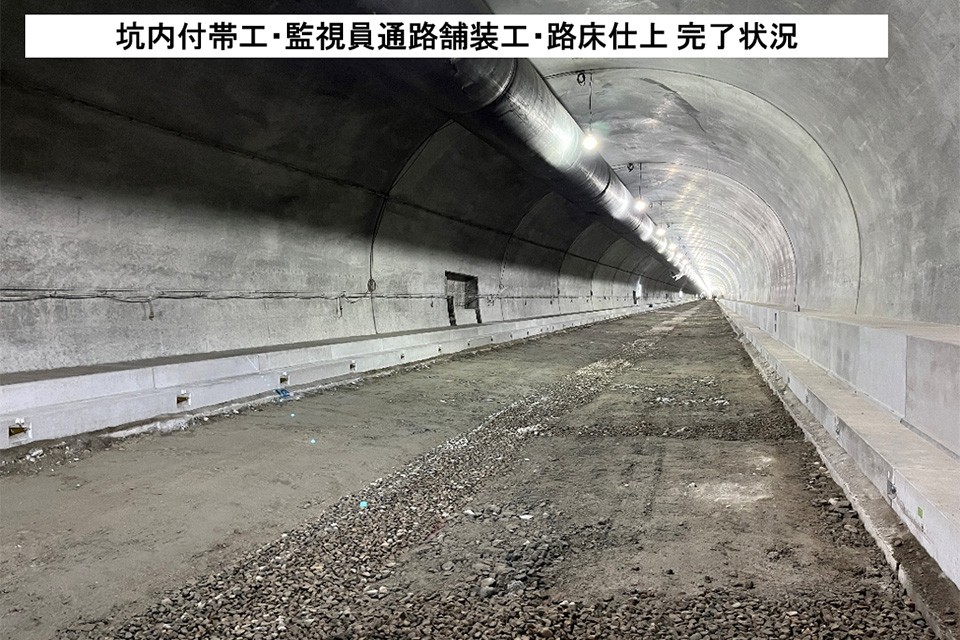

  • 1月は坑内では坑内付帯工・監視員通路舗装工が完了、坑外では林道大牧線復旧工、排水構造物工を行いました。
  • 2月は坑内では仮路盤工、坑外では林道大牧線復旧工・排水構造物工を引き続き行う予定です。
