利賀トンネル(1工区)工事(令和7年度利賀ダム工事情報)

受注者
清水建設株式会社
場 所
富山県南砺市利賀村地先
工 期
令和5年3月8日~令和8年2月27日

令和7年8月

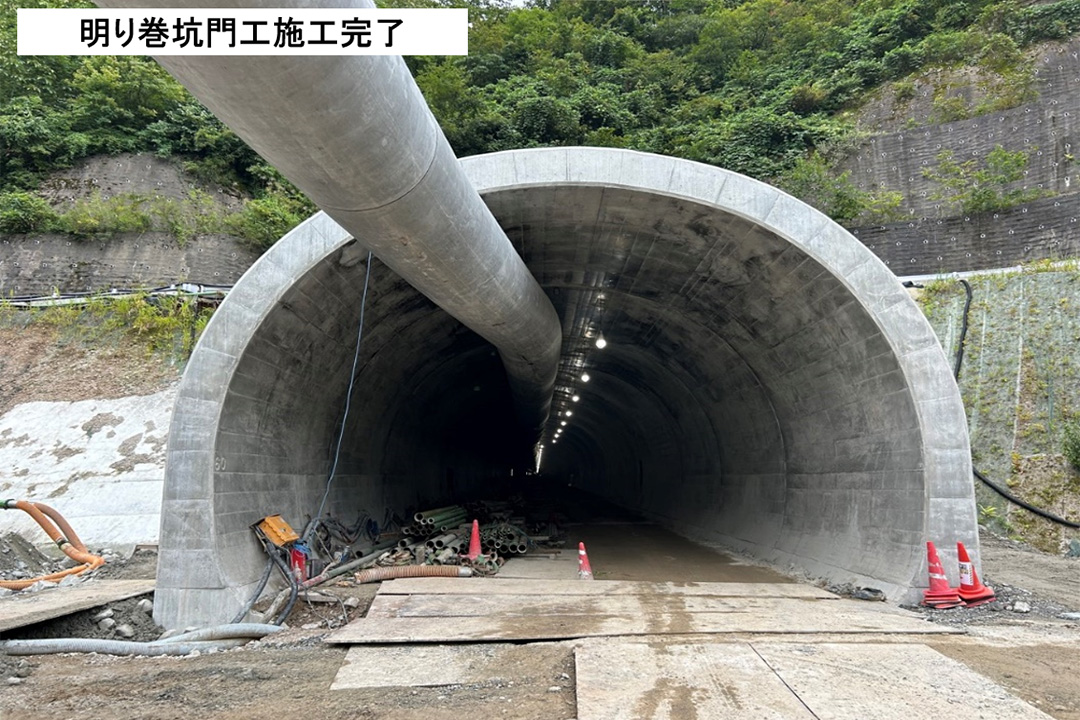

工事状況

  • 8月末時点、覆工・防水工/明り巻坑門工は1,316.0m/1,368.0m、中央排水工は1302m/1368.0mまでの施工が完了しました。

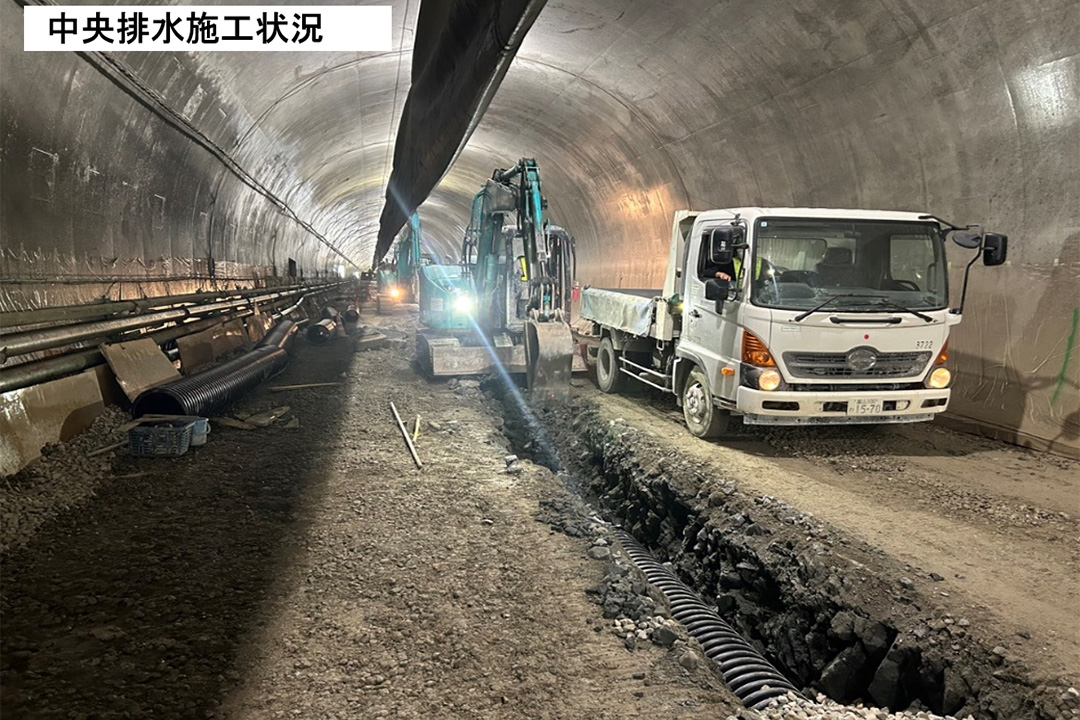

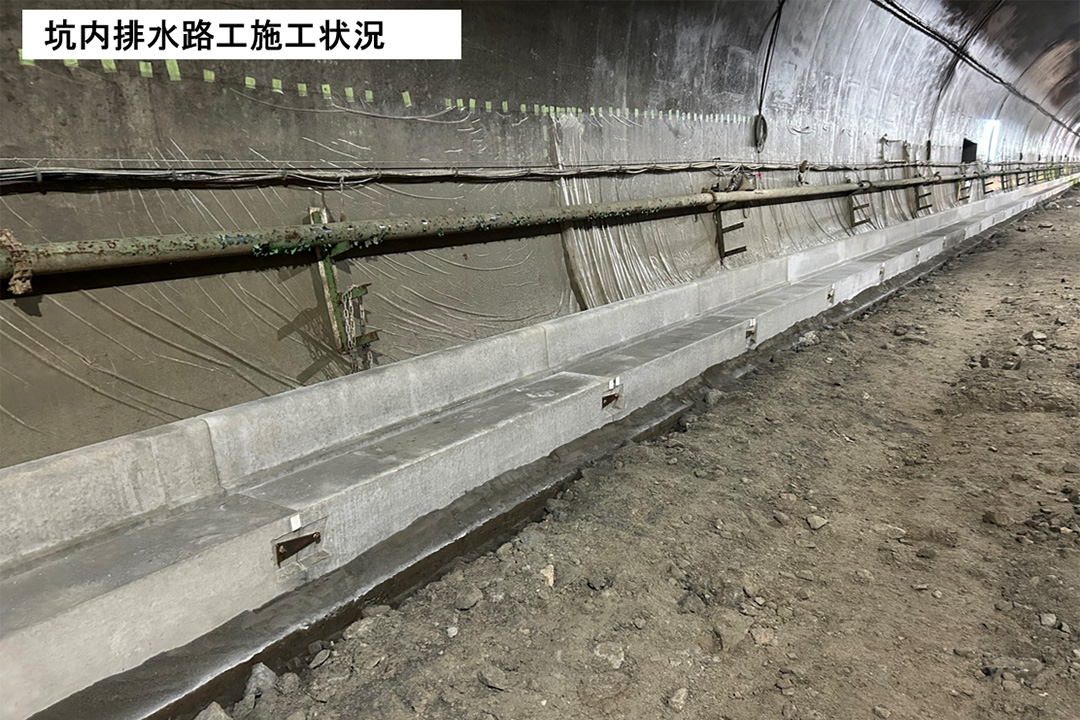

  • 9月は覆工、中央排水工と坑内排水路工を行う予定です。

令和7年7月

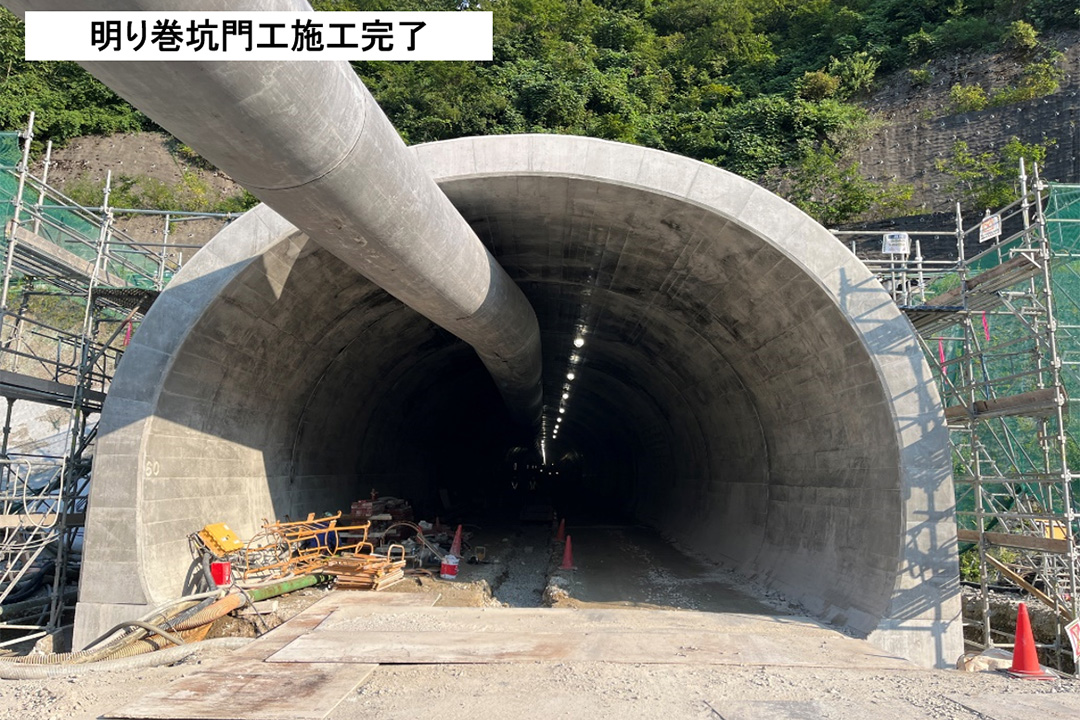

工事状況

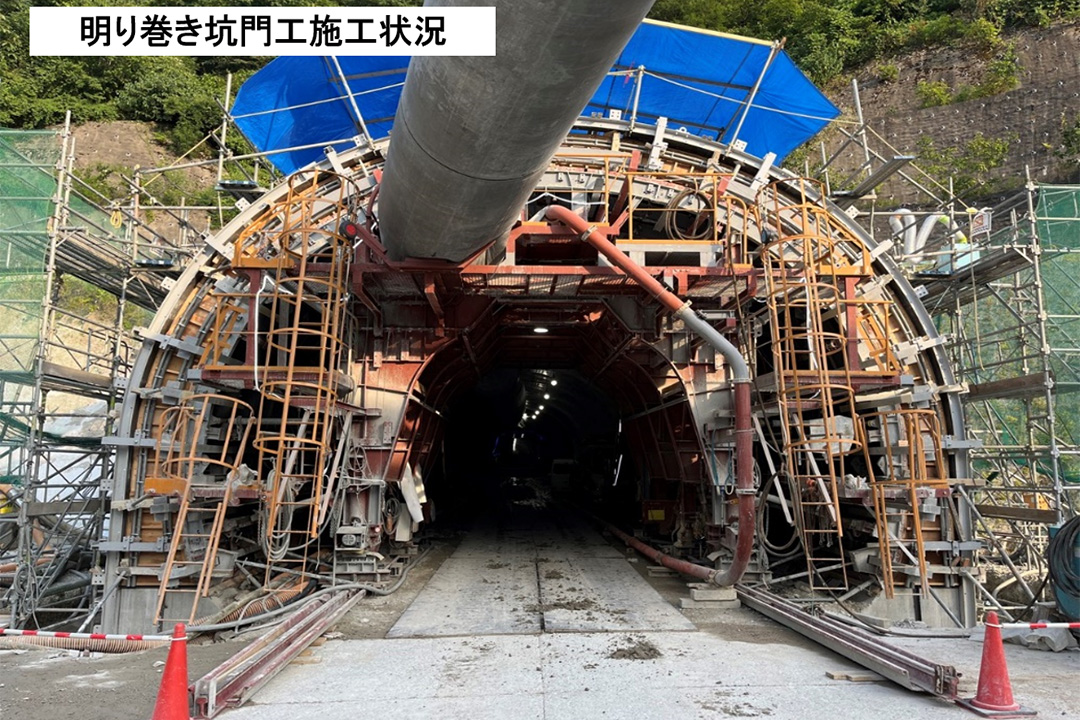

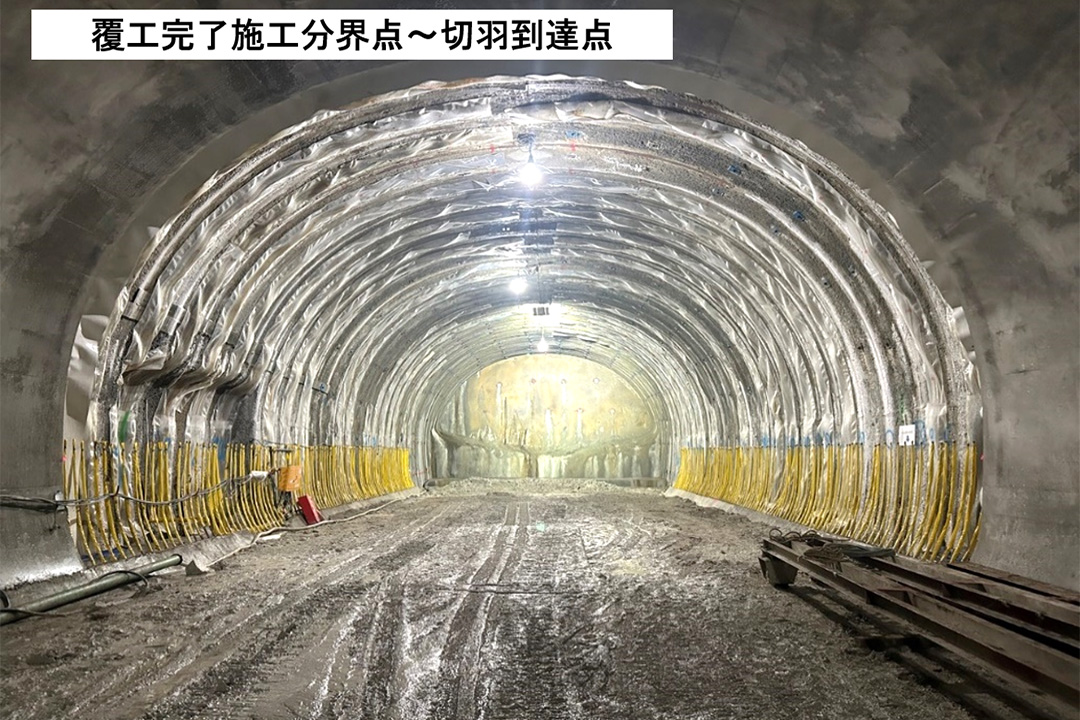

  • 7月末時点、覆工・防水工は1,280.0m/1,368.0m、中央排水工は1156.0m/1368.0mまでの施工が完了しました。
  • 8月は引続き覆工、明り巻坑門工、中央排水工を行う予定です。
