利賀ダム工事情報
令和7年度利賀ダム工事情報
利賀トンネル(1工区)工事
利賀トンネル(1工区)工事(令和7年度利賀ダム工事情報)
受注者
清水建設株式会社
場 所
富山県南砺市利賀村地先
工 期
令和5年3月8日~令和8年2月27日
令和7年10月
工事状況

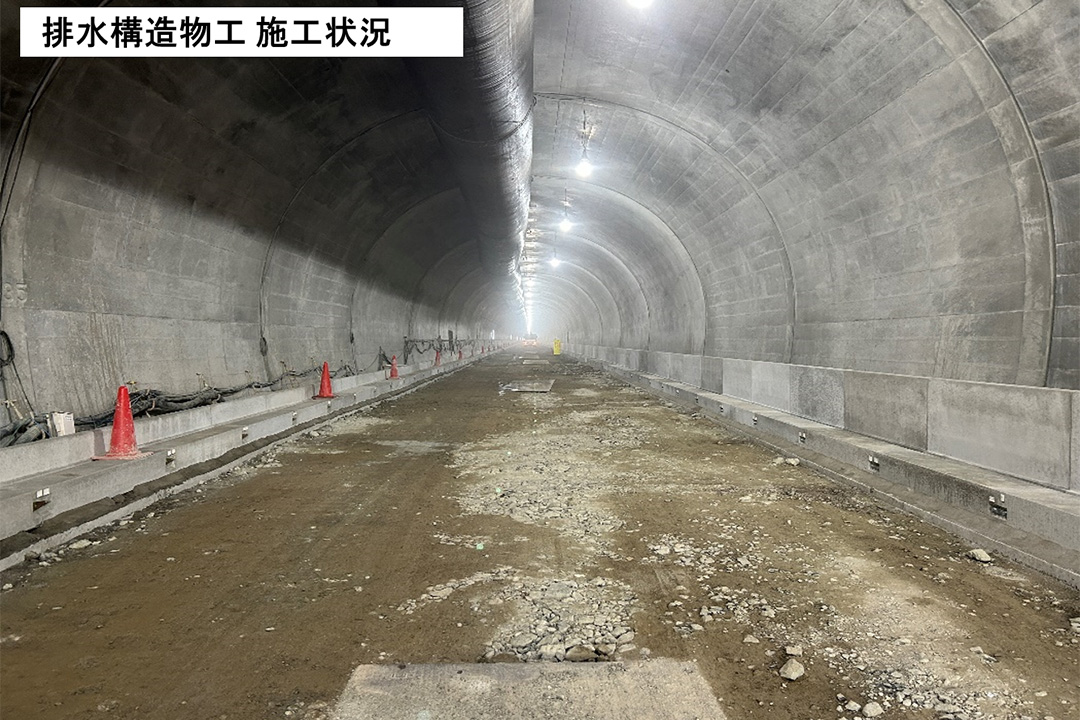

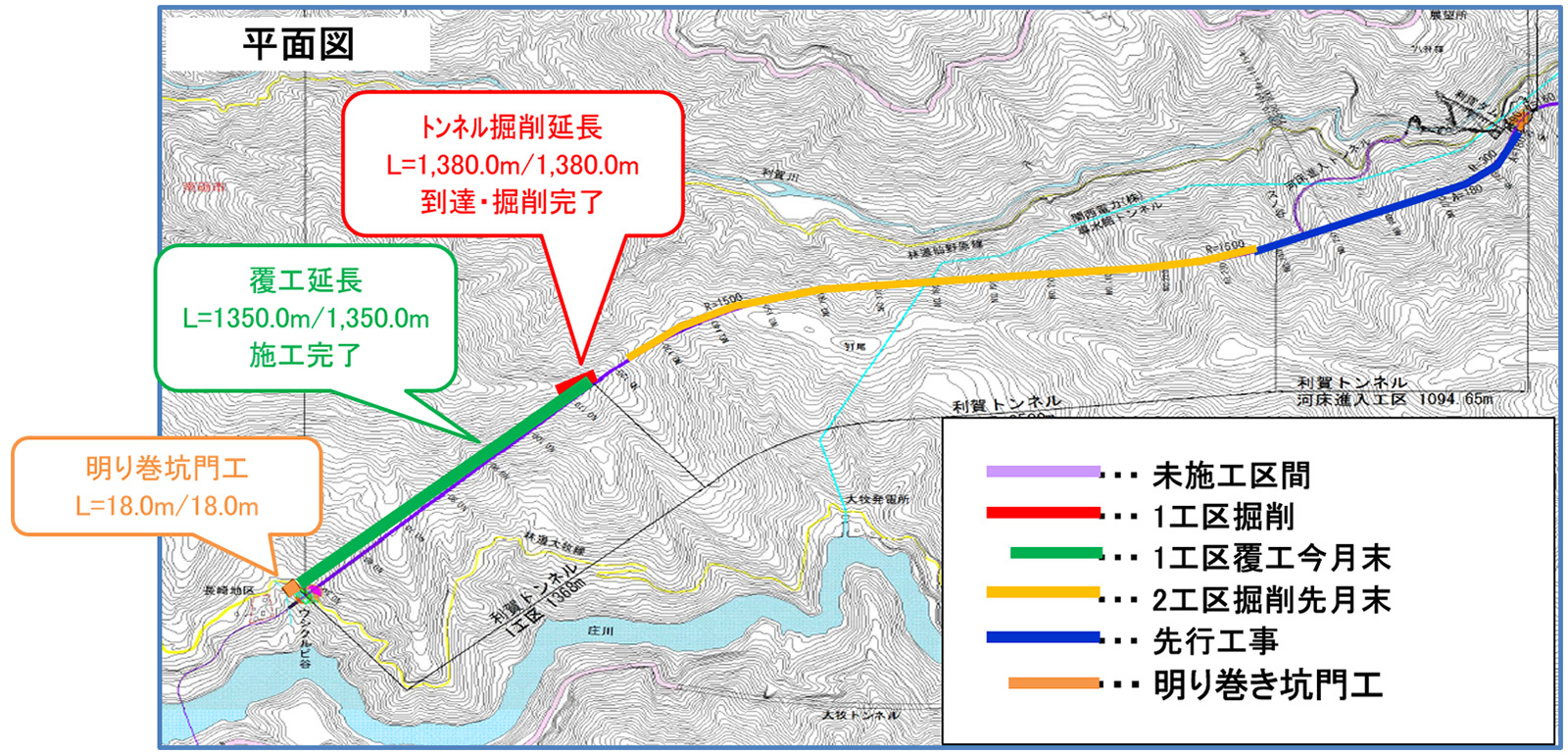

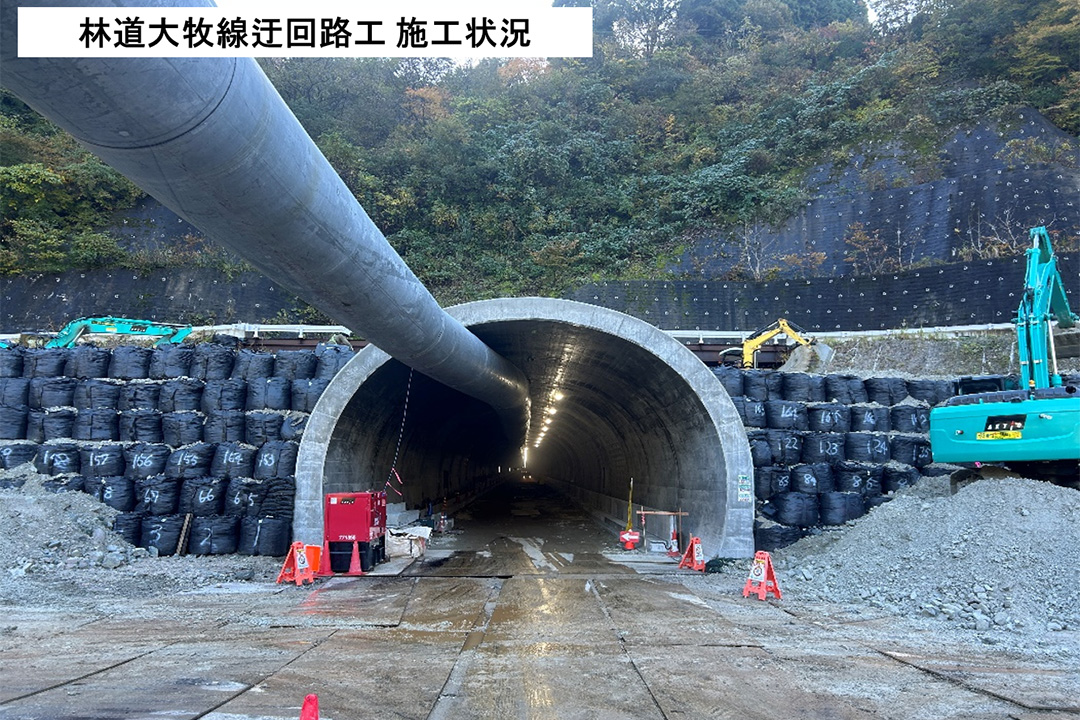

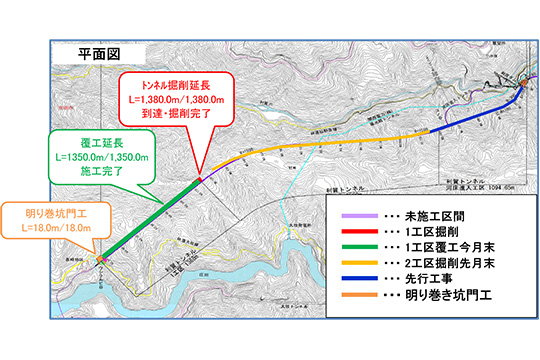

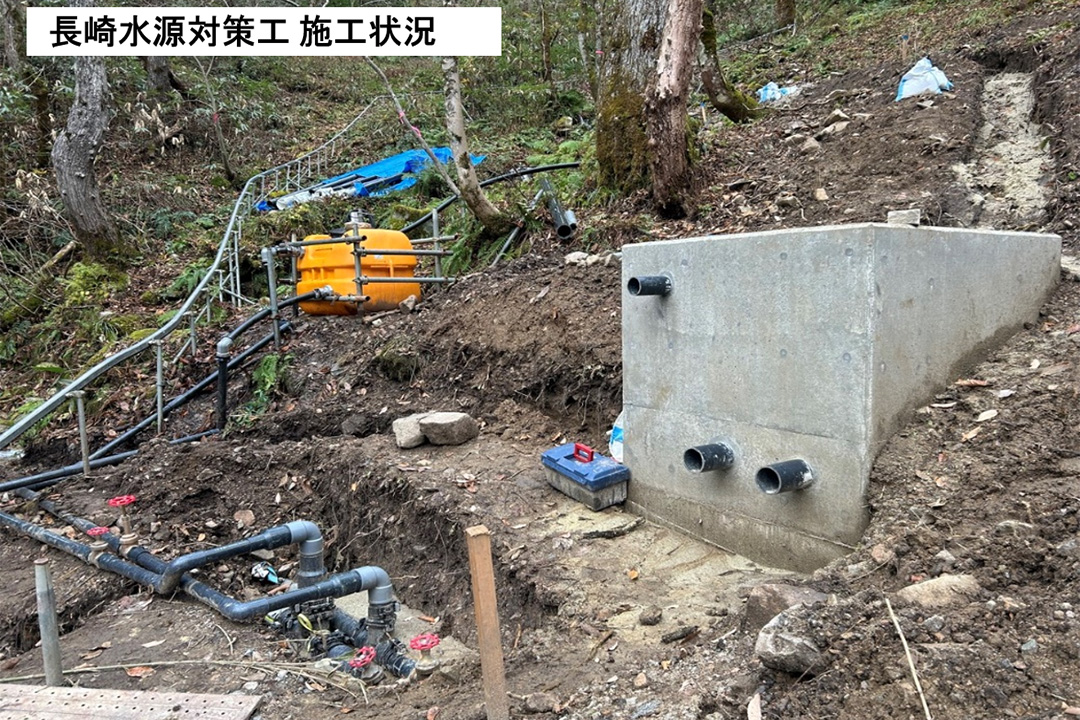

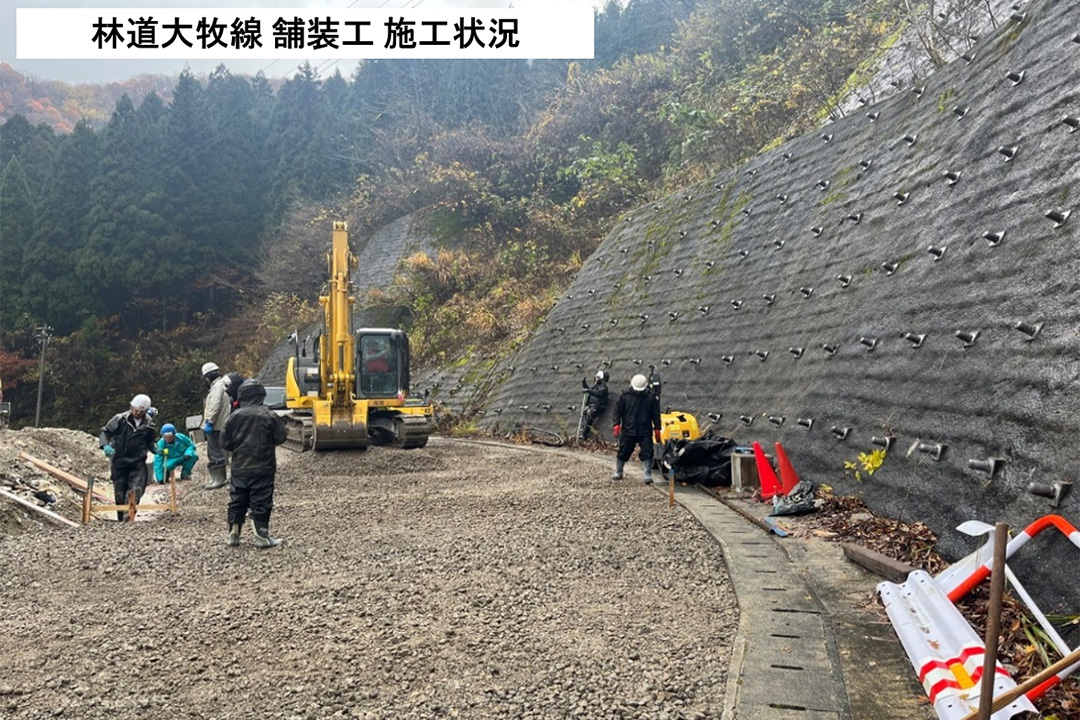

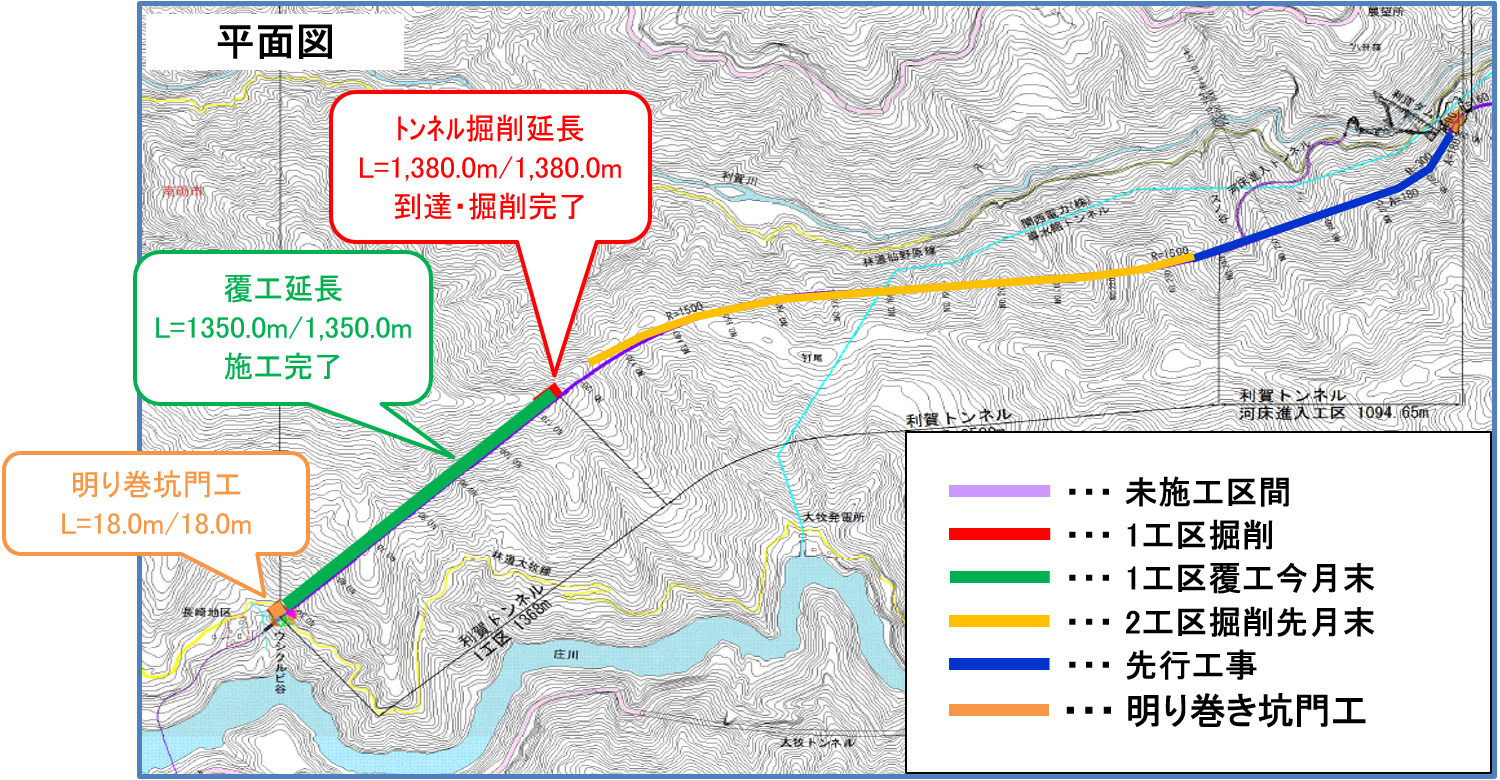

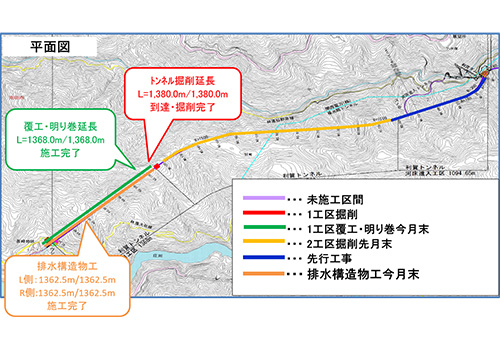

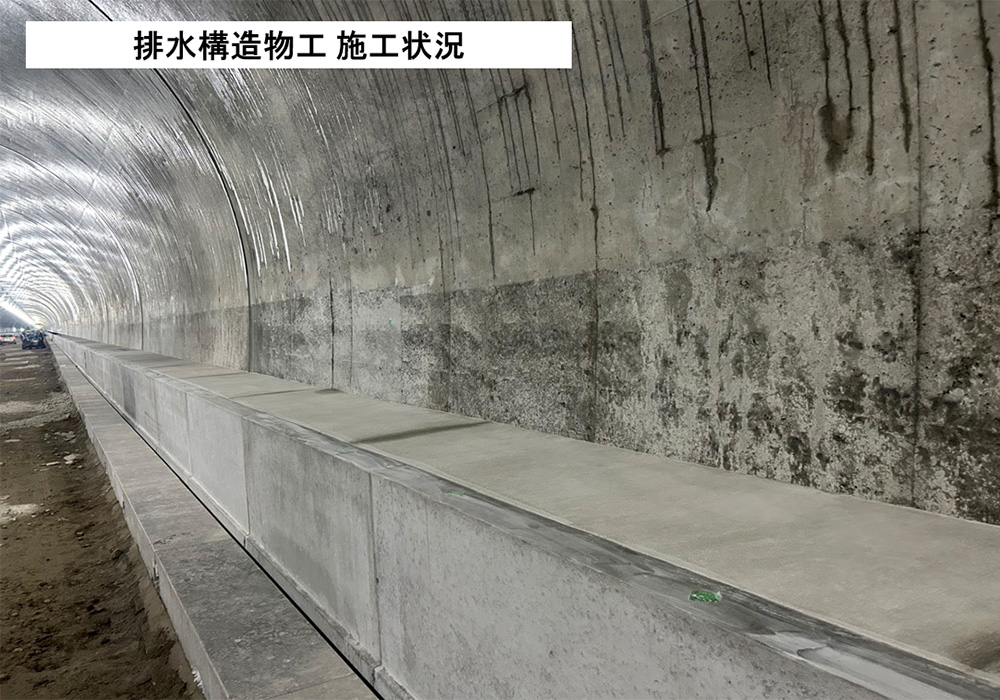

10月末時点、覆工・防水工は施工完了、排水構造物工はL側 860m/1368m・R側 600m/1368mまで施工完了、坑外では林道大牧線迂回路工の盛土・大型土嚢設置を行っています。
11月は引き続き坑内では排水構造物工、坑外では林道大牧線復旧工を行う予定です。
