利賀トンネル(1工区)工事
利賀トンネル(1工区)工事(令和7年度利賀ダム工事情報)
受注者
清水建設株式会社
場 所
富山県南砺市利賀村地先
工 期
令和5年3月8日~令和8年2月27日

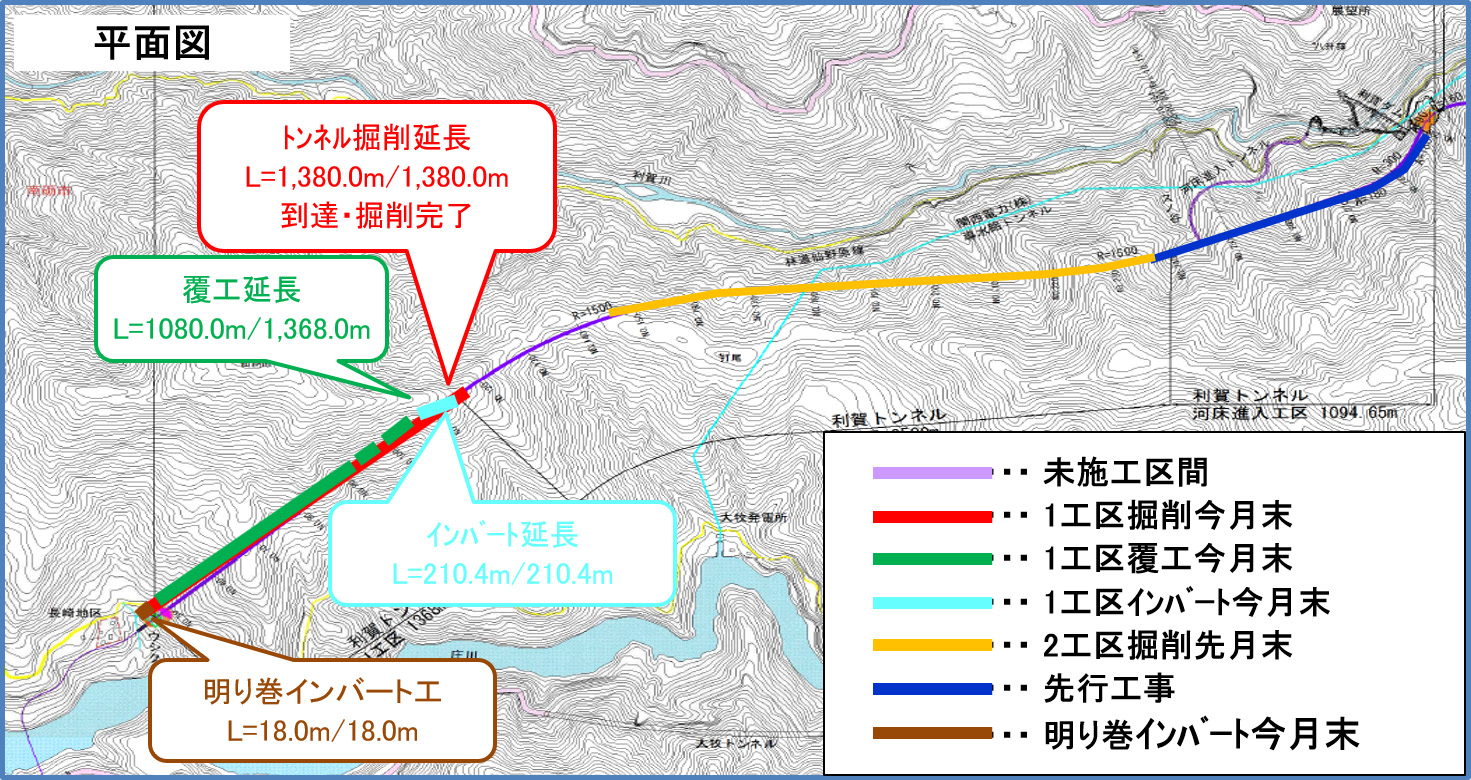

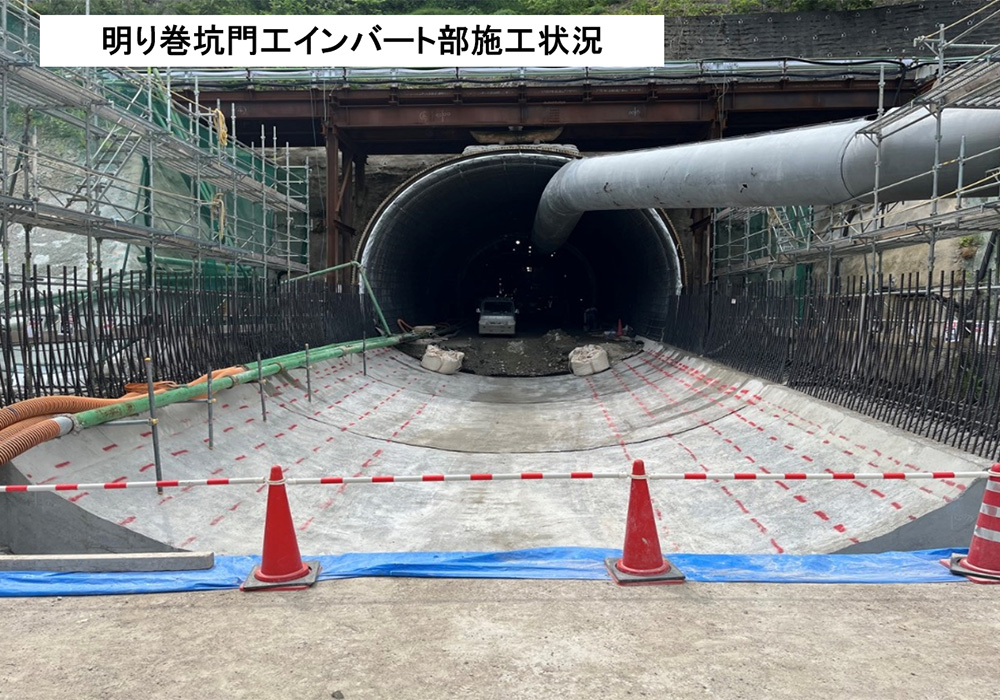

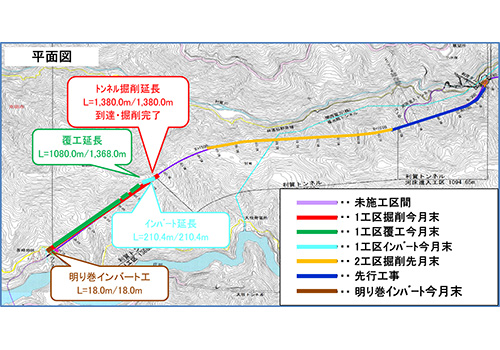

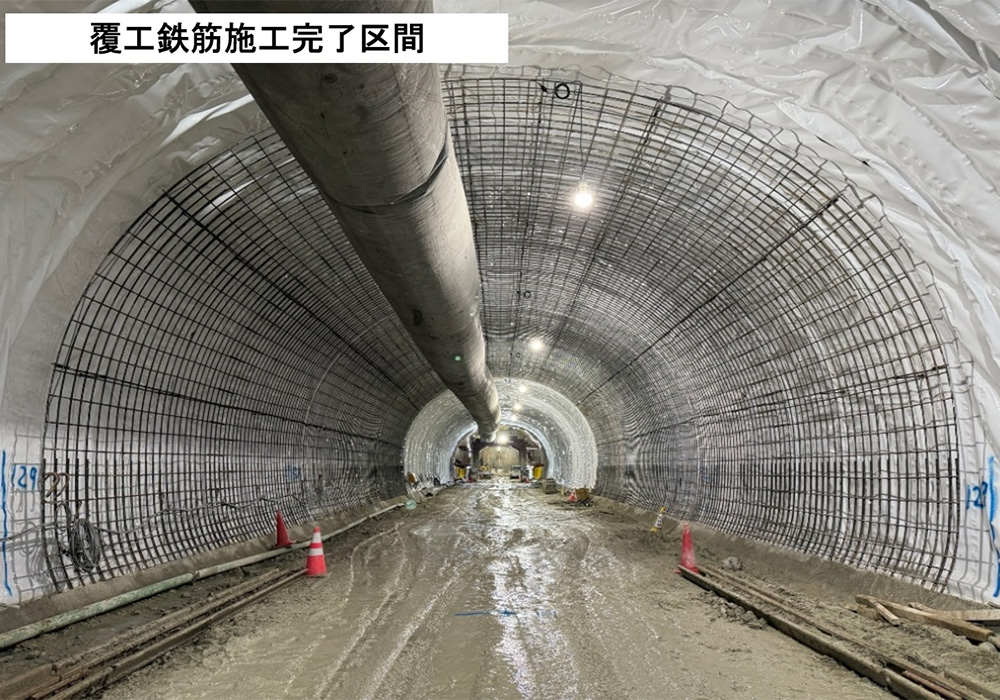

令和7年4月
工事状況

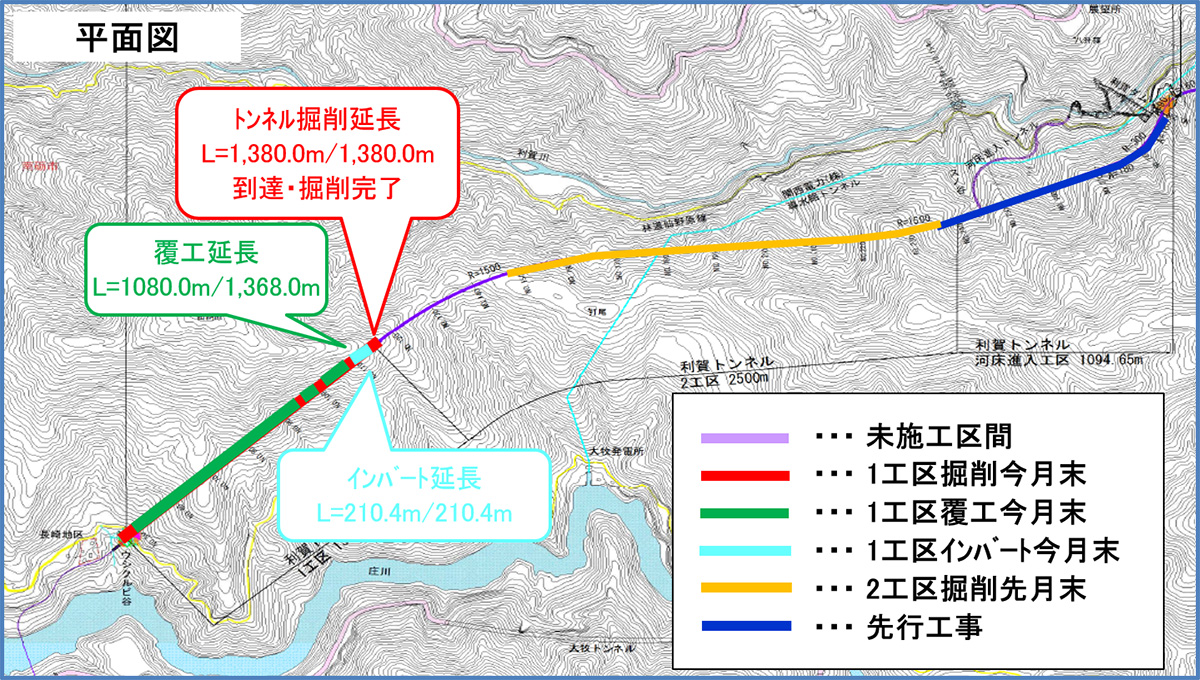

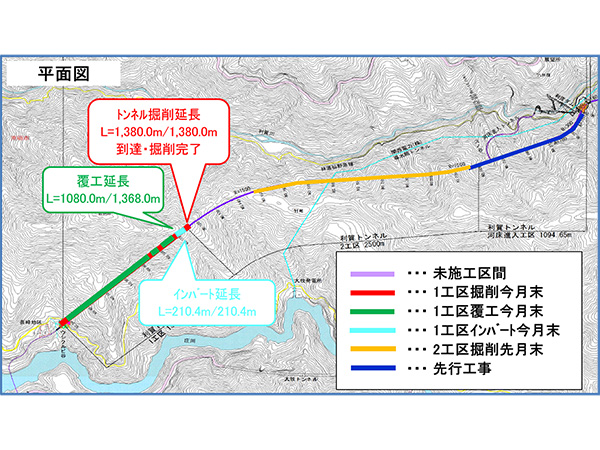

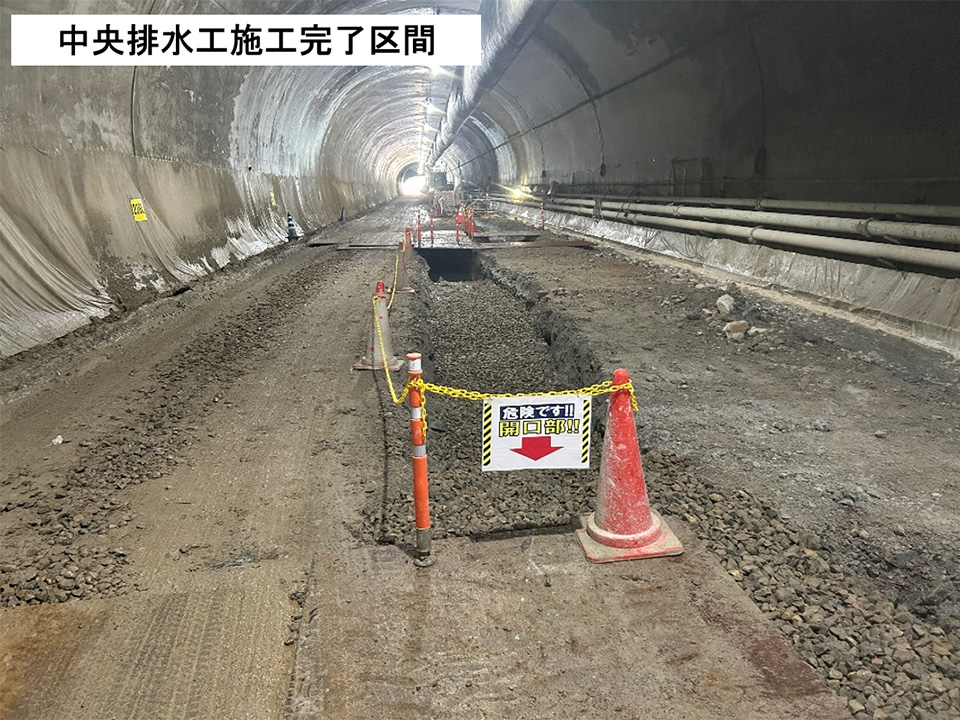

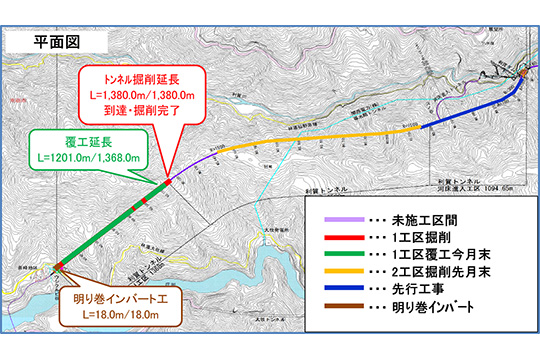

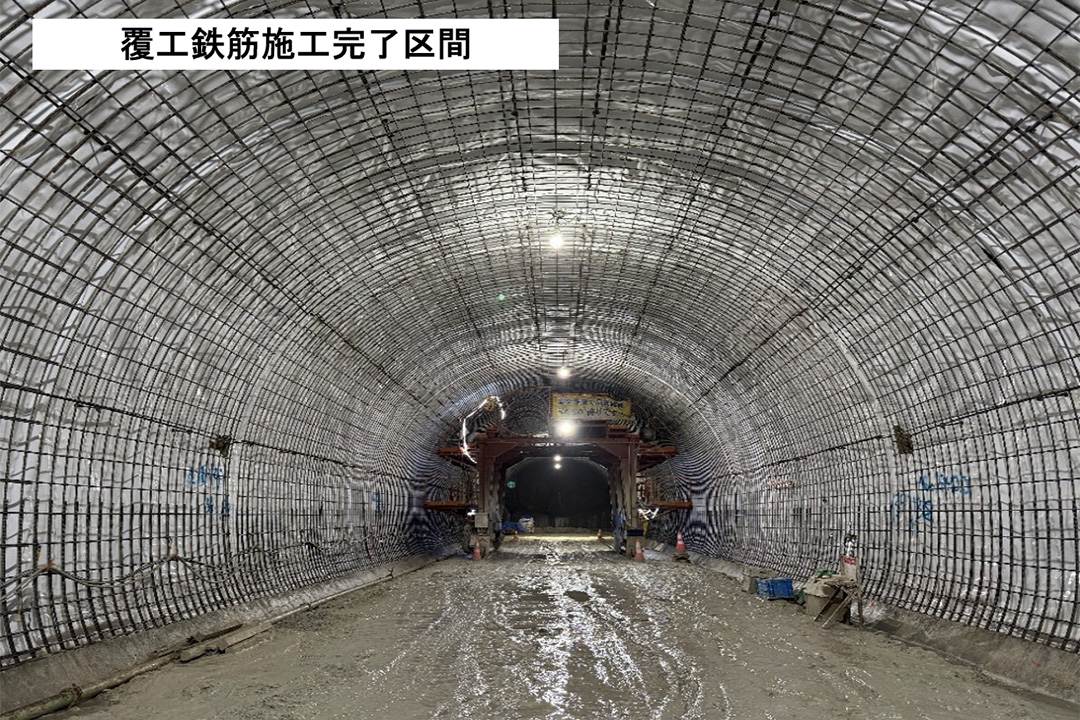

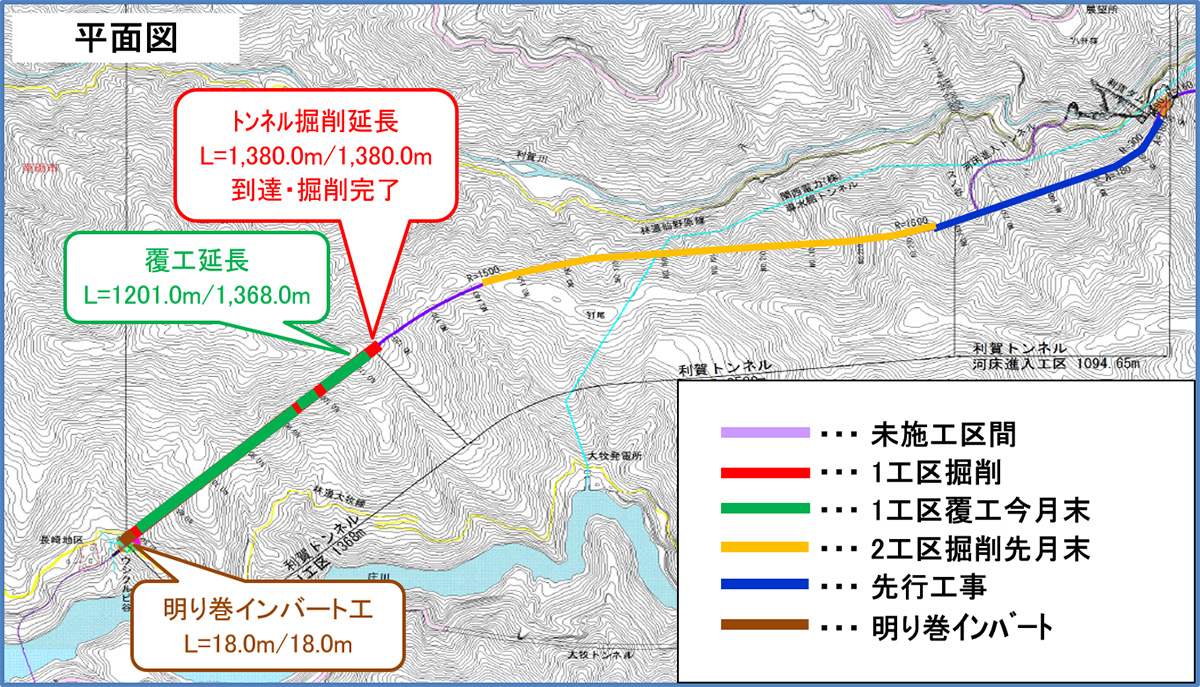

4月末時点、覆工・防水工は1,080.0m/1,368.0m、インバート工は210.4m/210.4m、中央排水工は196.0m/1368.0mまでの施工が完了しました。

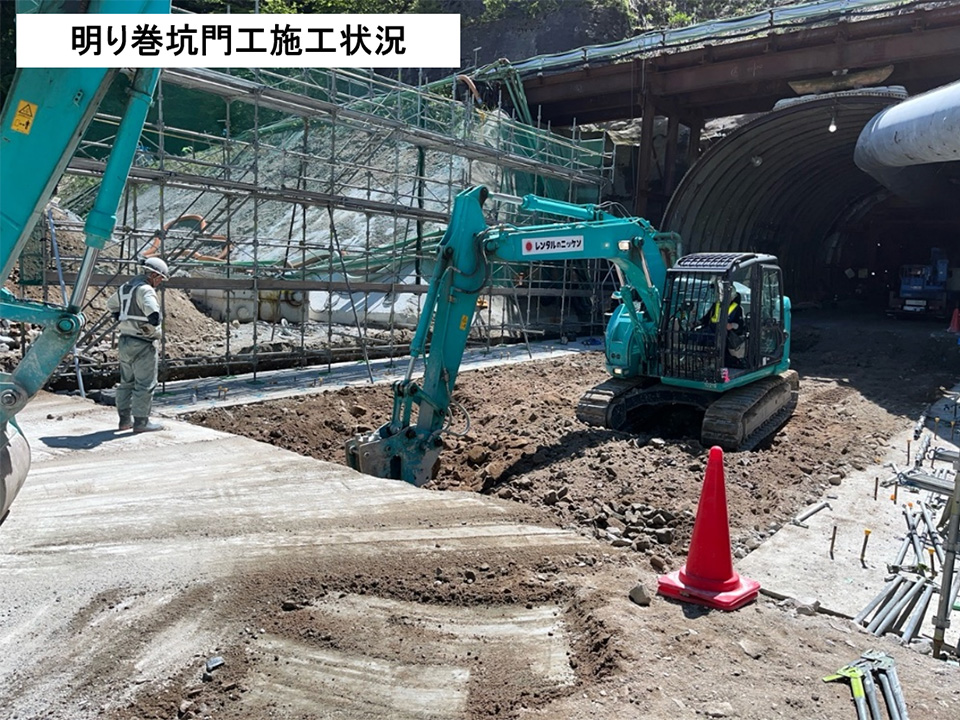

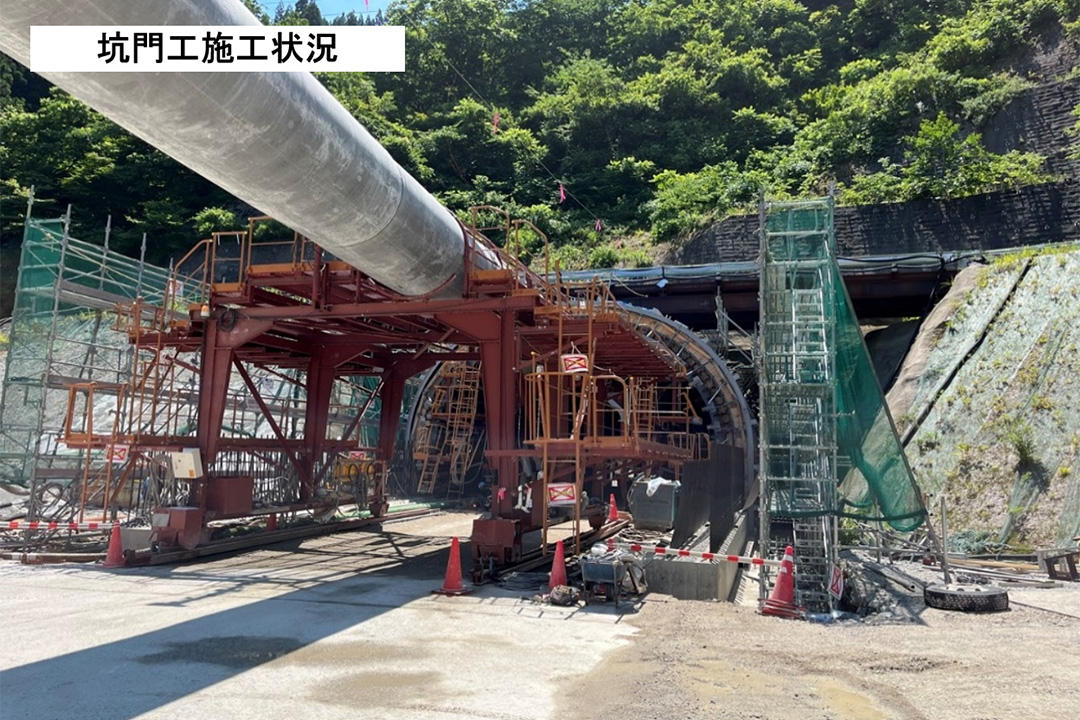

5月は引続き覆工・防水工、明り巻坑門工、トンネル仮設備一部解体を行う予定です。
