利賀トンネル(1工区)工事
利賀トンネル(1工区)工事(令和6年度利賀ダム工事情報)
受注者
清水建設株式会社
場 所
富山県南砺市利賀村地先
工 期
令和5年3月8日~令和8年2月27日
令和6年12月
工事状況

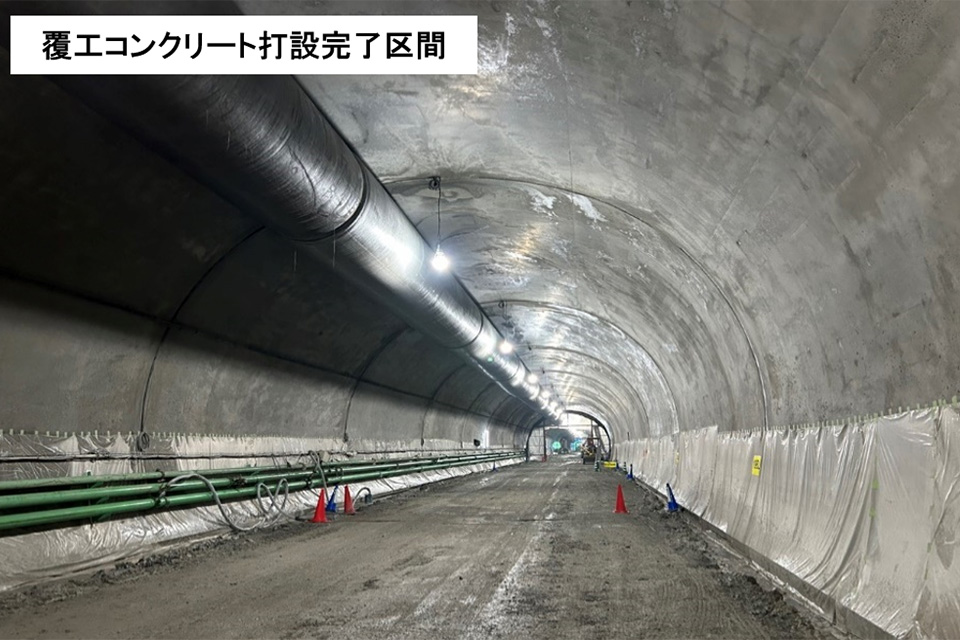

12月は引き続きトンネル発破掘削を行い1,301.4m/1,350.0mまでの掘削が完了、覆工・防水工は876.0m/1,368.0mまでのコンクリート打設が完了しました。
1月は引続き昼夜トンネル掘削と覆工・防水工、残土運搬を行う予定です。
令和6年11月
工事状況
11月は引き続きトンネル発破掘削を行い1,245.0m/1,350.0mまでの掘削が完了、覆工・防水工は800.0m/1,368.0mまでのコンクリート打設が完了しました。
12月は引続き昼夜トンネル掘削と覆工・防水工、残土運搬と北原・長崎地区水源対応を行う予定です。
令和6年10月
工事状況
10月は引き続きトンネル発破掘削を行い1,129.4m/1,350mまでの掘削が完了、覆工・防水工は690m/1,368mまでのコンクリート打設が完了しました。
11月は引続き昼夜トンネル掘削と覆工・防水工、残土運搬を行う予定です。
