押場進入路その7工事(令和7年度利賀ダム工事情報)

受注者
松本建設株式会社
場 所
富山県南砺市利賀村北豆谷地先
工 期
令和6年5月24日~令和7年11月28日

令和7年11月

工事状況

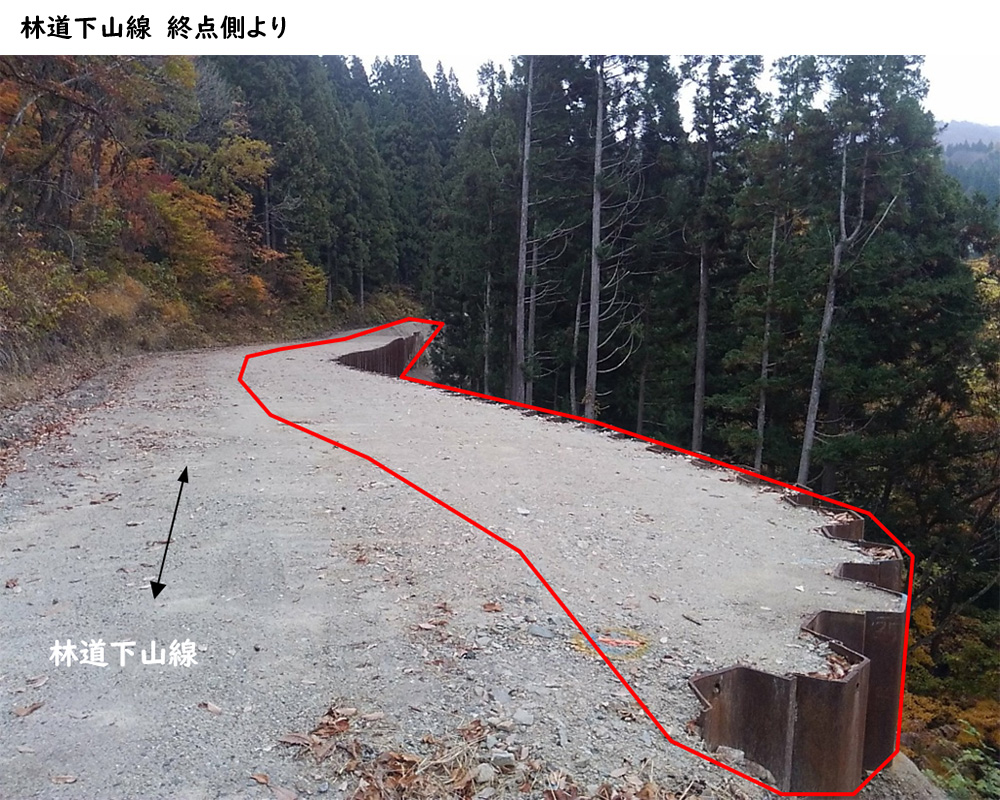

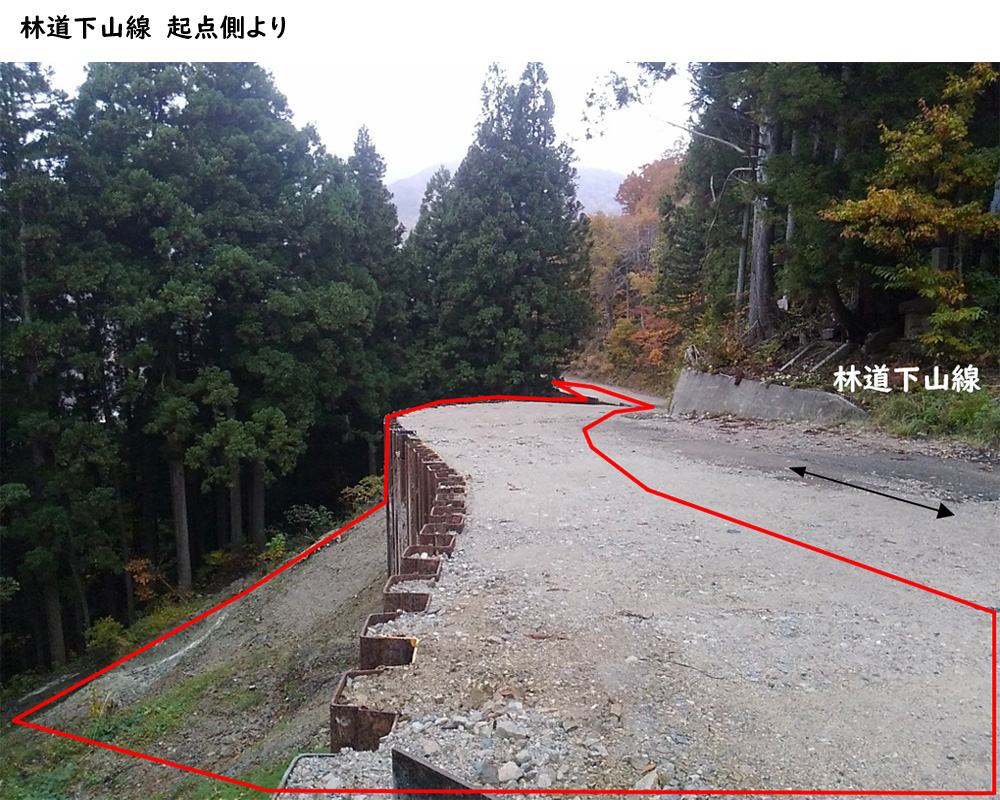

  • 11月は、現場内の安全掲示看板、資材、安全設備の撤去を行い、中旬に現場事務所の撤去を行いました。
    中旬以降は、本社で書類整理を行い、11月末に工事の完了となりました。
現場代理人・主任(監理)技術者からのコメント

令和6年度からの継続工事で、林道下山線に鋼矢板を打込み、工事用道路として道路を拡幅する工事を行いました。

終点側を、硬質地盤クリア工法により施工し、起点側ではジオテツ工法を併用しながら施工を進め、8月末で完了、9月、10月と押え盛土、仮設ヤードの撤去と路体盛土の整地、片付けを行って、11月に現場事務所の撤去して全て完了となりました。

狭い箇所での作業でしたが、無事故で工事を完了することができました。また、ご不便をお掛けしたこともあったと思いますが、本当にありがとうございました。

令和7年10月

工事状況

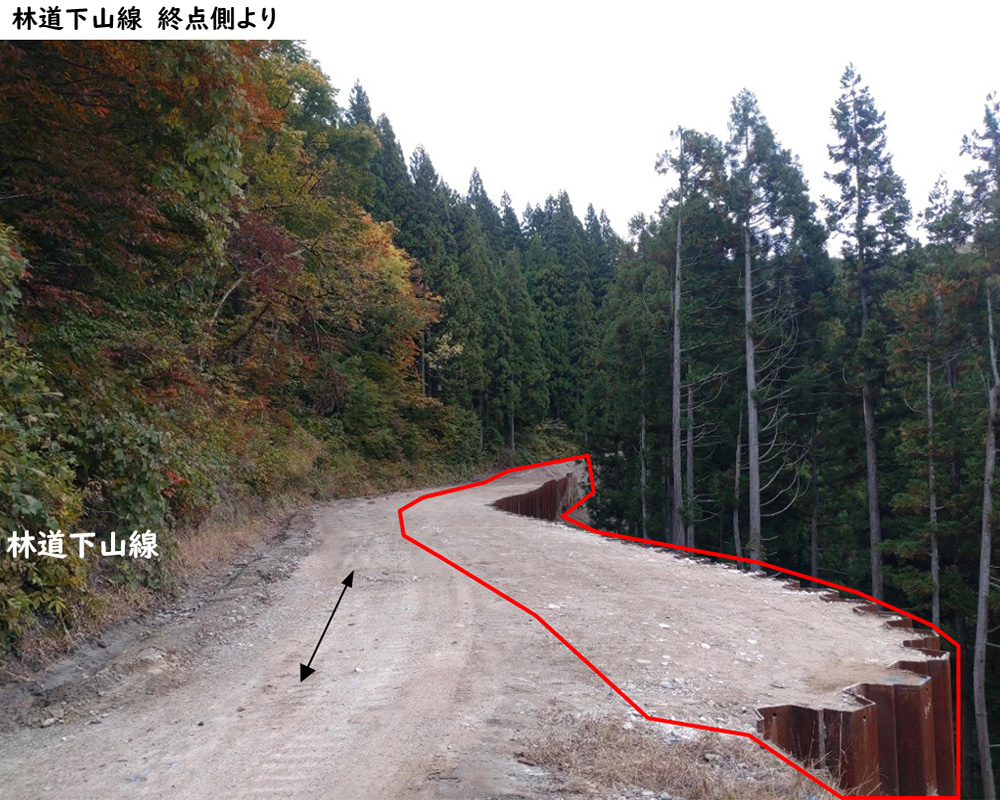

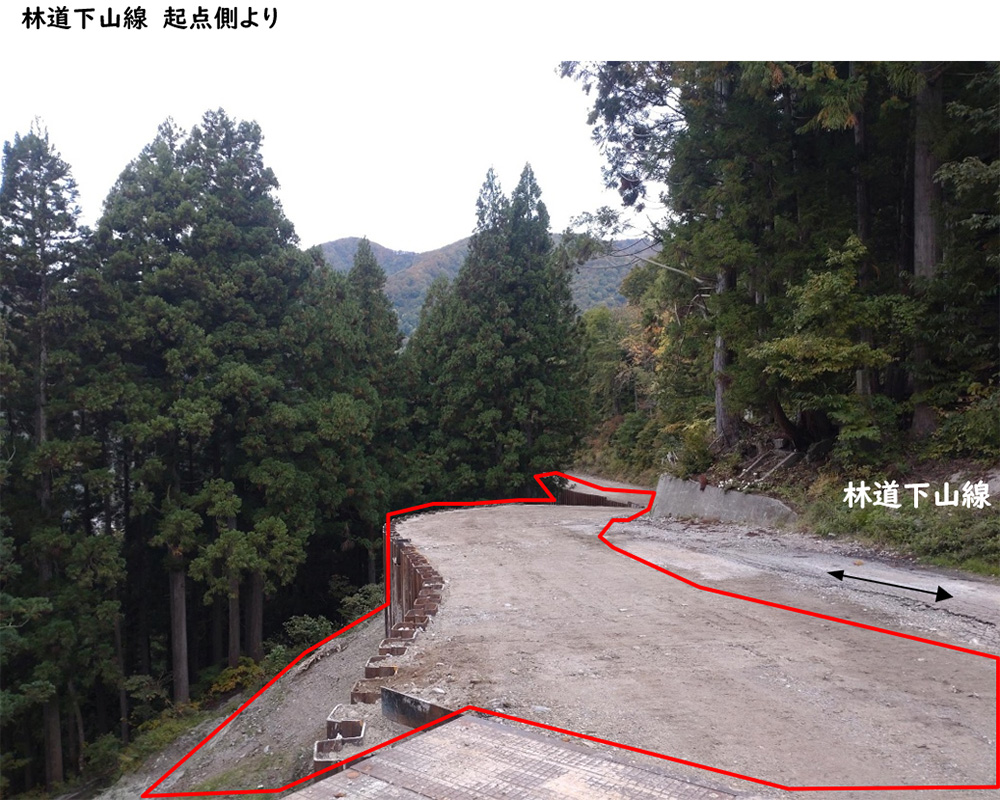

  • 10月は、仮設ヤードの大型土のう撤去と、仮置きした掘削残土を資材ヤードから岩渕付近へ土砂運搬を2週間行いました。
    運搬が完了次第、路体盛土の整形を行い、安全設備の撤去、片付け作業を行いました。
  • 11月は、現場内の安全掲示看板を撤去して資材の搬出と、現場事務所周りの後片付けを行い、11月中旬頃に現場事務所の撤去を行い、中旬以降は、完成検査に向けて書類整理を行います。
令和7年度
令和6年度
