押場進入路その7工事
押場進入路その7工事(令和7年度利賀ダム工事情報)
受注者
松本建設株式会社
場 所
富山県南砺市利賀村北豆谷地先
工 期
令和6年5月24日~令和7年11月28日

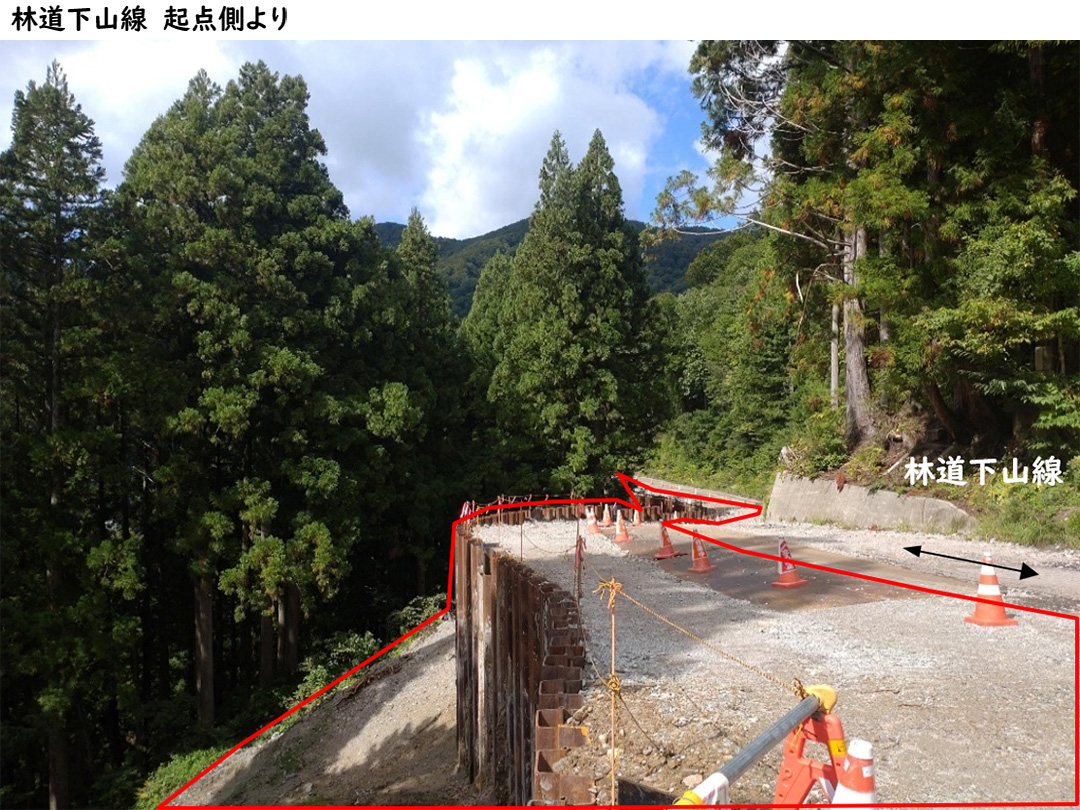

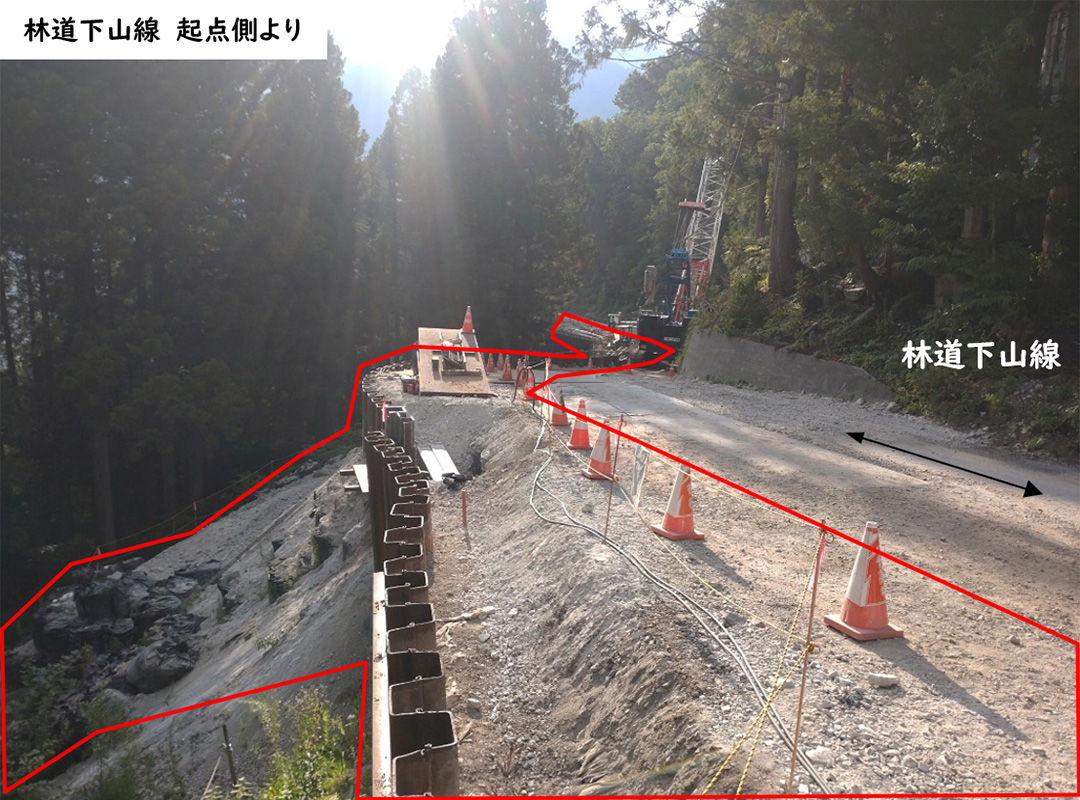

令和7年8月
工事状況
8月は、起点側の既設鋼矢板の引抜きと圧入と同時充填を交互に繰り返しながら進めて、8月末で機械の搬出、クローラークレーン解体搬出と、御盆明けから押え盛土部分の大型土のうを撤去と、現状復旧作業を行いました。
9月は、押え盛土や仮設ヤードの仮設物の撤去、拡幅部にある木根の除根を行いながら路体盛土の整形を進めていきます。

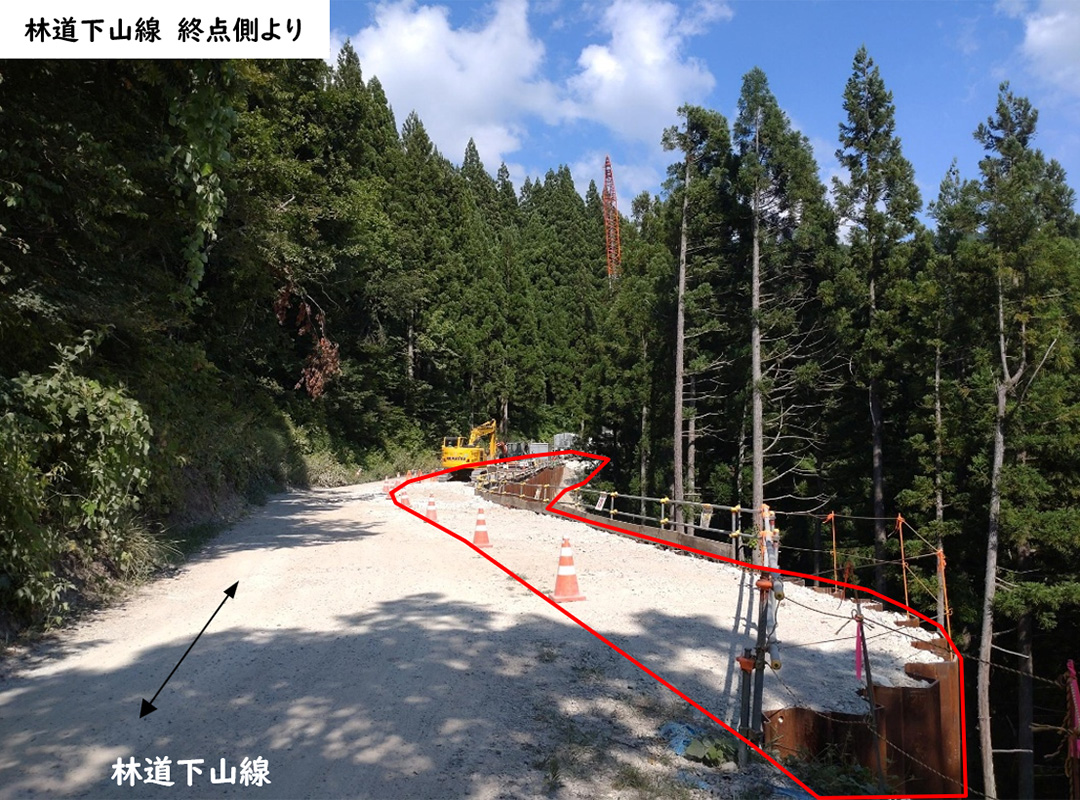

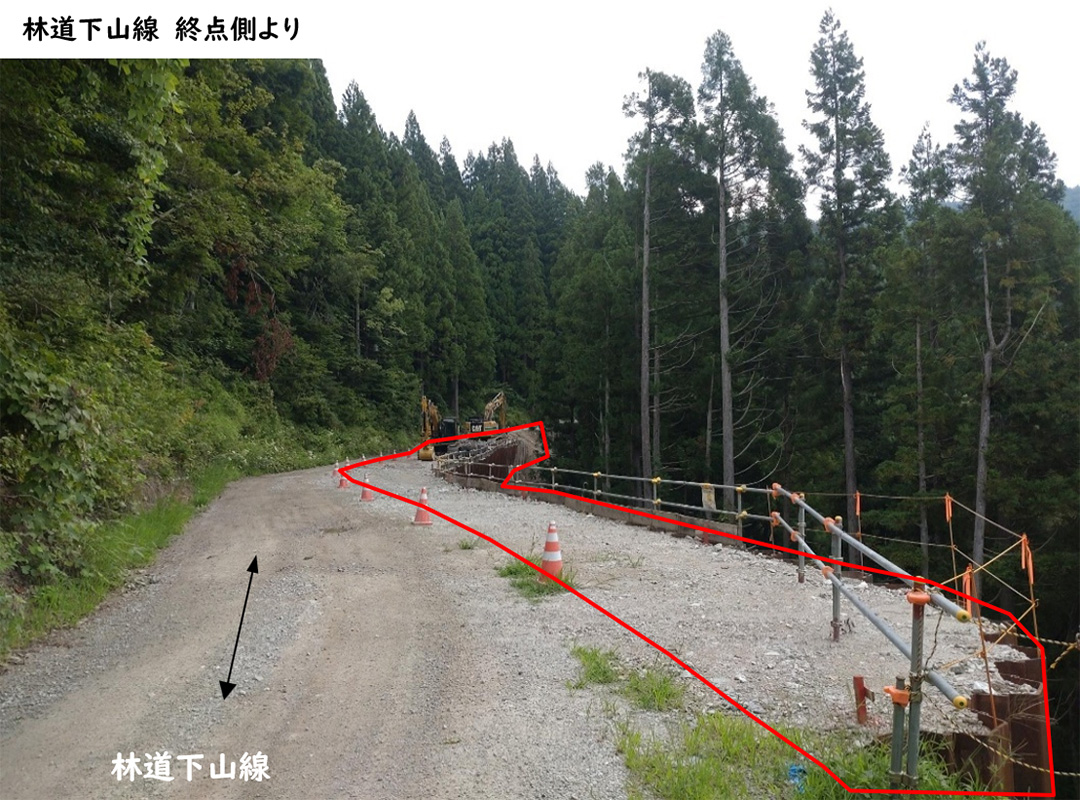

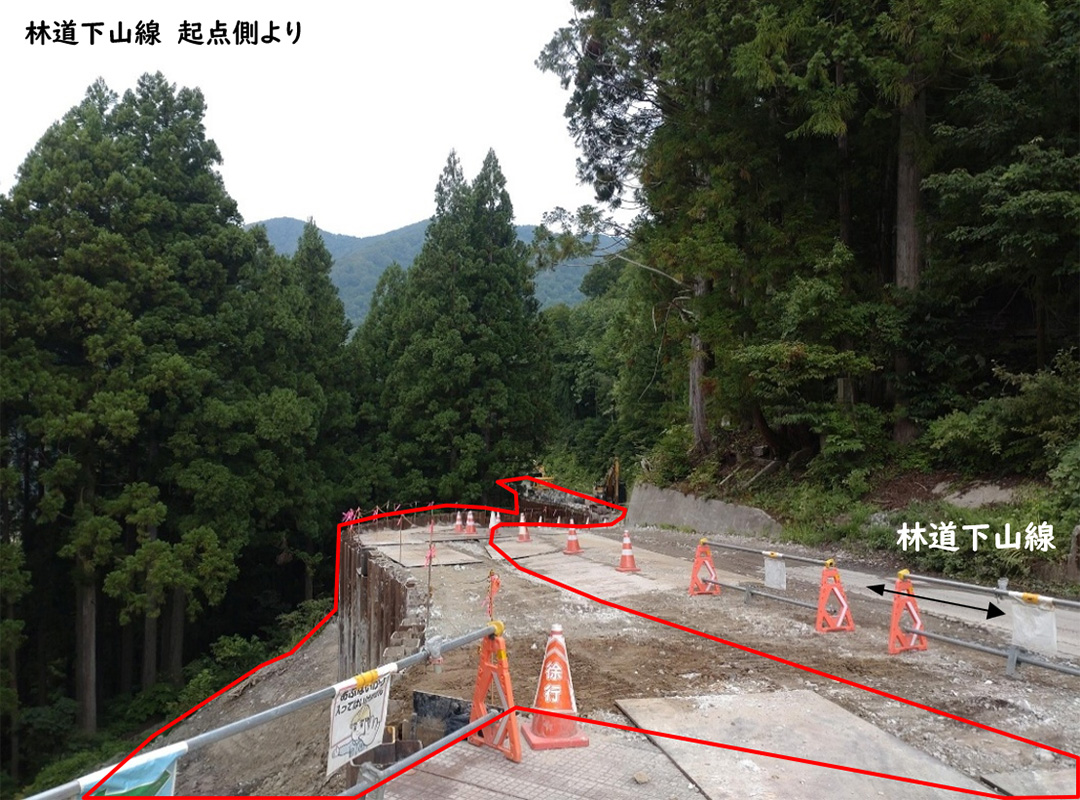

令和7年7月
工事状況
7月は、鋼矢板の圧入と同時充填(ジオテツ工法)を併用し、起点側へ向かって施工を行いました。
鋼矢板の種類の違いにより、圧入機とオーガ掘削機の入替え作業と鋼矢板の天端加工を繰り返しながら、鋼矢板の施工を進めました。
8月は、起点側の既設鋼矢板の引抜きと圧入と同時充填を交互に繰り返しながら進め、完了次第、機械の搬出、クローラークレーン解体搬出を行います。
また、8月下旬から押え盛土部分の大型土のうを撤去しながら、現状復旧作業を進めます。
令和7年度
4~6月
7~9月
令和6年度
6月
7~9月
10~11月
