押場進入路その7工事(令和7年度利賀ダム工事情報)

受注者
松本建設株式会社
場 所
富山県南砺市利賀村北豆谷地先
工 期
令和6年5月24日~令和7年11月28日

令和7年5月

工事状況

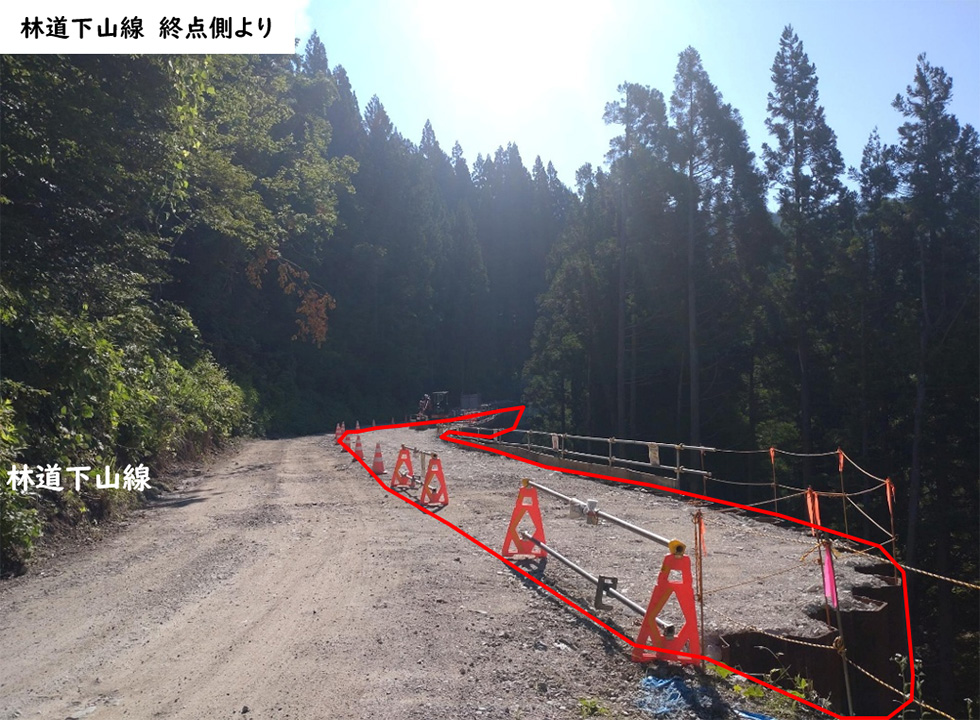

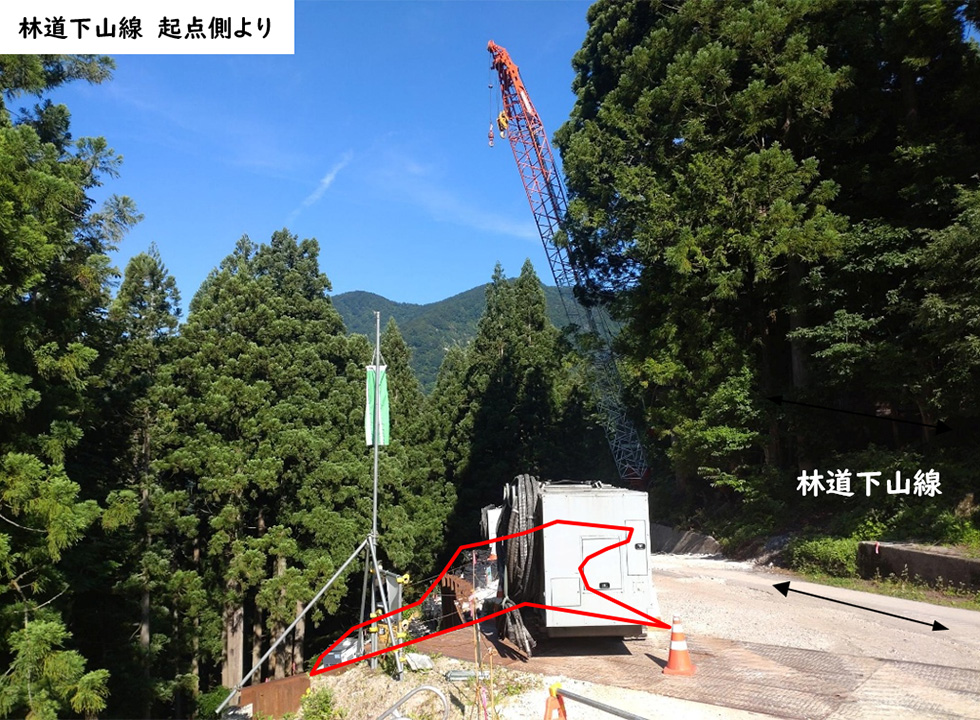

  • 5月は、クローラークレーンと組立、硬質地盤用圧入機とオーガ掘削機を搬入、組立、設置を行って、中間部から終点部までの鋼矢板施工が完了しました。
  • 6月から鋼矢板の圧入と同時充填(ジオテツ工法)を併用し、中間部から起点側へ向かって施工を行います。
    鋼矢板の種類に違いがあり、圧入機とオーガ掘削機の入替え作業と鋼矢板の天端加工を繰り返しながら、鋼矢板の施工を進めて行きます。

令和7年4月

工事状況

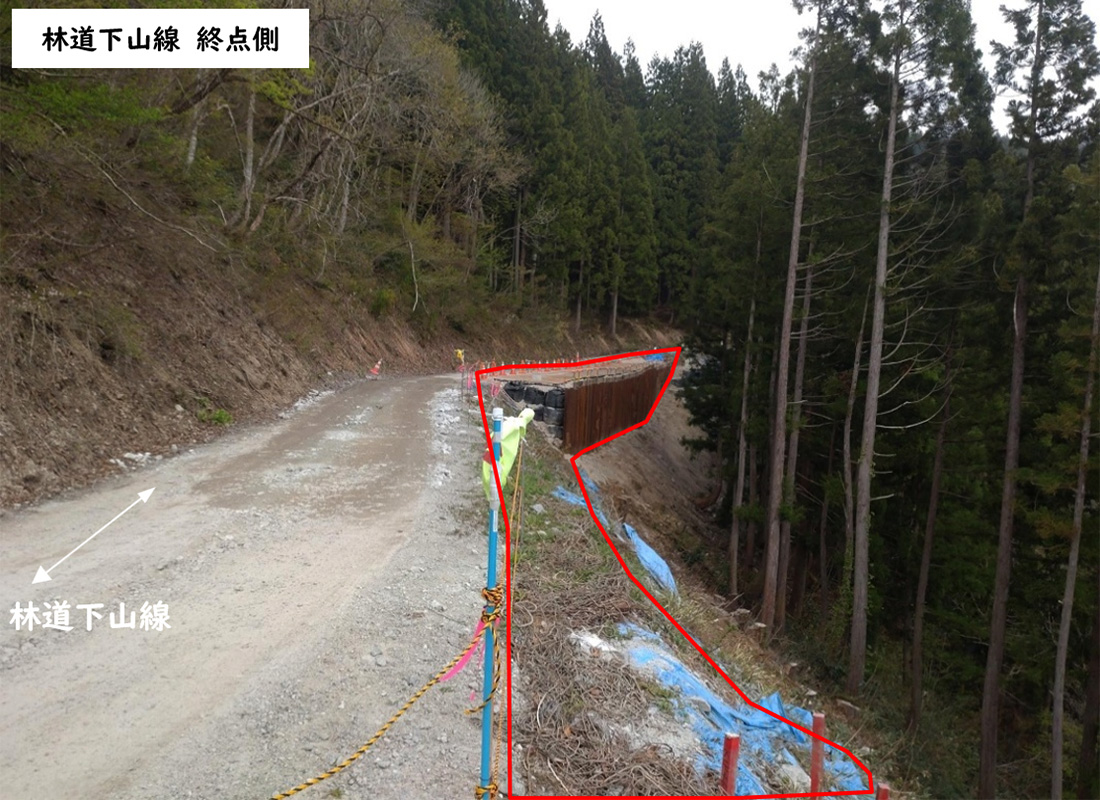

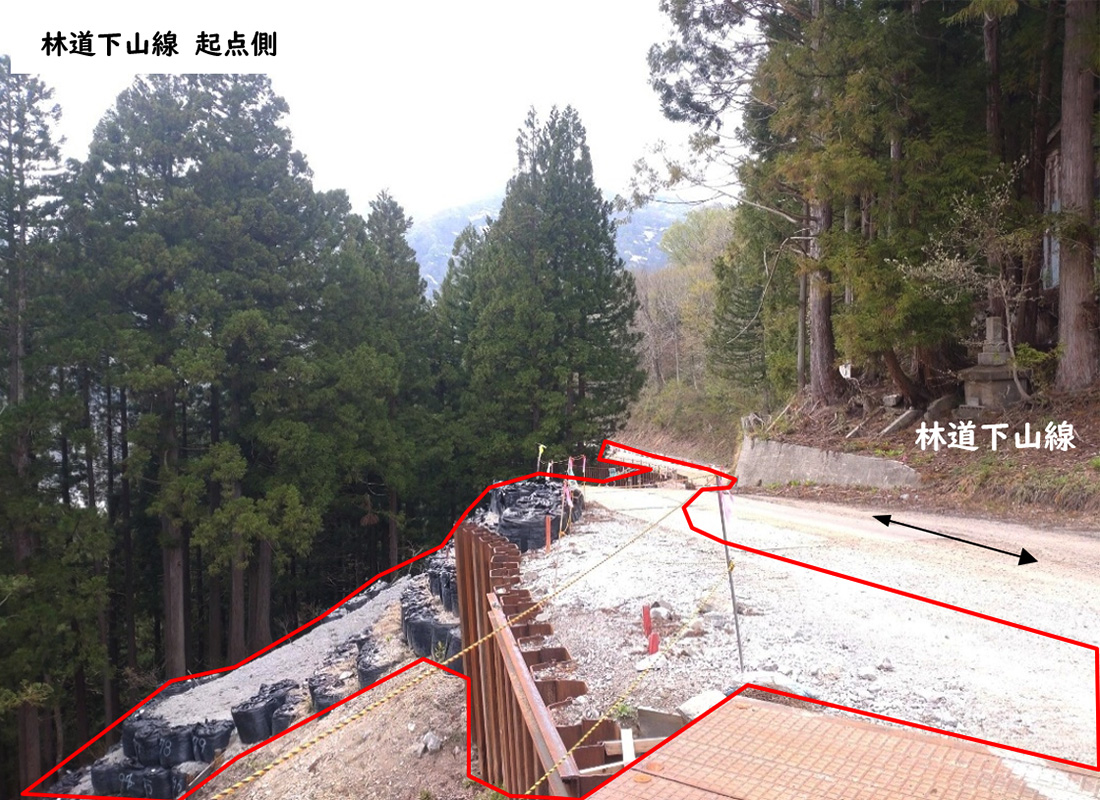

  • 4月は、除雪から開始し、現場事務所・休憩所を設置して、現場の安全設備設置と敷鉄板を設置して完了しました。

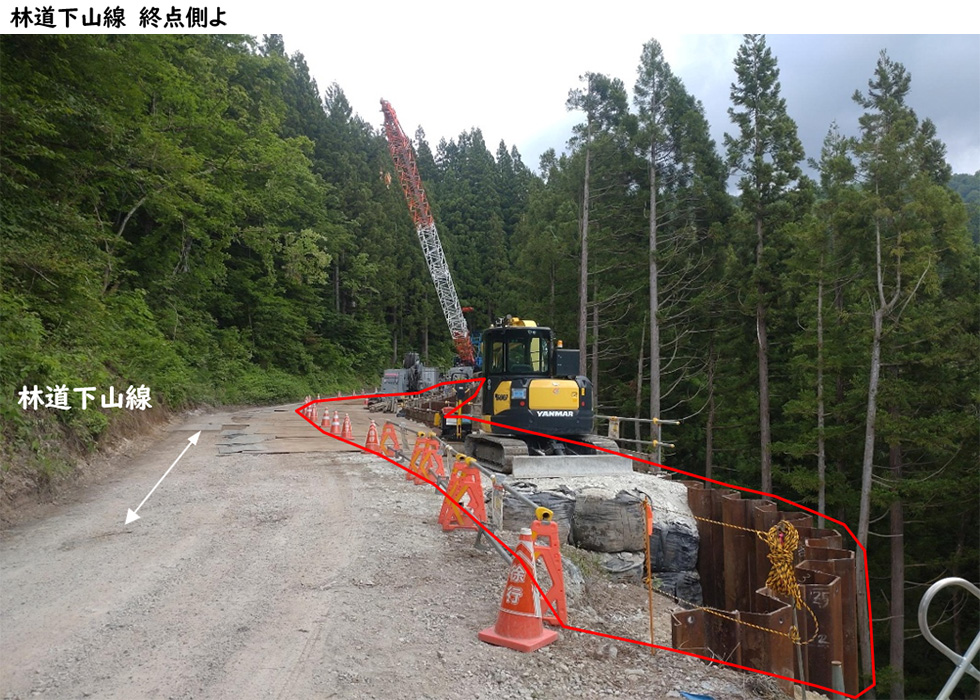

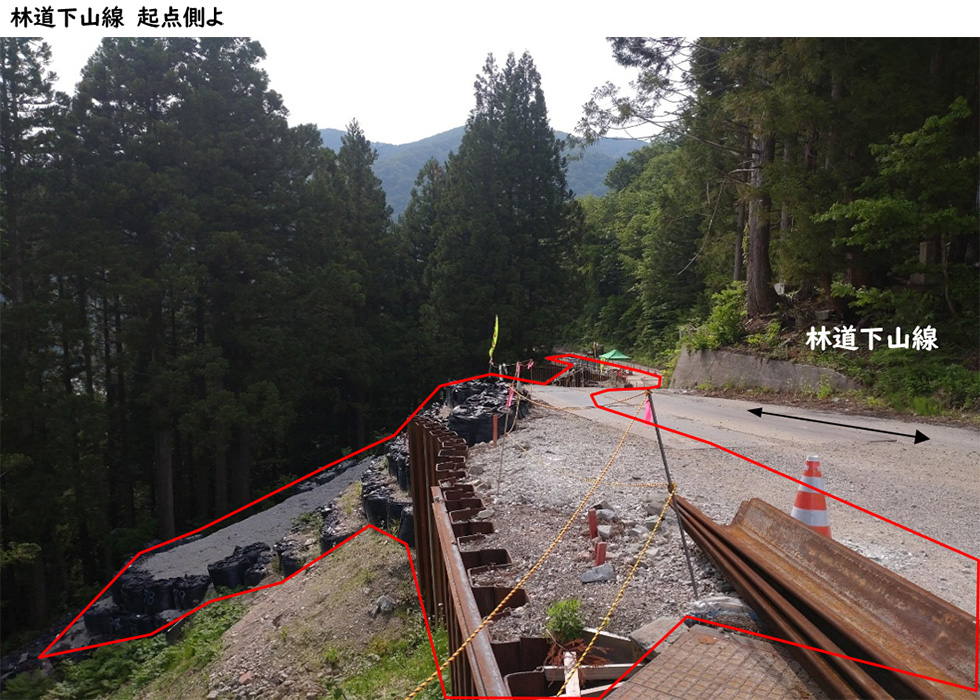

  • 5月からクローラークレーンを組立、硬質地盤用圧入機の搬入設置、オーガ掘削機を搬入・組立を行って、鋼矢板の施工を本格的に行う予定です。
    5月末からは、中間部に移動しジオテツ工法と併用しながら鋼矢板の施工を進めて行きます。
令和7年度
令和6年度
