工事情報

利賀ダム付替市道整備他工事(令和7年度利賀ダム工事情報)

受注者
笹嶋工業株式会社
場 所
富山県南砺市利賀村岩渕地先
工 期
令和6年3月2日~令和8年1月20日

令和7年12月

工事状況

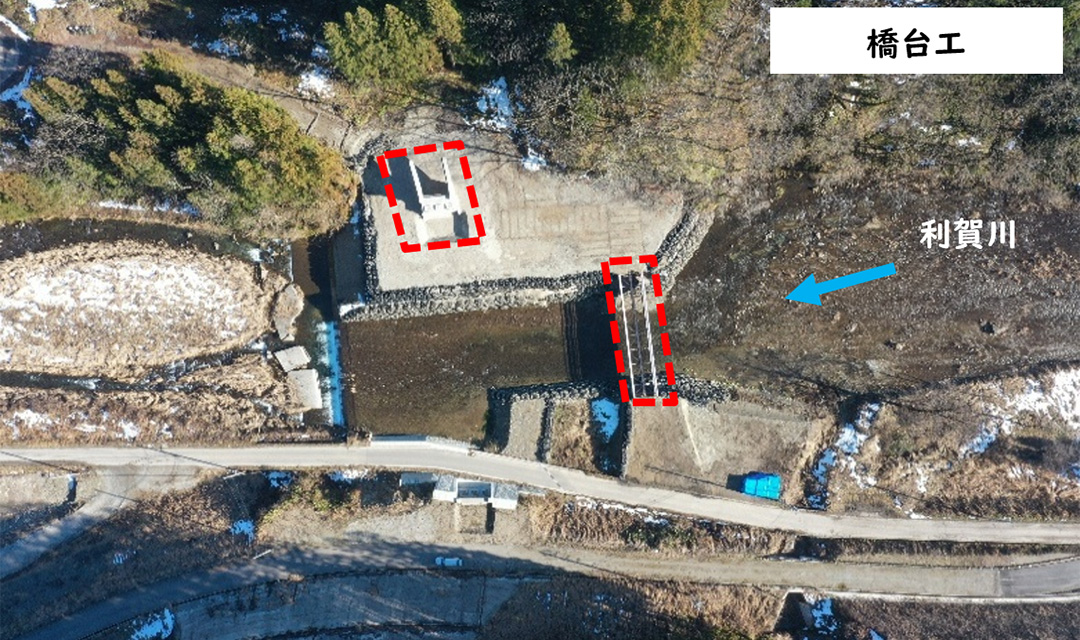

  • A2橋台においては2週間のコンクリート養生後に埋戻しを行い、施工完了しました。

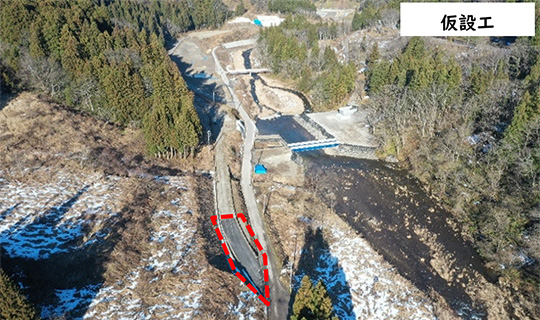

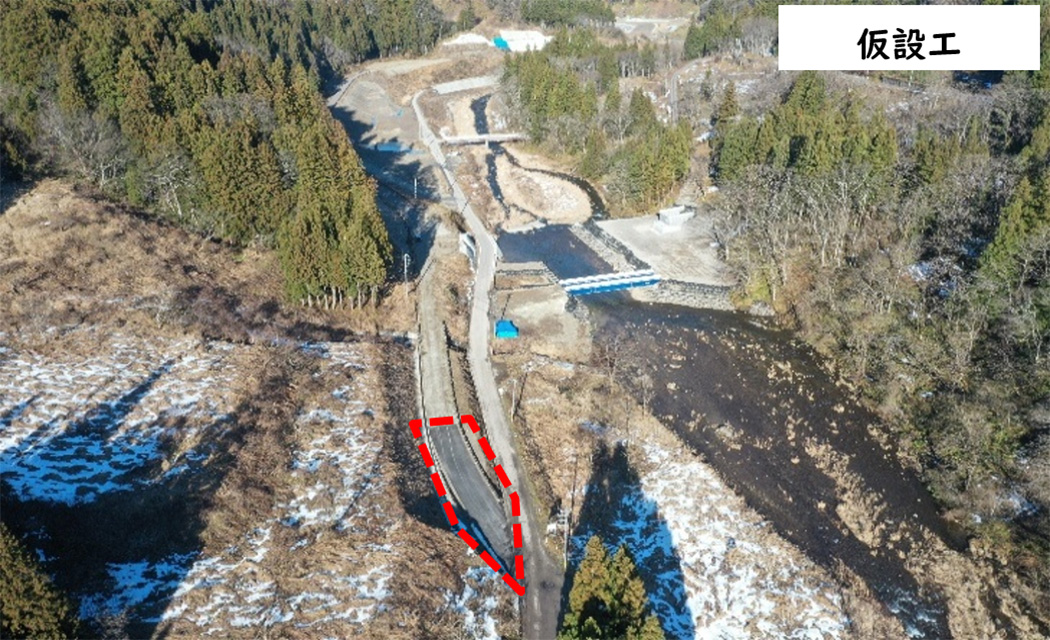

    また、右岸ヤードと左岸ヤードをつなぐ仮桟橋は積雪荷重に耐えられないため、覆工板を取り外し施工完了となりました。
  • 道路土工の路体盛土、仮設工の市道仮擦り付けにおいても片付けを行い、施工完了しました。
現場代理人・主任(監理)技術者からのコメント

令和6年度から本工事の施工を着手し、今年度は冬期休工明け後、現場内に2.0m~2.5mの積雪が残っていため4月上旬から除雪作業を開始し、利賀川河川内に仮締切・盛土を行い右岸A2橋台を施工しました。

12月上旬にも降雪があり一時は40㎝程度の積雪がありましたが、無事故で工事を完成することができました。

これも地域住民の皆様、工事関係者の皆様のご協力のおかげと思っております。
本工事に対しご理解・ご協力を頂きましたことを、心より感謝申し上げます。

令和7年11月

工事状況

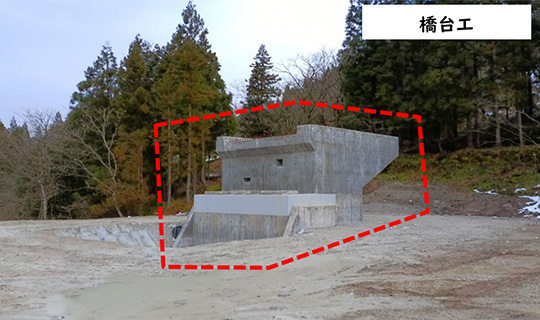

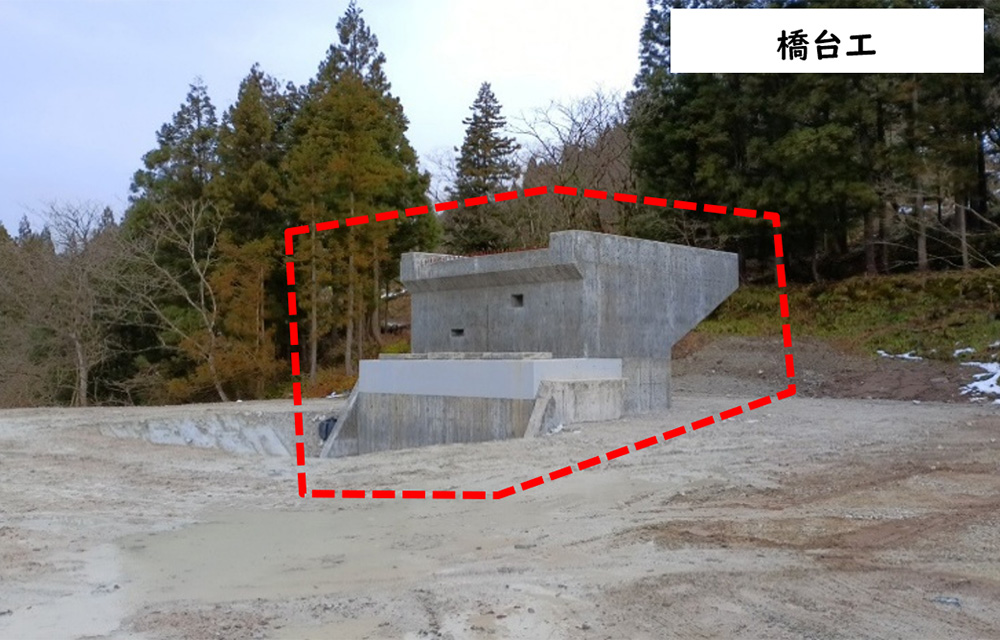

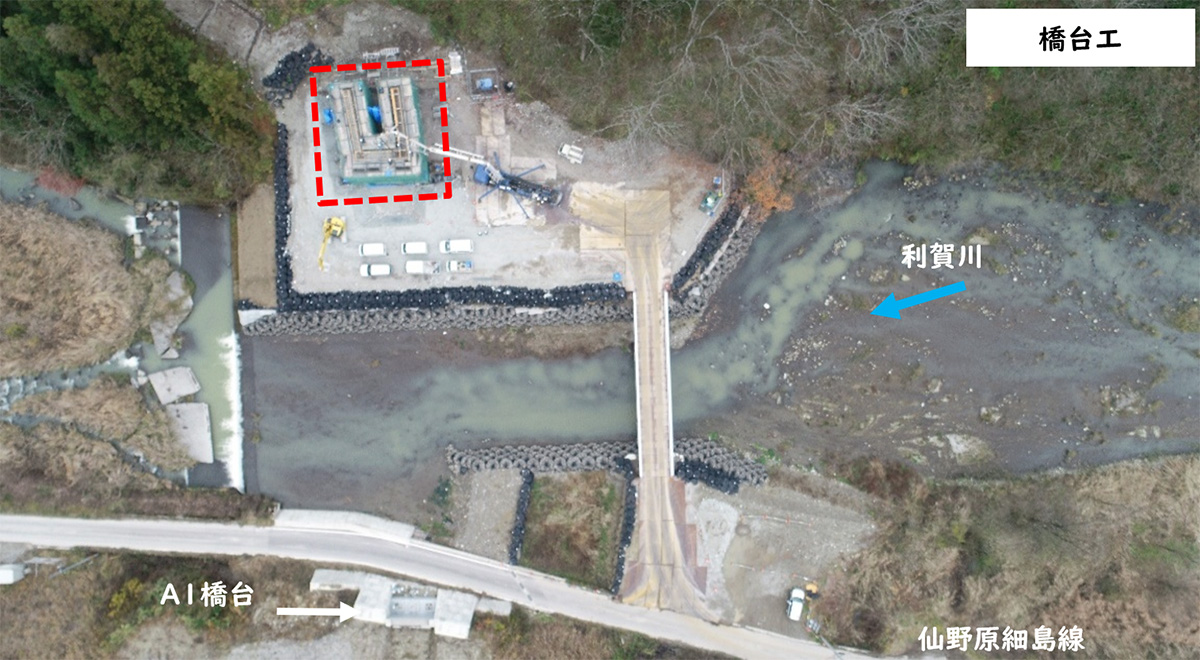

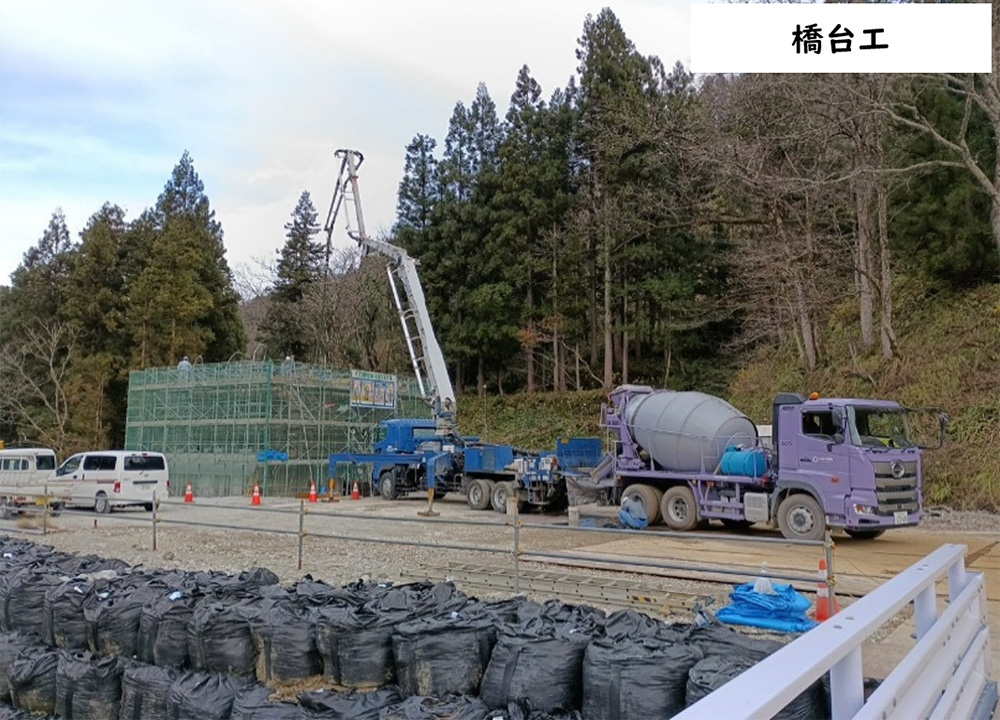

  • A2橋台の胸壁及び翼壁の鉄筋、型枠組立を行った後コンクリートを打設し、現在は養生しています。

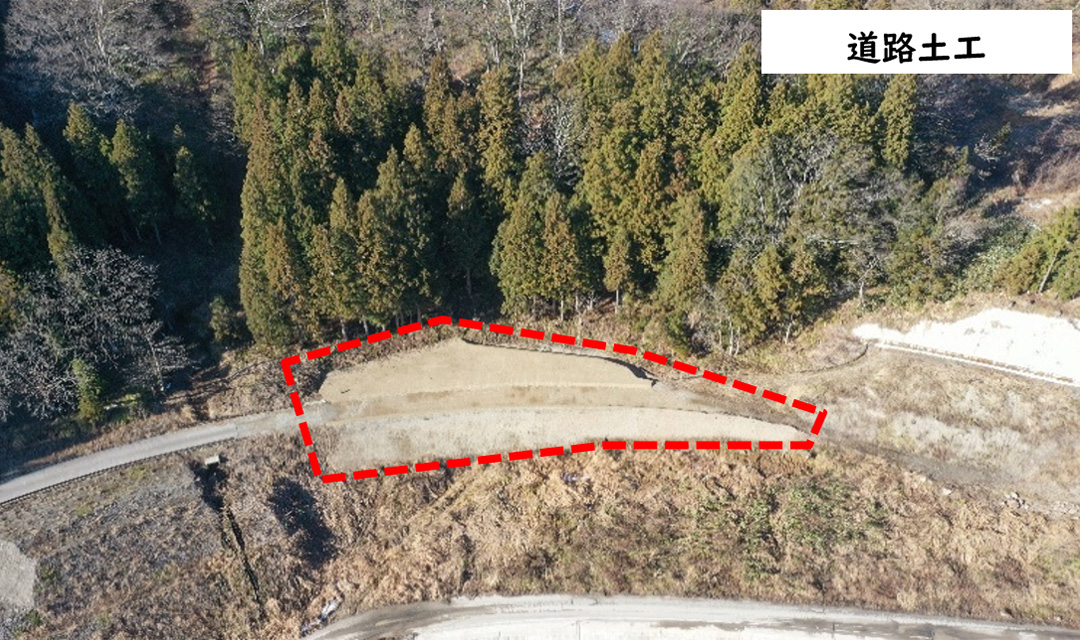

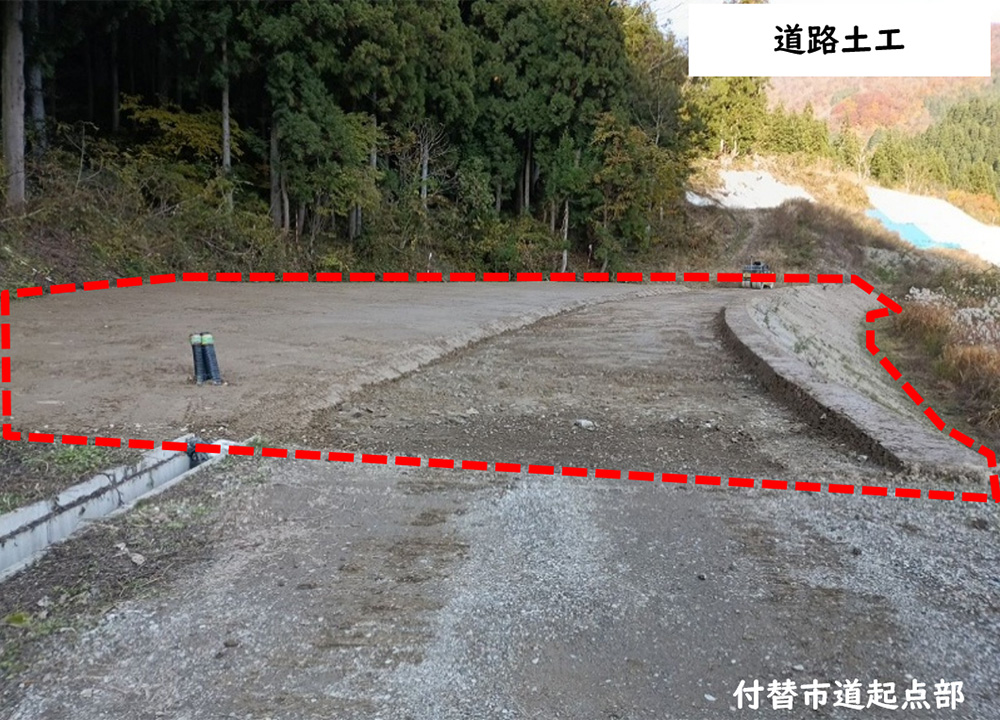

  • 付替市道起点側の工事は、路体盛土の施工が完了しました。

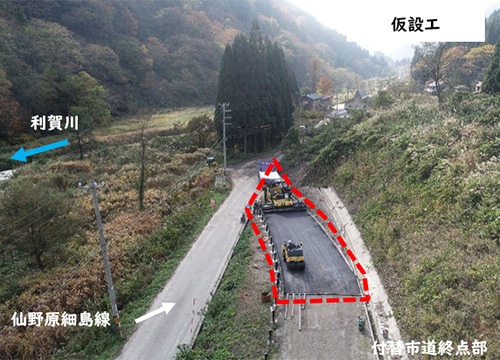

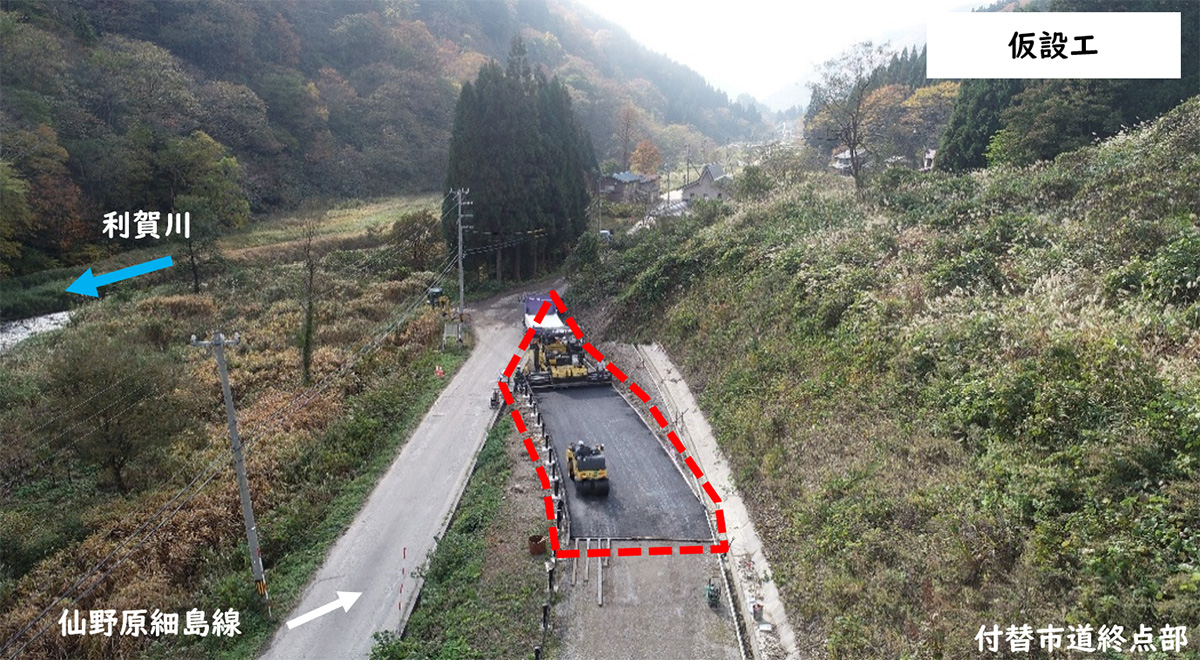

  • 付替市道終点側の工事は、アスファルト舗装及び路肩盛土の施工が完了しました。
  • 12月は、A2橋台の脱型、足場解体、埋戻しを行い、本工事は完了となります。

令和7年10月

工事状況

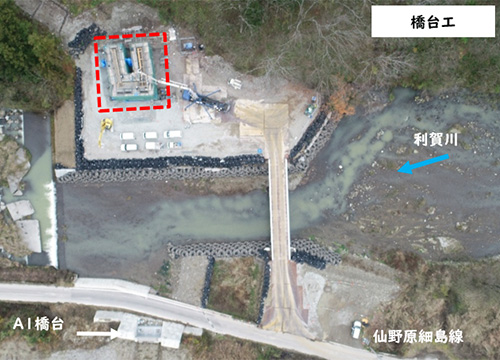

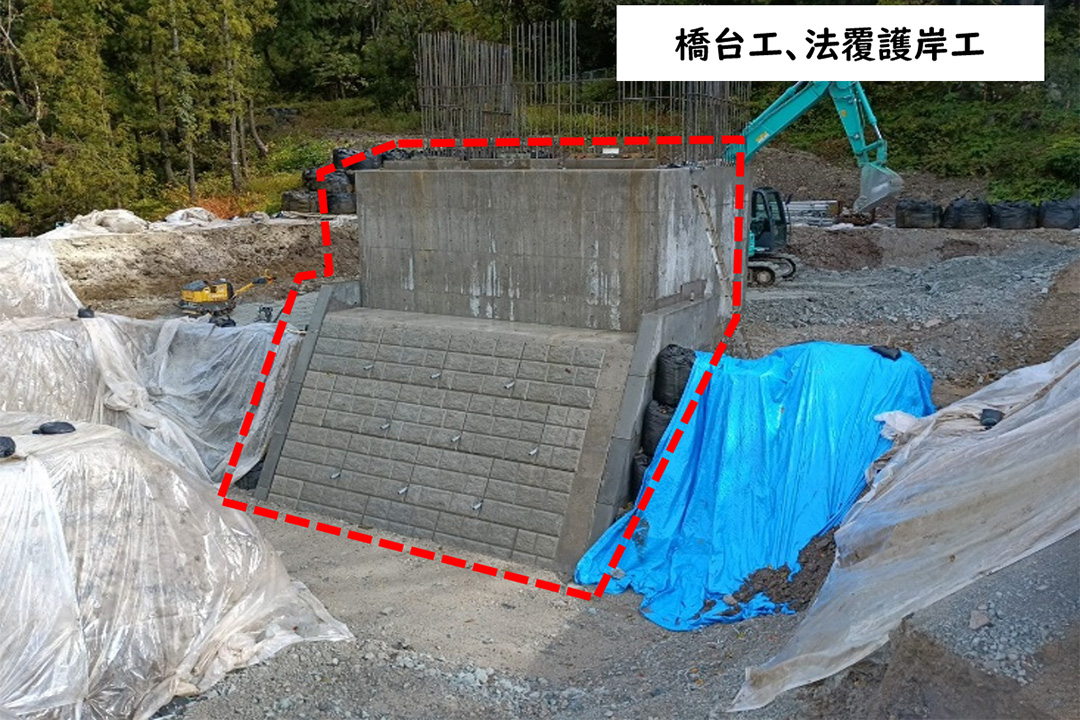

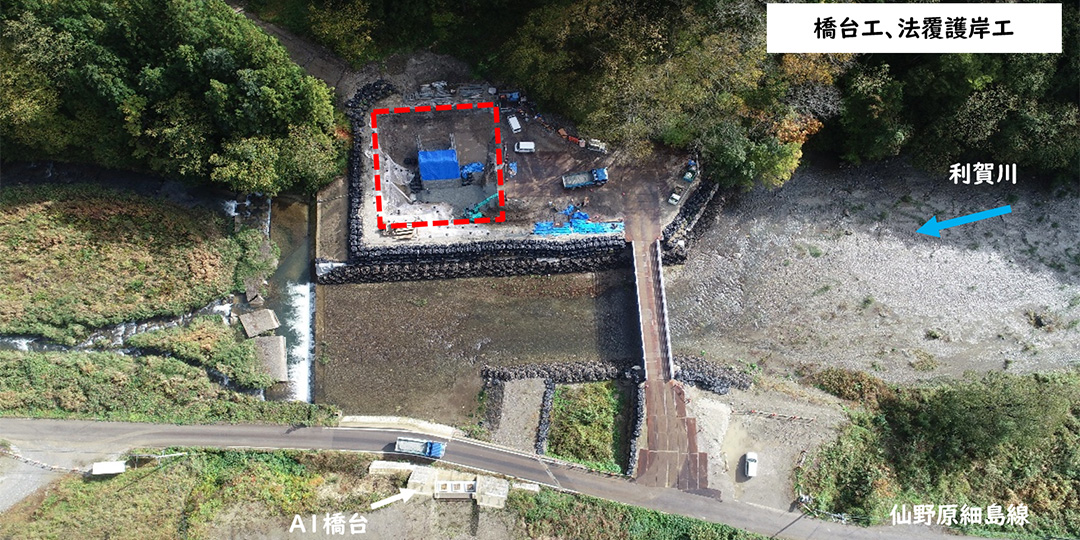

  • 10月はA2橋台の竪壁2リフト目までの施工とA2橋台正面の法覆護岸工の施工を完了させ、現在は埋戻し作業を進めています。

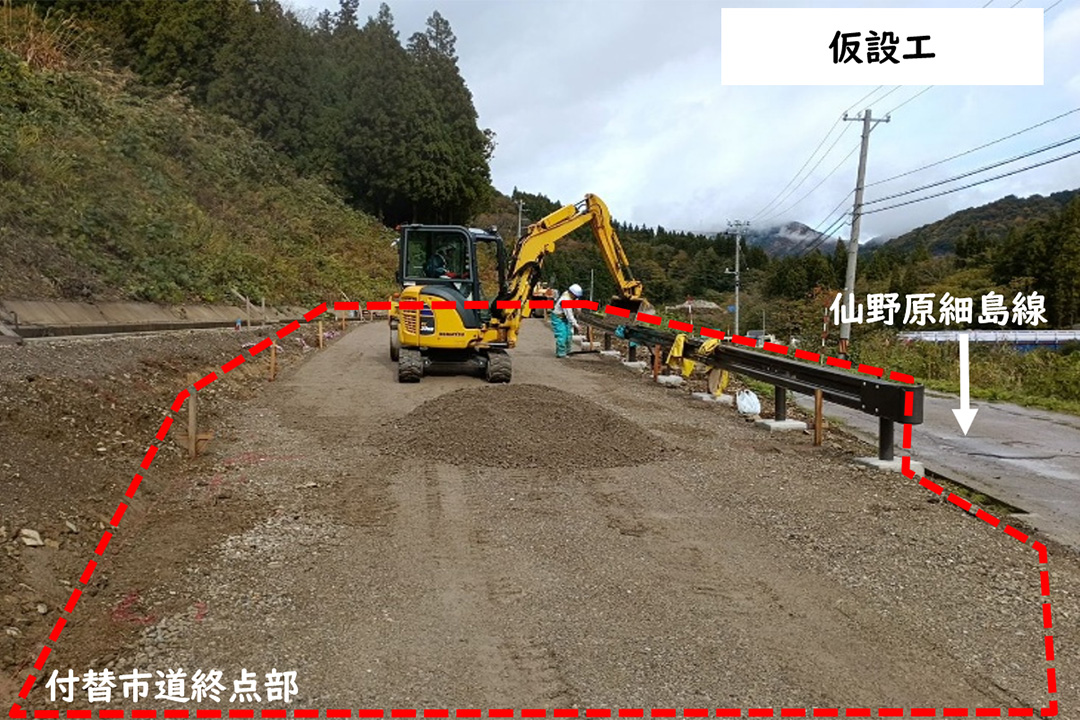

  • 付替市道の終点側では、現道(市道仙野原細島線)への道路擦り付け工事を行っており、アスファルト舗装の下地である路盤工の施工を行っております。
  • 11月は橋台躯体の胸壁の施工と付替市道起点部の路体盛土及び付替市道終点部の道路擦り付け工事を完了させる予定です。
