利賀ダム付替市道整備他工事(令和5年度利賀ダム工事情報)

受注者
笹嶋工業株式会社
場 所
富山県南砺市利賀村岩渕地先
工 期
令和5年3月21日~令和6年1月19日

令和5年10月

工事状況

  • 現在、岩渕工区では、橋台工の施工を行っており最後のコンクリート打設作業を控えております。

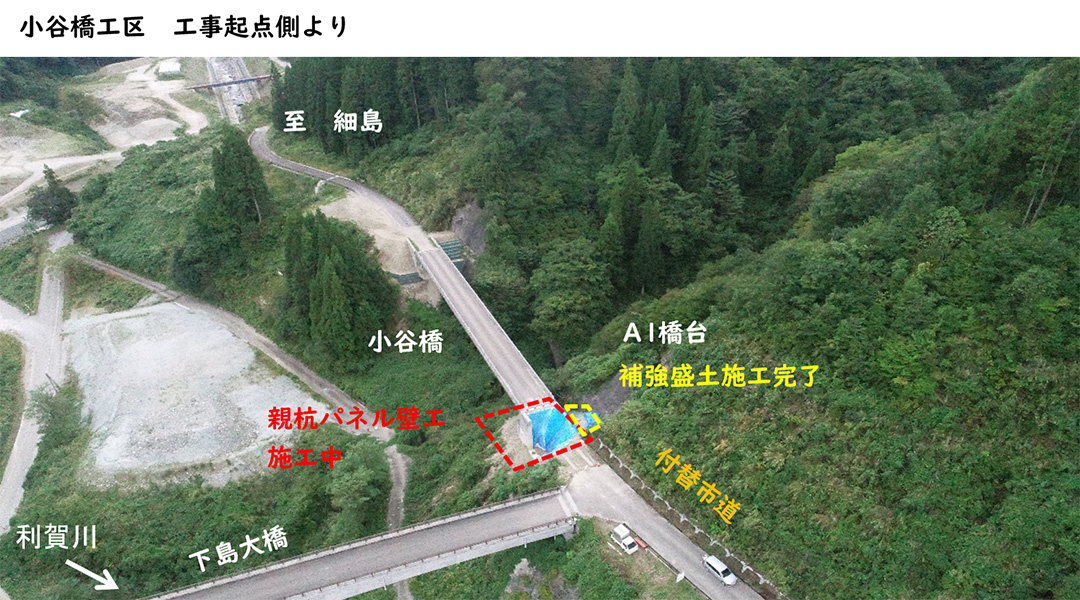

    小谷橋工区においては、引き続きA1橋台谷側の擁壁工を施工中です。
  • 11月は岩渕工区においては橋台工の施工完了を予定しており、小谷橋工区においては擁壁工の施工を完了させ、排水構造物工、踏掛版工、防護柵工を施工する予定としています。

令和5年9月

工事状況

  • 現在、岩渕工区では、橋台工の施工を行っており、小谷橋工区においては、A1橋台山側の補強盛土が完了し、A1橋台谷側の擁壁工を施工中です。
  • 10月も引き続き、岩渕工区においては橋台工の施工、小谷橋工区においては擁壁工の施工を行ってまいります。

令和5年8月

工事状況

  • 現在、岩渕地区での付替市道整備では、防護柵工の施工を行っています。
    小谷橋においては、A2橋台まわりの補強盛土が完了し、A1橋台まわりの補強盛土を施工中です。
  • 9月からは、岩渕地区において、新岩渕橋の橋台(利賀川左岸側・1基)の施工を始めます。
