利賀ダム工事情報
令和7年度利賀ダム工事情報
利賀ダム付替市道整備他工事
利賀ダム付替市道整備他工事(令和7年度利賀ダム工事情報)
受注者
笹嶋工業株式会社
場 所
富山県南砺市利賀村岩渕地先
工 期
令和6年3月2日~令和8年1月20日
令和7年5月
工事状況

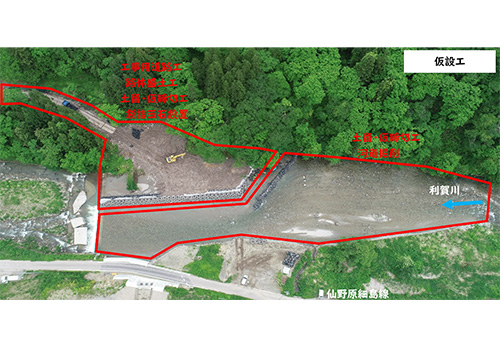

利賀川の河道掘削を行い、仮締切施工前に川の流下能力を高めました。
市道岩渕北島線からアプローチする工事用道路の構築を完了させ、現在は工事用道路を利用し利賀川河川内の右岸側に仮締切を構築し、路体盛土を施工しています。

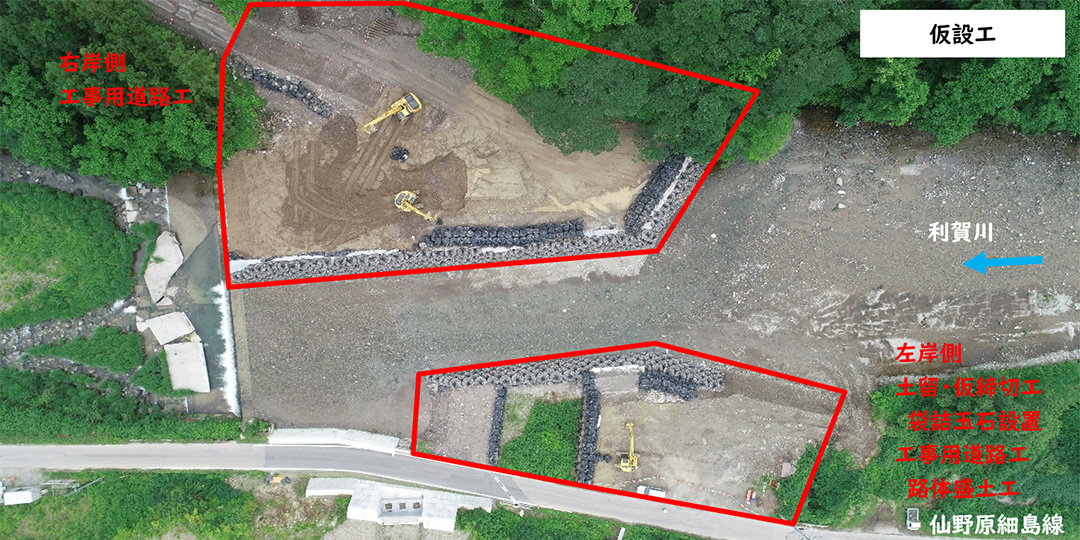

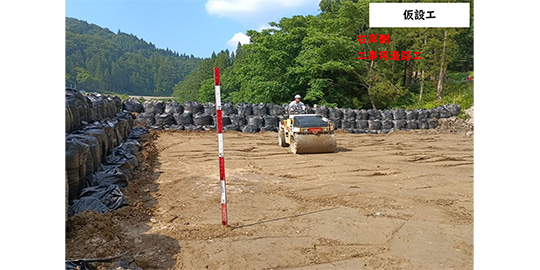

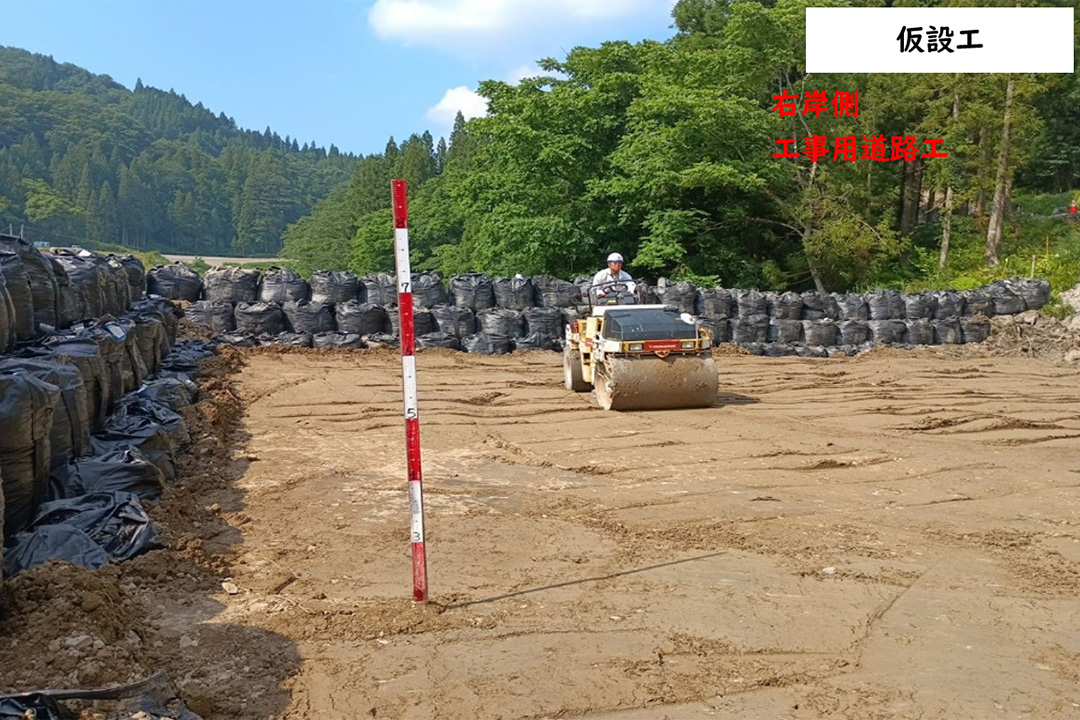

6月は、1径間残っている旧岩渕橋を撤去し、新岩渕橋のA2橋台施工ヤードを構築します。左岸側も同様の仮締切を行い、施工ヤードを構築します。
令和7年4月
工事状況
4月7日から1週間かけて現道、付替市道及び土砂仮置場の除雪を行いました。
除雪完了後、利賀川右岸側において、支障木の伐採作業を行った後に、工事用道路を構築(切土・盛土)しています。
仮締切の堤体となる袋詰玉石(2t/袋)を製作しています。

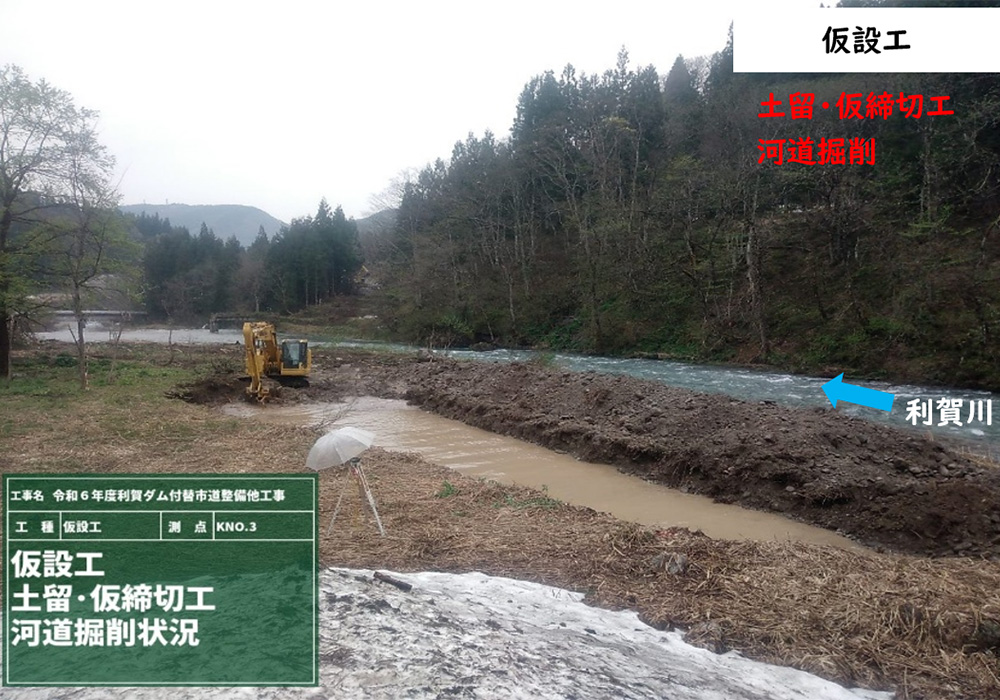

仮締切工の施工前に、堆積土を撤去し河道を拡幅させ、河川の流下能力を高める為の河道掘削を行っています。
令和7年度
4~6月
令和6年度
5~6月
7~9月
10~11月
令和5年度
5~7月
8~10月
11~12月
