利賀ダム付替市道整備他工事
利賀ダム付替市道整備他工事(令和6年度利賀ダム工事情報)
受注者
笹嶋工業株式会社
場 所
富山県南砺市利賀村岩渕地先
工 期
令和6年3月2日~令和8年1月20日
令和6年11月
工事状況
岩渕地区の付替市道整備では、路体盛土及び路床盛土を行い、切土法面の表面保護としてモルタル吹付を施工しました。
小谷橋では、A2踏掛版のコンクリートを施工し完了しました。
岩渕地区において、市道仙野原細島線の道路及び側溝を復旧し、通行規制を解除しました。
令和6年10月
工事状況
盛土区間では山側からの流水があり、適正に導水処理を行うために地下排水工を施工しました。

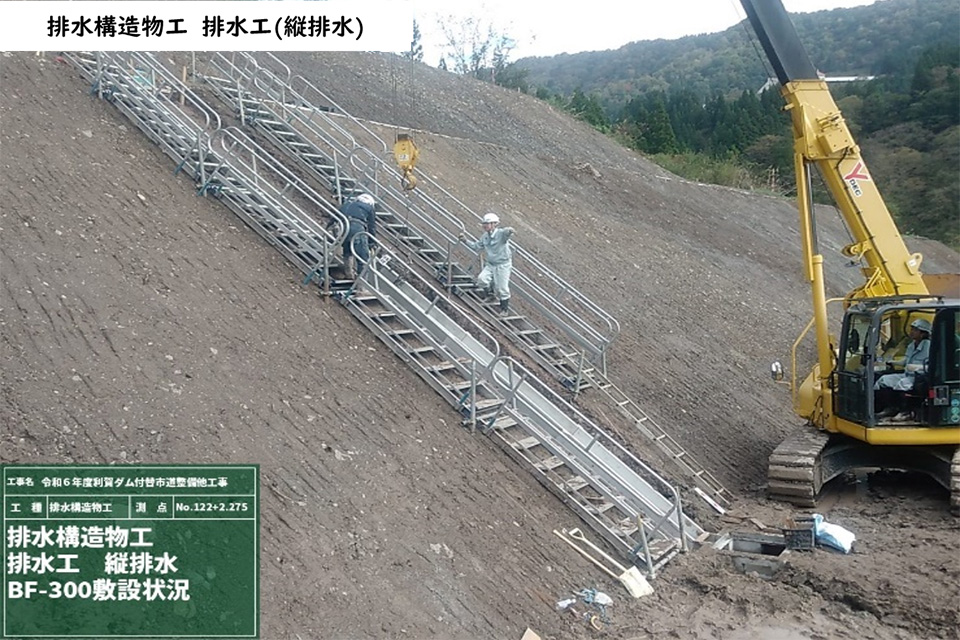

上段法面部の小段排水(排水工、防草工)の施工を行い、下方向へ掘削し下段法面を整形しました。現在、縦排水の施工を行っています。
小谷橋ではA2踏掛版の均しコンクリートを施工しました。
11月は、法面保護と路体・路床盛土工を行う予定です。
