利賀ダム本体建設(第1期)工事
利賀ダム本体建設(第1期)工事(令和7年度利賀ダム工事情報)
受注者
清水・鴻池特定建設工事共同企業体
場 所
富山県南砺市利賀村地先
工 期
令和6年3月5日~令和10年2月28日
令和8年3月

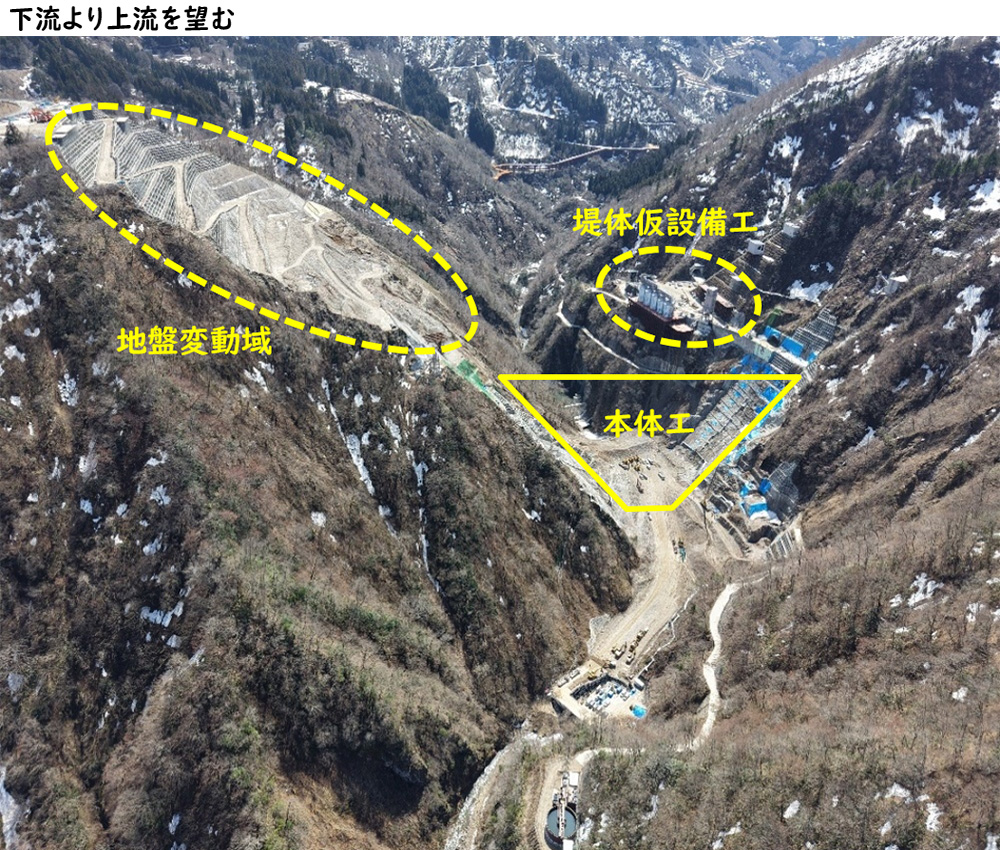

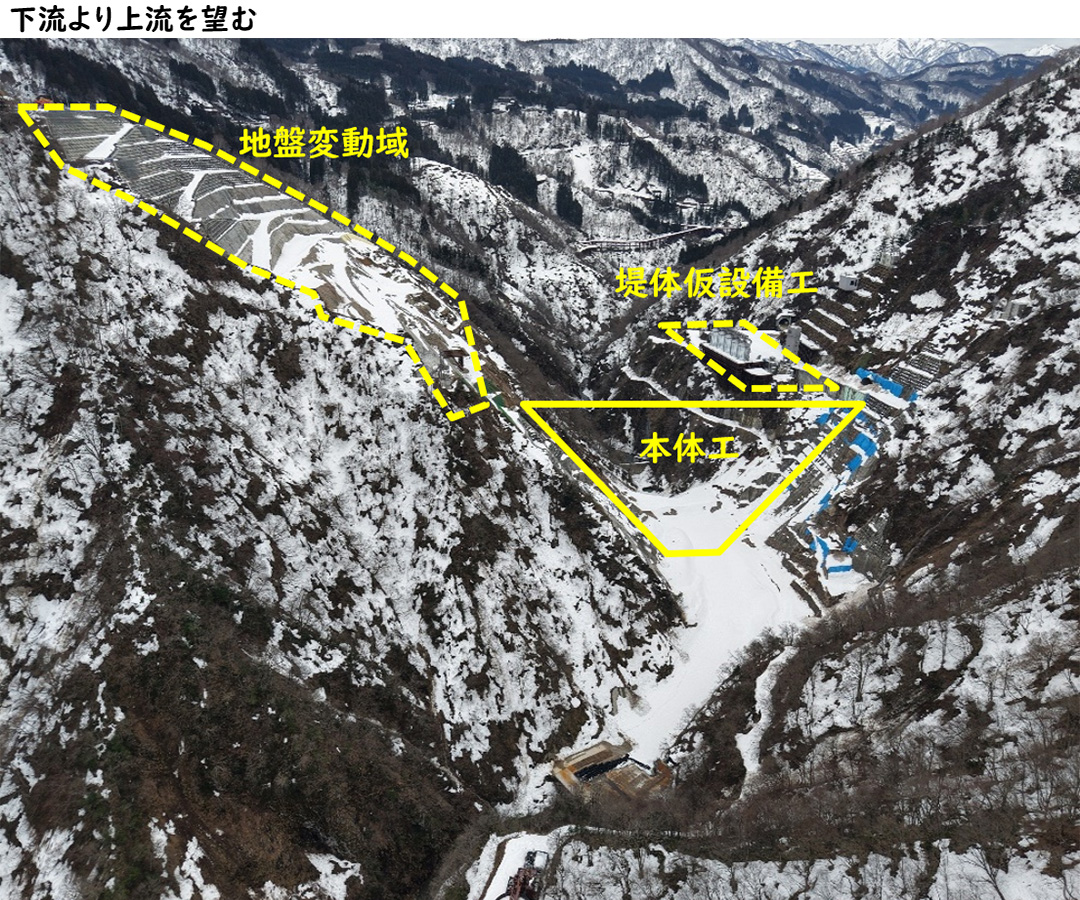

工事状況

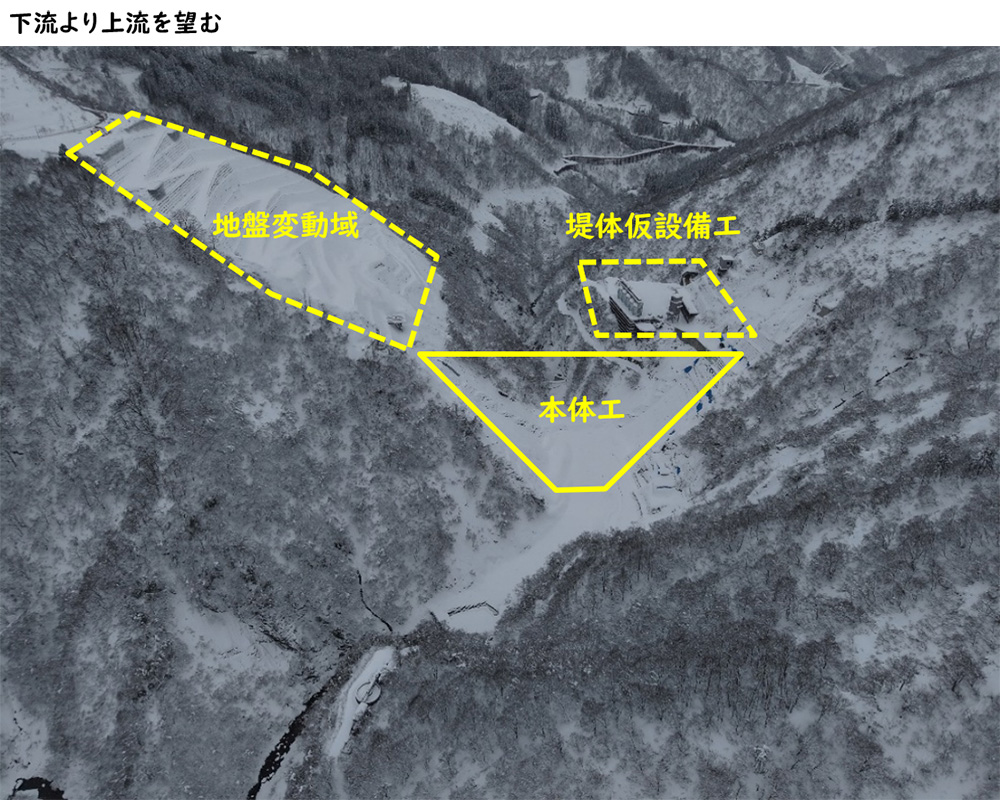

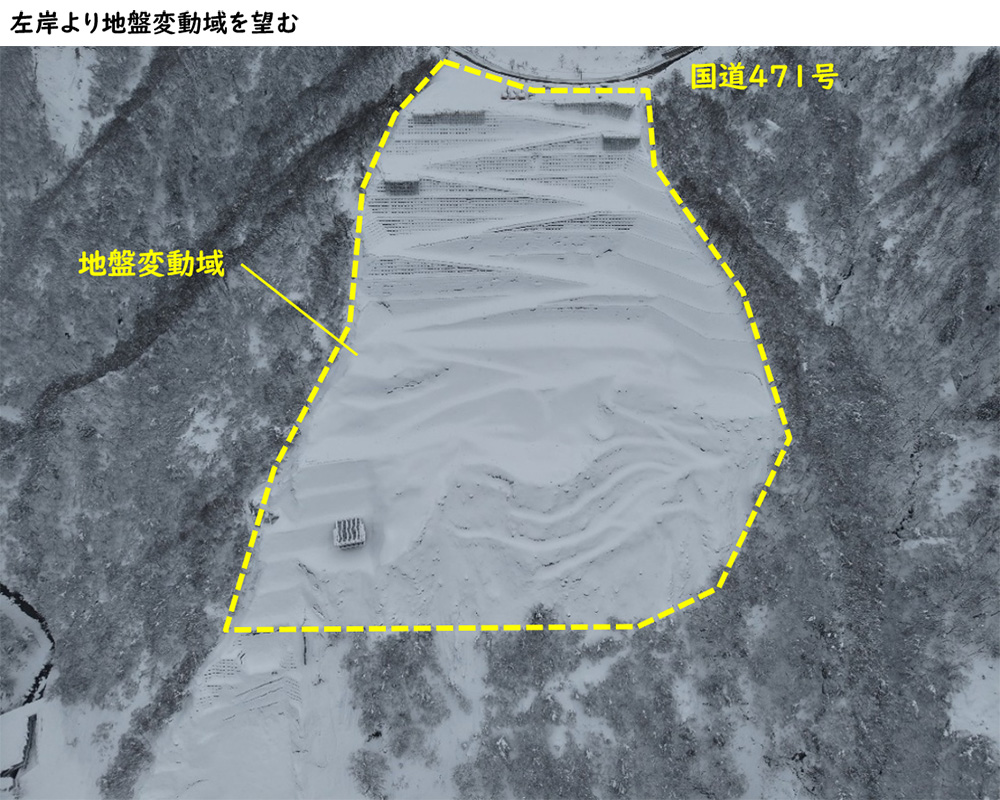

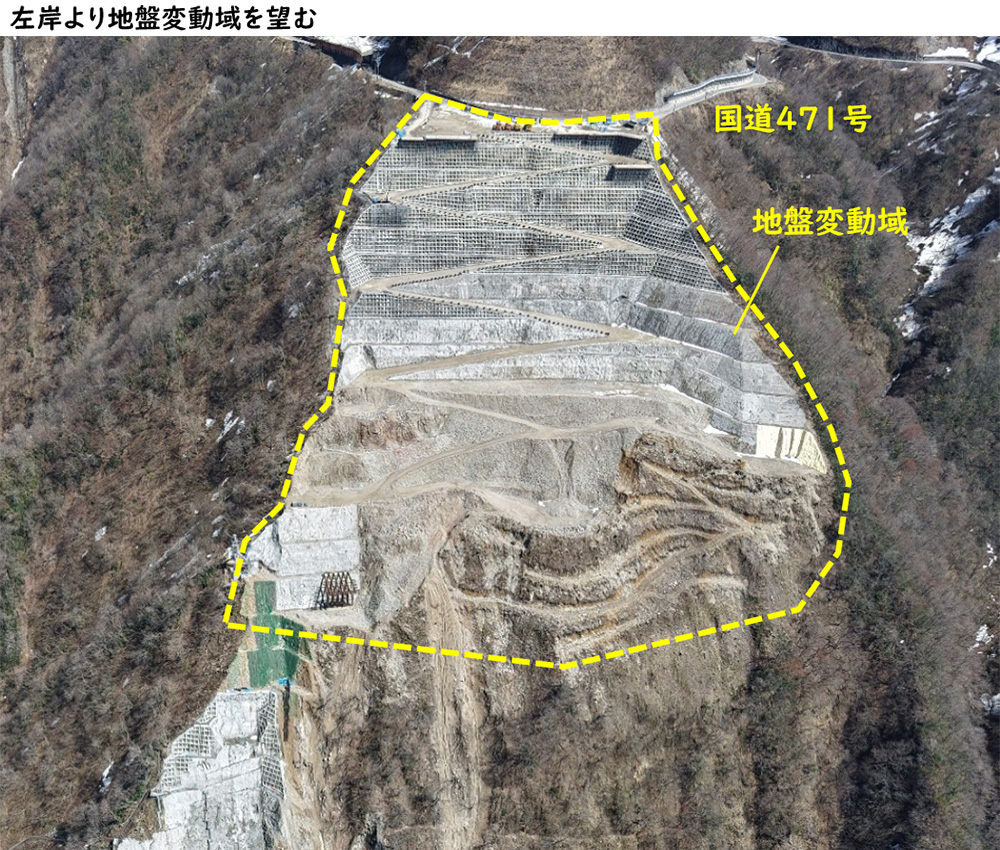

【地盤変動域】
4月より準備工~掘削・土砂運搬、法面保護工を再開します。
【本体工】
4月より堤体基礎掘削工を再開します。

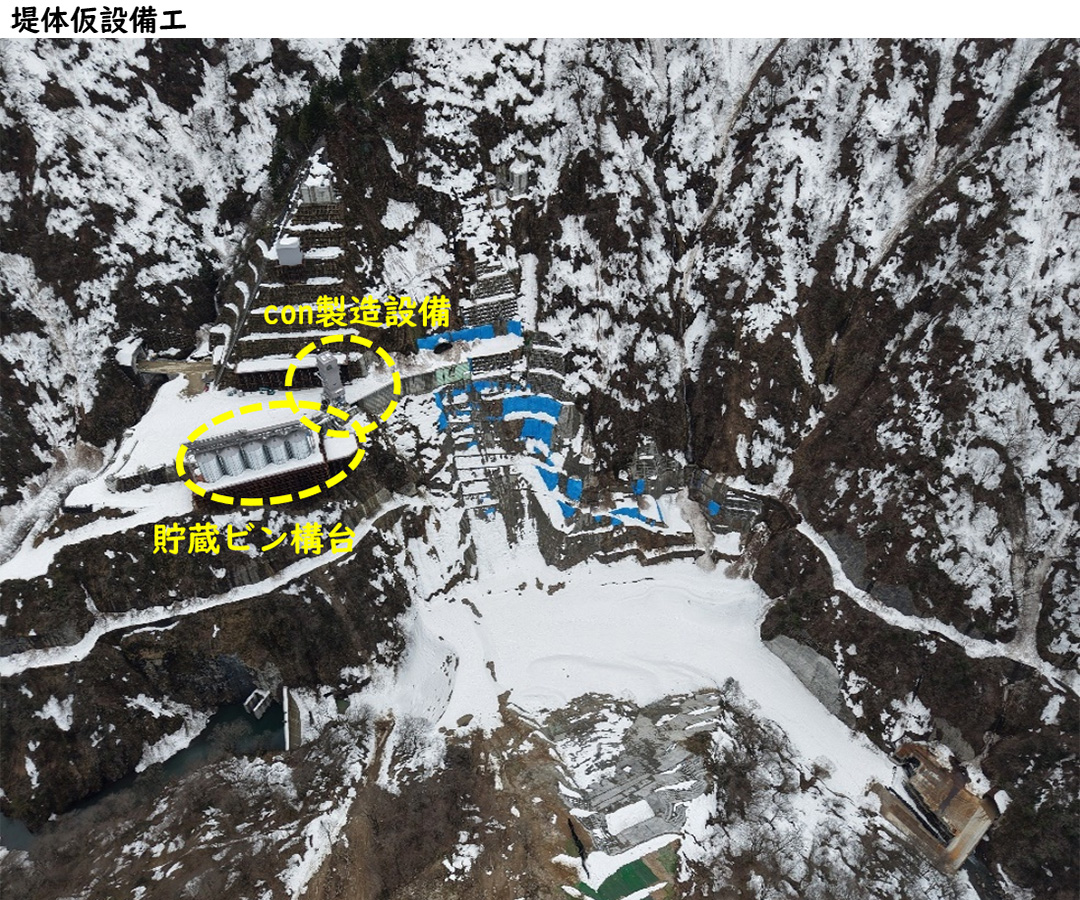

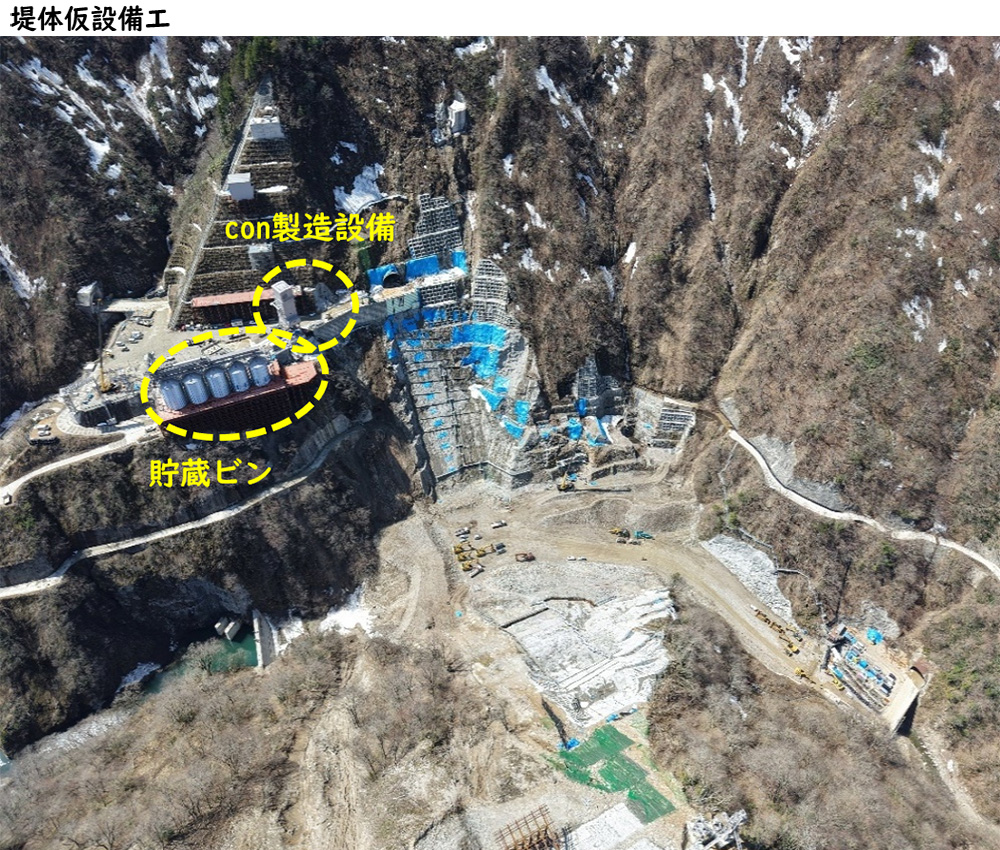

【堤体仮設備工】

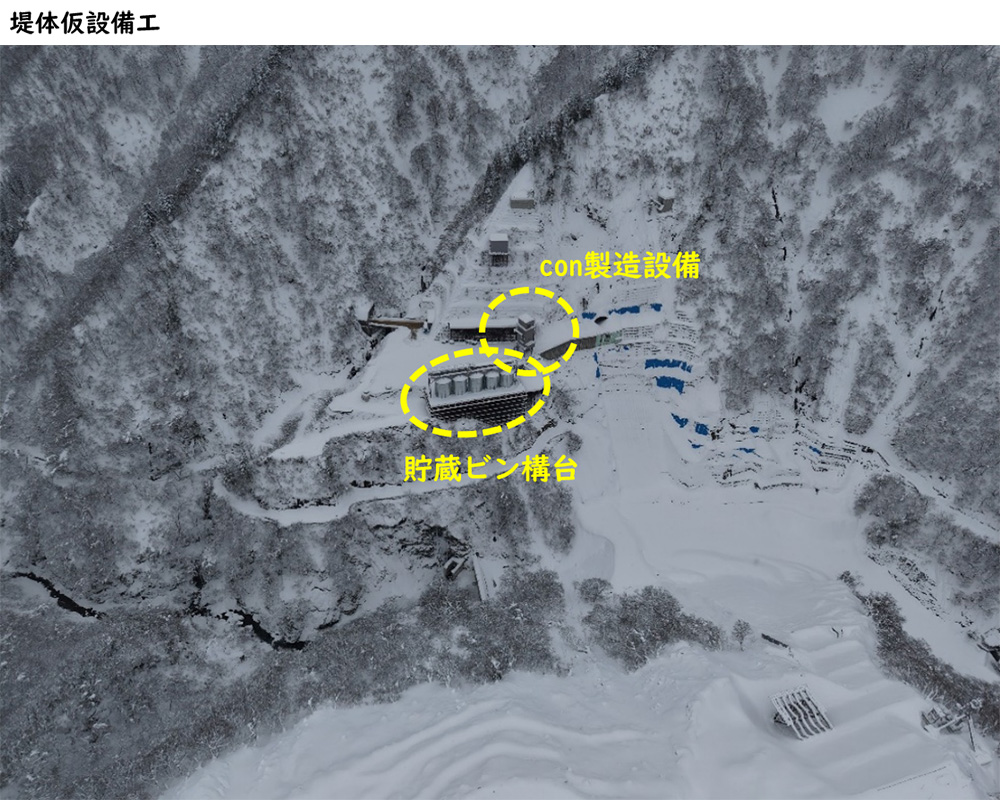

コンクリート製造設備の据付を行っています。
【下島地区】

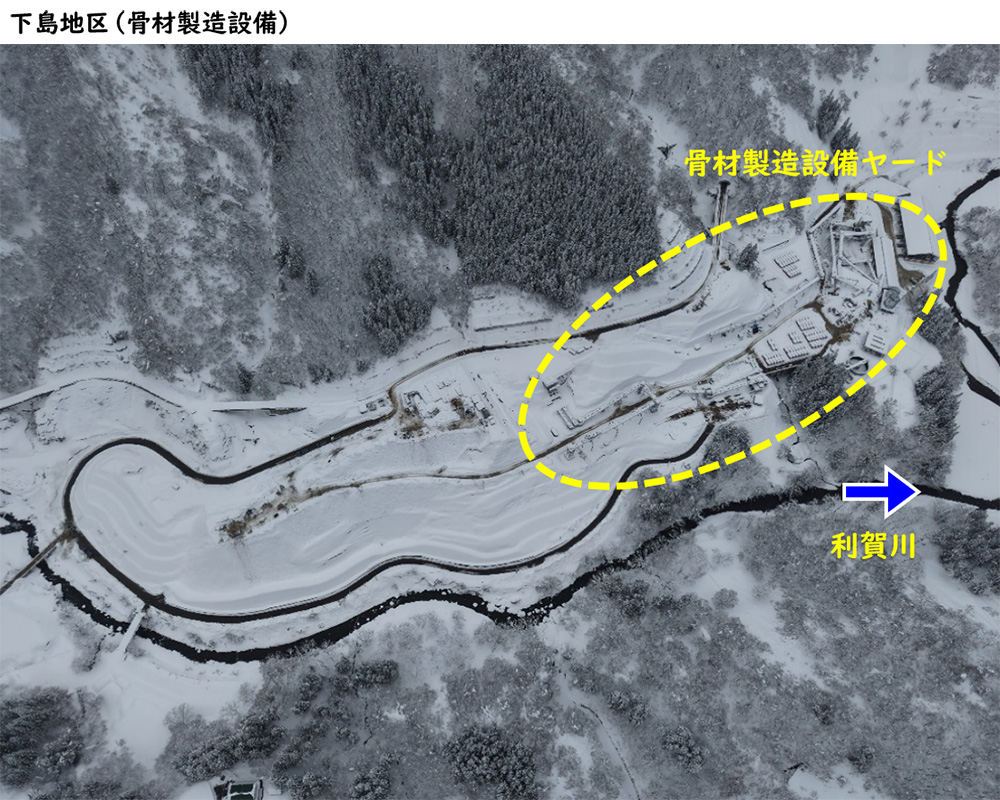

骨材製造設備の据付を行っています。
令和8年2月
工事状況
【地盤変動域】
冬期休工中。3月より準備工を再開します。
【本体工】
冬期休工中。3月より準備工を再開します。
【堤体仮設備工】
冬期休工中。3月より準備工を再開します。
【下島地区】
骨材製造設備の据付を、冬期も継続施工しています。
令和8年1月
工事状況
【地盤変動域】
冬期休工中。雪解け後再開予定です。
【本体工】
冬期休工中。雪解け後再開予定です。
【堤体仮設備工】
冬期休工中。雪解け後再開予定です。
【下島地区】
骨材製造設備の据付を、冬期も継続施工します。
令和7年度
4~6月
7~9月
10~12月
1~3月
令和6年度
7~9月
10~12月
1~2月
令和7年度利賀ダム工事情報へ戻る
