工事情報

利賀ダム本体建設(第一期)工事(令和6年度利賀ダム工事情報)

受注者
清水・鴻池特定建設工事共同企業体
場 所
富山県南砺市利賀村地先
工 期
令和6年3月5日~令和10年2月28日

令和6年12月

工事状況

  • 【地盤変動域】
    令和6年の掘削運搬は12/6で中断。雪解け後再開予定です。
  • 【本体工】
    令和6年の施工は12/20で中断。雪解け後再開予定です。
  • 【堤体仮設備工】
    堤体打設設備の貯蔵ビン構台を施工しています。
  • 【下島地区】
    骨材製造設備の造成及び護岸工を施工しています。

令和6年11月

工事状況

  • 【地盤変動域】
    排土工(大洞谷へ運搬)を昼夜で施工しています。
  • 【本体工】
    左右岸頂部より掘削をしています。
  • 【下島地区】
    骨材製造設備の造成準備工を施工しています。

令和6年10月

工事状況

  • 【地盤変動域】
    排土工(大洞谷へ運搬)を昼夜で施工しています。
  • 【本体工】
    10月から左右岸頂部より掘削を開始しています。

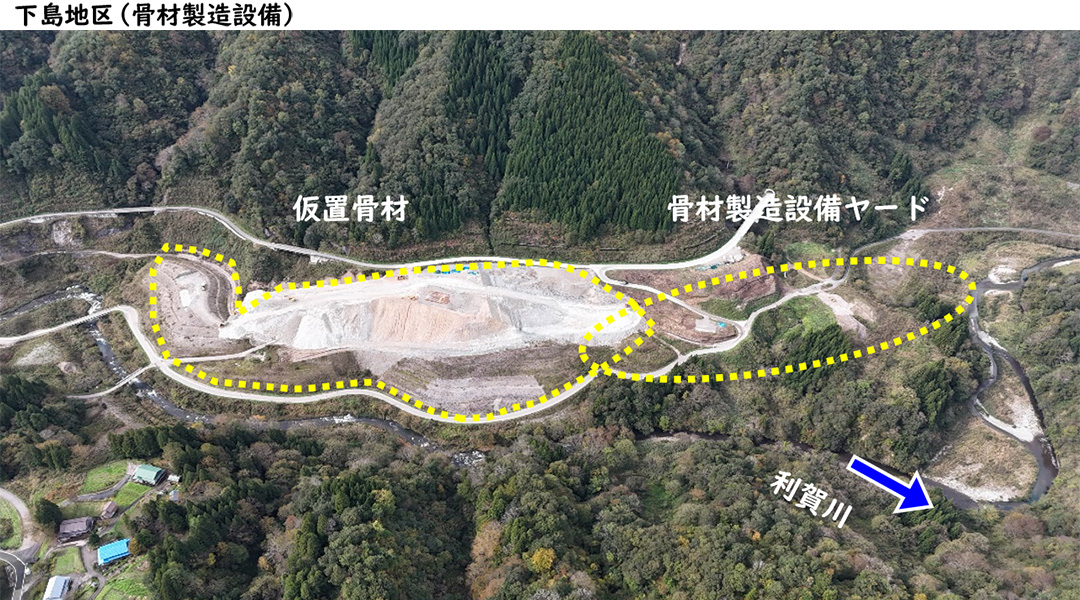

  • 【下島地区】
    骨材製造設備の造成準備工を施工しています。
