工事情報

利賀ダム本体建設(第1期)工事(令和7年度利賀ダム工事情報)

受注者
清水・鴻池特定建設工事共同企業体
場 所
富山県南砺市利賀村地先
工 期
令和6年3月5日~令和10年2月28日

令和7年12月

工事状況

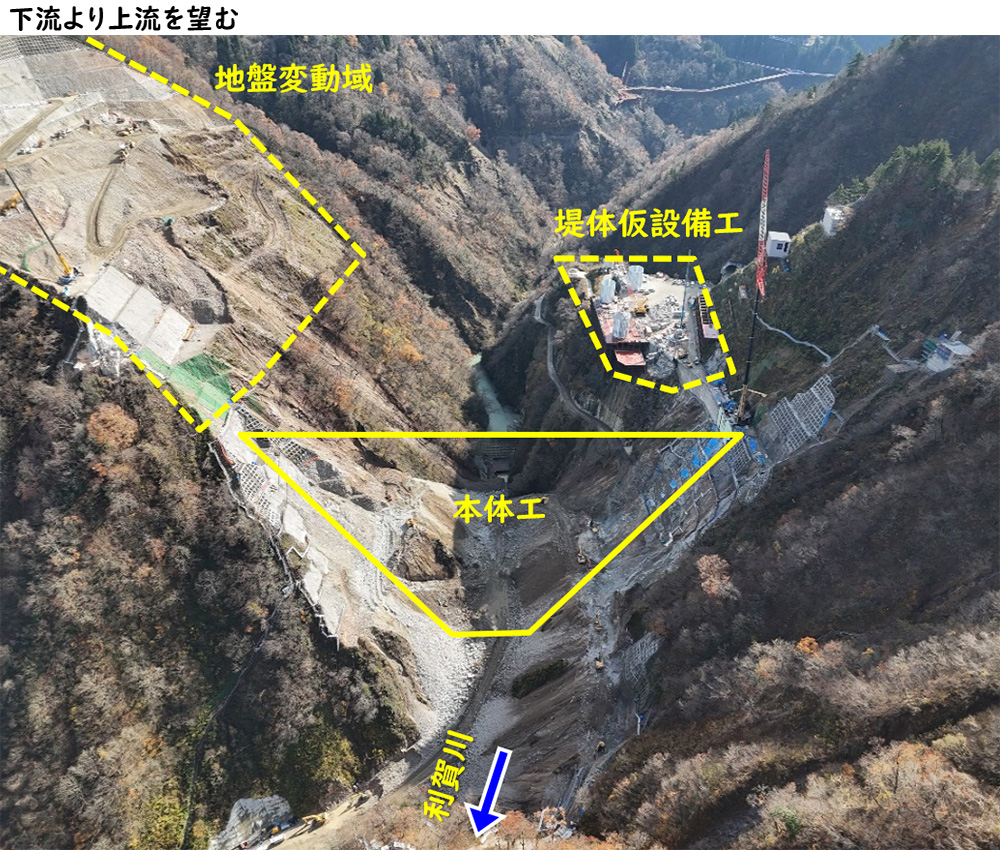

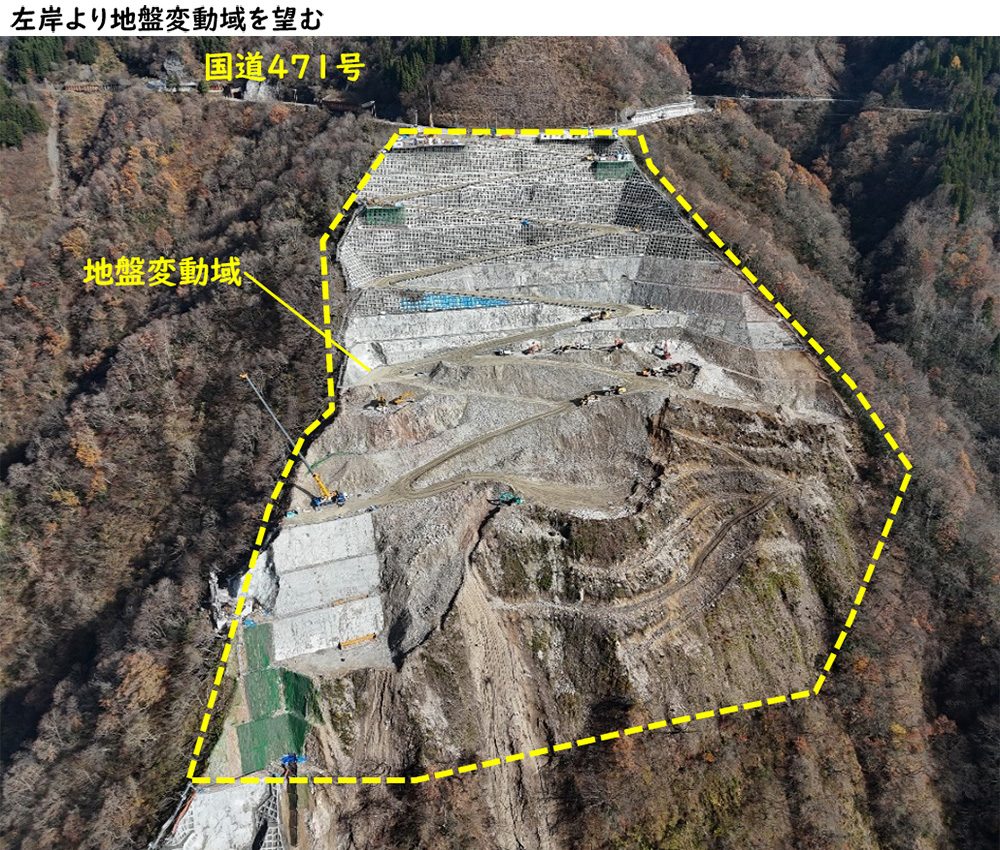

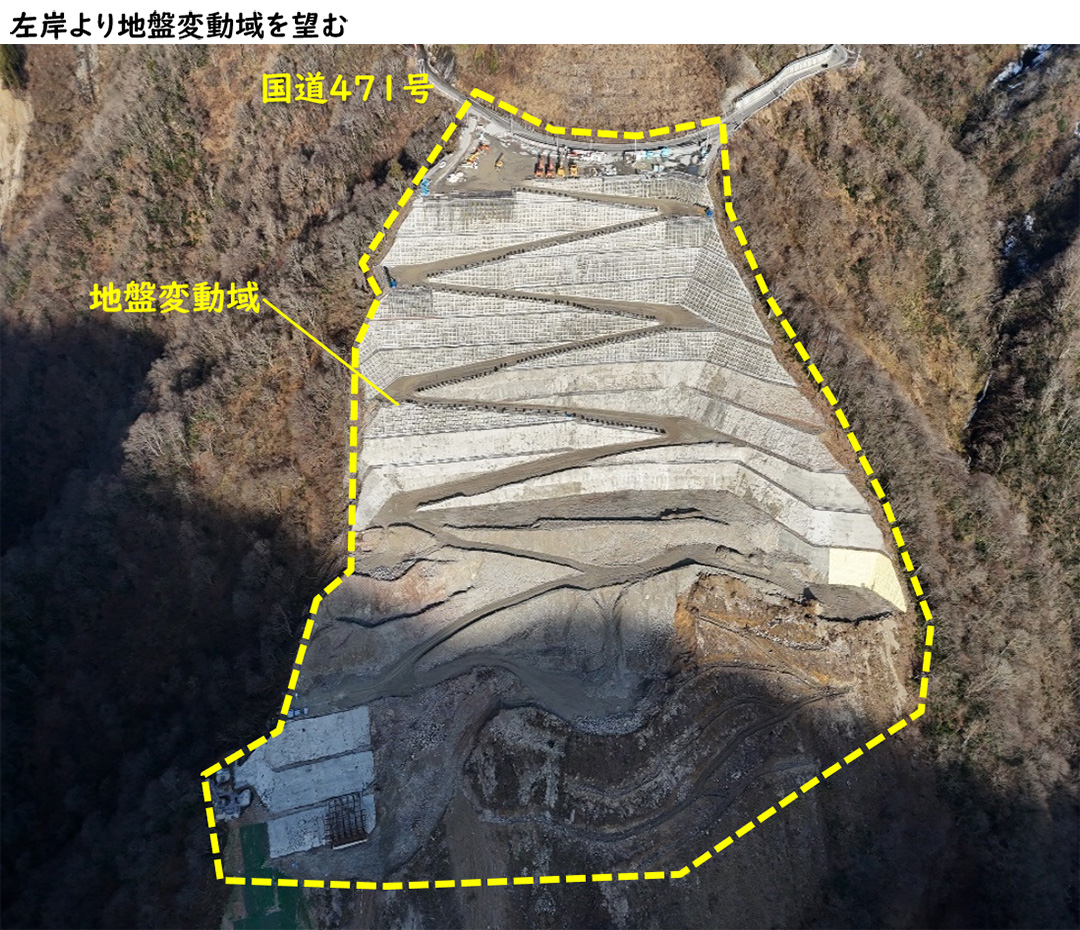

  • 【地盤変動域】

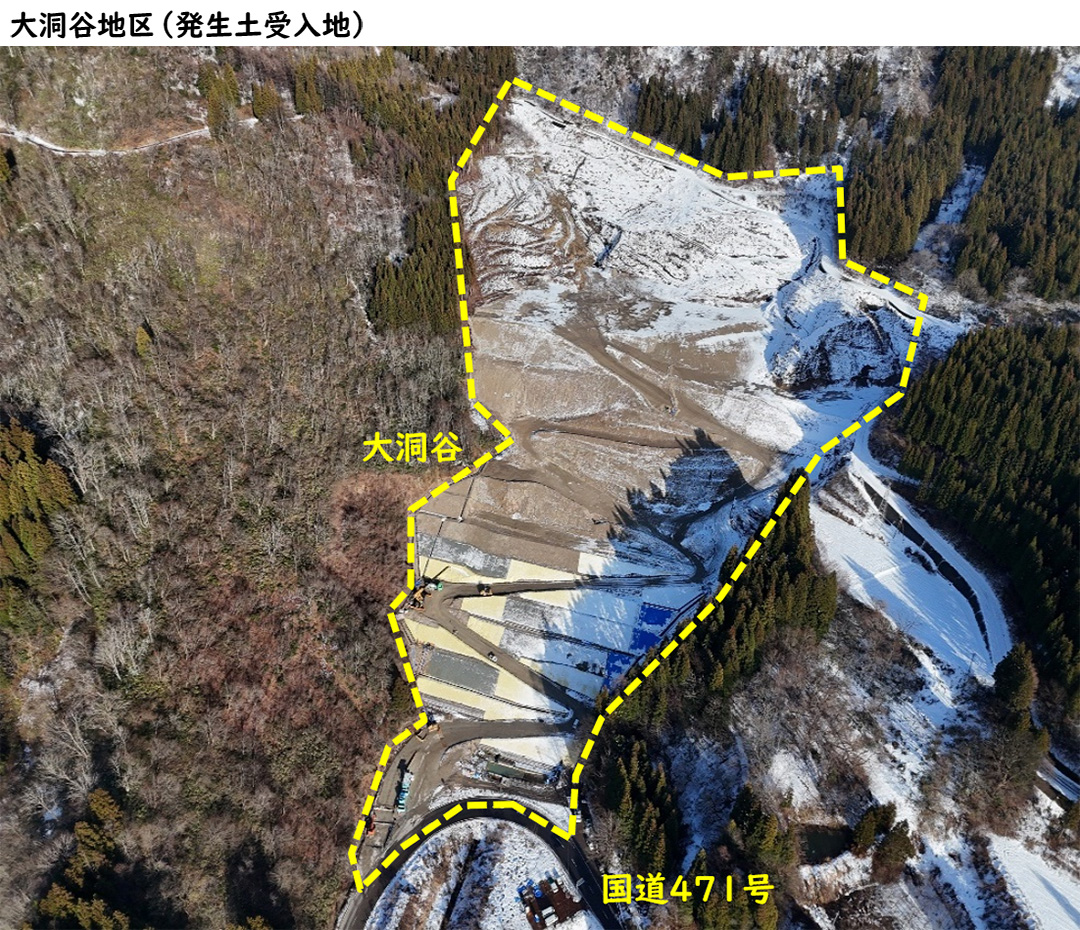

    掘削、法面保護工は12/19で中断。雪解け後再開予定です。

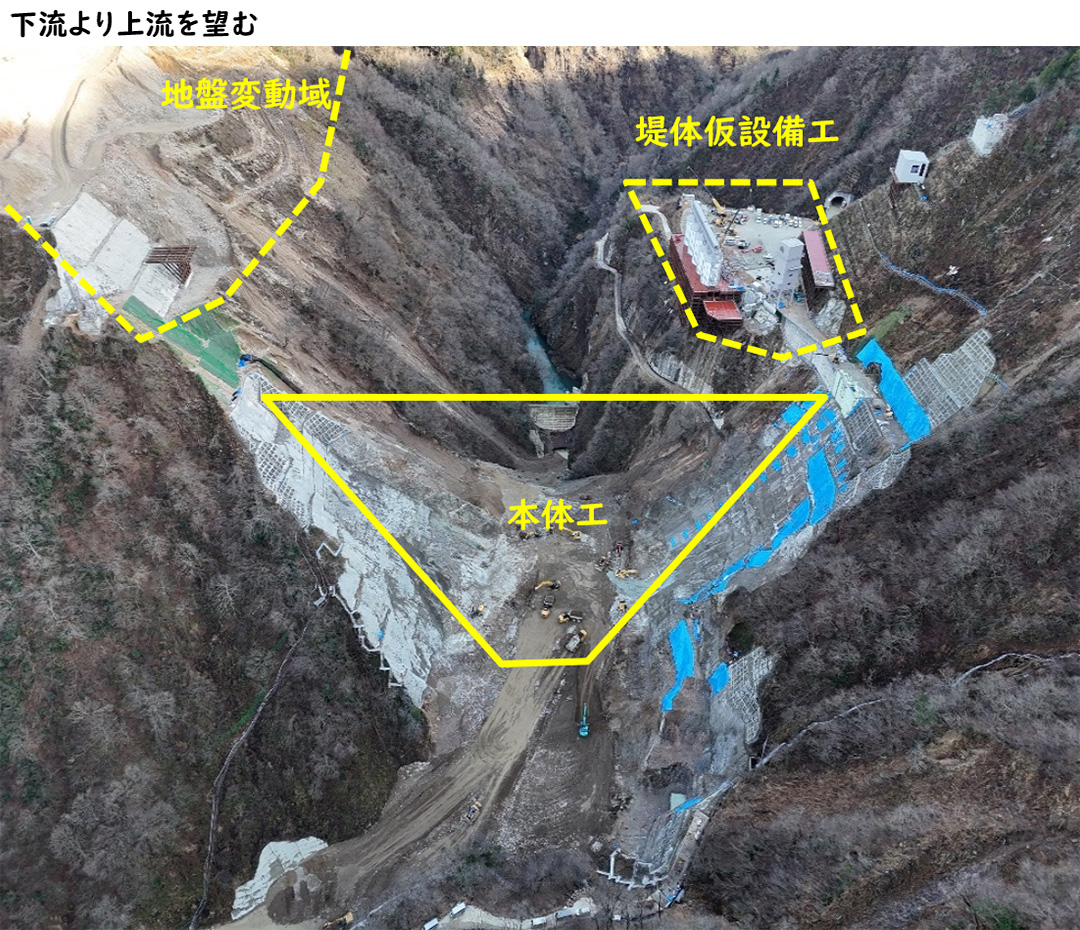

  • 【本体工】
    堤体基礎掘削は12/26で中断。雪解け後再開予定です。

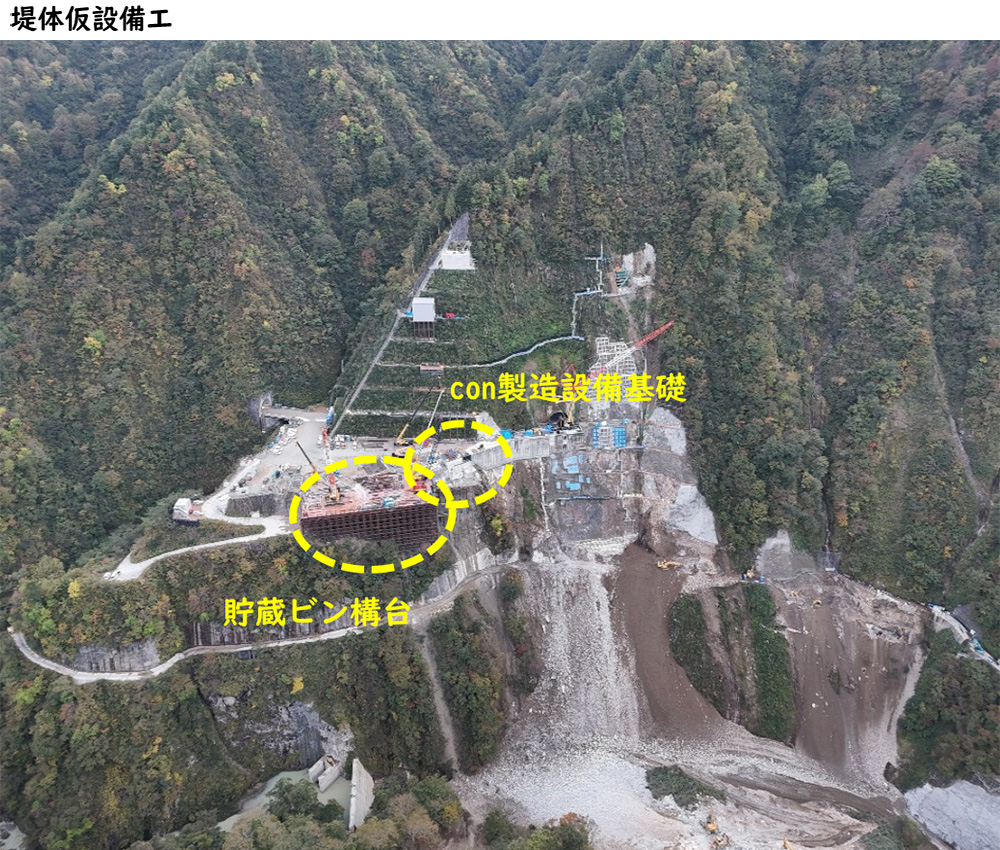

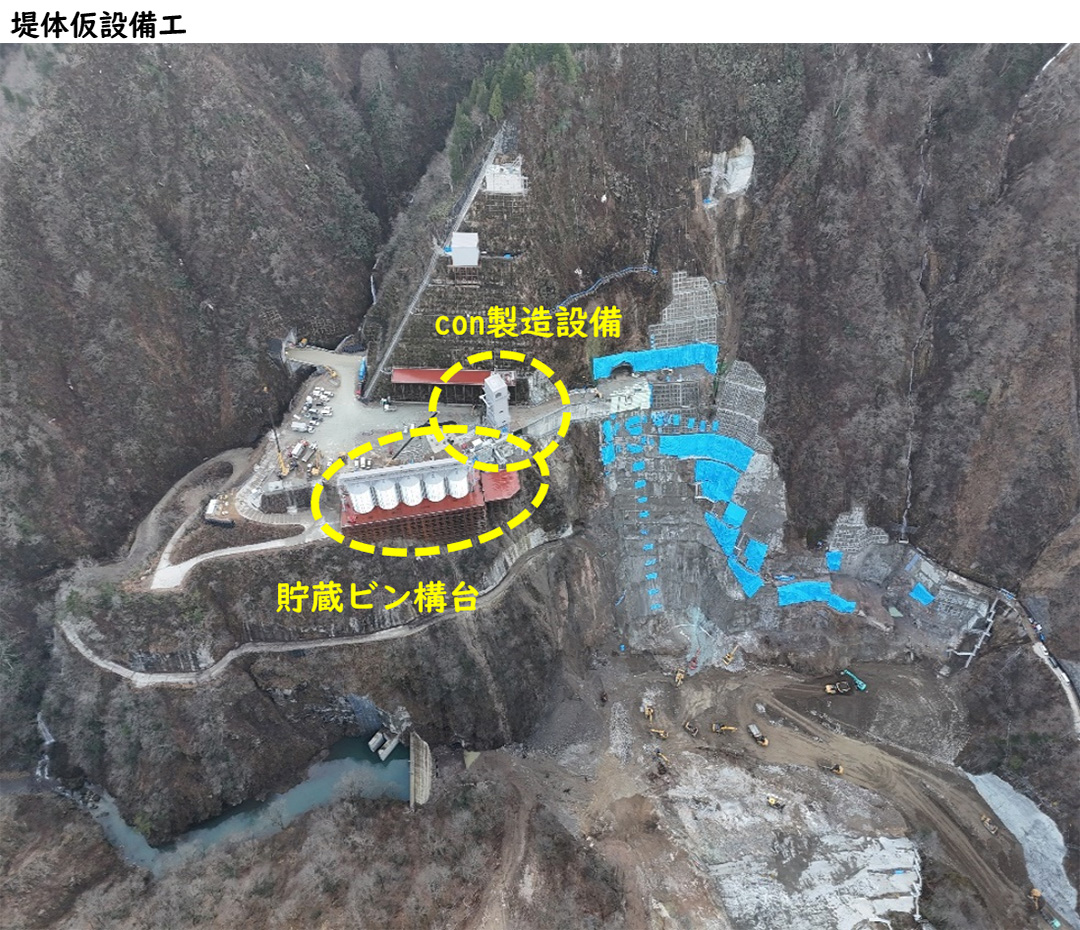

  • 【堤体仮設備工】
    コンクリート製造設備据付は、2基中1基が完了しました。

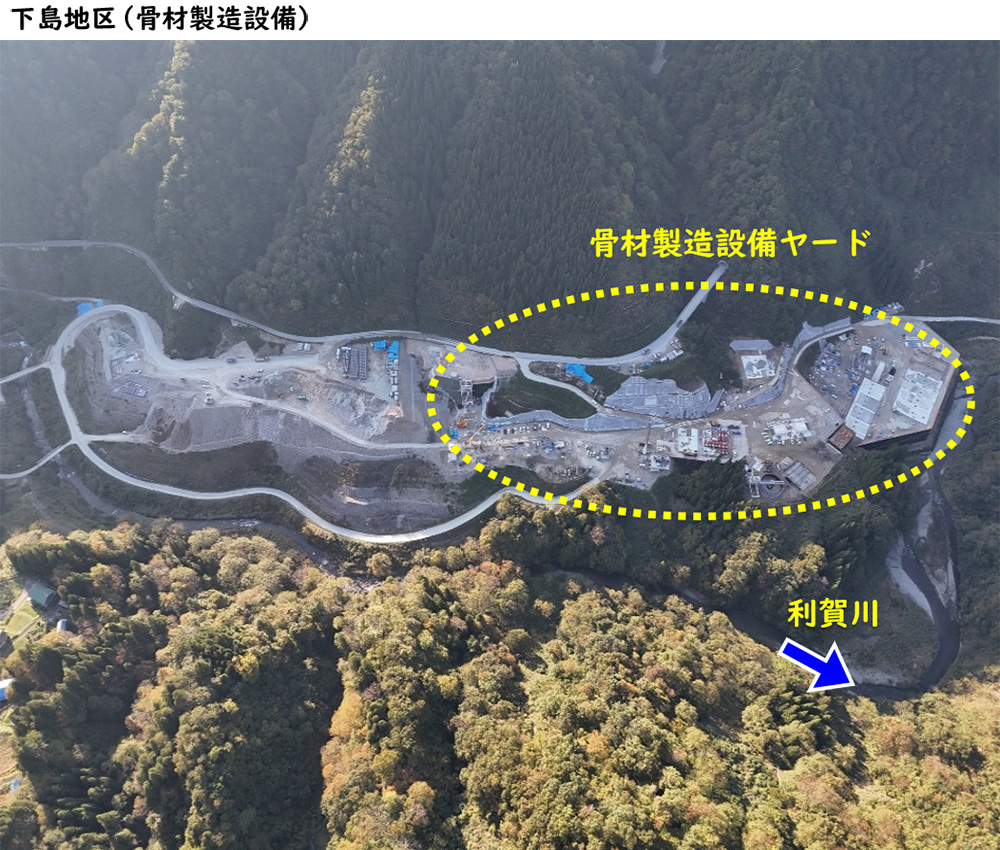

  • 【下島地区】

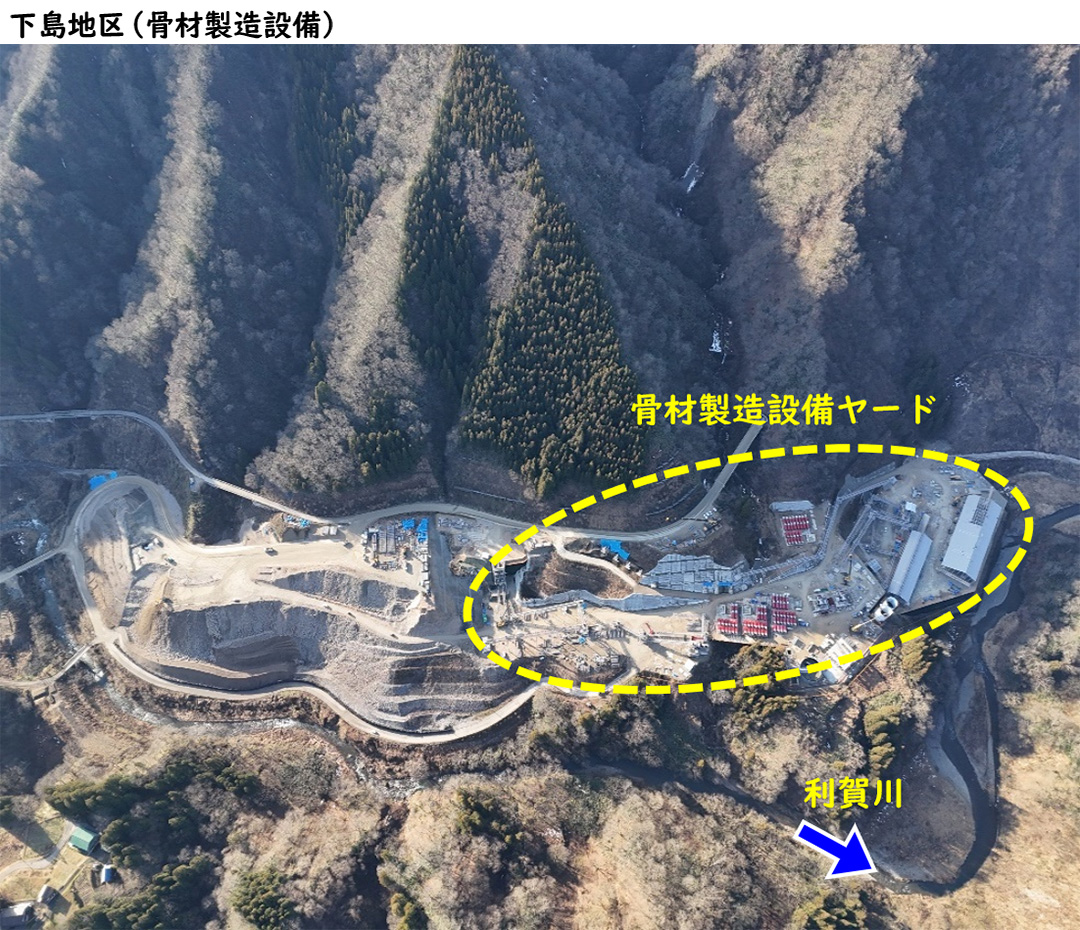

    骨材製造設備の据付を、冬期も継続施工します。

令和7年11月

工事状況

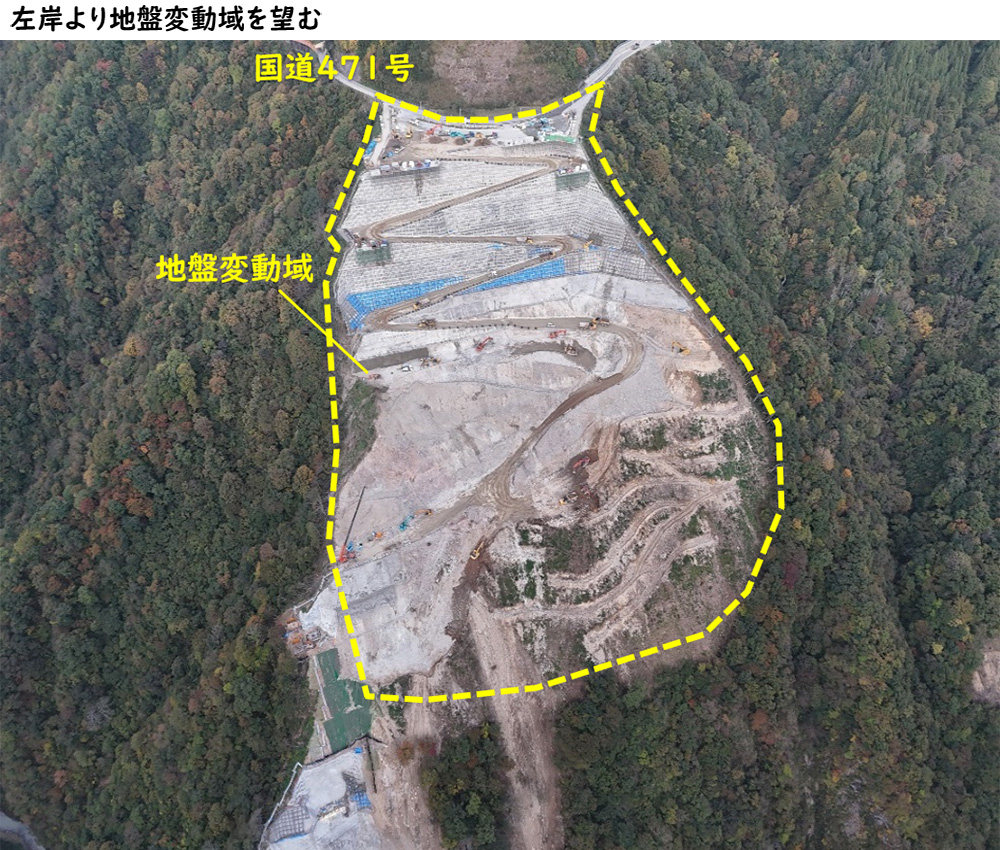

  • 【地盤変動域】
    掘削・土砂運搬、法面保護工を行っています。
  • 【本体工】
    先行BL打設完了。堤体基礎掘削工を行っています。

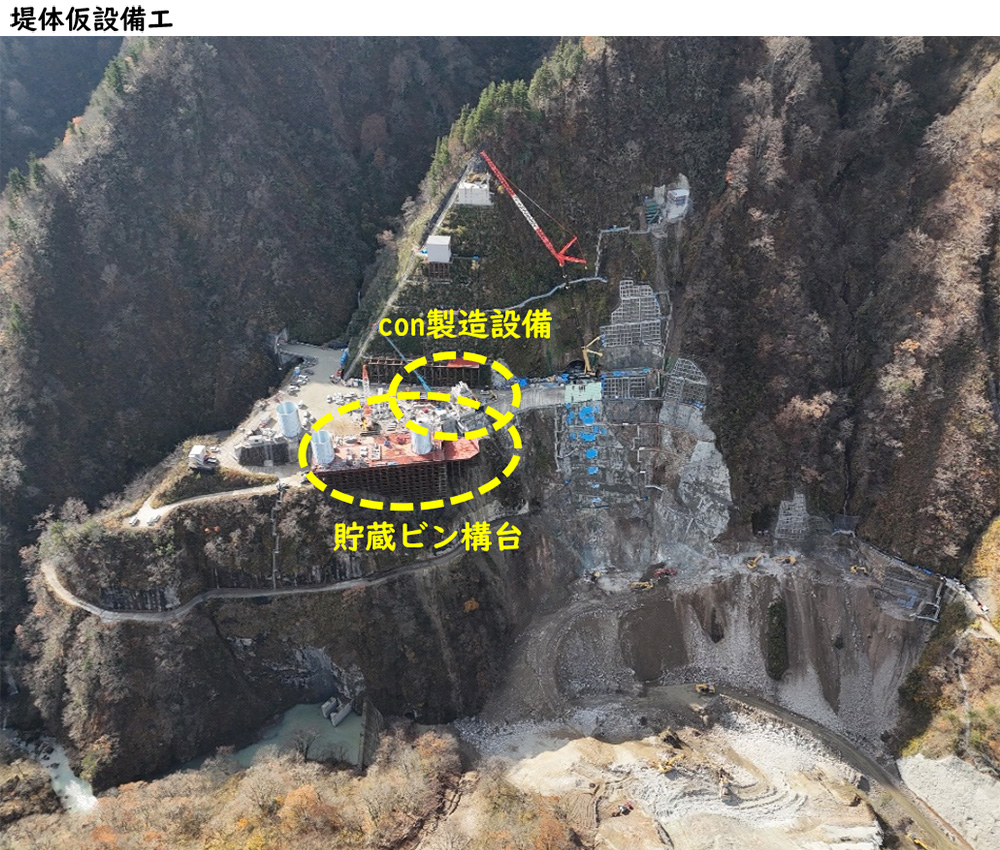

  • 【堤体仮設備工】
    コンクリート製造設備の設備据付を行っています。

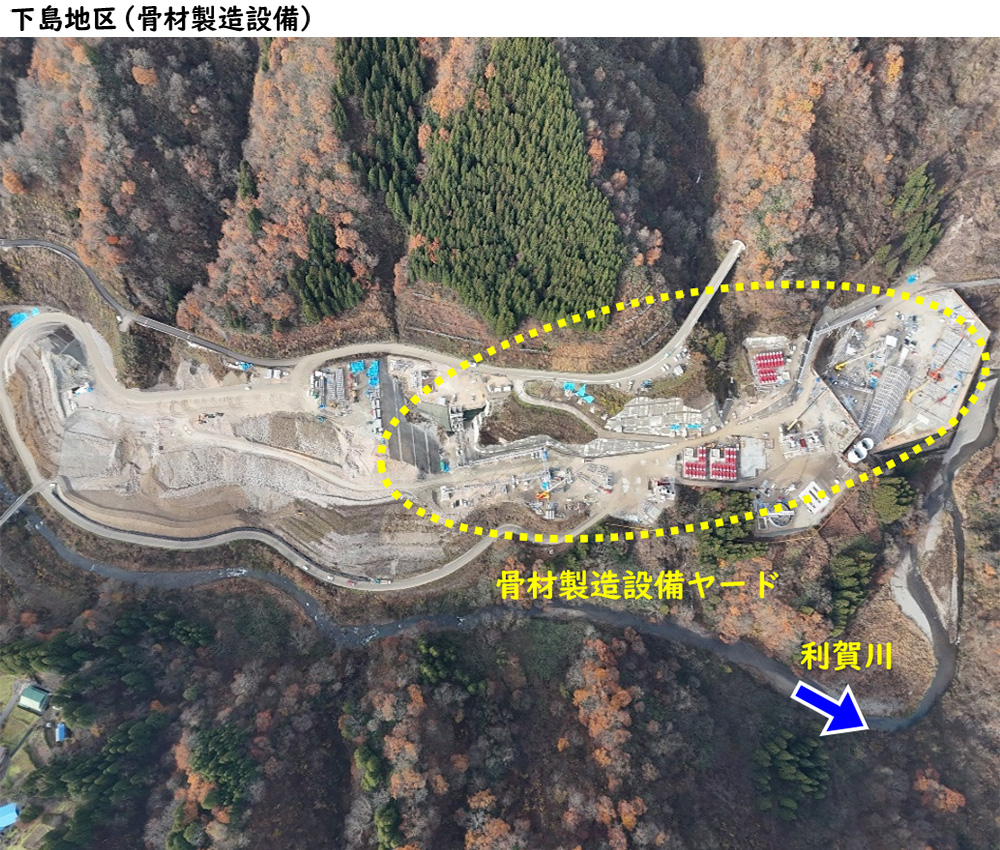

  • 【下島地区】
    骨材製造設備の基礎及び設備据付を行っています。

令和7年10月

工事状況

  • 【地盤変動域】
    掘削・土砂運搬、法面保護工を行っています。
  • 【本体工】
    先行BL打設完了。堤体基礎掘削工を行っています。
  • 【堤体仮設備工】
    コンクリート製造・輸送設備の基礎を作っています。
  • 【下島地区】
    骨材製造設備の基礎及び設備据付を行っています。
令和7年度
令和6年度
