押場進入路その3工事(令和5年度利賀ダム工事情報)

受注者
松本建設株式会社
場 所
富山県南砺市利賀村北豆谷地先
工 期
令和4年3月18日~令和6年1月19日

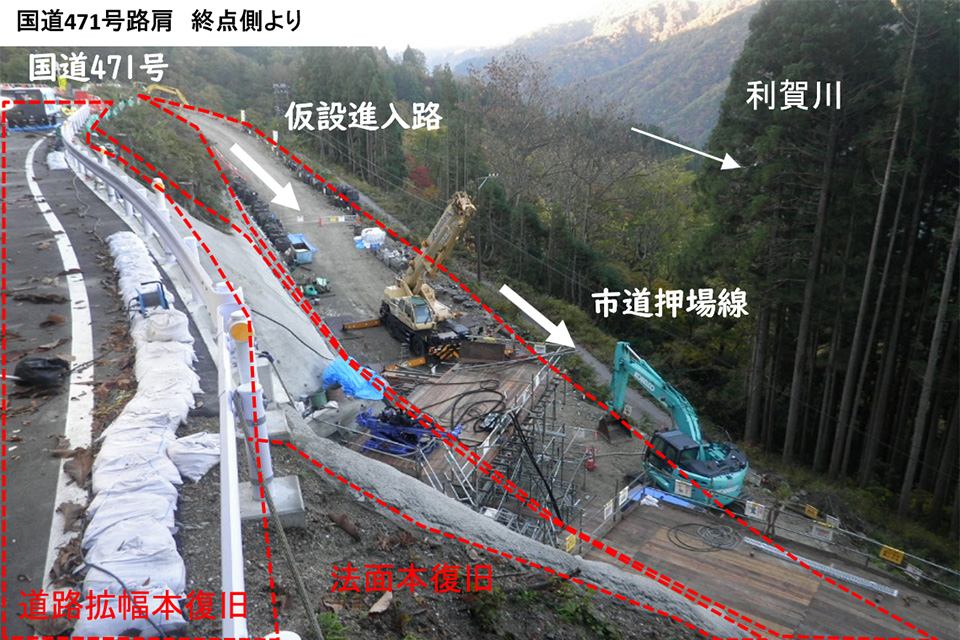

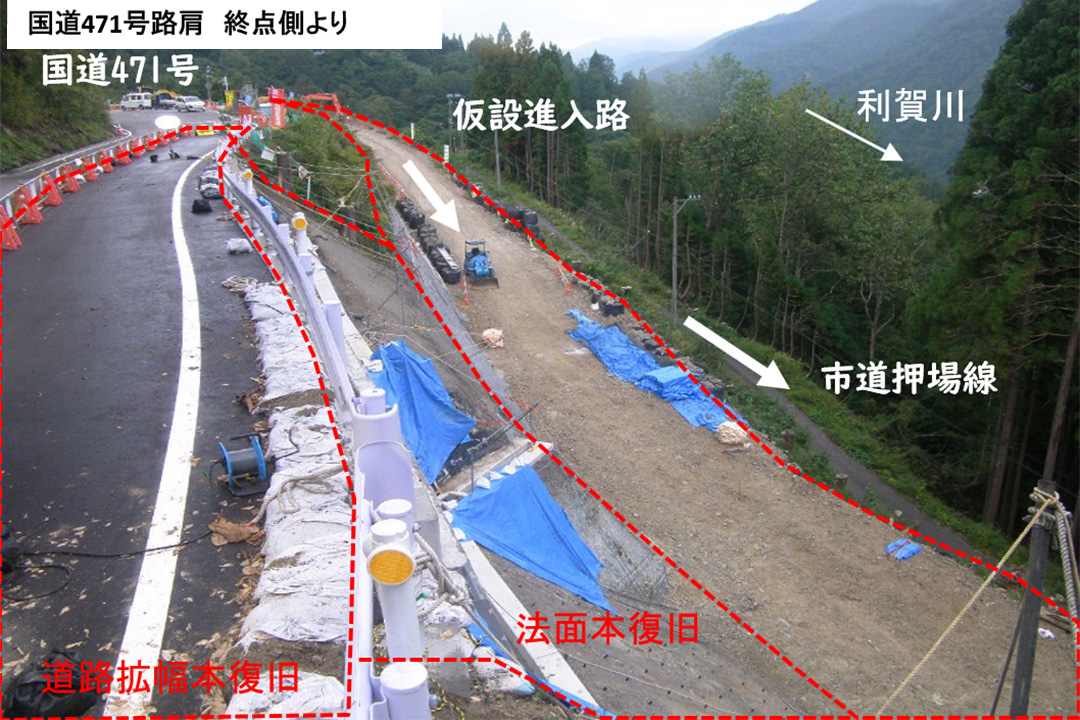

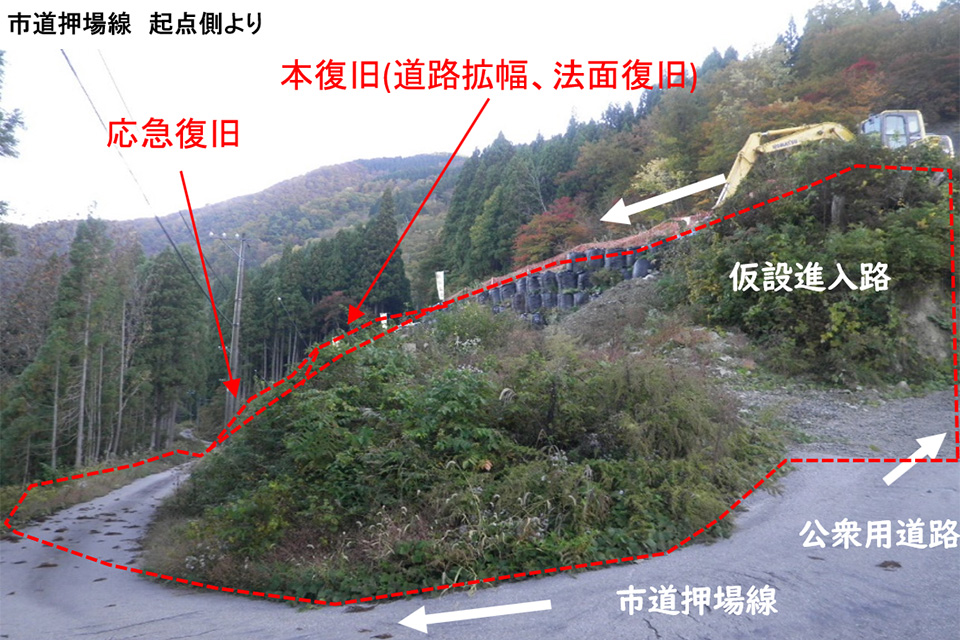

令和5年10月

工事状況

  • 10月は、下段部の吹付法枠のモルタル吹付を行って、中旬から足場の組立を行い、鉄筋挿入工(削孔、注入、鉄筋挿入、頭部処理)2段分の20本の施工を行いました。
  • 11月からは、引き続き鉄筋挿入工の施工を行います。
    足場を組換えながら、合計6段分の68本が中旬頃に施工完了し、11/20頃には、国道471号の片側交互通行規制を解除して現場の片付け作業を行っていく予定です。

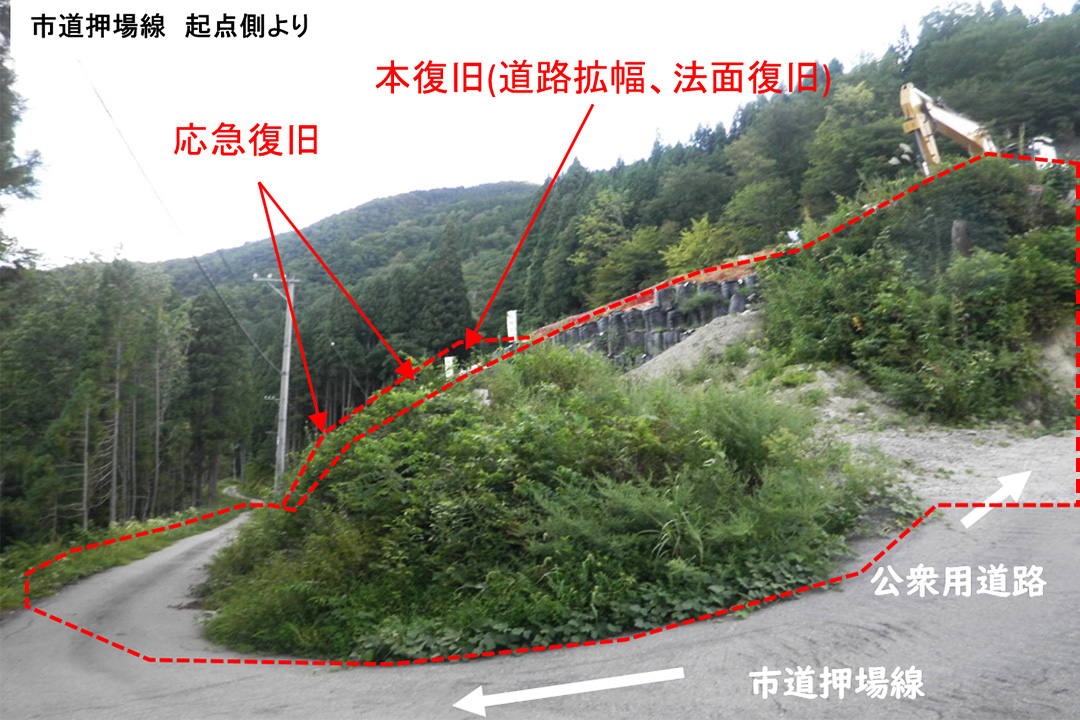

令和5年9月

工事状況

  • 9月は、下段部の掘削、土砂運搬を中旬頃まで行い、縦排水完了後、法面にラス網を設置しました。
    道路部では、下段部の構造物が完了するまで片側交互通行規制を継続しています。
  • 10月からは、吹付法枠工の鉄筋・型枠組立を行います。
    天候に注意しながら、中旬頃までに法枠のモルタル吹付を完了させ、アンカー工の足場組立完了後、鉄筋挿入工の施工を開始していく予定でいます。

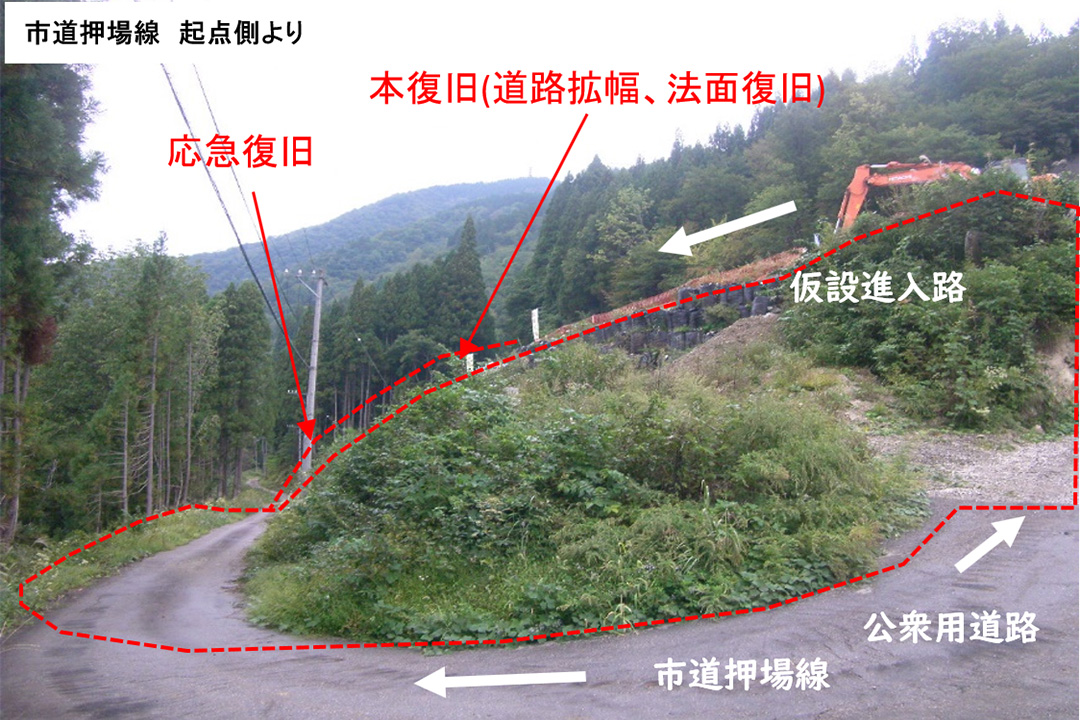

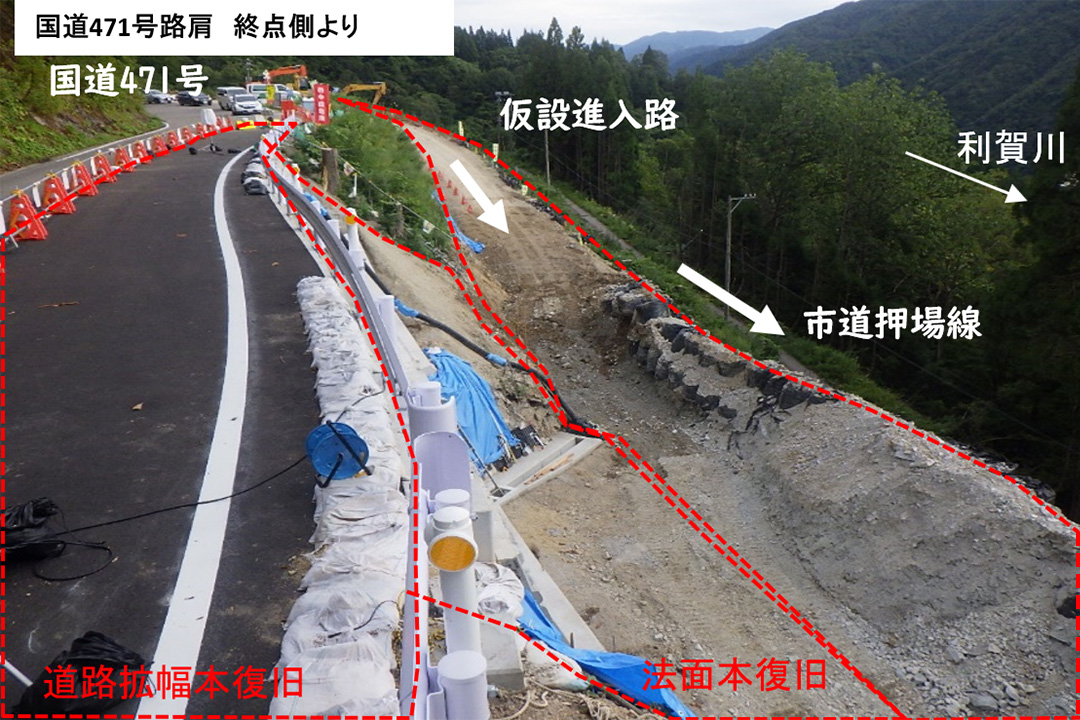

令和5年8月

工事状況

  • 8月は、PANWALL工法の8段目を施工して完了しています。
    その後、小段排水まで完了し、道路上では、切削オーバーレイとガードレールのビーム取付、区画線設置まで完了しています。
  • 9月からは、下段部の掘削、土砂運搬を9月中旬頃まで行い、吹付法枠とモルタル吹付の施工を開始していきます。
