押場進入路その2工事
押場進入路その2工事(令和5年度利賀ダム工事情報)
受注者
中越興業株式会社
場 所
富山県南砺市利賀村北豆谷地先
工 期
令和4年3月29日~令和6年1月19日

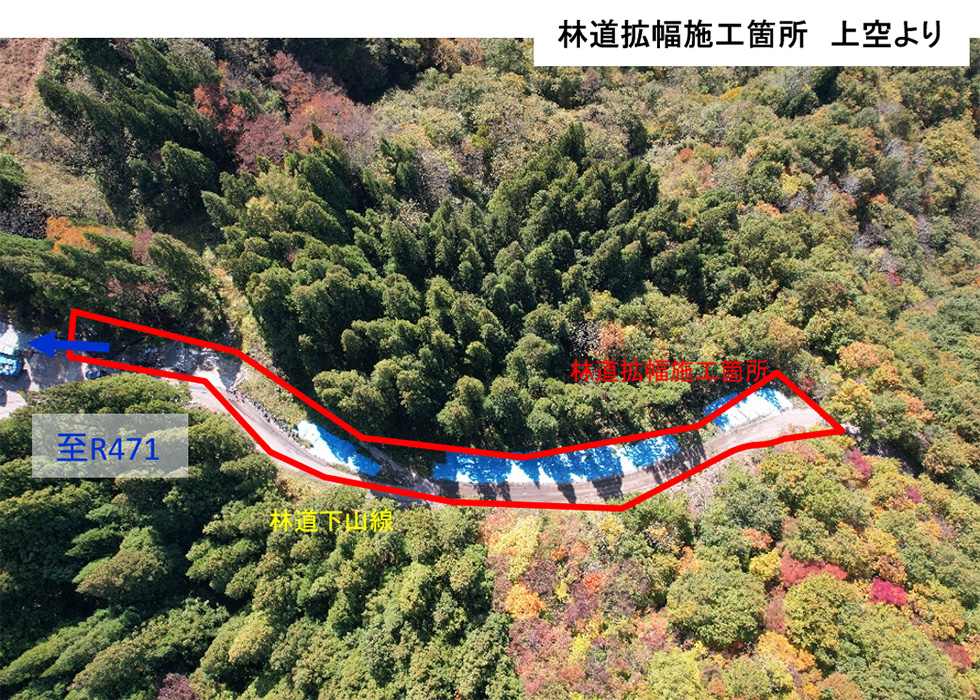

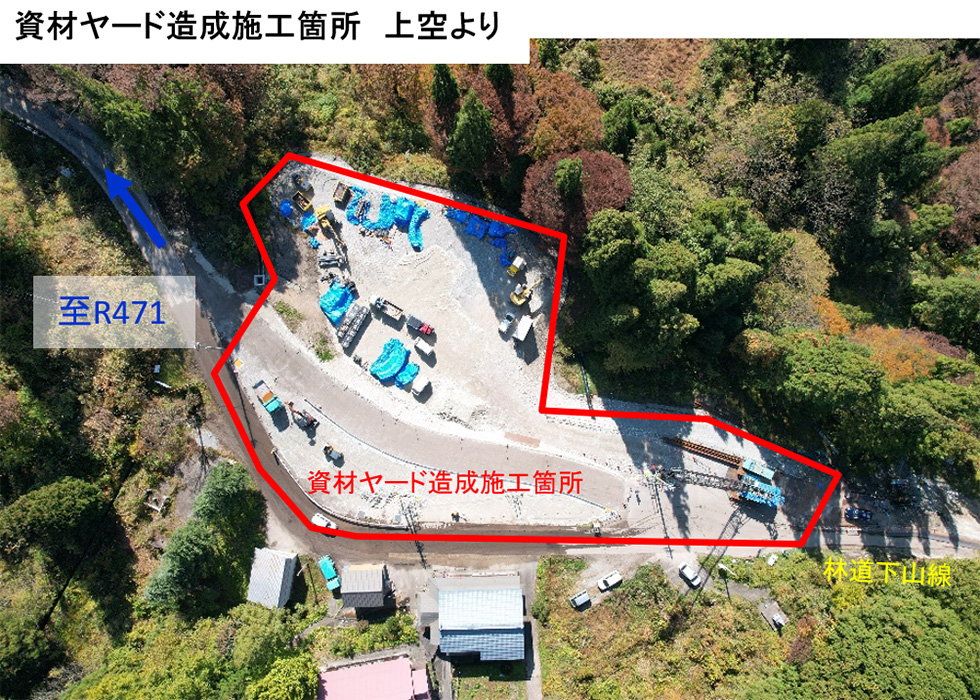

令和5年10月
工事状況
11月は、資材ヤード造成工の仕上げと舗装、片付けを行います。

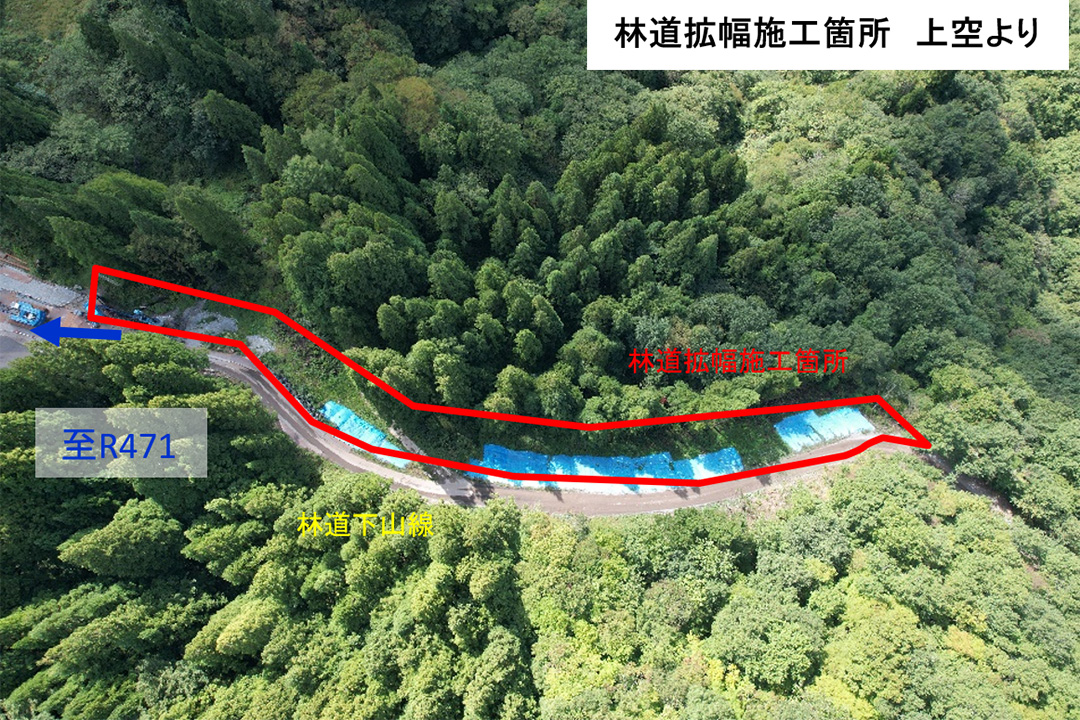

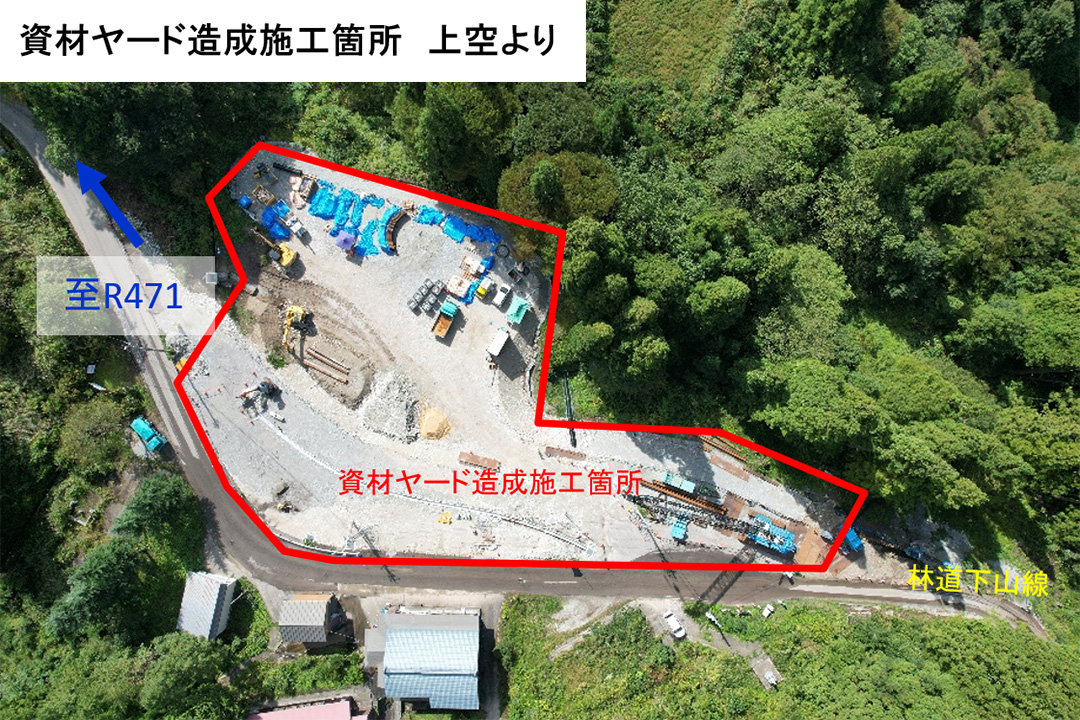

令和5年9月
工事状況
9月下旬の時点で資材ヤード造成にて側溝を設置完了し、集水桝・布団籠を完成させました。
10月は、資材ヤード造成工の仕上げと、矢板を打設していくヤード造成工を引き続き進めていく予定です。

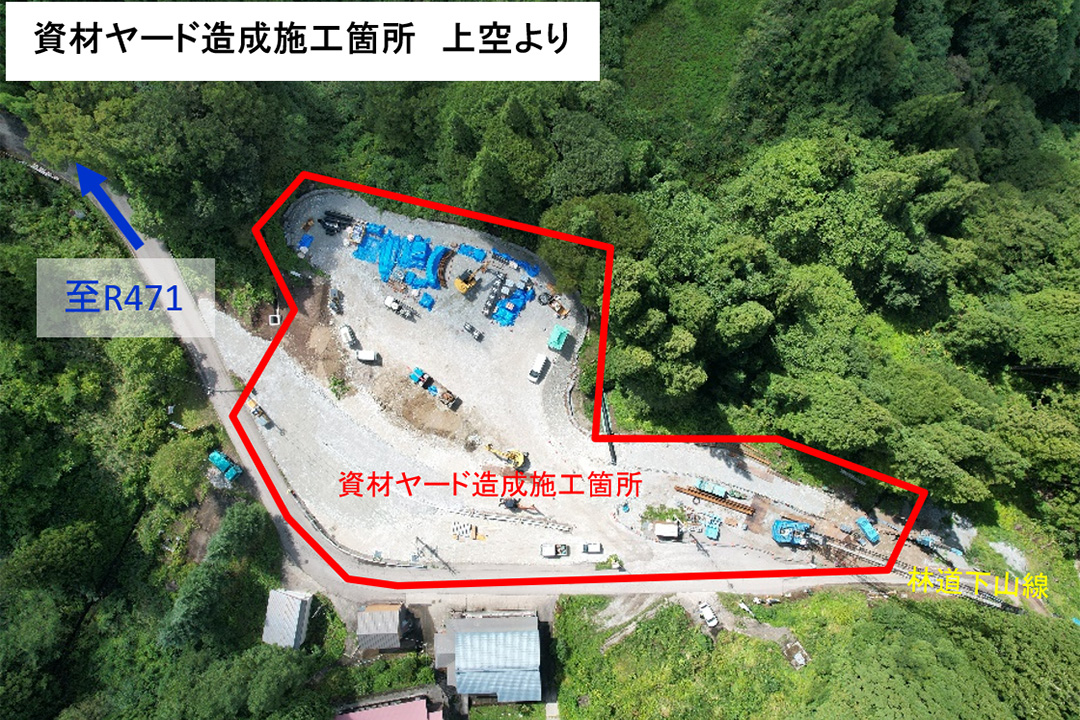

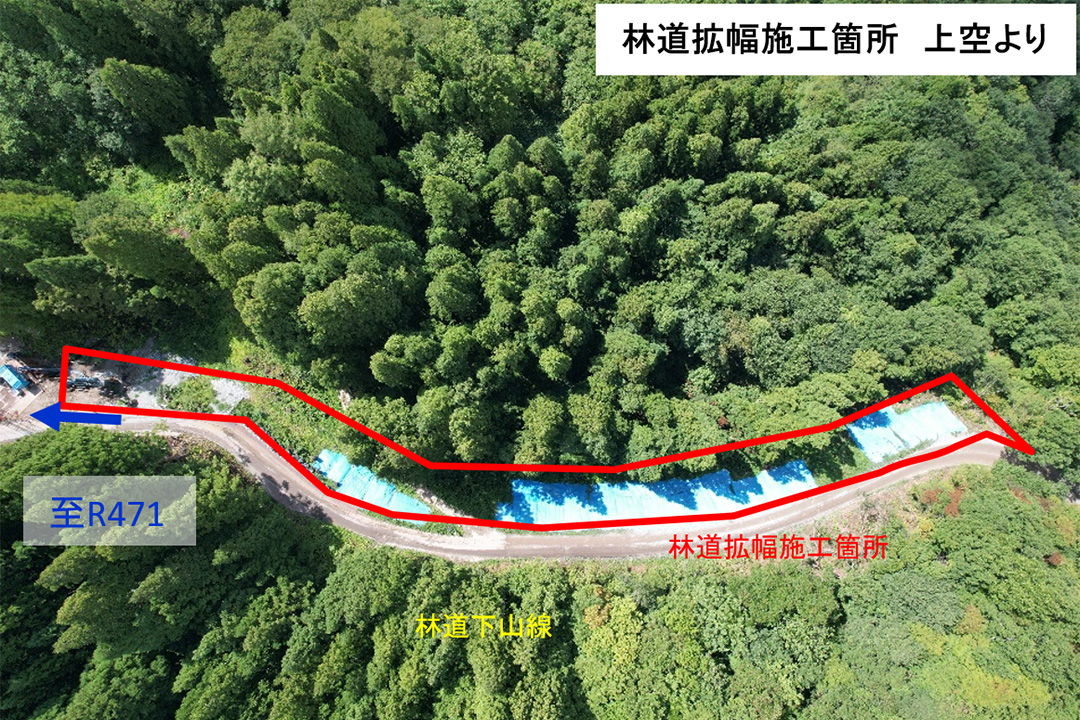

令和5年8月
工事状況

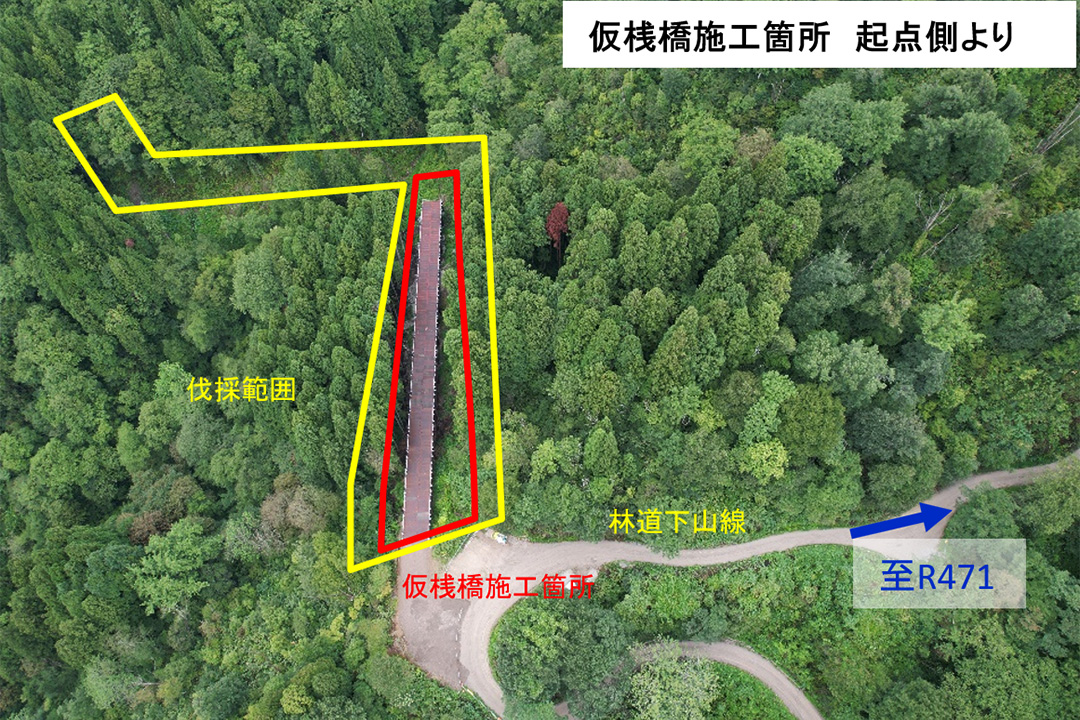

仮橋・仮桟橋工は、8月下旬の時点で片付けを含めて終了いたしました。
資材ヤード造成では側溝を設置し、約20枚の矢板を打設いたしました。
9月は、資材ヤード造成工の仕上げと、矢板を打設していくヤード造成工を引き続き進めていく予定です。
5~7月
8~10月
11月
