押場進入路その2工事(令和5年度利賀ダム工事情報)

受注者
中越興業株式会社
場 所
富山県南砺市利賀村北豆谷地先
工 期
令和4年3月29日~令和6年1月19日

令和5年7月

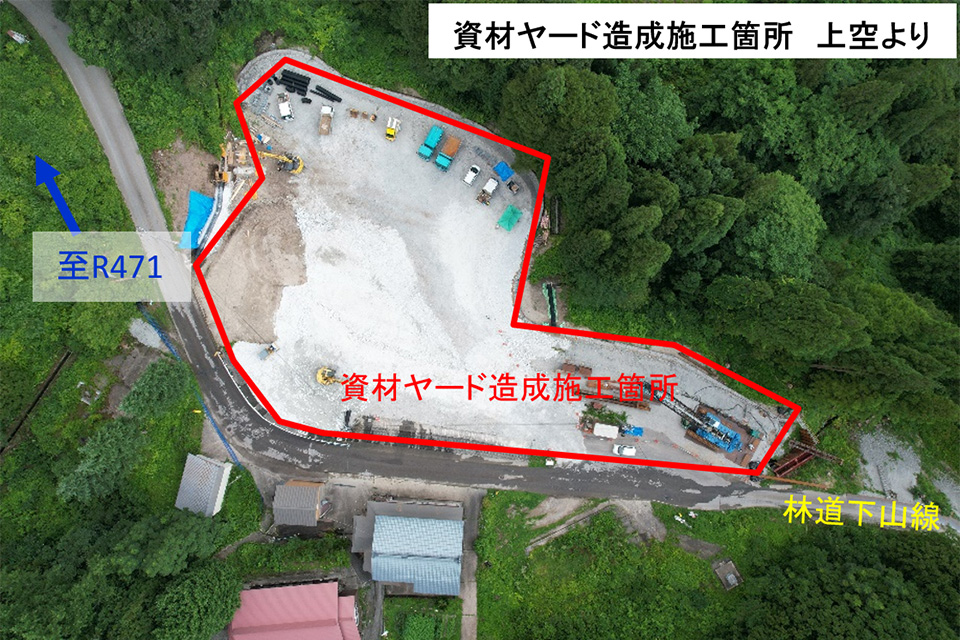

工事状況

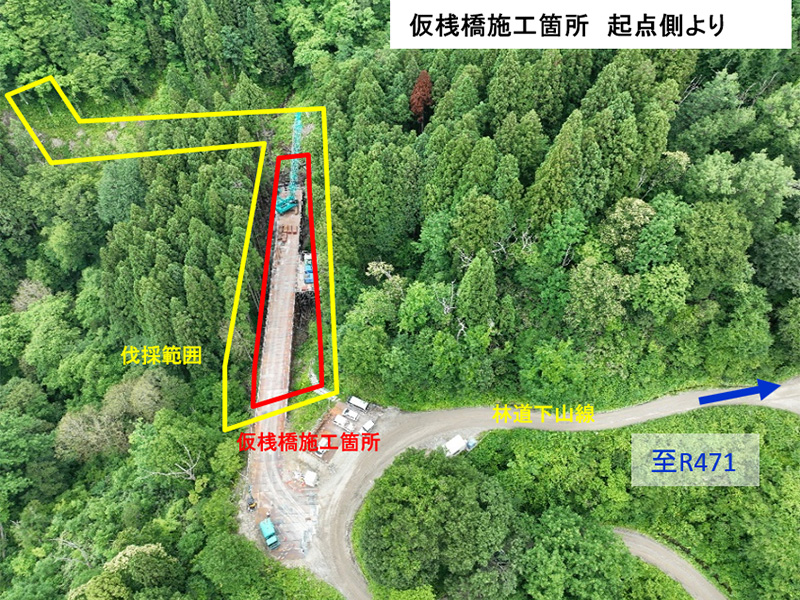

  • 7月下旬の時点で仮橋・仮桟橋工を全19スパン施工し、ガードレールの取付をのこすのみとなっております。

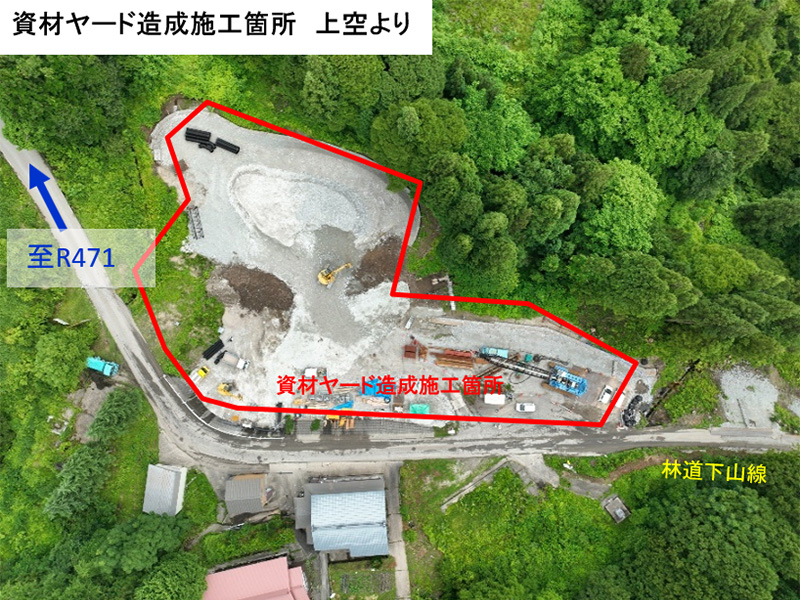

  • また、資材ヤード造成にて合計約3,400m3盛土を行い、排水管等を設置しております。

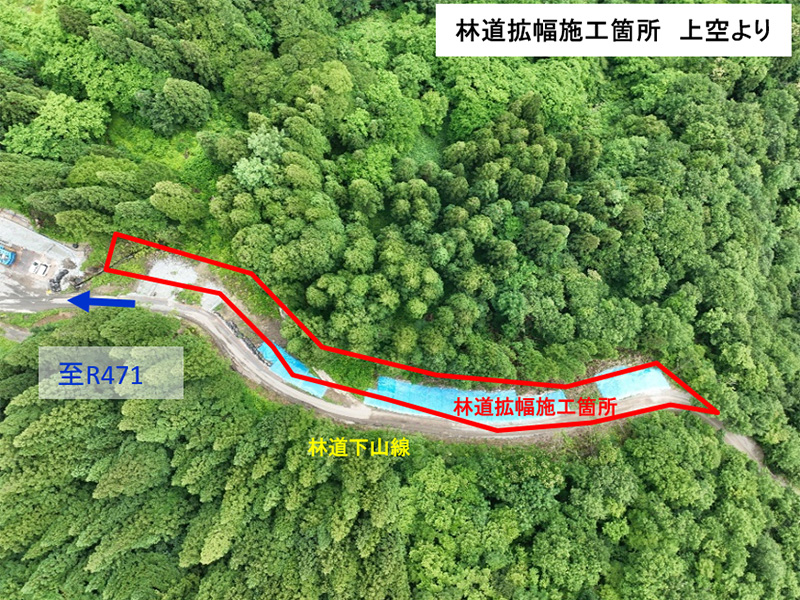

  • 8月は、水路防護工と、矢板を打設していくヤード造成工を進めていく予定です。

令和5年6月

工事状況

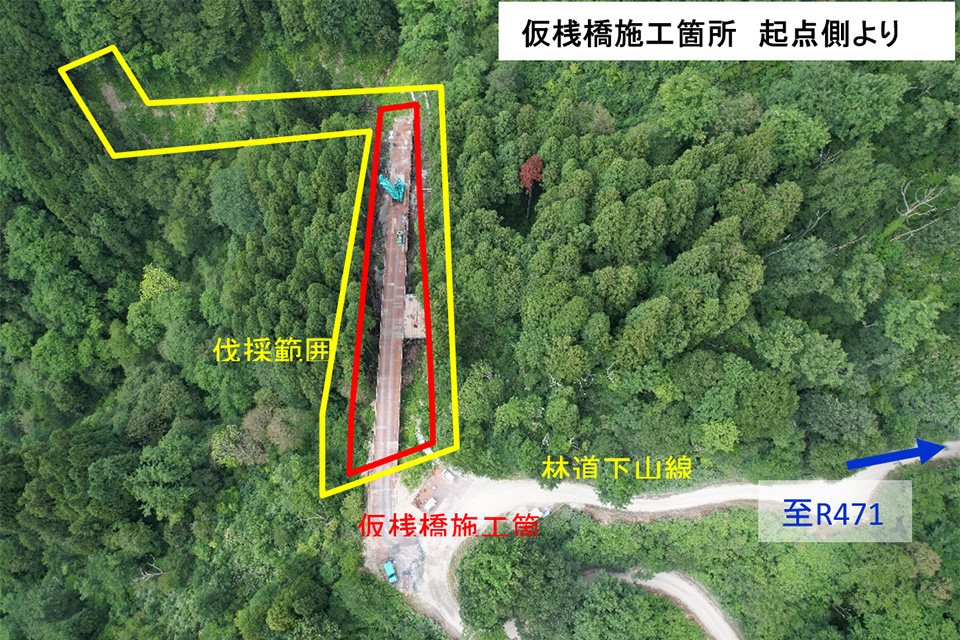

  • 6月下旬の時点で仮橋・仮桟橋工を19スパン中14スパン施工を完了しました。
  • また、資材ヤード造成にて合計約2,400m3盛土を行い、排水管等を設置しております。

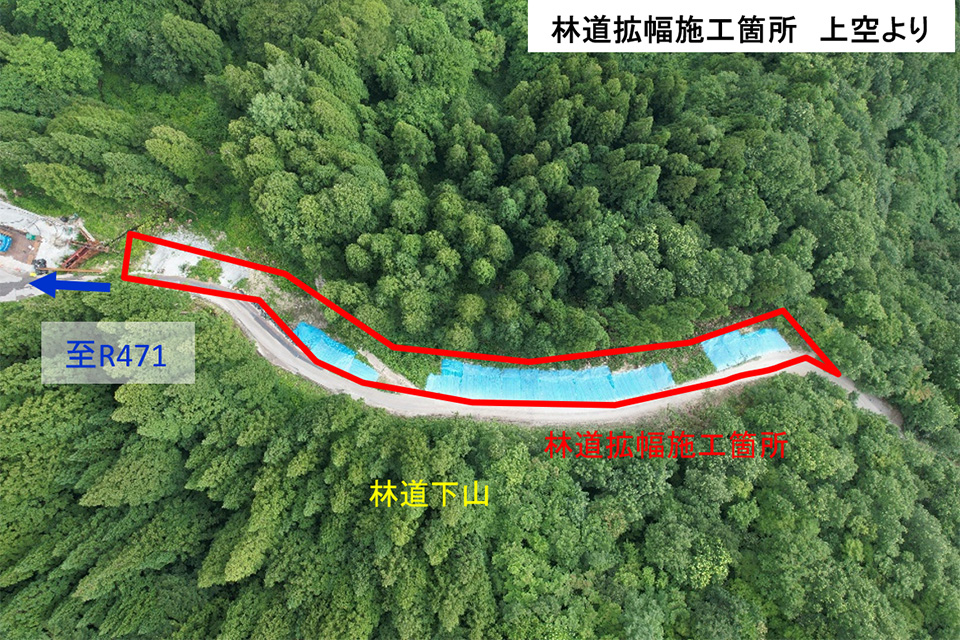

  • 7月は、水路防護工と仮桟橋などを進めていく予定です。

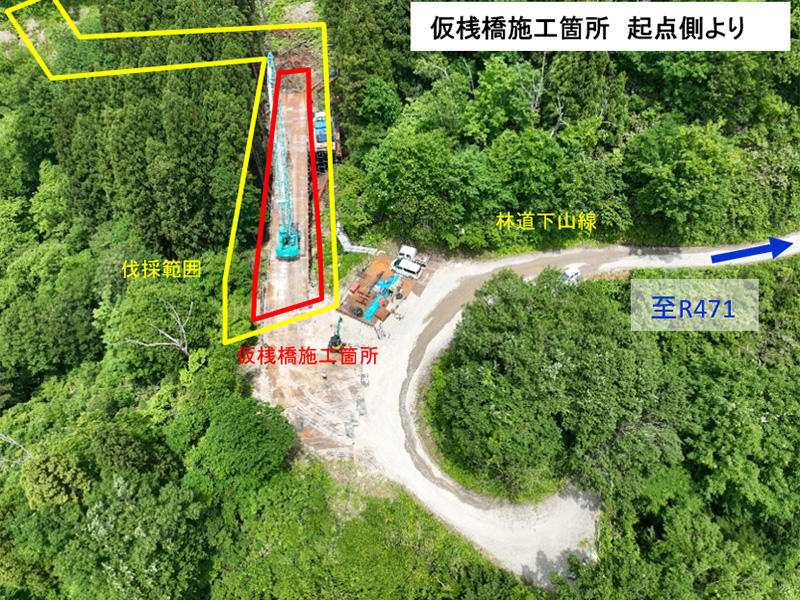

令和5年5月

工事状況

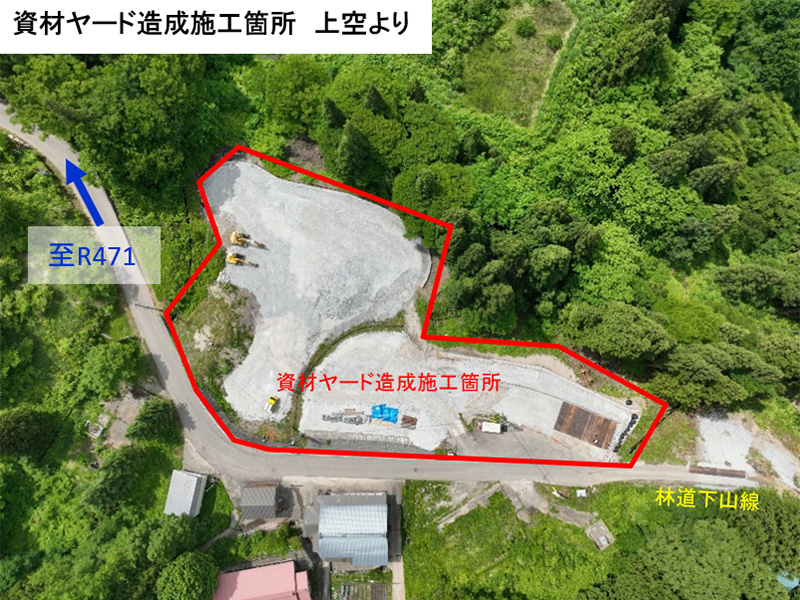

  • 5月下旬の時点で仮橋・仮桟橋工を19スパン中10スパン施工を完了しました。

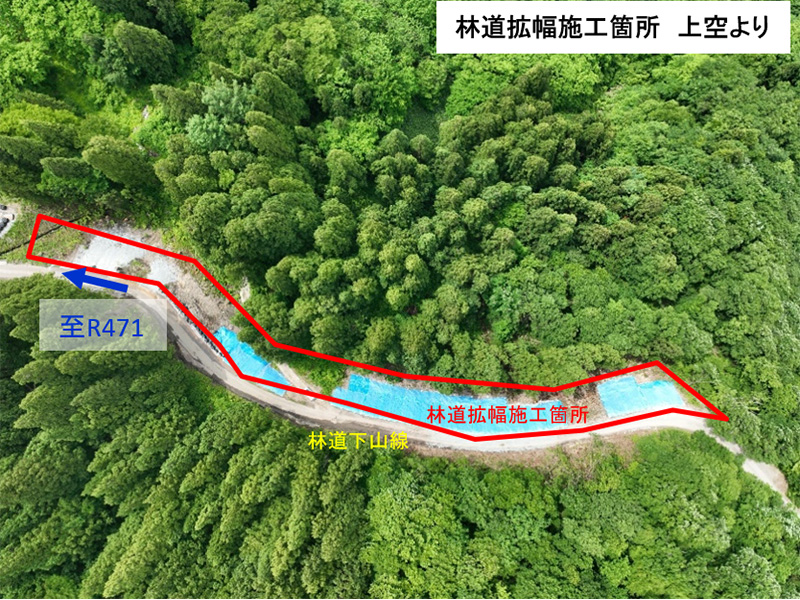

  • また、資材ヤード造成にて約1,400m3盛土を行い、林道拡幅の施工箇所で準備工として伐採を完了しました。
  • 6月より、資材ヤード造成に係る水路等と水路防護工を進めていく予定です。
現場代理人からのコメント

本工事は、押場排土工事に用いる下山押場線の一部となる仮桟橋の架設、矢板を打設することによる林道下山線の拡幅及び資材ヤード造成を行う工事です。
【安全第一】、【地元貢献】を念頭に、道路改良工事を施工します。たびたびご不便・ご迷惑をおお掛けしますが、ご理解・ご協力いただけますようお願いいたします。
