工事情報

利賀ダム仮設道路整備他工事(令和4年度利賀ダム工事情報)

受注者
安達建設株式会社
場 所
富山県南砺市利賀村長崎地先
工 期
令和4年4月1日~令和4年12月22日

令和4年11月

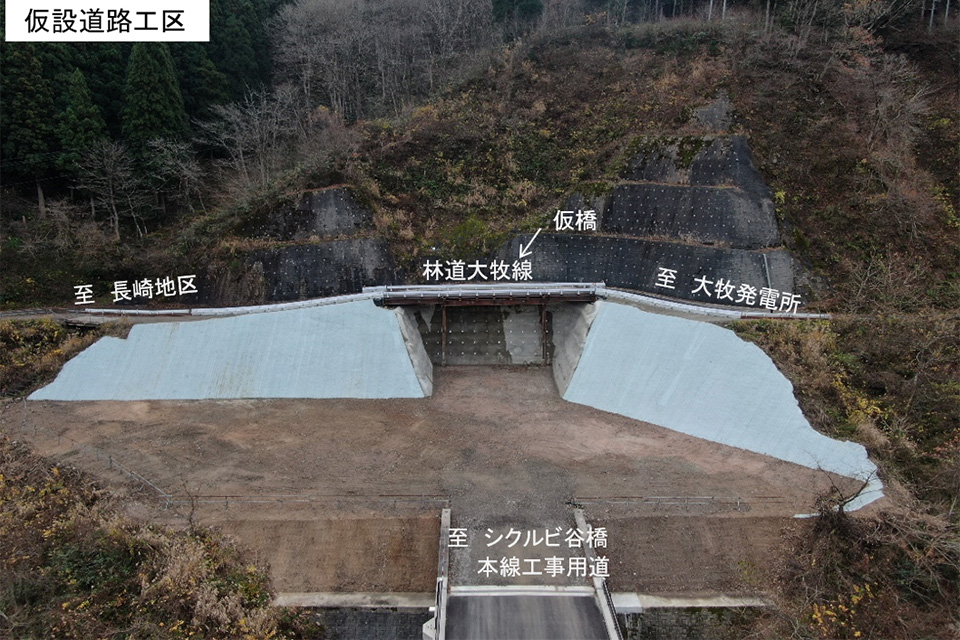

工事状況

  • 本工事は利賀村長崎地区において利賀ダム工事用道路の舗装、仮設道路を整備する工事であり、令和4年12月に工事を完成しました。
現場代理人・主任技術者からのコメント

 地域の皆様方には、日頃より利賀ダム建設事業に対する温かいご支援ご協力を賜り誠に有難う御座います。5月から工事に着手し、12月までの約半年間道路規制等大変ご不憫お掛け致しましたが、地域の皆様方のご協力もあり、工事を無事が完成することができました。

 弊社及び工事関係者一同、心より御礼申し上げます。今後とも、利賀ダム建設事業に引き続きご理解とご協力を賜りますようお願い申し上げます。

令和4年10月

工事状況

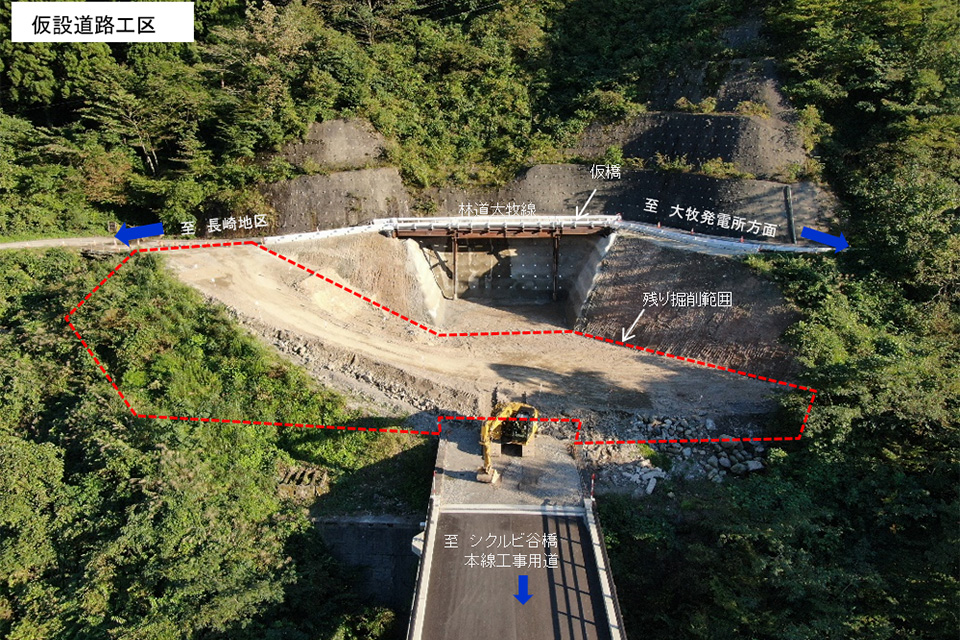

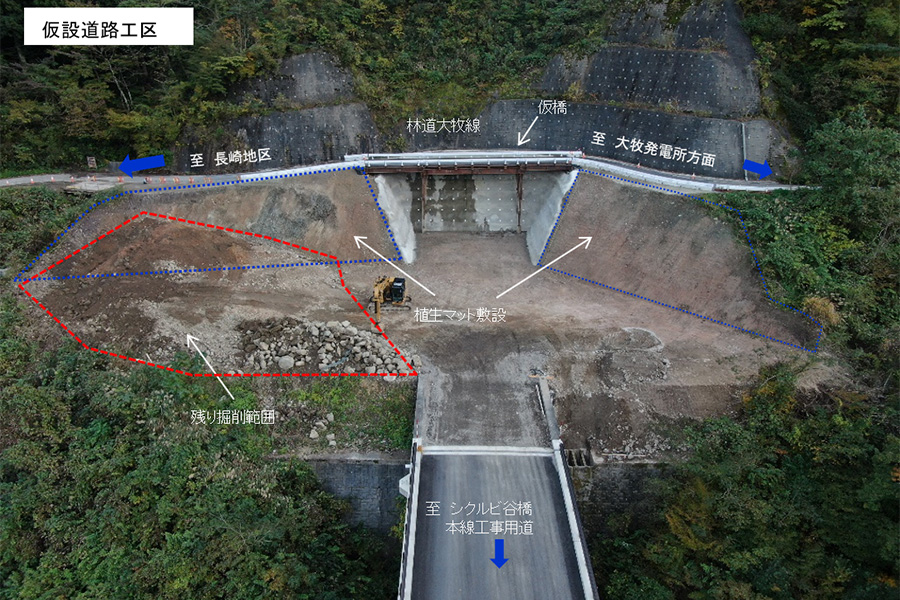

  • 仮設道路工区での掘削・土砂運搬作業も残り僅かとなりました。
    予定では11月中旬頃には作業が完了し、法面に植生マットの敷設を行います。

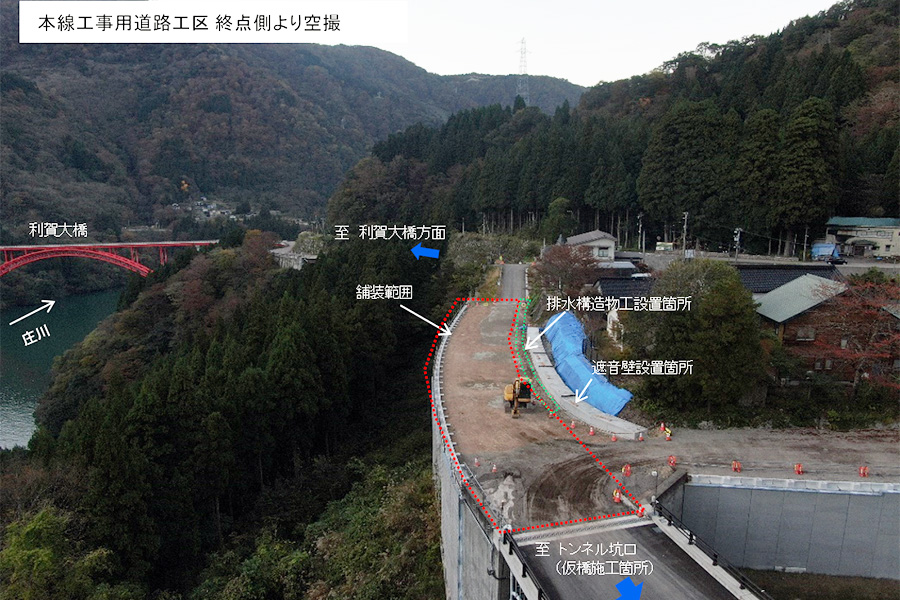

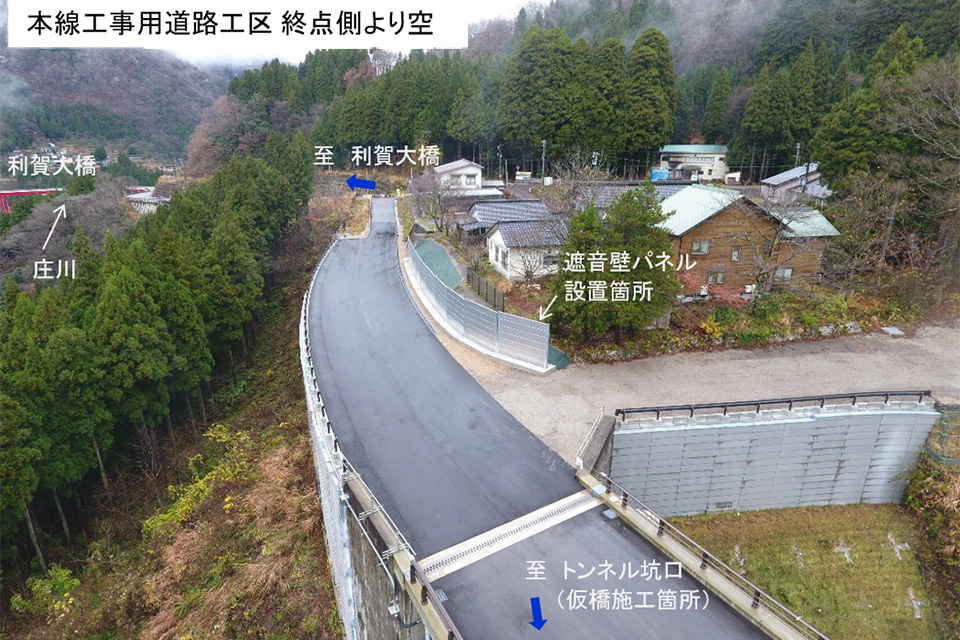

  • 本線工事用道路は、路床の改良が終了し遮音壁の基礎ブロック設置まで行いました。
    今後は、水路・埋設管の設置を行い11月下旬頃に本線の舗装工事を行う予定をしています。

令和4年9月

工事状況

  • 仮設道路工区では7月より順次行っていた、鉄筋挿入工・法面モルタル吹付作業が完了しました。
    10月以降は残りの掘削・残土搬出作業を行います。

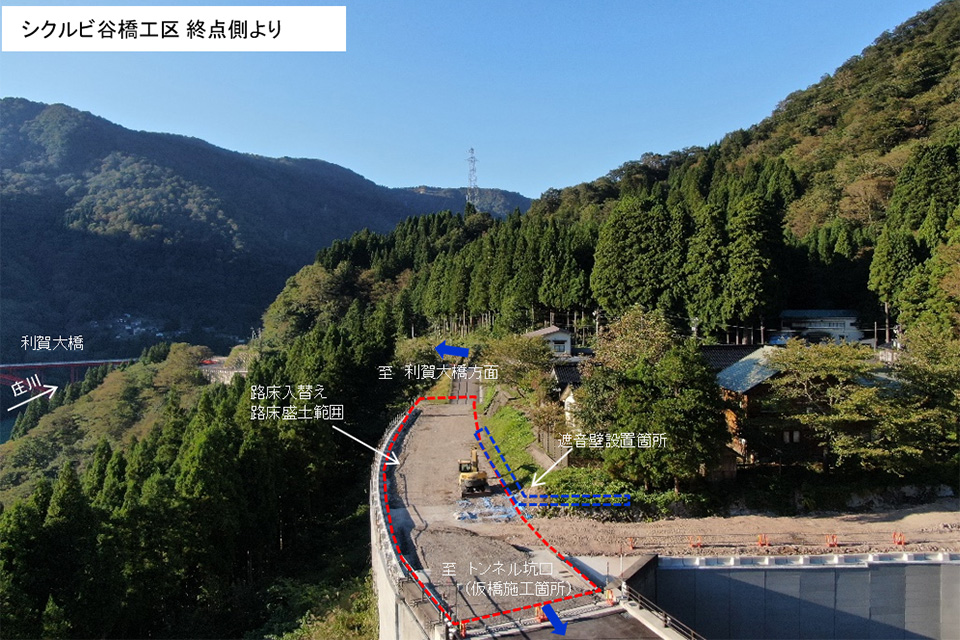

  • 本線工事用道路の方では、路肩防護柵工の基礎ブロックの設置を完了しました。
    10月上旬に路床の入替えをし中旬頃より遮音壁の施工に取り掛かりたいと考えています。
