工事情報

利賀ダム仮設道路整備他工事(令和4年度利賀ダム工事情報)

受注者
安達建設株式会社
場 所
富山県南砺市利賀村長崎地先
工 期
令和4年4月1日~令和4年12月22日

令和4年8月

工事状況

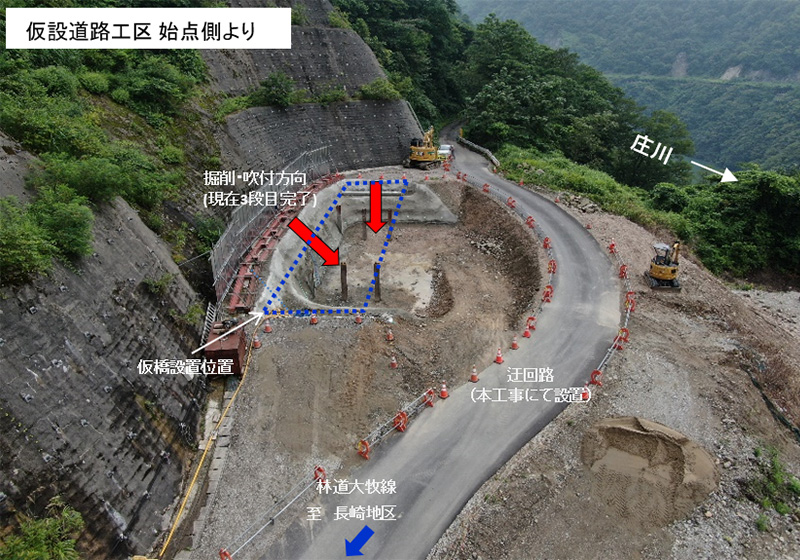

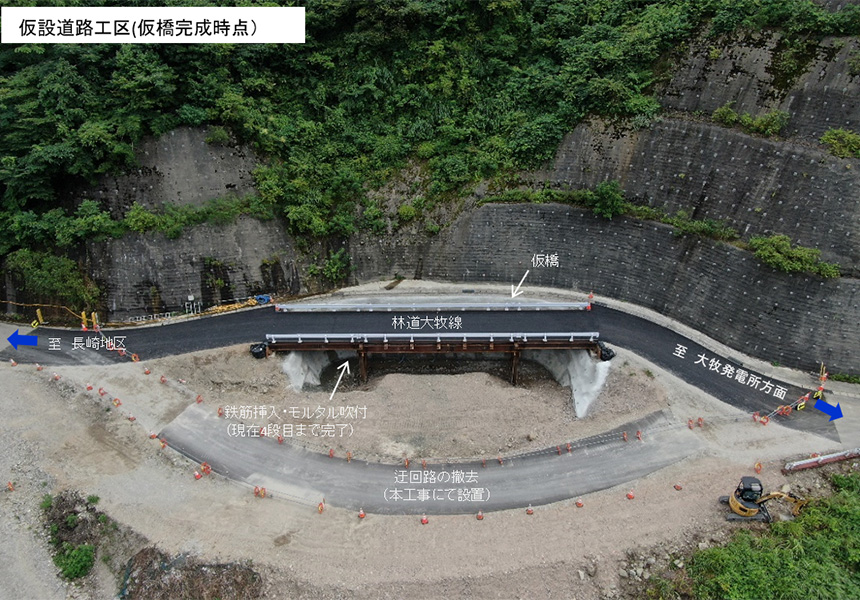

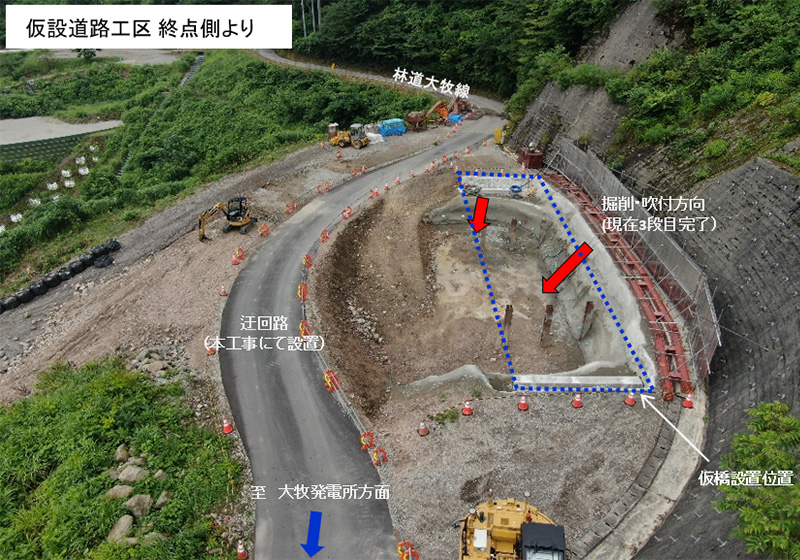

  • 仮橋の設置・舗装工事の施工が終わりました。8月下旬より仮橋を通行して頂き、使用していた迂回路の取壊し作業を行っています。
    今後、仮橋の奥側の掘削・鉄筋挿入・モルタル吹付を順次施工していきます。また、シクルビ谷橋の舗装工事も8月末で施工が完了しています。

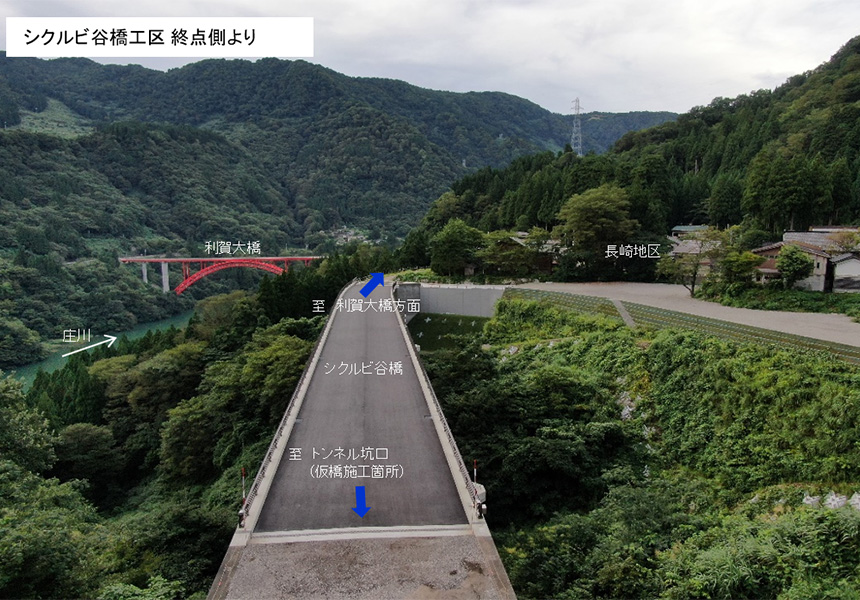

    9月からはシクルビ谷橋から続く工事用道路に着手する予定です。

令和4年7月

工事状況

  • 現在、上から3段目までの法面モルタル吹付まで施工が終わりました。
    8月からは4段目の掘削・鉄筋挿入・モルタル吹付を行い、仮橋設置の作業を行います。仮橋の舗装工事が終われば、その仮橋上を通行してもらい、現在使用している迂回路の取壊しを行った後に、5段目以降の掘削作業に移行していきます。

令和4年6月

工事状況

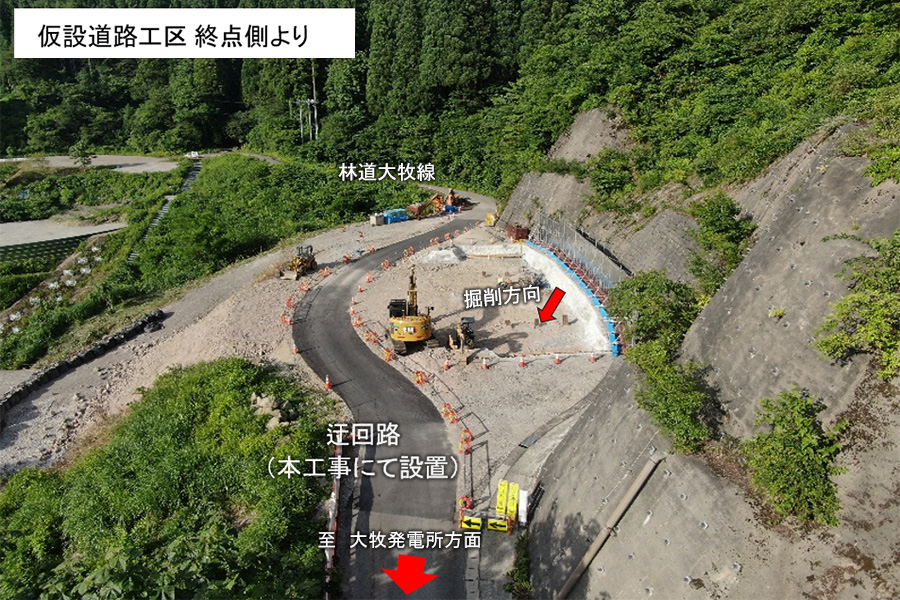

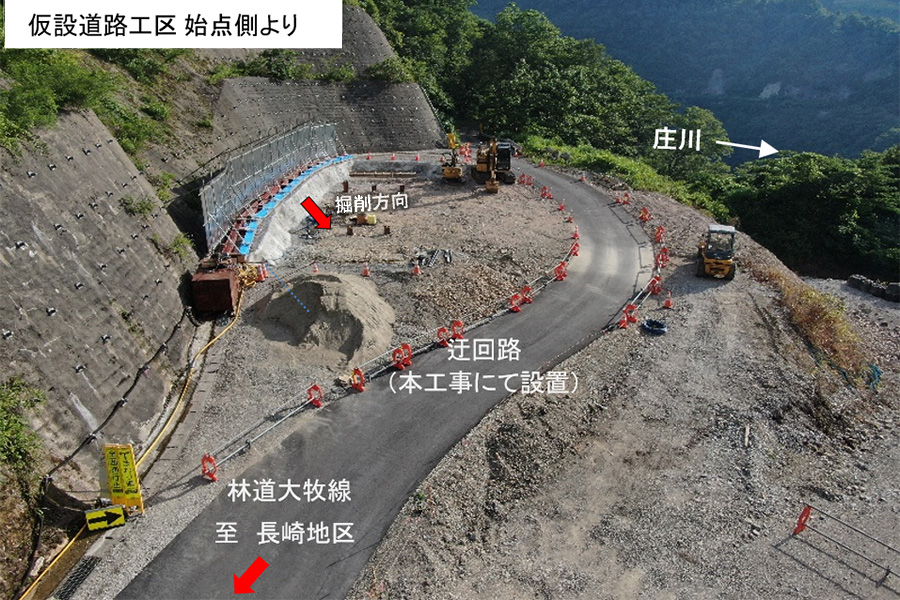

  • 現在、林道大牧線にて仮橋を設置する為に迂回路を設置し1段目の掘削を行っています。
    7月より掘削・鉄筋挿入・法面吹付の順で繰り返し施工をしていきます。
現場代理人・主任(監理)技術者からのコメント

道路規制等を行っており、大変ご不憫お掛けいたしますが、安全第一で工事の完成を目指していきますのでご理解とご協力をお願いします。
