利賀ダム付替市道整備工事(令和4年度利賀ダム工事情報)

受注者
笹嶋工業株式会社
場 所
富山県南砺市利賀村岩渕地先
工 期
令和4年3月18日~令和5年1月17日

令和4年11月

工事状況

  • 11月より、付替え市道部分の路盤工の仕上げ作業及び、アスファルト舗装をおこないました。舗装後には路肩盛土、整地等の仕上げ作業をおこない11月末で現場の施工は完了となりました。

現場代理人・監理技術者からのコメント
 冬季期間前に工事を無事に完成することができました。これも地域住民の皆様、工事関係者の皆様のご協力のおかげだと思っております。工事に対し御理解、御協力頂きましたことを、心より感謝いたします。

令和4年10月

工事状況

  • 工事起点側での側溝工及び電源設備工の地中配管の施工が完了し、工事終点側では、8月末より施工を開始した道路横断部分の3号函渠が完了し、電源設備工の地中配管も完了しました。
    11月からは、舗装工及び細部の仕上げ等をおこないます。

令和4年9月

工事状況

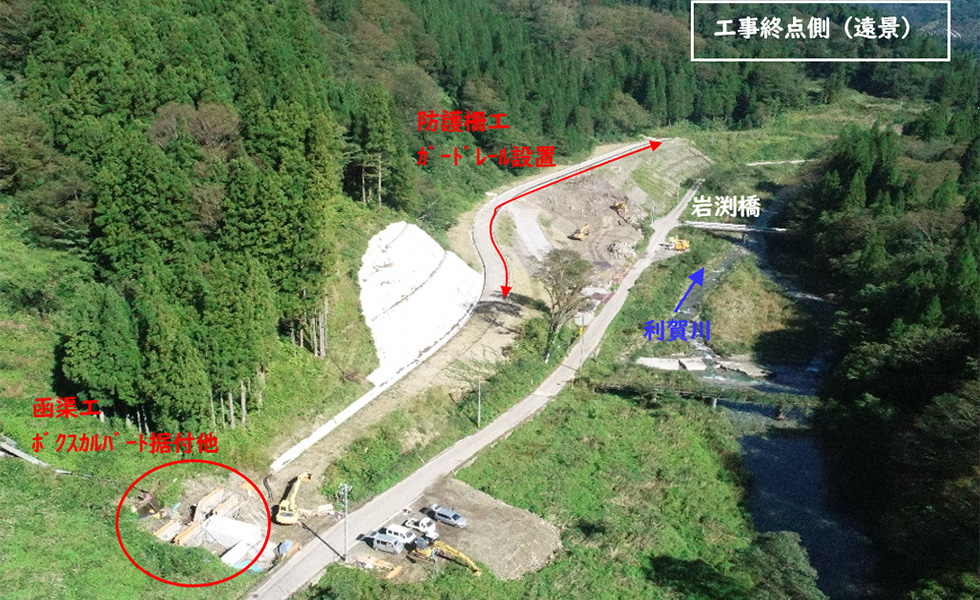

  • 起点側での補強盛土は終盤を迎え、現在、並行して横断水路及び電源設備工の地中配管をおこなっております。工事終点側では、ガードレールの設置が完了し、函渠工の施工をおこなっています。
    10月は、函渠工の施工完了を目指すとともに、道路側溝及び地中配管等を施工予定です。
