利賀ダム付替市道整備工事(令和4年度利賀ダム工事情報)

受注者
笹嶋工業株式会社
場 所
富山県南砺市利賀村岩渕地先
工 期
令和4年3月18日~令和5年1月17日

令和4年8月

工事状況

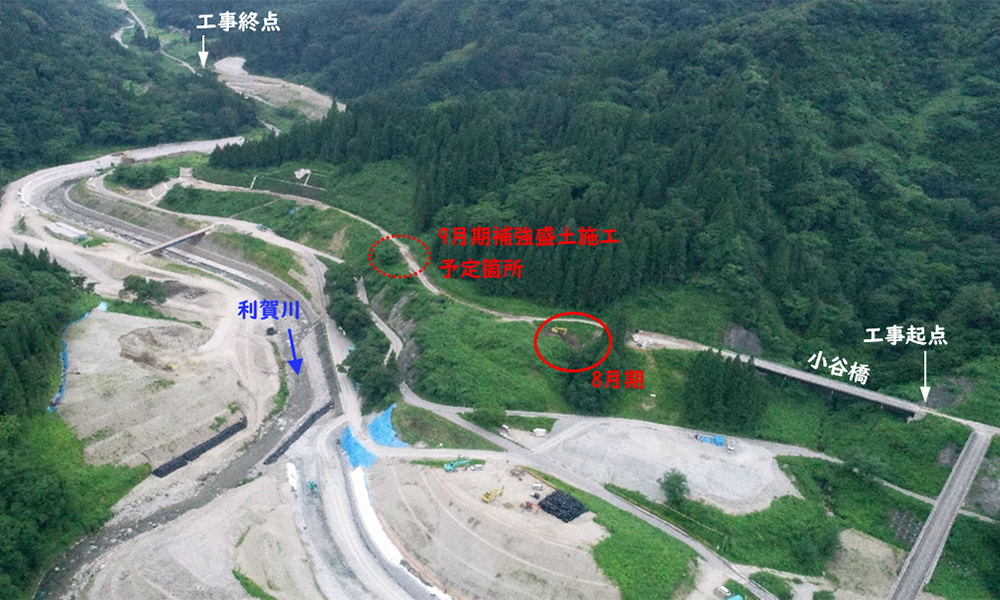

  • 8月より付替市道の幅員確保のため、補強盛土の施工をおこなっております。工事終点側では、路盤材の荒入れ、路肩防護柵(ガードレール)基礎ブロック設置の作業もおこなっています。
    9月は、引き続き補強盛土、路肩防護柵の施工をおこない、終点側においては横断水路工の施工も開始します。

令和4年7月

工事状況

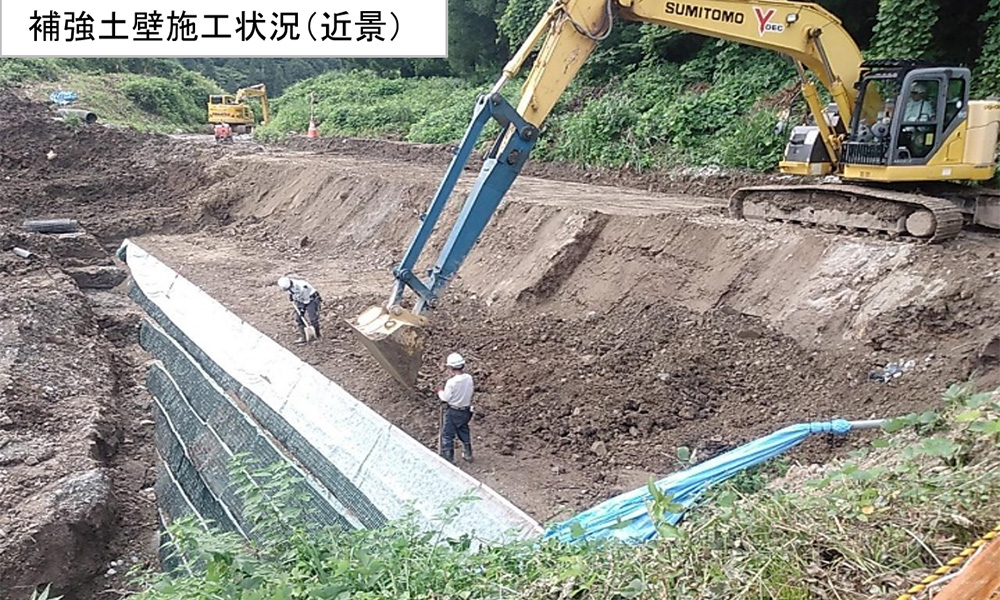

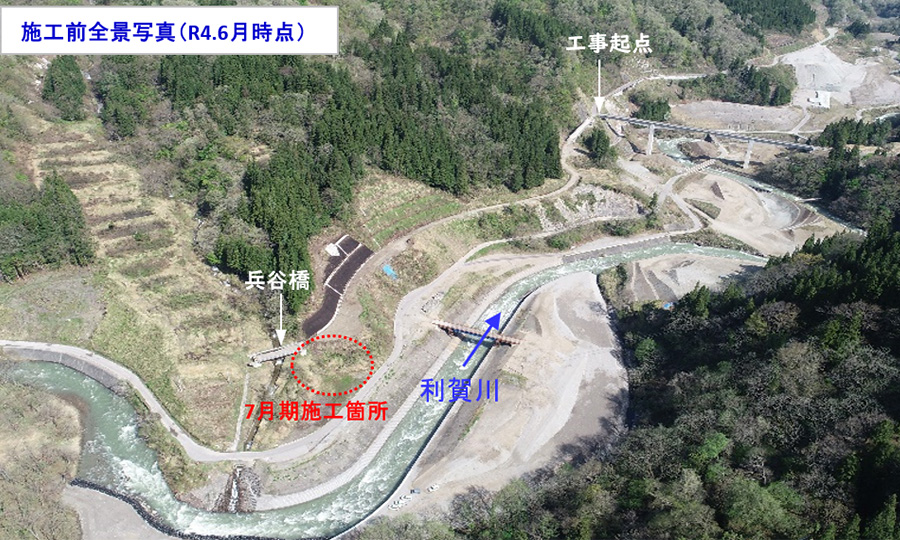

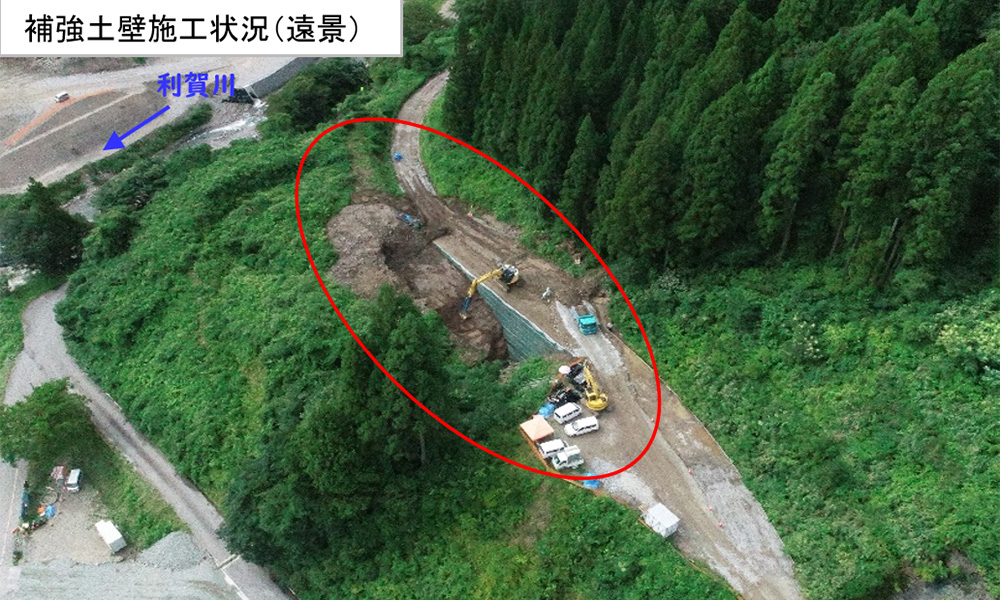

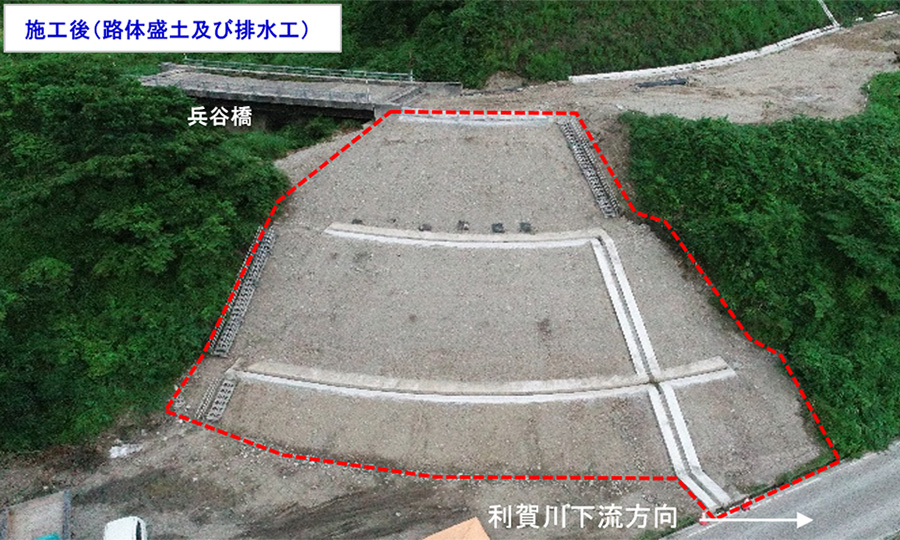

  • 7月末に兵谷橋における路体盛土及び、盛土箇所の排水構造物が完了しました。8月より、付替市道の幅員確保のため、補強土壁の施工をおこないます。

令和4年6月

工事状況

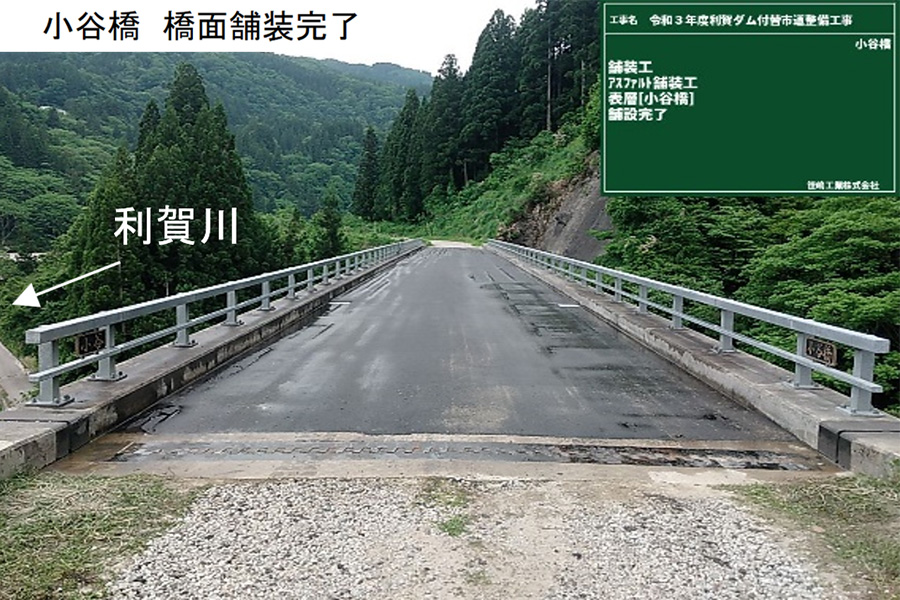

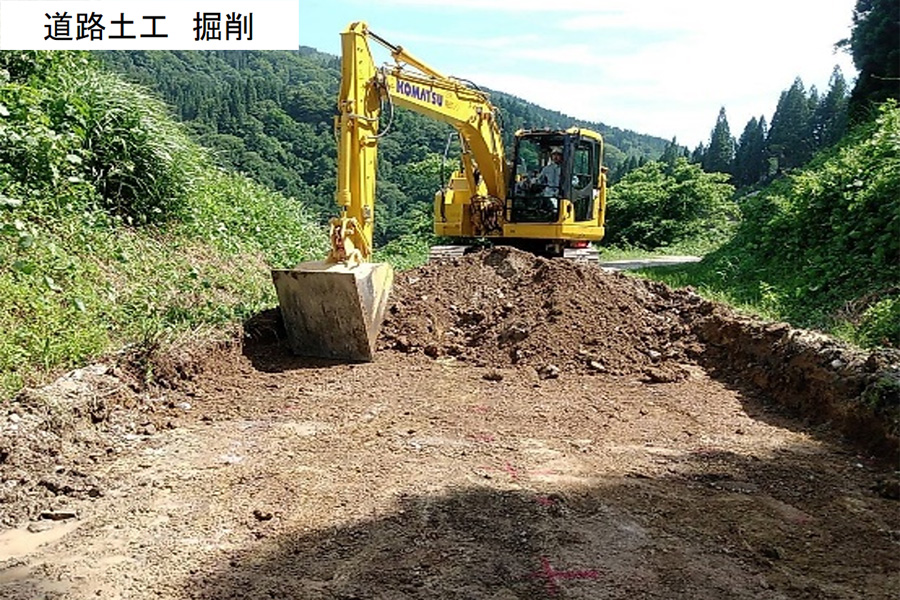

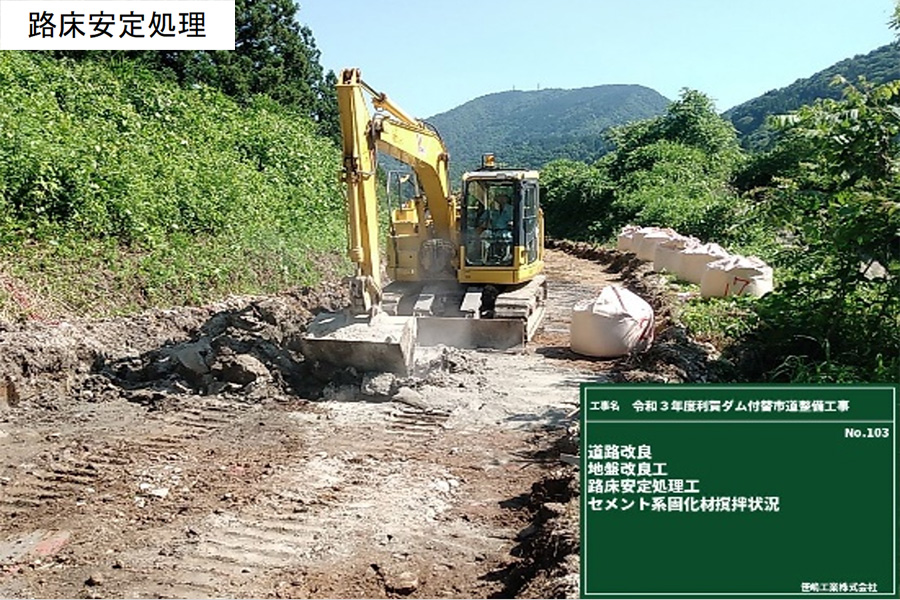

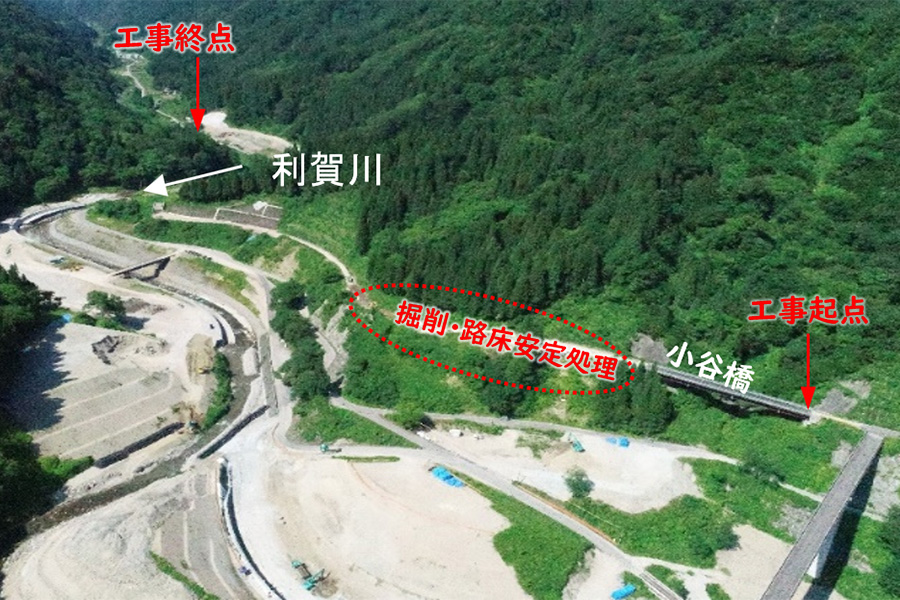

  • 5月末には小谷橋の橋面舗装を完了させ、現在は工事起点側で付替市道部分の掘削及び、路床部のセメント安定処理を行っています。
現場代理人・監理技術者からのコメント

本工事では、土砂搬出に伴い多くの大型ダンプトラックが運行しています。地元車両の優先、交通ルールを順守し、地域の皆様に、ご迷惑をお掛けすることがないよう、安全第一で工事を進めていきたいと思いますので、御理解、御協力のほどよろしくお願いいたします。
