押場進入路その6工事(令和7年度利賀ダム工事情報)

受注者
中越興業株式会社
場 所
富山県南砺市利賀村北豆谷地先
工 期
令和6年3月7日~令和8年1月16日

令和7年8月

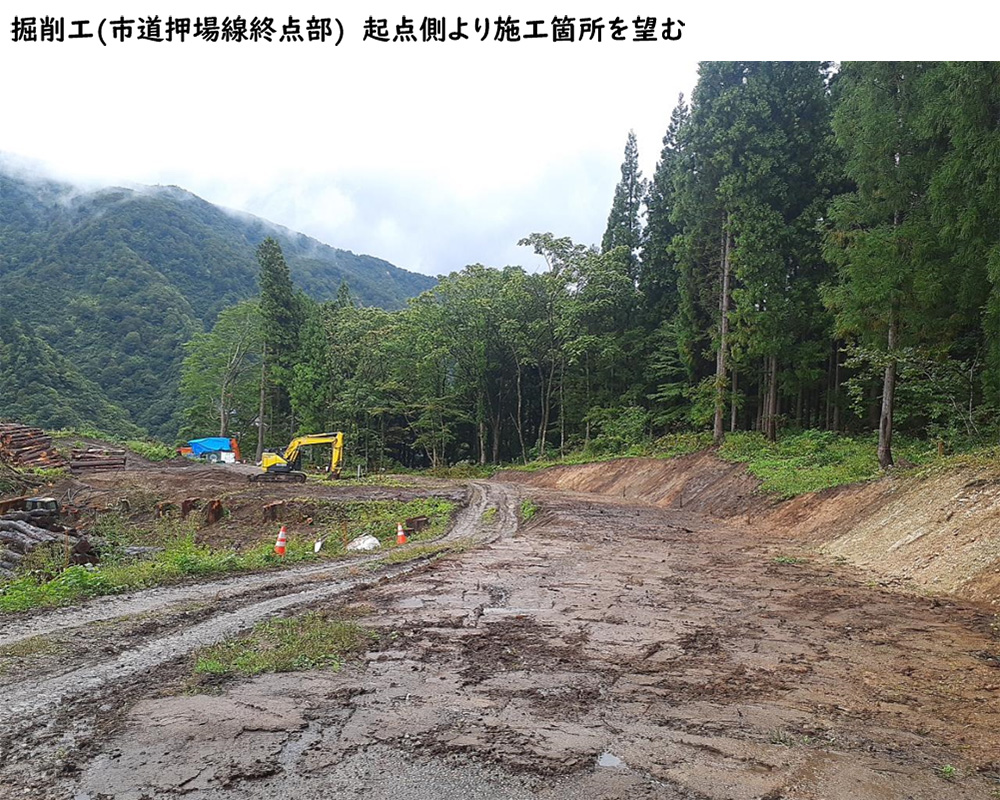

工事状況

  • 5月末より施工を開始しした仮桟橋工の施工は、仮設高欄を8月の夏季休暇連休明けに施工し、約3ケ月の期間をかけて、すべての工事が完了しました。
  • 擁壁工については、先月に引き続き、掘削⇒壁面材等設置⇒盛土を繰り返し行い、一段づつ進捗し、27段のうちの7段目までを完了させました。
  • 土砂運搬及び壁面材等の材料供給を行う経路が一つしかなく、小型の重機械が一台作業すると周囲に余裕幅も少ない無い中、慎重な作業で確実な施工を心掛けています。

令和7年7月

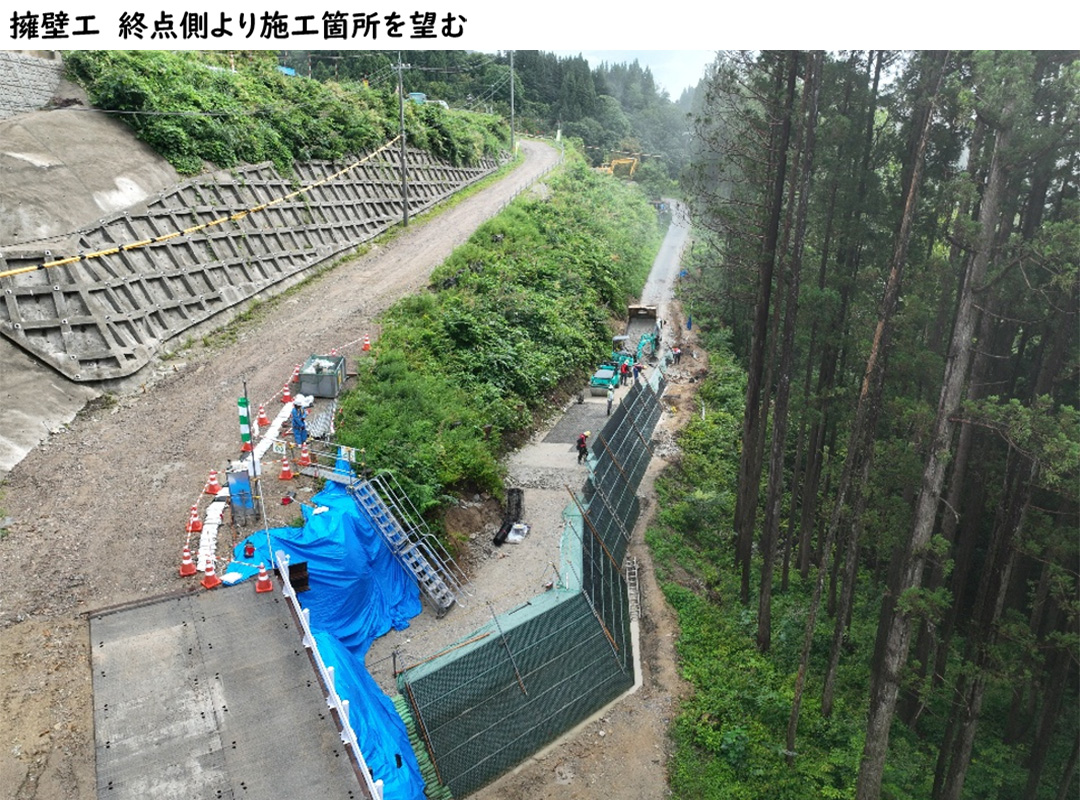

工事状況

  • 5月末より施工を開始しした仮桟橋工の施工は、仮設高欄を除いて7月末で完了しました。
  • 8月下旬は仮設高欄を施工し、仮桟橋工は完了となります。
  • 擁壁工については、掘削⇒壁面材設置⇒盛土を繰り返し行い、狭隘な現場条件の中、一段ずつ施工を進めています。
令和7年度
令和6年度
