利賀ダム工事情報
令和7年度利賀ダム工事情報
喜三郎建設発生土受入地整備工事
喜三郎建設発生土受入地整備工事(令和7年度利賀ダム工事情報)
受注者
砺波工業株式会社
場 所
富山県南砺市利賀村地先
工 期
令和7年3月26日~令和8年1月20日
令和7年8月
工事状況

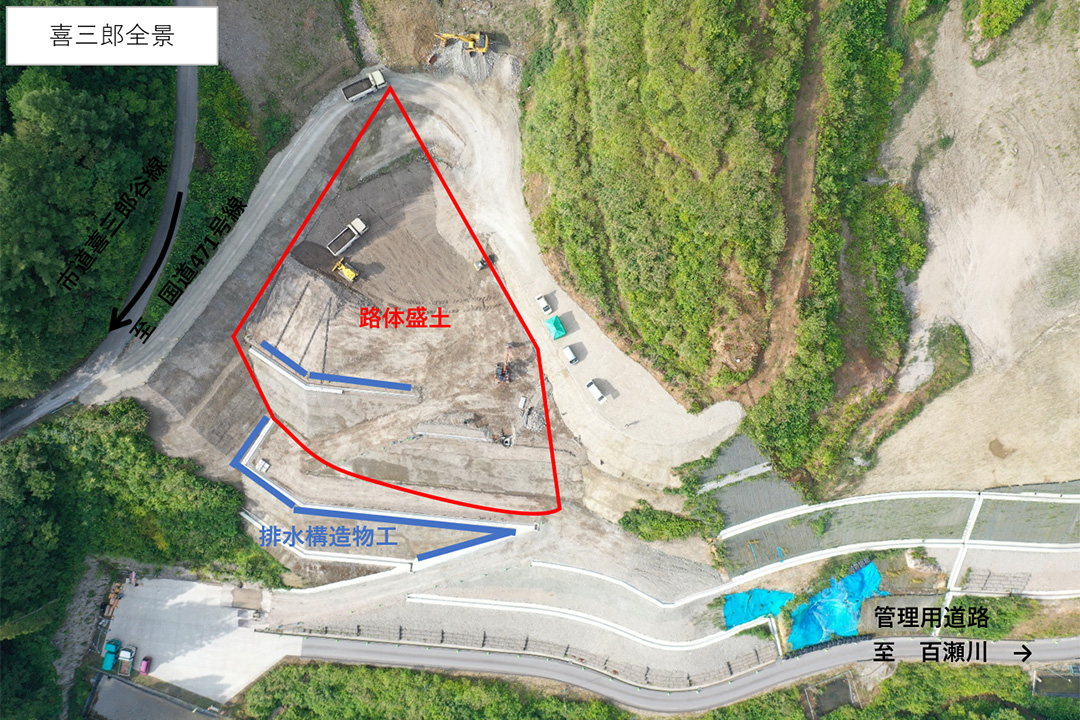

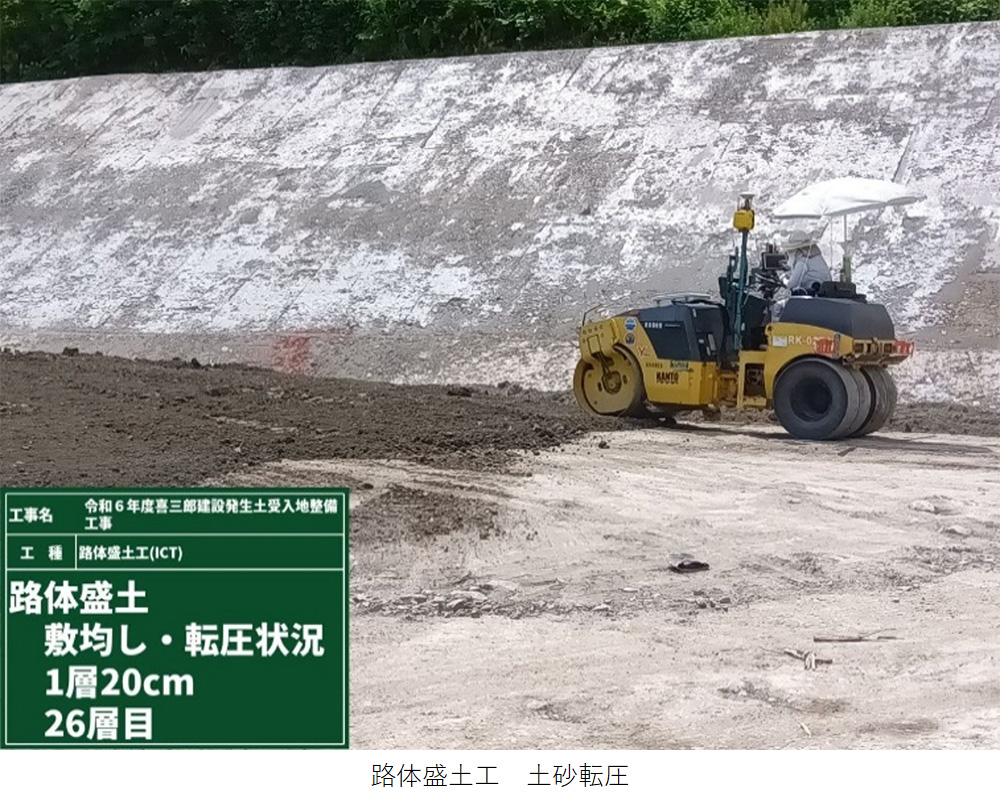

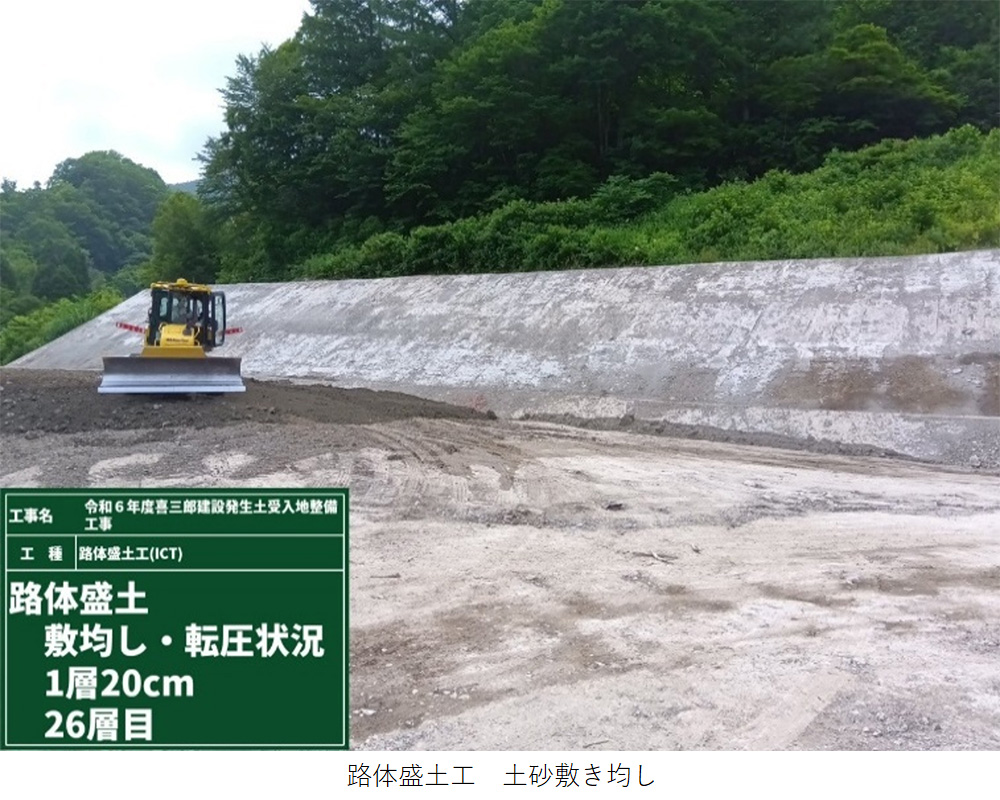

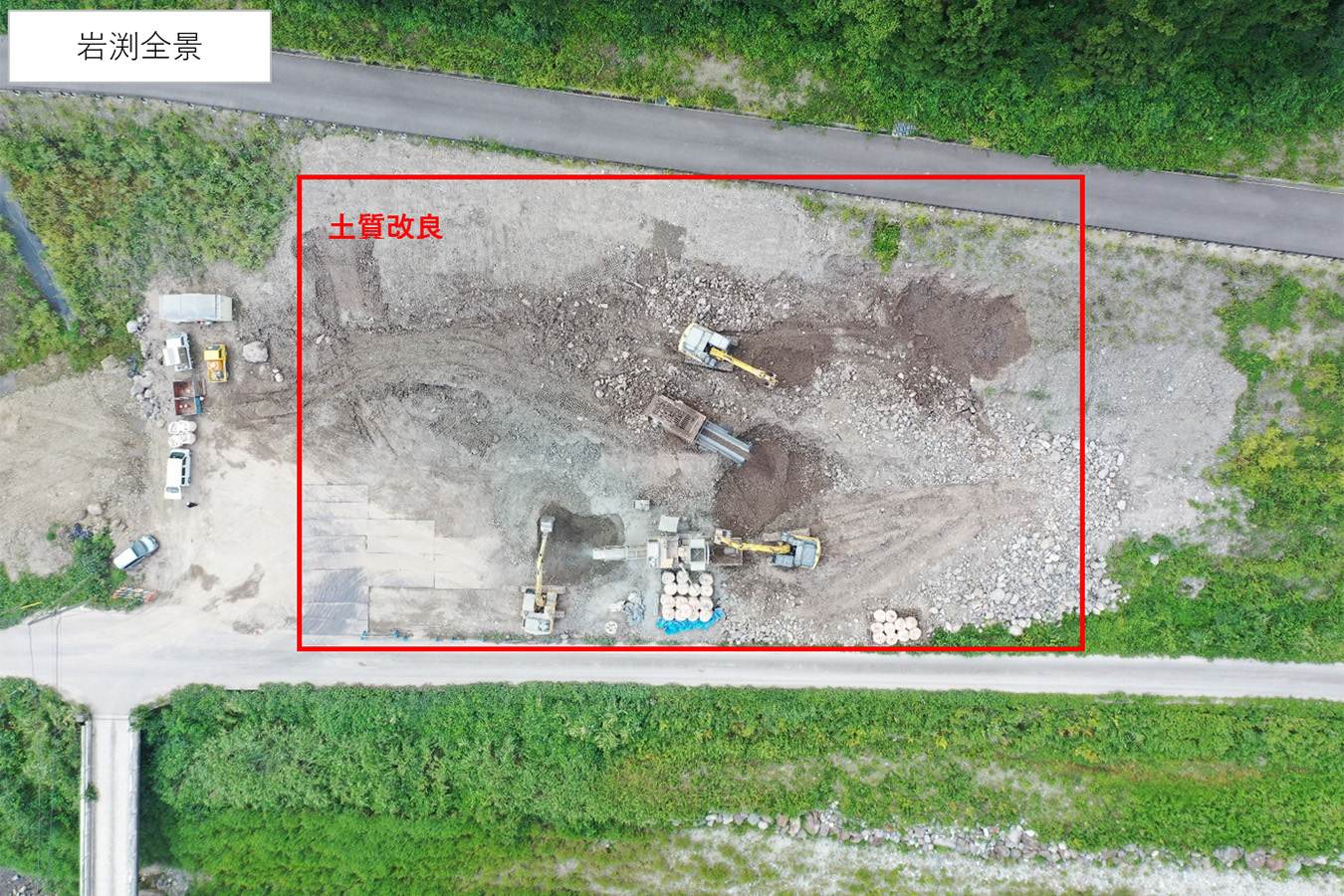

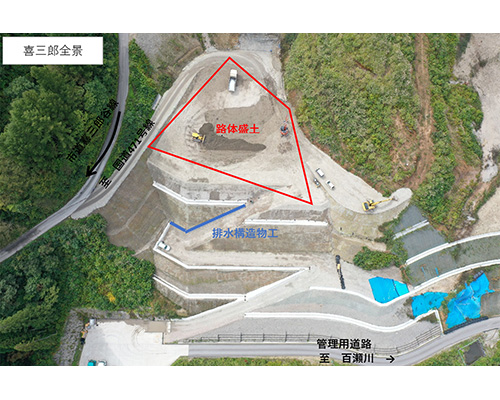

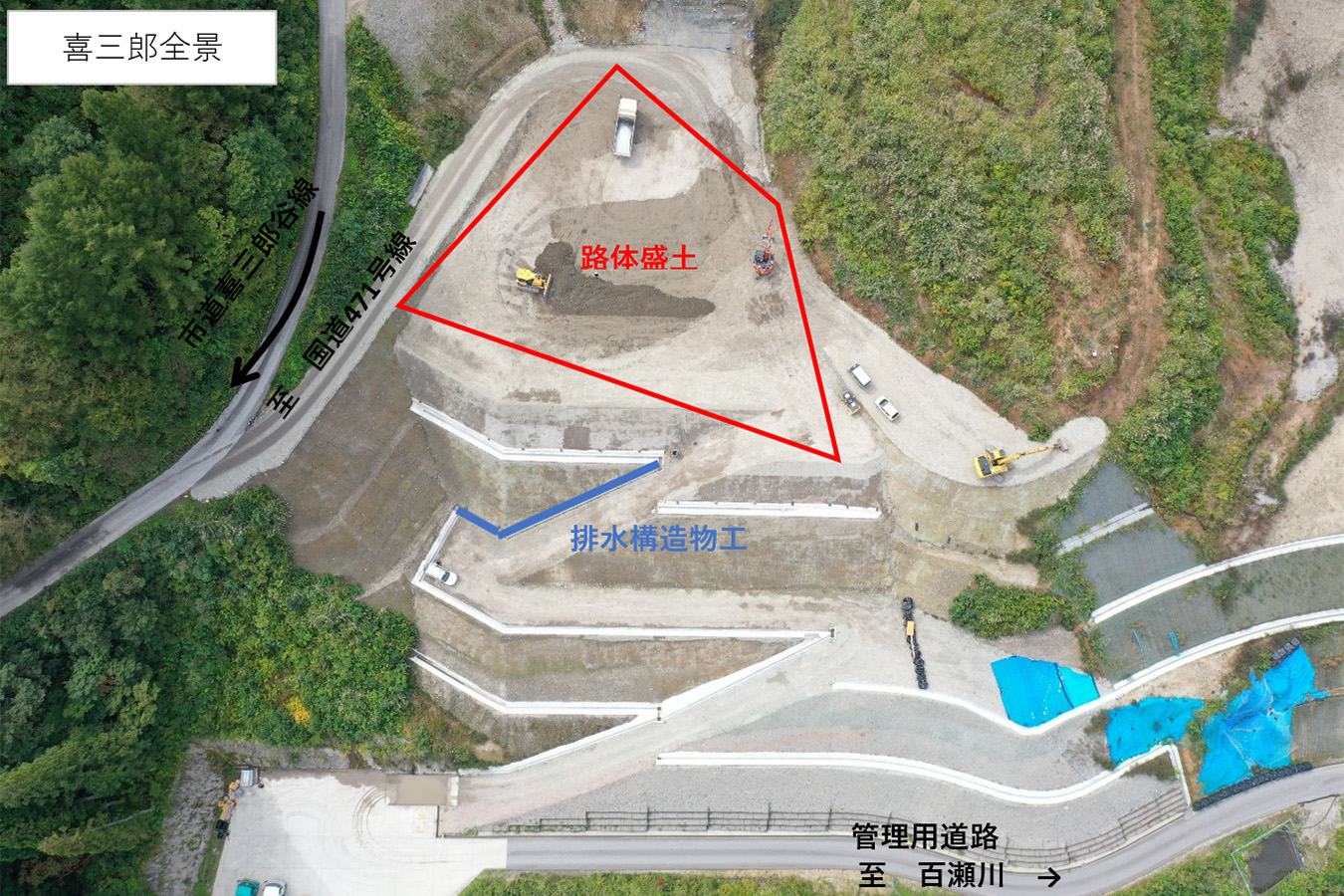

8月は岩渕地内にて土質改良を行い、改良土を喜三郎谷まで運搬し盛土を行いました。

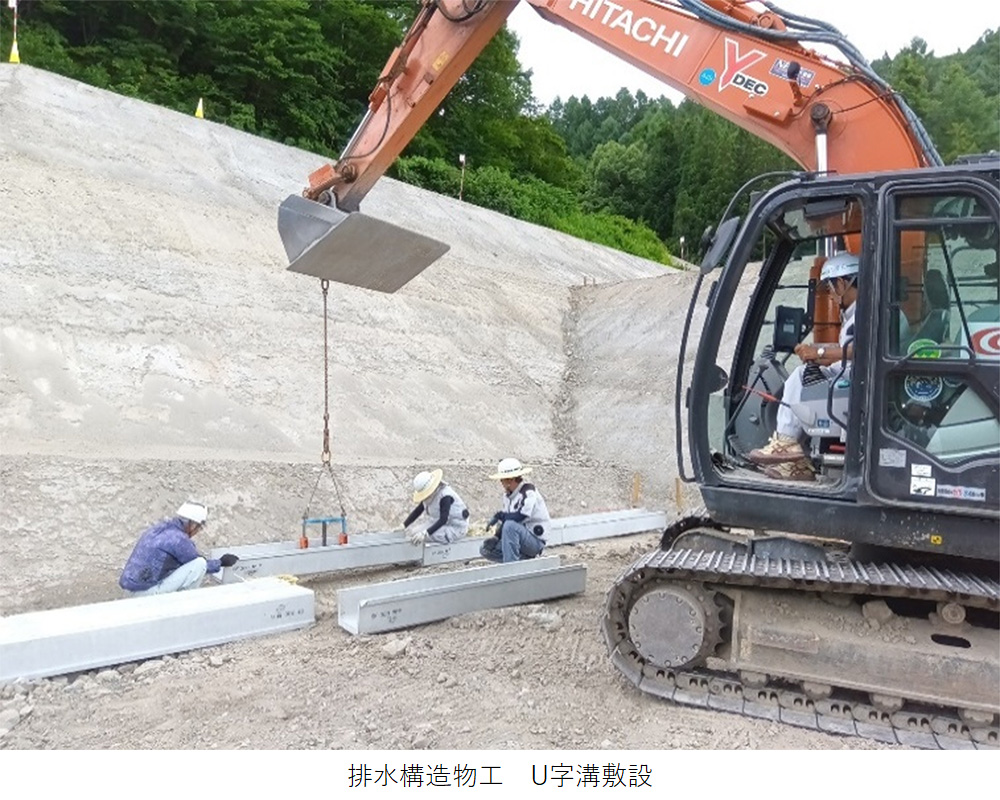

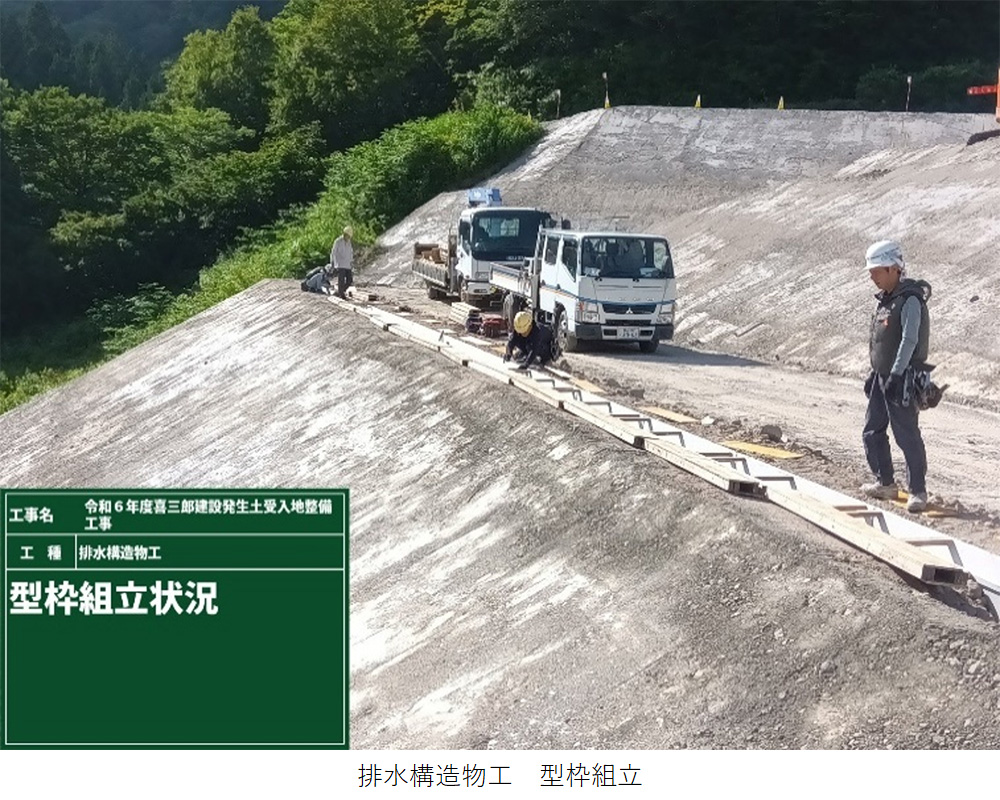

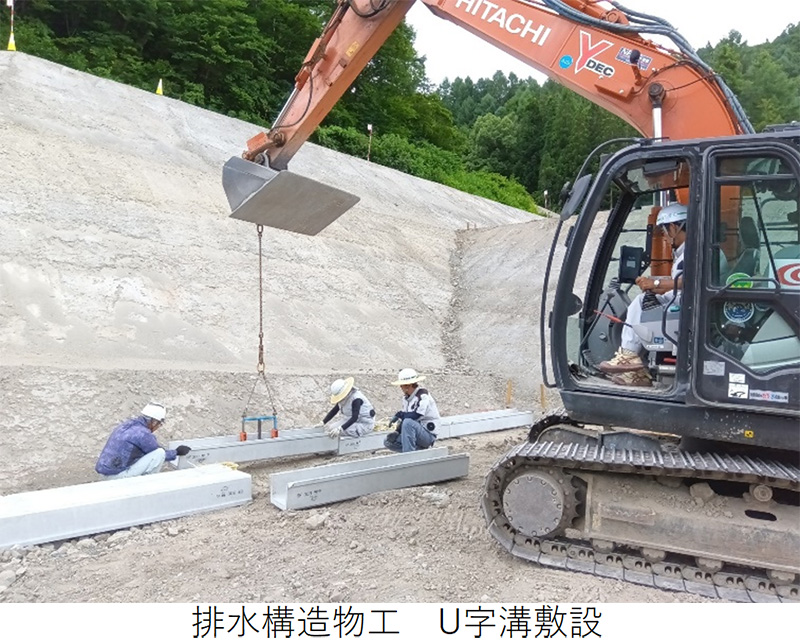

また、降雨等で法面が浸食されないように盛土施工箇所に、排水構造物工の施工も行いました。

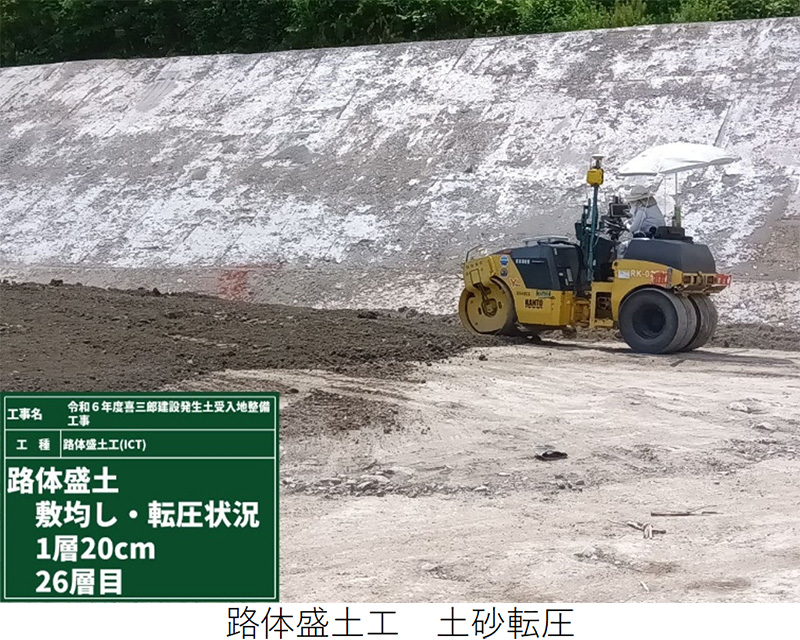

9月も引き続き土砂の土質改良・盛土を行います。

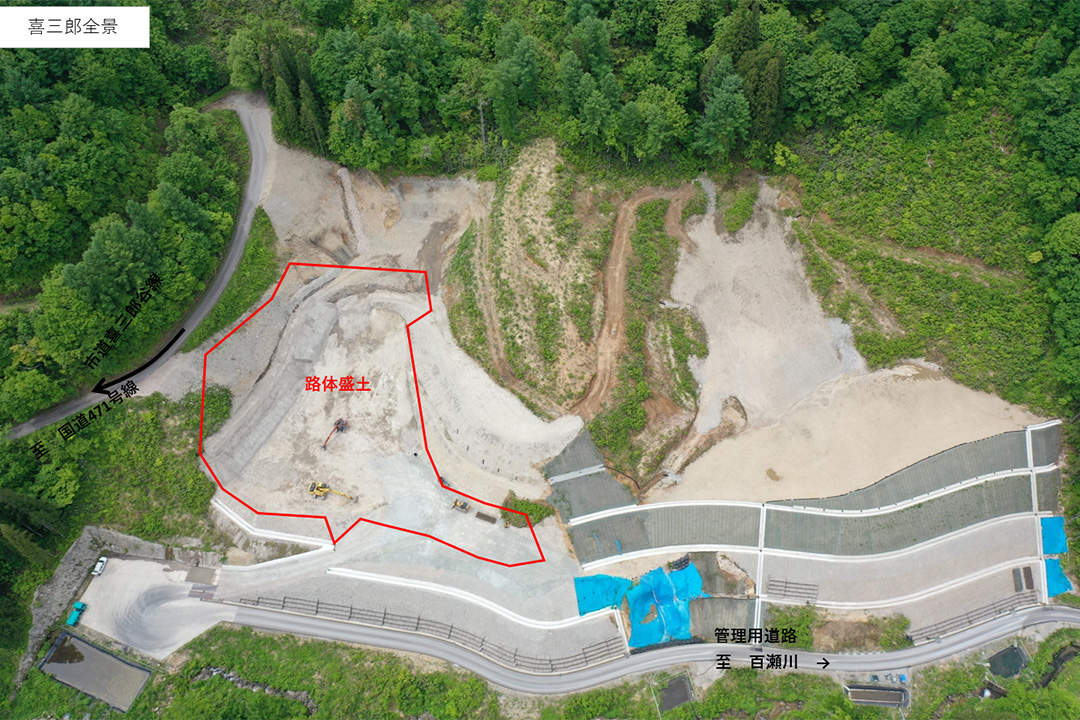

令和7年7月
工事状況

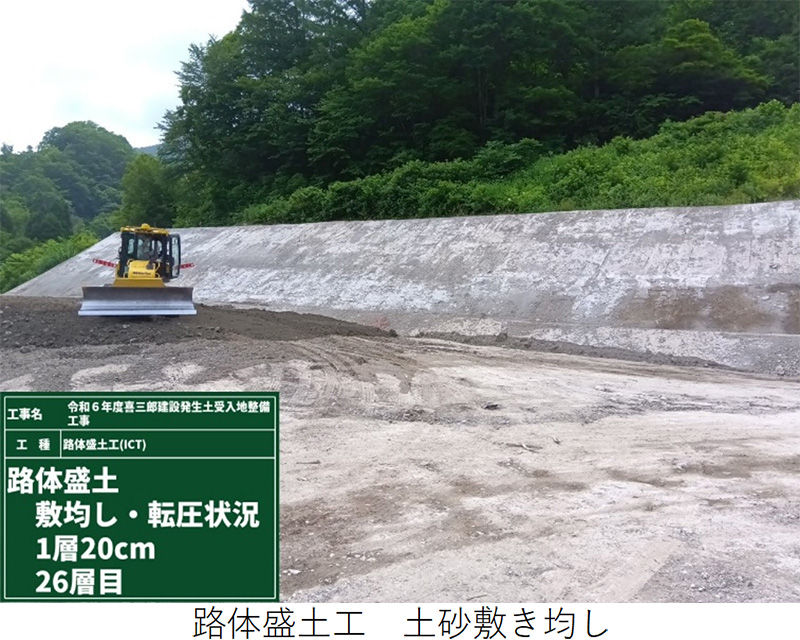

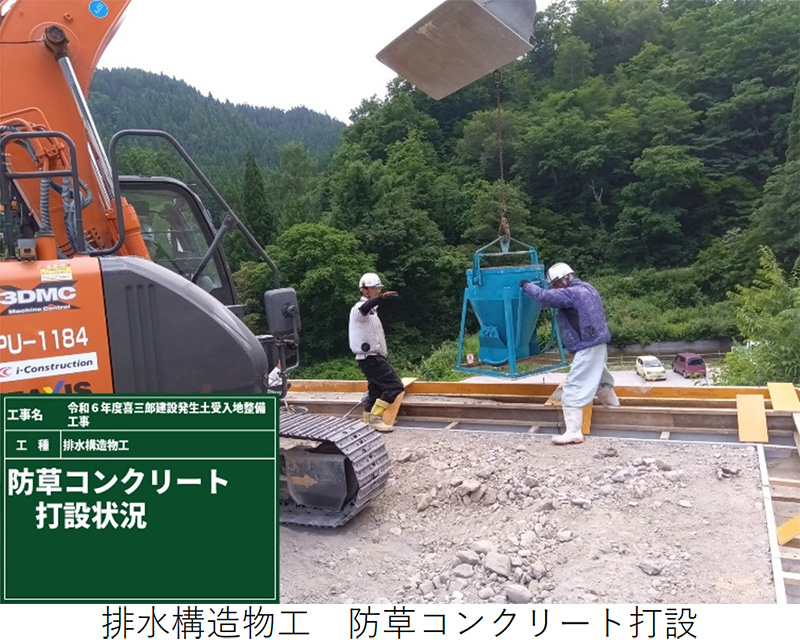

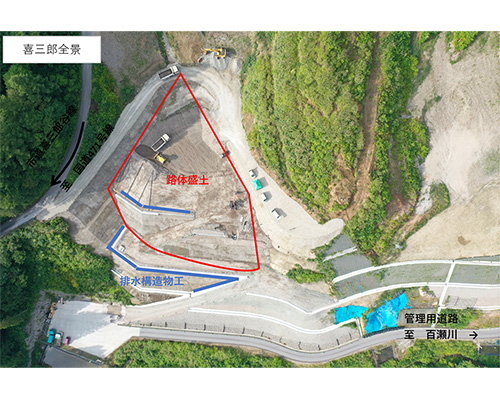

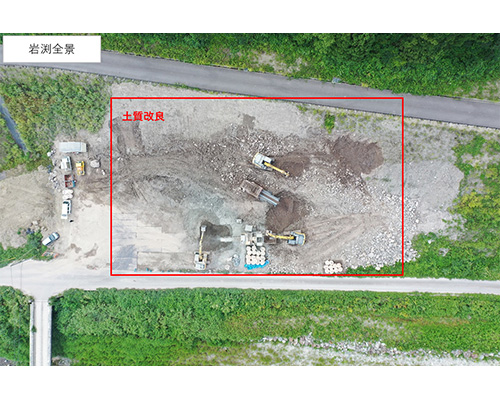

7月は岩渕地内にて土質改良を行い、改良土を喜三郎谷まで運搬し盛土を行いました。
8月も引き続き土砂の土質改良・盛土を行います。
4~6月
7~9月
