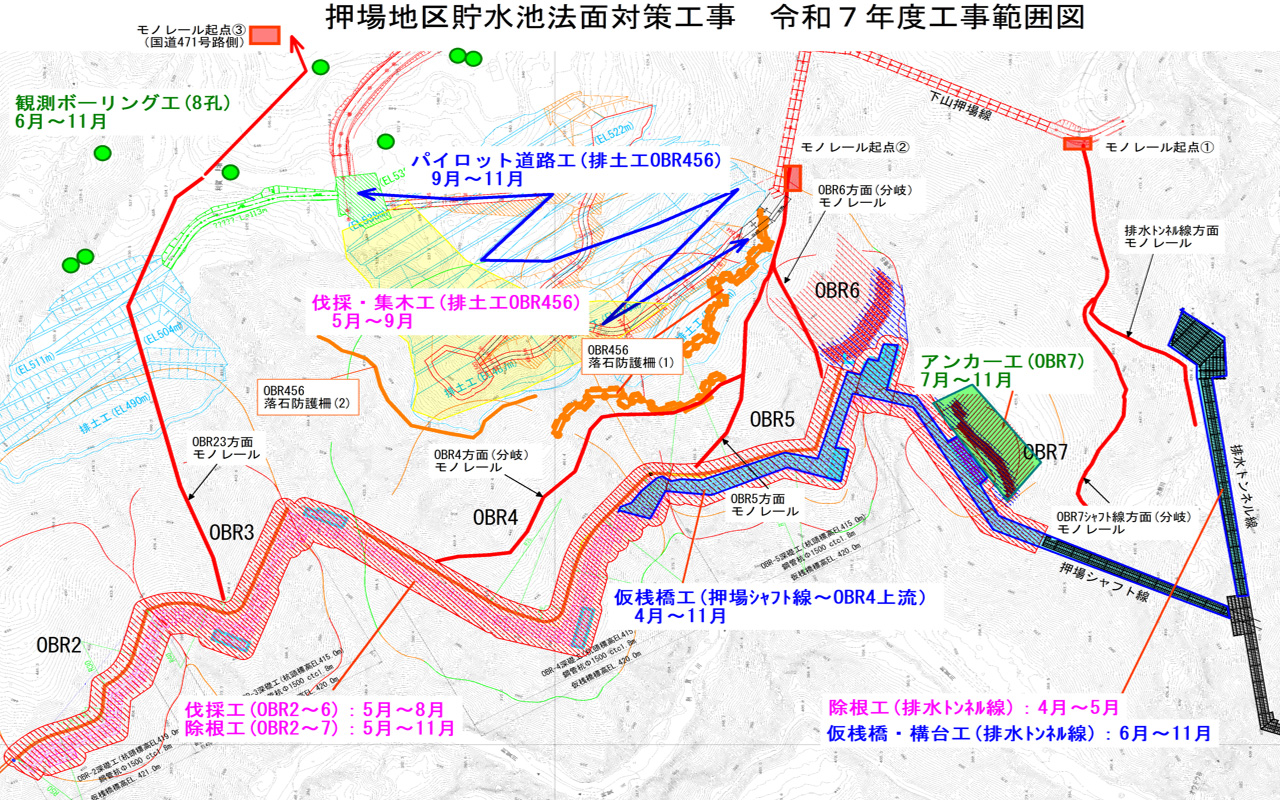

工事情報

押場地区貯水池法面対策(第1期)工事(令和7年度利賀ダム工事情報)

受注者
大成・東急・岩田地崎特定建設工事共同企業体
場 所
富山県南砺市利賀村押場地先
工 期
令和6年3月7日~令和10年2月29日

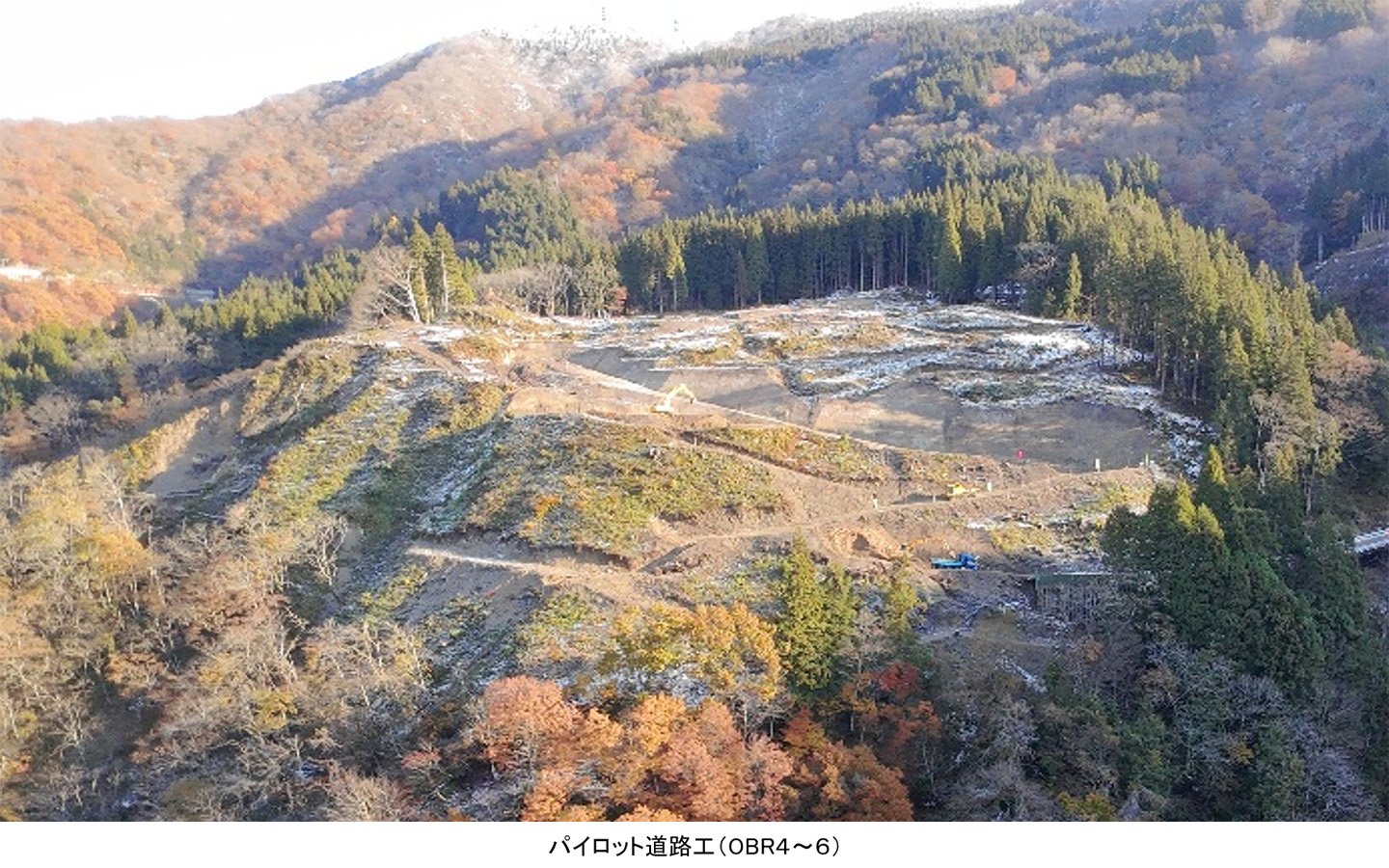

令和7年11月

工事状況

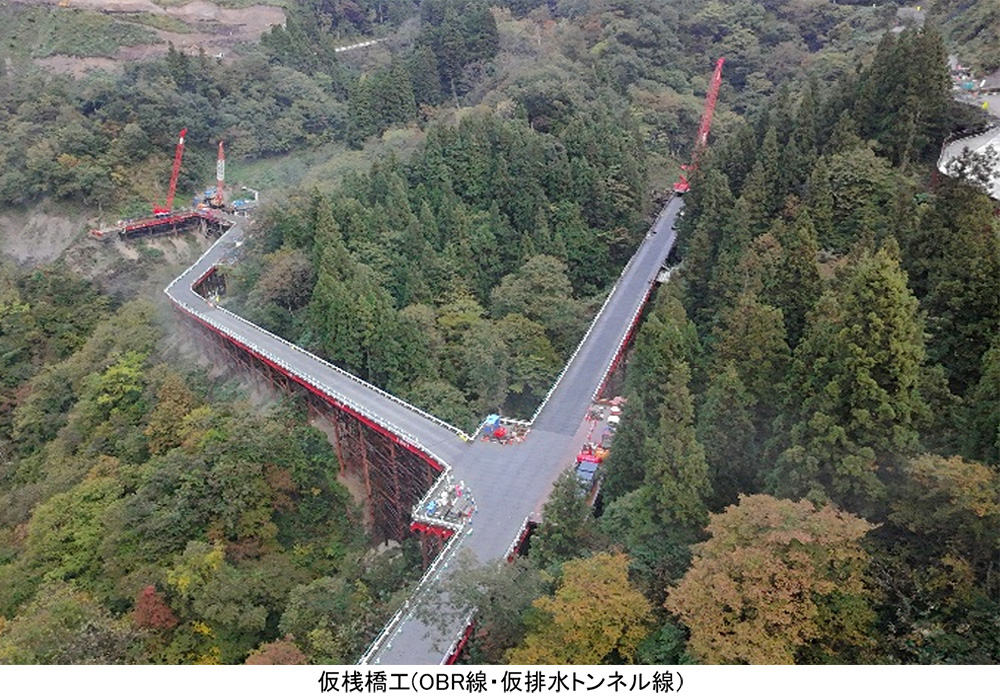

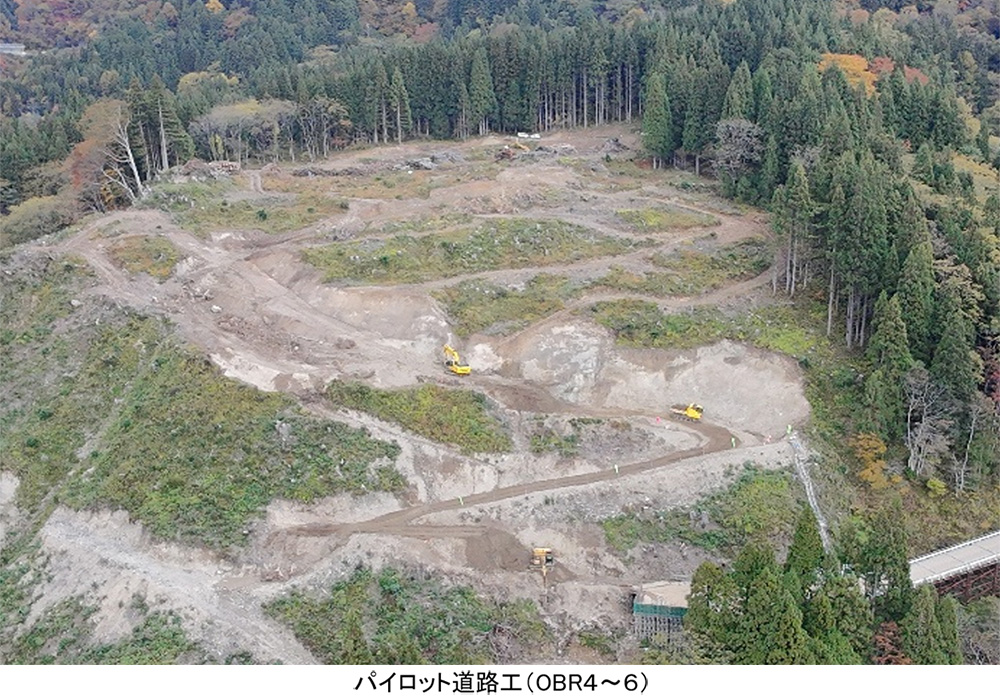

  • 仮桟橋工事(昼夜施工)、パイロット道路工事の今年度施工は12月上旬まで行う予定です。
  • 調査ボーリング工事用モノレール設置に伴う国道471号沿いの道路拡幅部一部占用は11月末で終えています。
  • 12月中旬までは、各所の資機材搬出作業と追加ボーリング作業を行う予定です。
現場代理人・主任(監理)技術者からのコメント

12月中旬で各所の今年度の工事は一旦終了し、冬季休工に入ります。
地元の皆様のご理解・ご協力をいただき今年度工事を無事終えることができ、ありがとうございました。

令和7年10月

工事状況

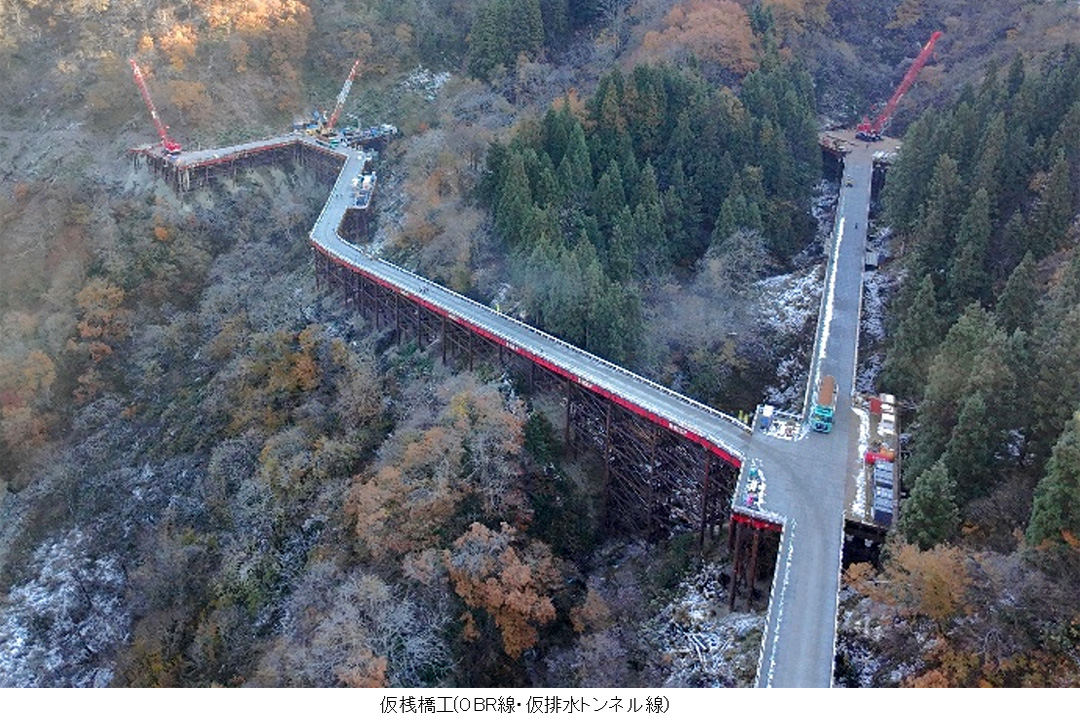

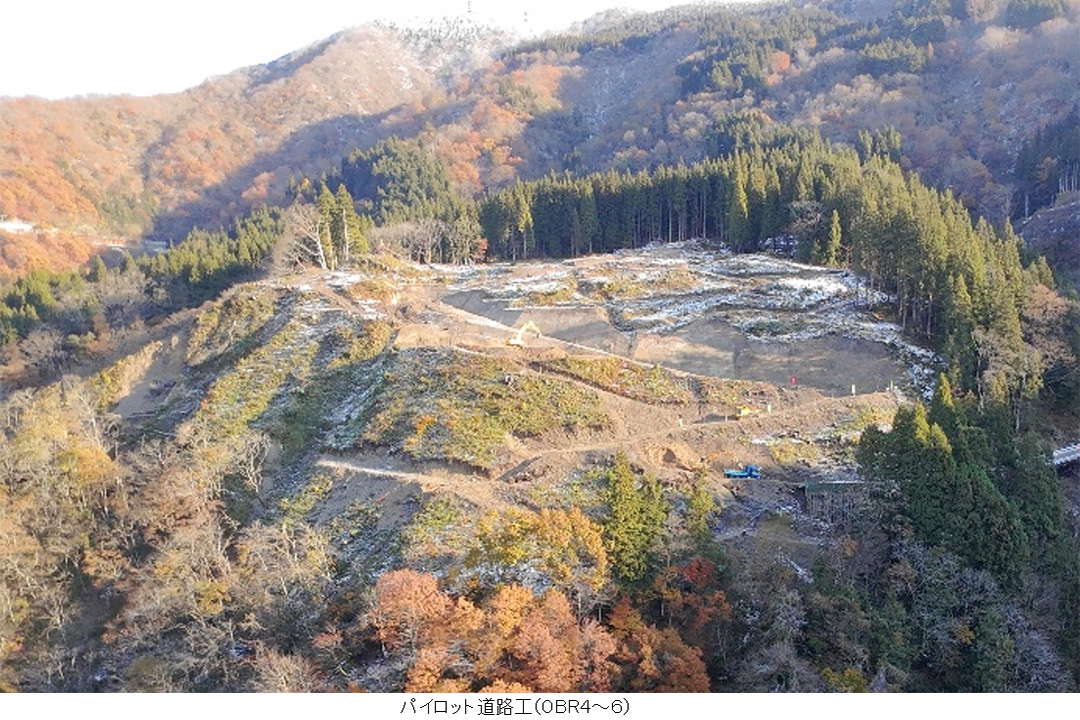

  • 先月に引き続き、仮桟橋工事(昼夜施工)と伐採工、パイロット道路工の施工を行っており、百瀬地区へ掘削残土を運搬しています。
  • 観測ボーリング工に伴い、昨年同様に国道471号沿いの道路拡幅部をモノレール起点として一部占用させていただいております。
    車両の離合時にはご不便をおかけいたしますが、ご協力よろしくお願いいたします。
