利賀ダム工事情報
令和6年度利賀ダム工事情報
押場地区進入路(シャフト線)工事
押場地区進入路(シャフト線)工事(令和6年度利賀ダム工事情報)
受注者
株式会社加賀田組 新潟支店
場 所
富山県南砺市利賀村地先
工 期
令和5年6月13日~令和6年11月29日
令和6年9月
工事状況

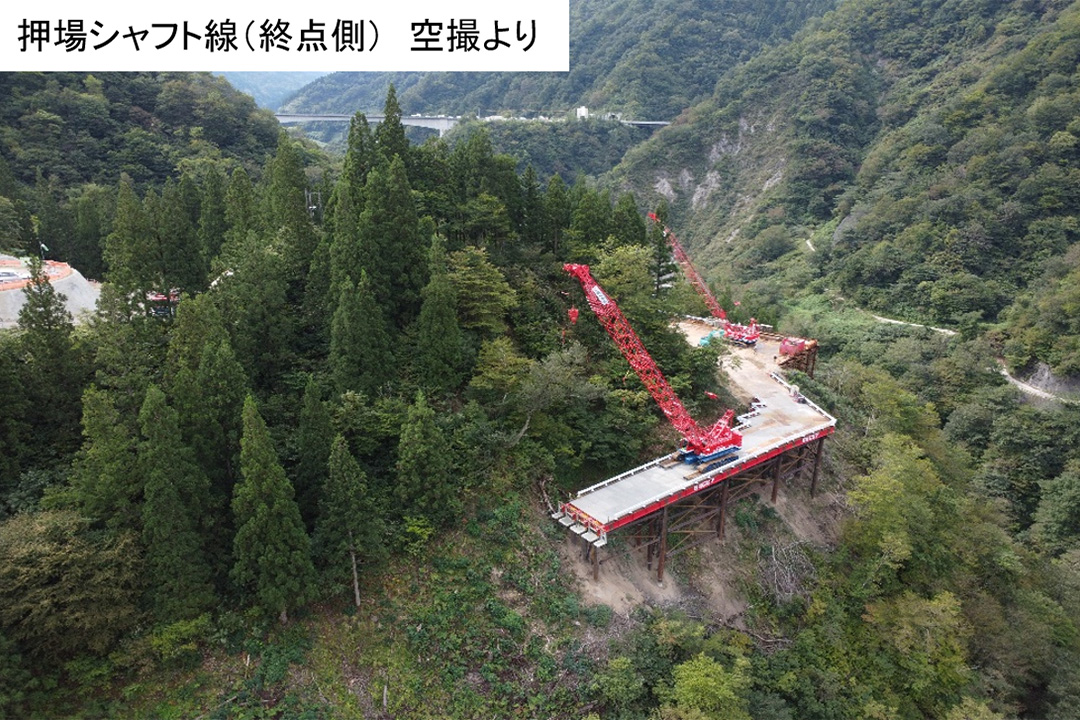

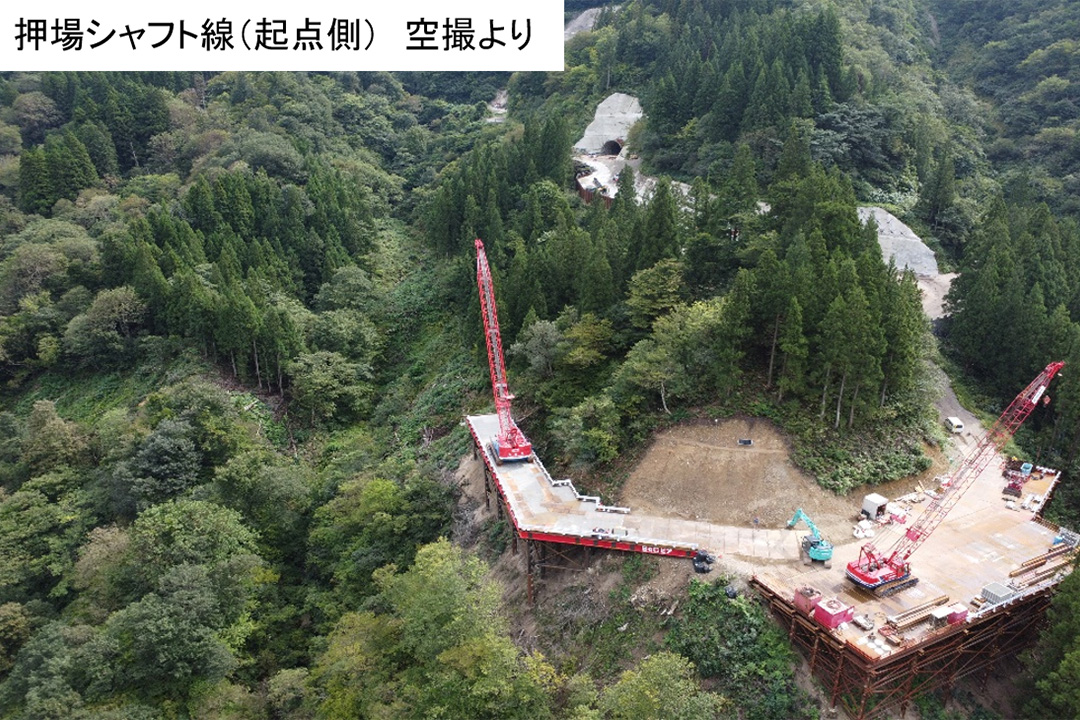

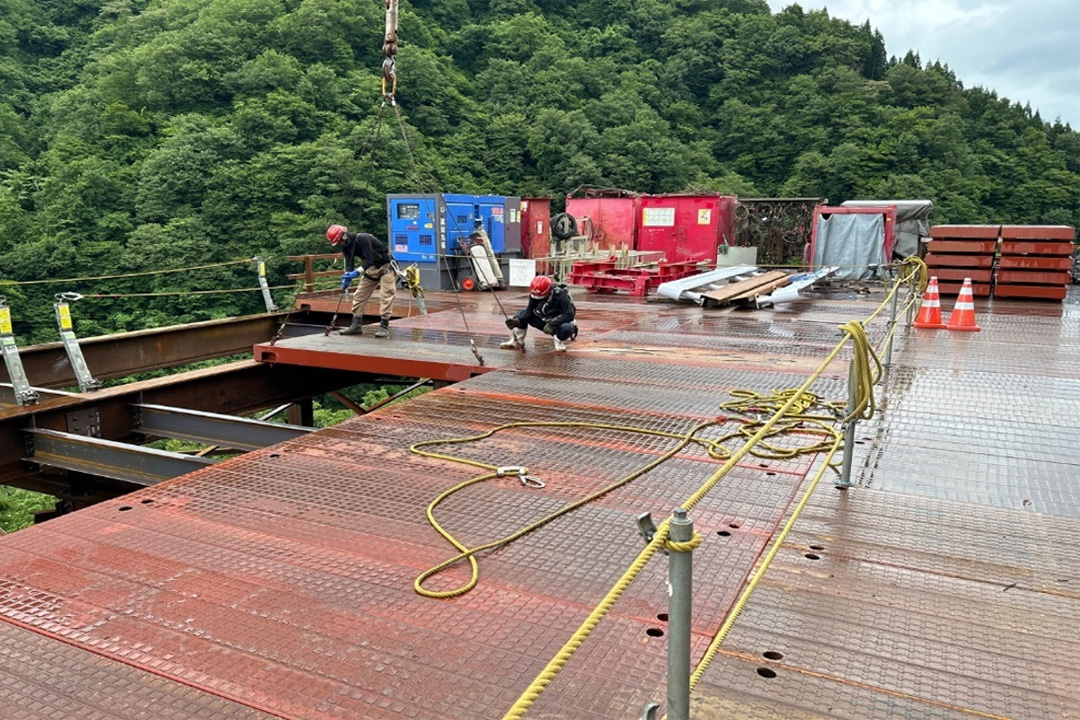

現在、仮橋・仮桟橋工(押場シャフト線)の当社施工分である54.8mの仮桟橋築造が完了致しました。
10月より、スノーバレー利賀スキー場へ鋼材の運搬・仮置きを行います。
地域の皆様へのご迷惑とならぬよう努めてまいりますのでご理解・ご協力の程、お願い致します。
令和6年8月
工事状況

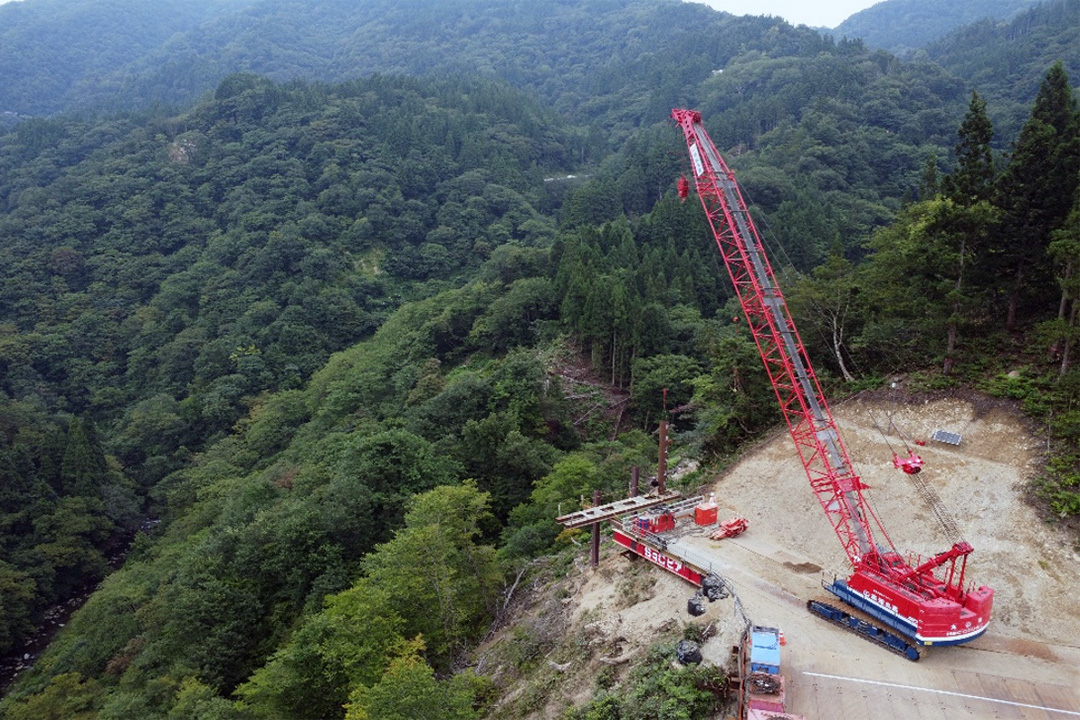

現在、仮橋・仮桟橋工(押場シャフト線)の施工に着手致しました。
当社施工延長は54.8mであり、SQCピア工法という施工方法で急峻な斜面に桟橋をかけてまいります。
引き続き、大型トラックの搬入が発生いたします。
交通ルール等、遵守し安全に施工を行うよう努力していきますのでご理解・ご協力をお願い致します。
令和6年7月
工事状況

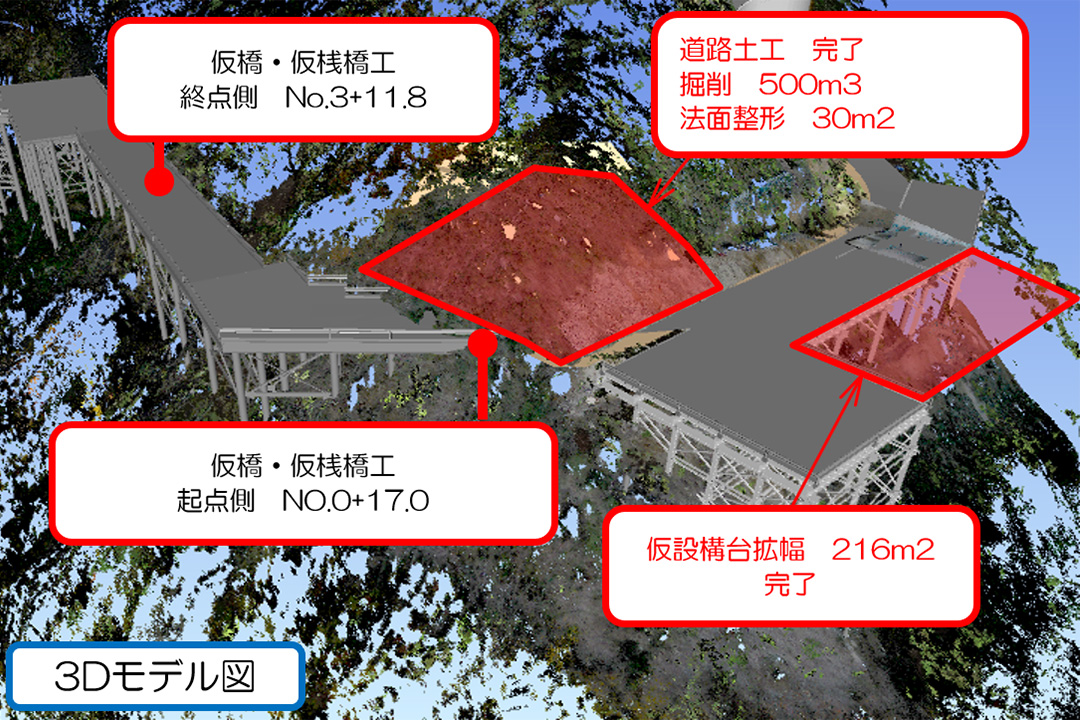

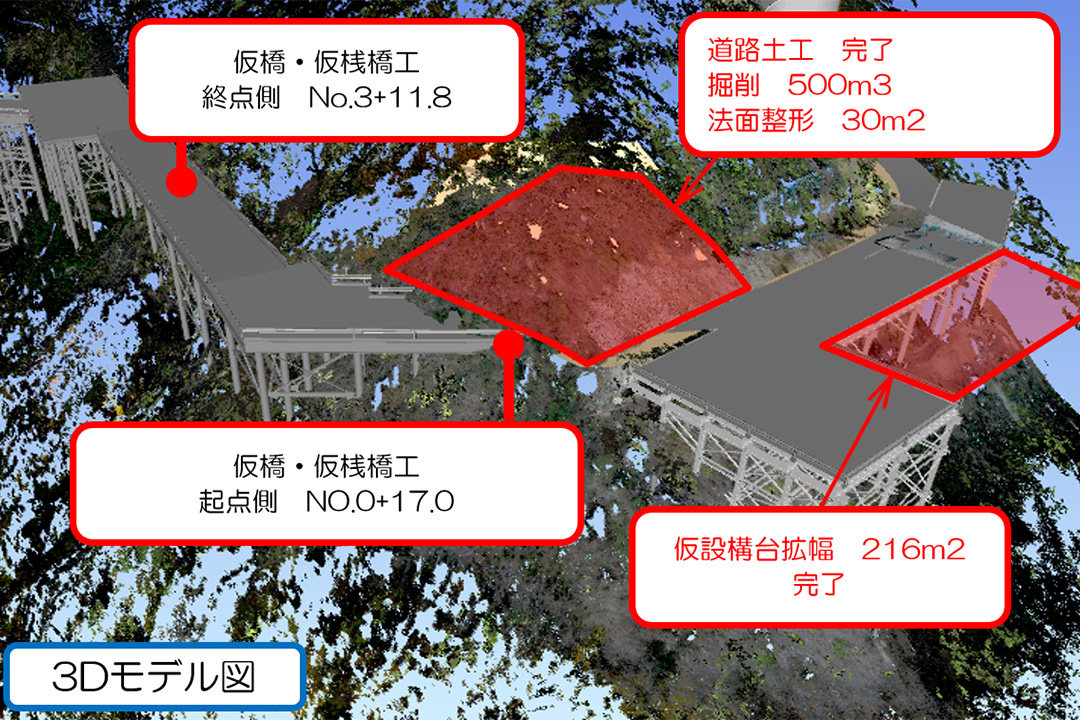

現在、仮設構台の拡幅が完了致しました。
7月後半よりシャフト線の仮桟橋施工を開始致します。
急峻な場所での施工となりますが、引き続き安全第一に施工を行っていきたいと思います。
令和6年度
4~6月
7~9月
10~11月
令和5年度
8~10月
11月
