押場進入路その4工事(令和5年度利賀ダム工事情報)

受注者
株式会社 岡部
場 所
富山県南砺市利賀村北豆谷地先
工 期
令和5年3月9日~令和6年1月19日

令和5年10月

工事状況

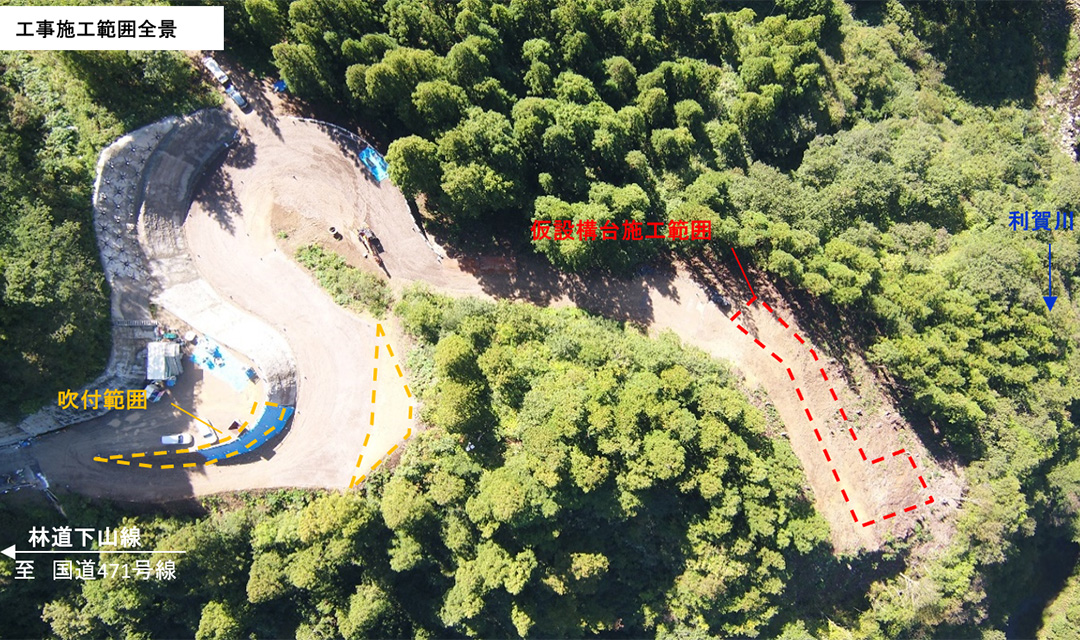

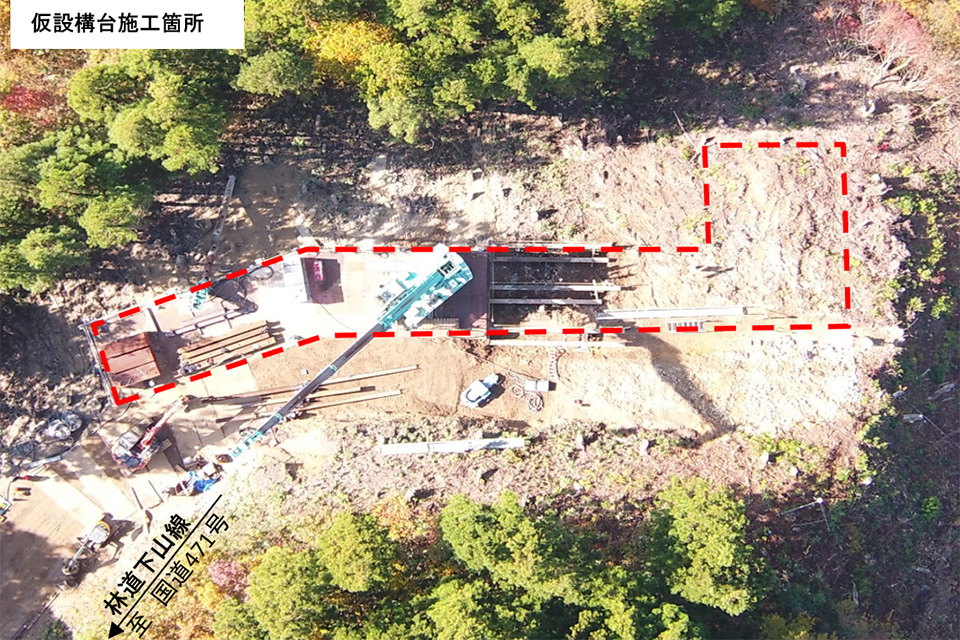

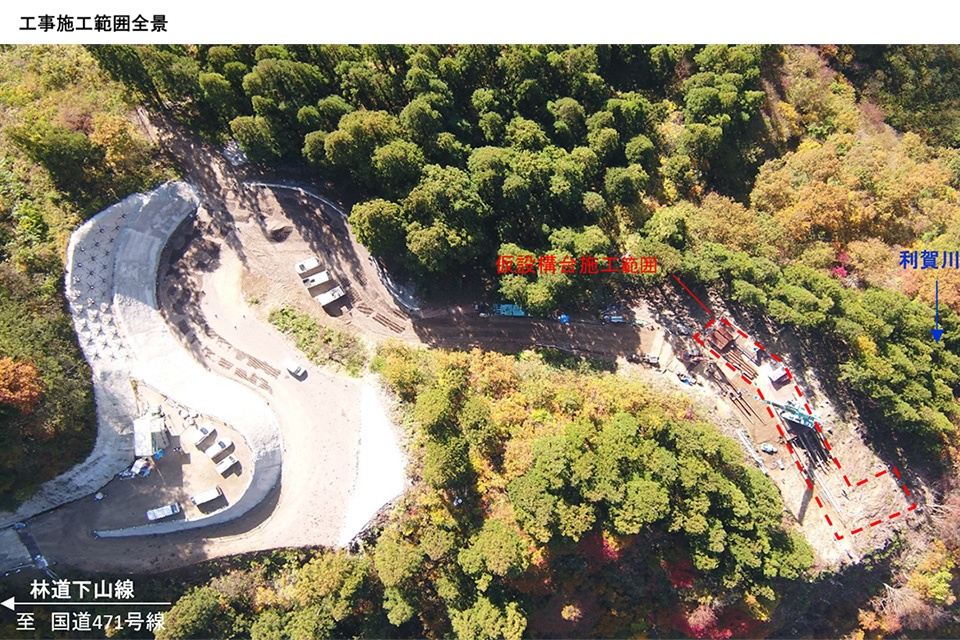

  • 10月は仮設構台の施工が始まり、10径間中の5径間の施工が完了しています。
  • 11月も引続き、仮設構台の施工を行っていきます。

令和5年9月

工事状況

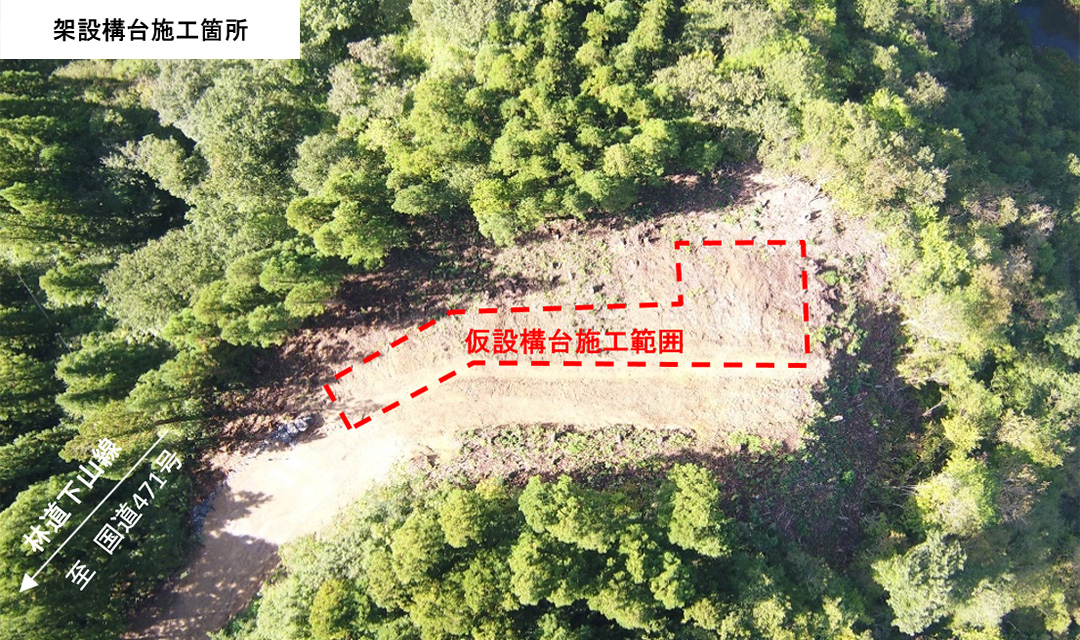

  • 9月は仮設構台の施工に支障となる根っこをロッククライミングマシーンを用いて撤去しました。また、仮設構台のための作業ヤードを造成しております。
  • 10月は起点側のモルタル吹付、仮設構台の施工をする予定としております。

令和5年8月

工事状況

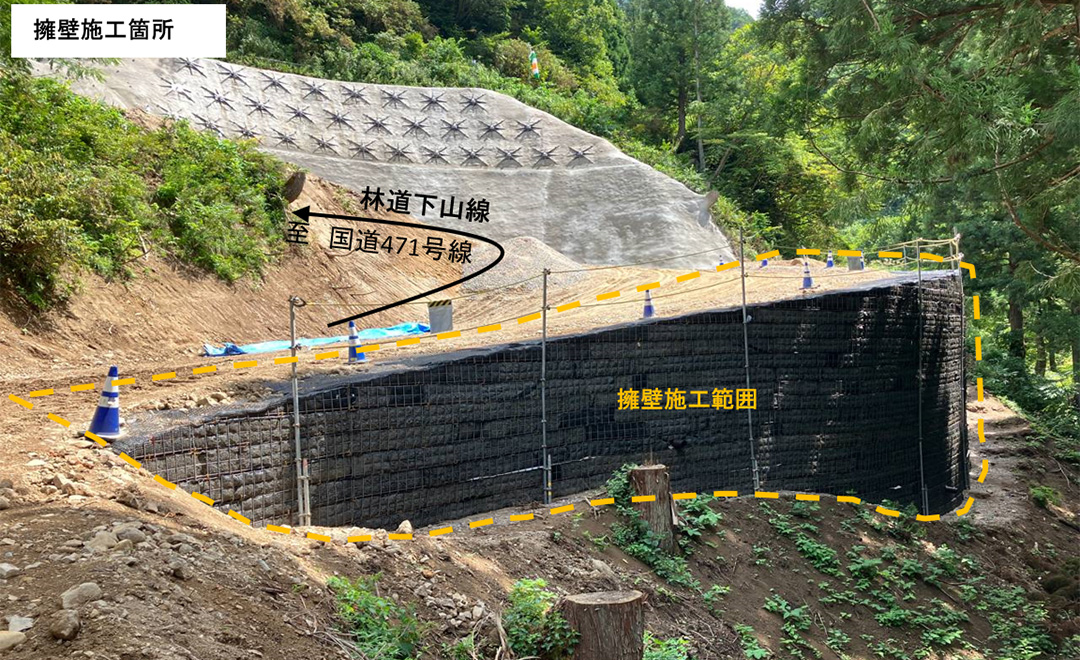

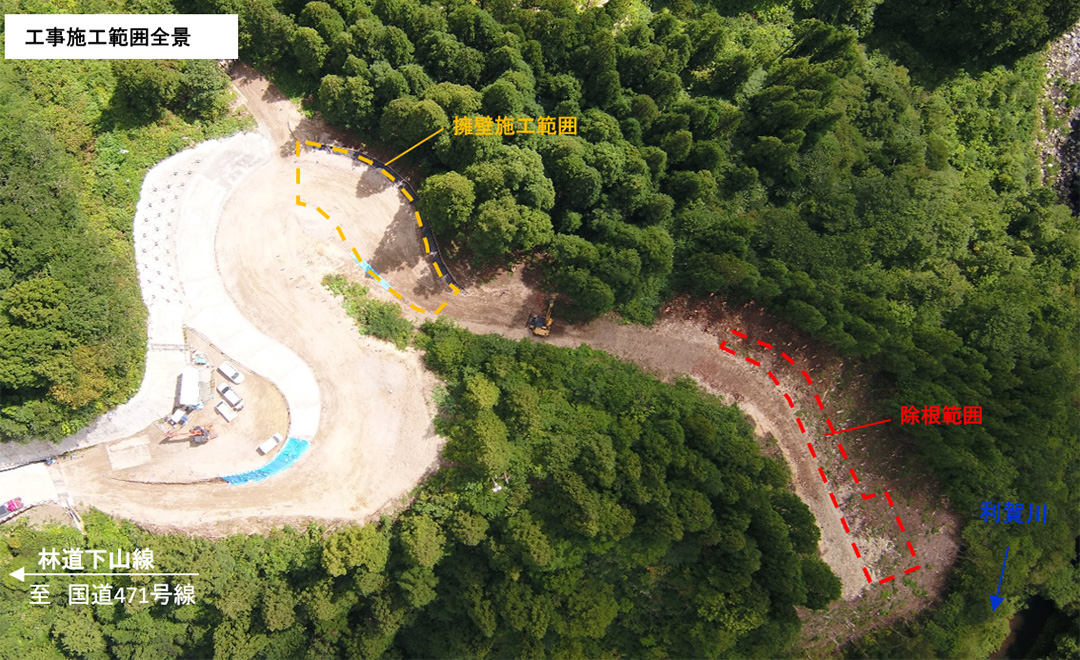

  • 現在は擁壁工の補強土壁が完了し、駒止めブロック(縁石)の設置を行う予定としております。
  • 9月は仮設構台の施工に支障となる根っこをロッククライミングマシーンを使って撤去していきます。
