利賀ダム工事情報
令和5年度利賀ダム工事情報
利賀ダム転流工事
利賀ダム転流工事(令和5年度利賀ダム工事情報)
受注者
前田建設工業株式会社 北陸支店
場 所
富山県南砺市利賀村地先
工 期
令和4年1月26日~令和6年7月31日
令和6年1月
工事状況
仮排水路トンネル内において、インバートコンクリートの施工を行っております。
また、仮排水路トンネル吐口部において下流開水路の施工を行っております。
令和5年12月
工事状況
仮排水路トンネル内において、インバートコンクリートの施工を開始しました。また、仮排水路トンネル吐口部において下流開水路工の施工を行なっております。
令和5年11月
工事状況

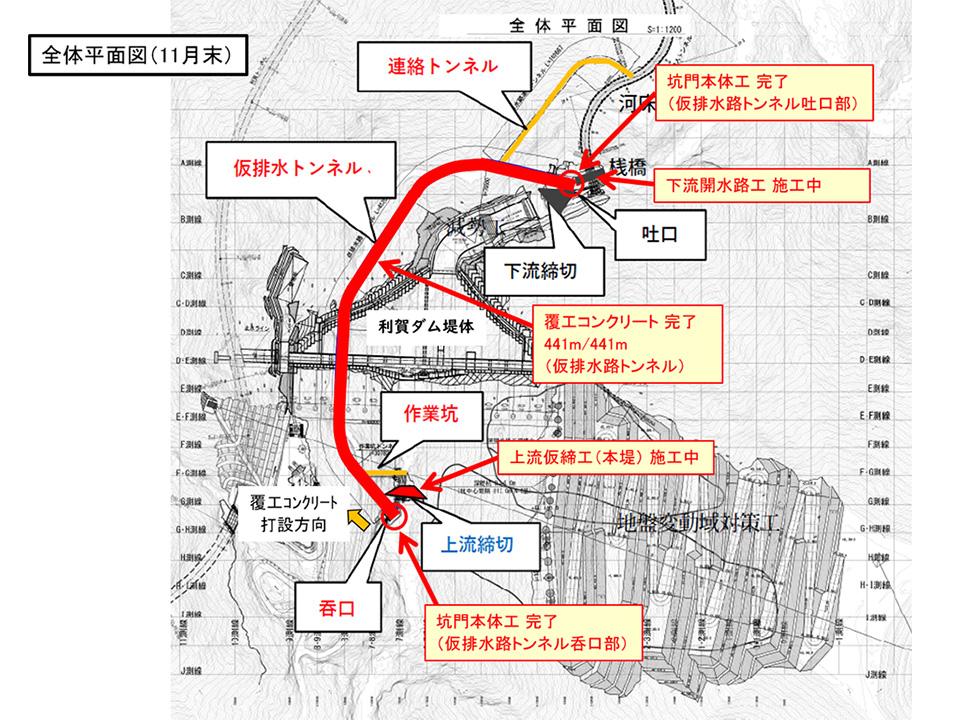

仮排水路トンネルの覆工コンクリートと吐口部及び呑口部の坑門工の施工を完了いたしました。
現在、上流仮締切工および下流開水路工の施工を行なっております。
5~7月
8~10月
11~1月
2月
