利賀ダム工事用道路法面対策工事(令和4年度利賀ダム工事情報)
- 受注者
- 株式会社 藤井組
- 場 所
- 富山県南砺市利賀村下村地内
- 工 期
- 令和4年5月19日~令和5年1月25日

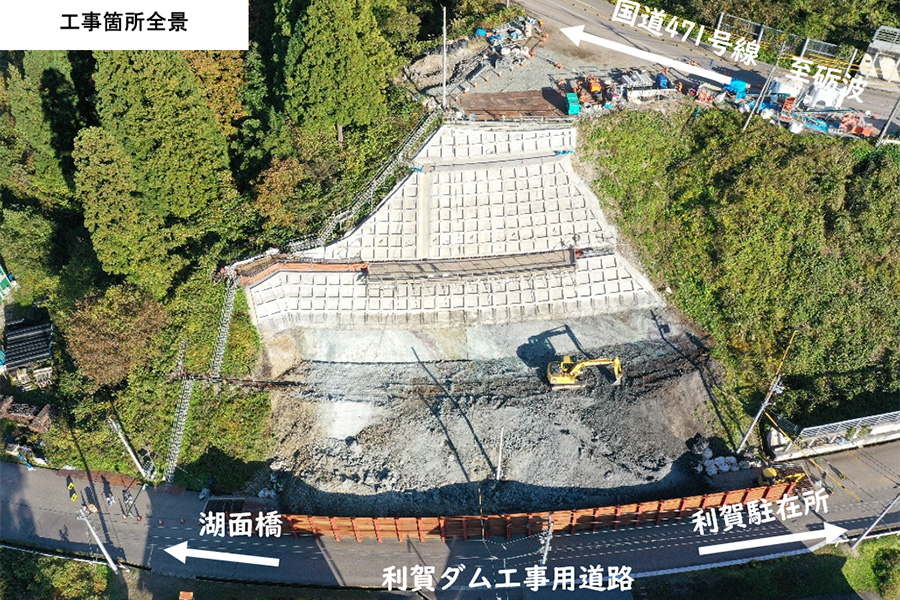

令和4年11月
工事状況
- 本工事は利賀ダム工事用道路において法面対策を施工する工事です。現在、下から2段目~4段目までの法面対策が完了しました。
今年度分としてはこれで現場は完了となります。
令和4年10月
工事状況
- 本工事は利賀ダム工事用道路において法面対策を施工する工事です。
現在1回目の逆巻施工が完了し、2回目の掘削工を施工中です。掘削完了後、側溝を布設し、法枠工と鉄筋挿入工を施工します。
令和4年9月
工事状況
- 本工事は利賀ダム工事用道路において法面対策を施工する工事です。
現在1回目の掘削、法枠工が完了し、鉄筋挿入工の施工を進めています。
10月中旬には鉄筋挿入工の施工を完了させ、下に向かって2回目の掘削を再開する予定です。
