喜三郎谷整備他工事(令和4年度利賀ダム工事情報)

受注者
砺波工業株式会社
場 所
富山県南砺市利賀村百瀬川地先
工 期
令和4年3月23日~令和5年1月19日

令和4年8月

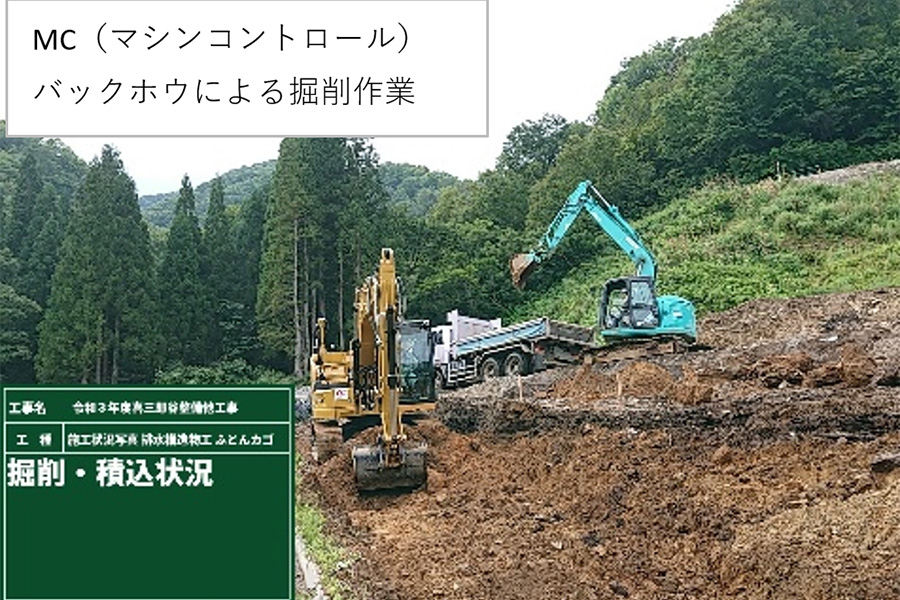

工事状況

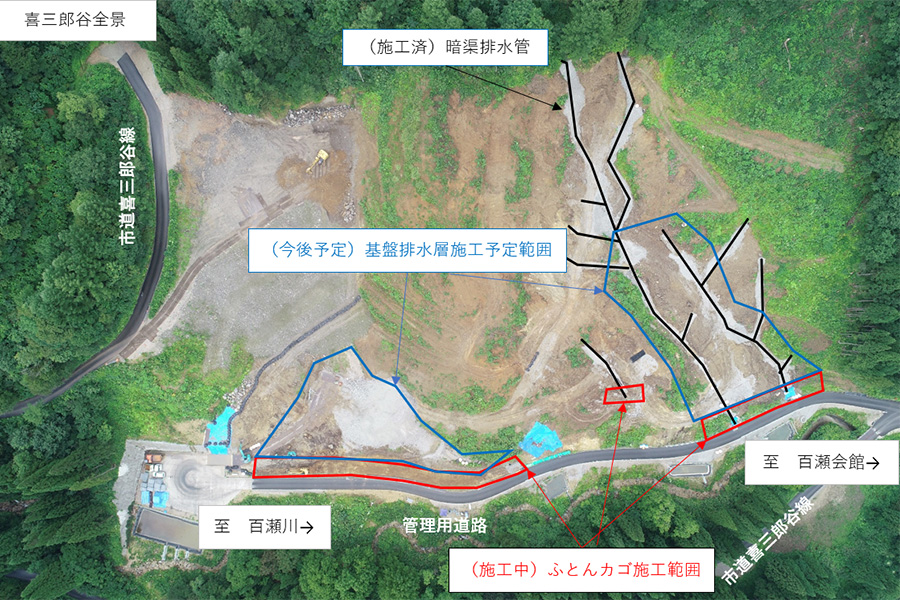

  • 喜三郎谷内でふとんカゴの敷設作業を10月中旬まで、その後に基盤排水層の施工を行う予定です。
    また、その他に喜三郎谷に仮置きされた残土を砺波市太田地内に運搬しています。

令和4年7月

工事状況

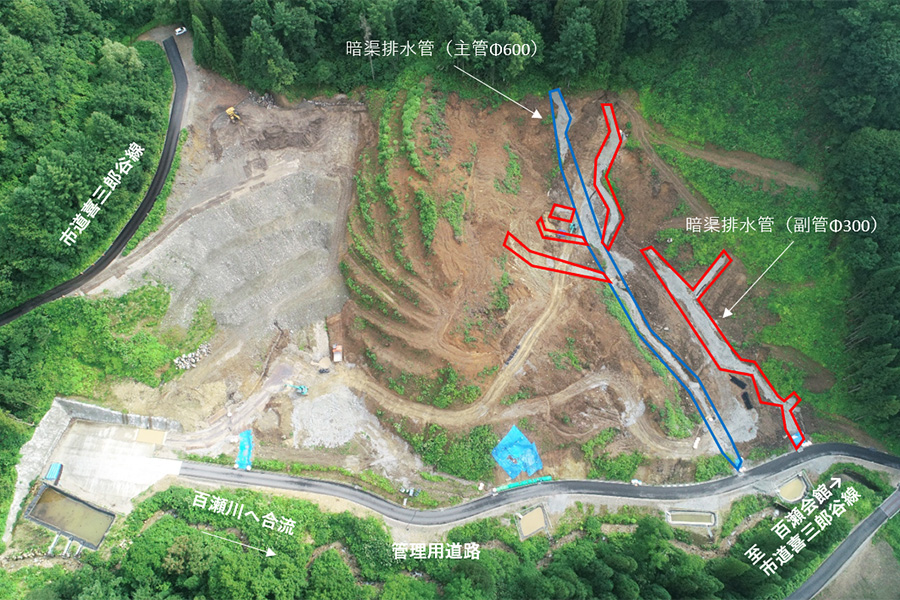

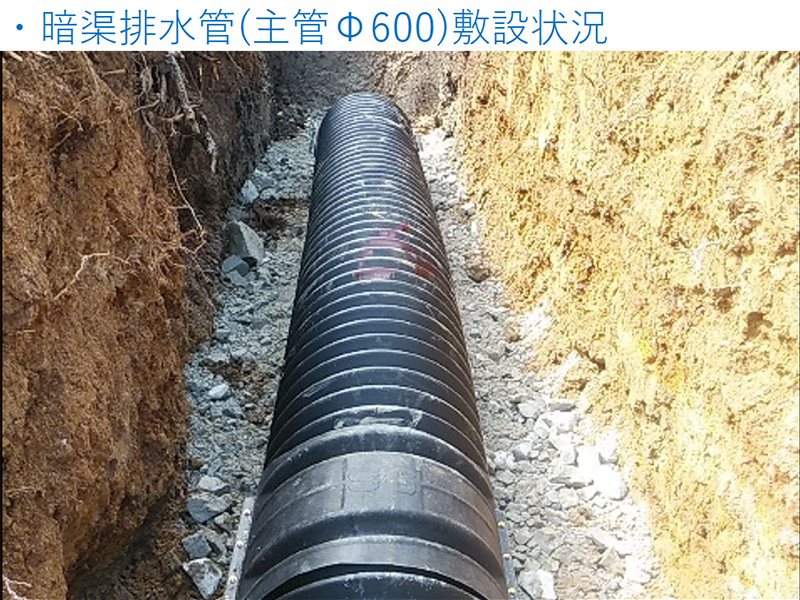

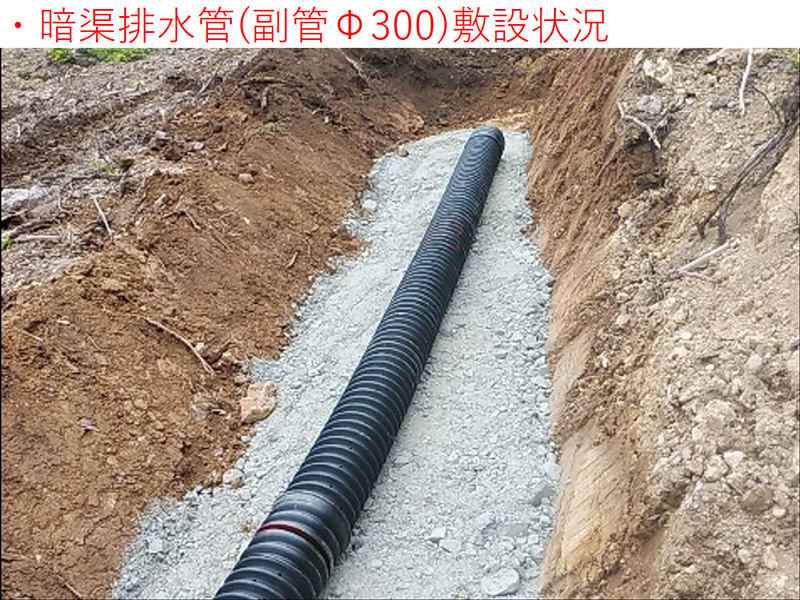

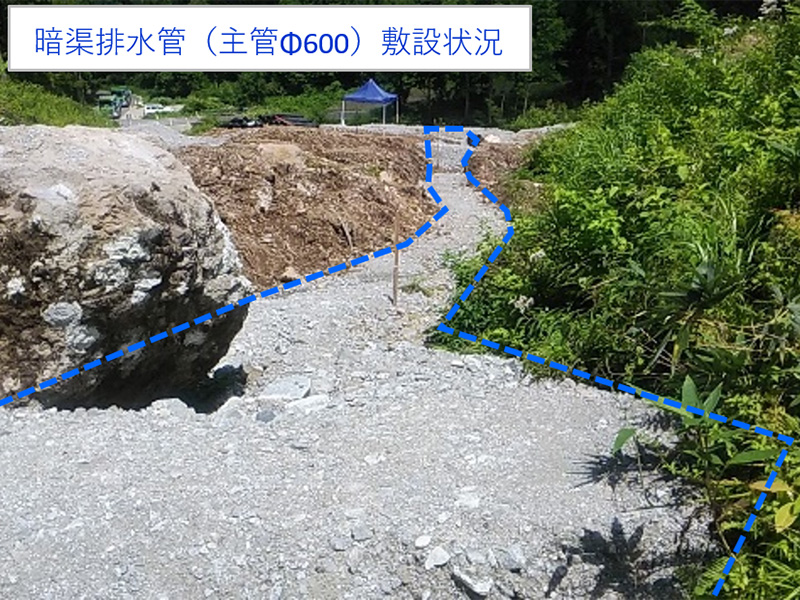

  • 喜三郎谷内で暗渠排水管の敷設作業を8月中旬まで行っています。

    また、喜三郎谷に仮置きされた残土を砺波市太田地内にダンプトラック1日平均15台程度で運搬しています。その後は法尻(排水)工の施工に移ります。

令和4年6月

工事状況

  • 喜三等谷内で暗渠排水管の敷設作業を行っています。

現場代理人からのコメント
 土砂運搬で大量のダンプが村内を通行しご迷惑をおかけしております。法定速度の厳守・各種交通規制の遵守を運転手に毎日指導しております。ご理解とご協力をよろしくお願いいたします。
