工事情報

利賀川護岸整備その1工事(令和4年度利賀ダム工事情報)

受注者
株式会社 藤井組
場 所
富山県南砺市利賀村岩渕地内
工 期
令和4年3月18日~令和5年1月20日

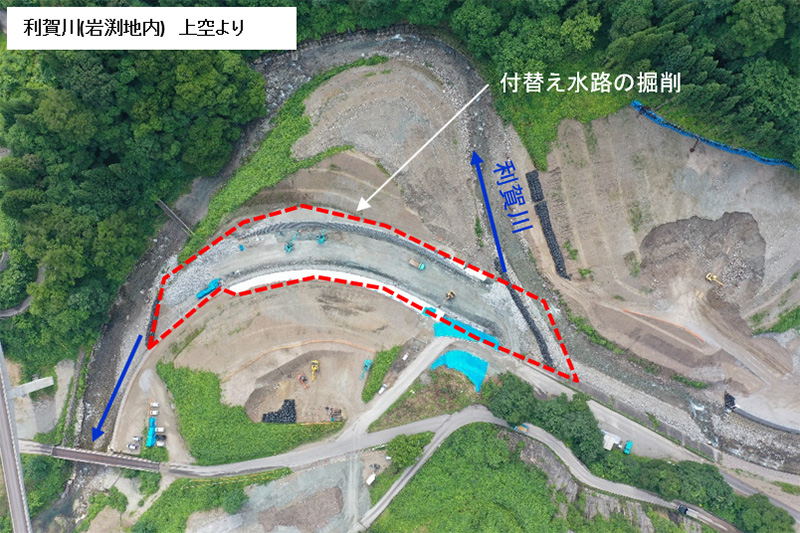

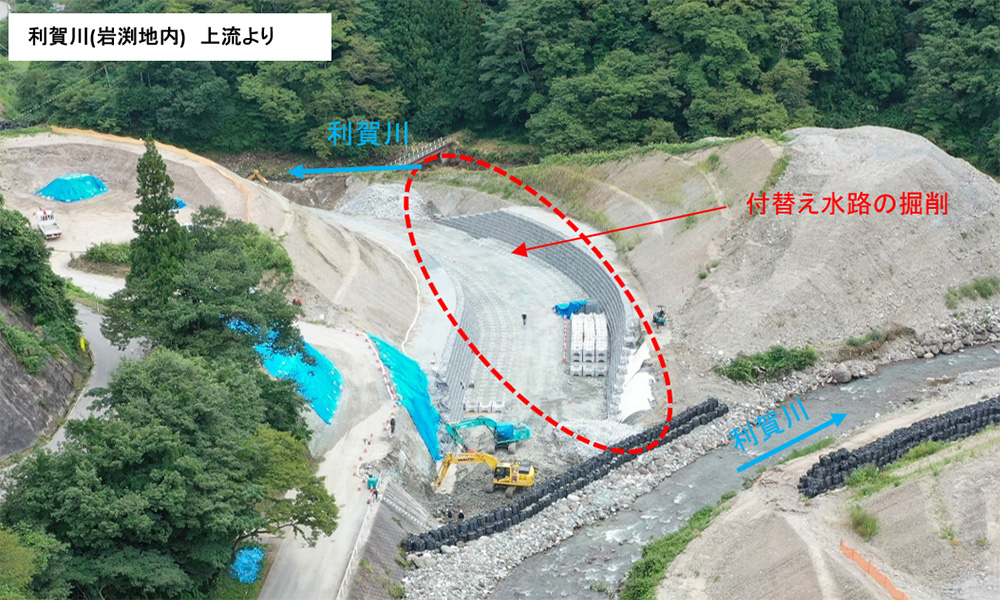

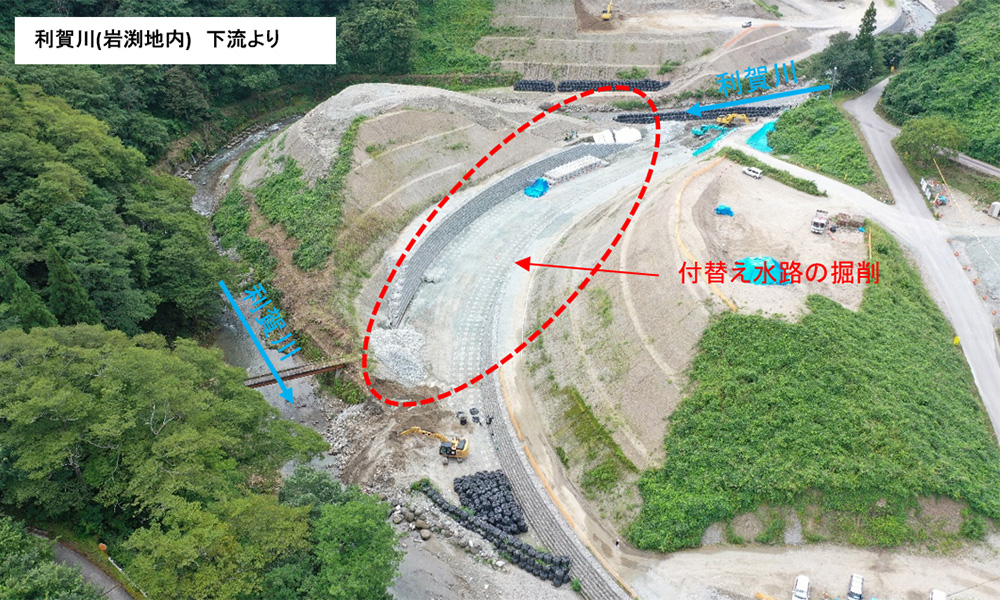

令和4年8月

工事状況

  • 本工事は岩渕地内の利賀川の河道を新しく付替える工事です。
    現在は付替え水路の掘削・護岸工事を行っており、9月中旬より付替え水路へ利賀川を切回し、右岸側の護岸工事に着手します。

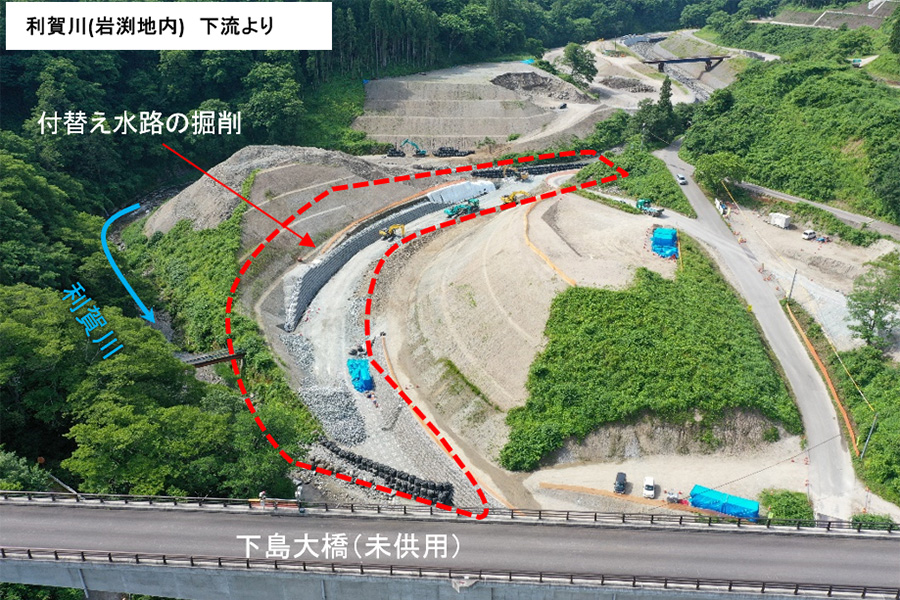

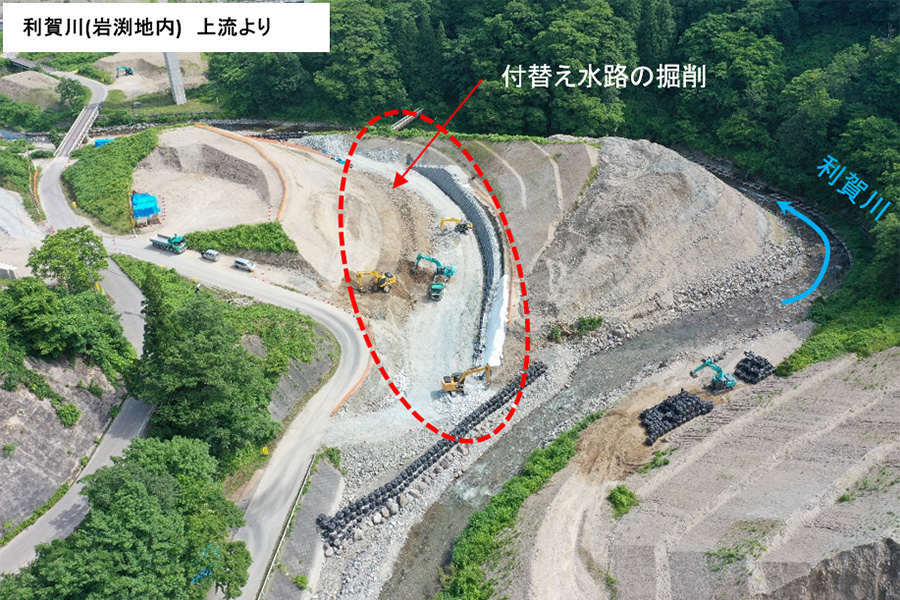

令和4年7月

工事状況

  • 本工事は岩渕地内の利賀川の河道を新しく付替える工事です。
    現在は付替える水路の掘削を行っており、8月も同様の工事を行う予定としております。

令和4年6月

工事状況

  • 本工事は岩渕地内の利賀川の河道を新しく付替える工事です。
    現在は付替える水路の掘削を行っており、7月も同様の工事を行う予定としております。
現場代理人・主任(監理)技術者からのコメント

 5月より工事着手し12月上旬の工事完成を予定としております。大型の重機・運搬車両を多数使用することから、現場周辺の安全・環境対策には十分注意して工事を進めてまいりますので、ご理解とご協力のほど宜しくお願い致します。
