押場進入路その1工事(令和4年度利賀ダム工事情報)
- 受注者
- 株式会社 岡部
- 場 所
- 富山県南砺市利賀村北豆谷地先
- 工 期
- 令和4年2月23日~令和5年1月17日
令和4年11月
工事状況

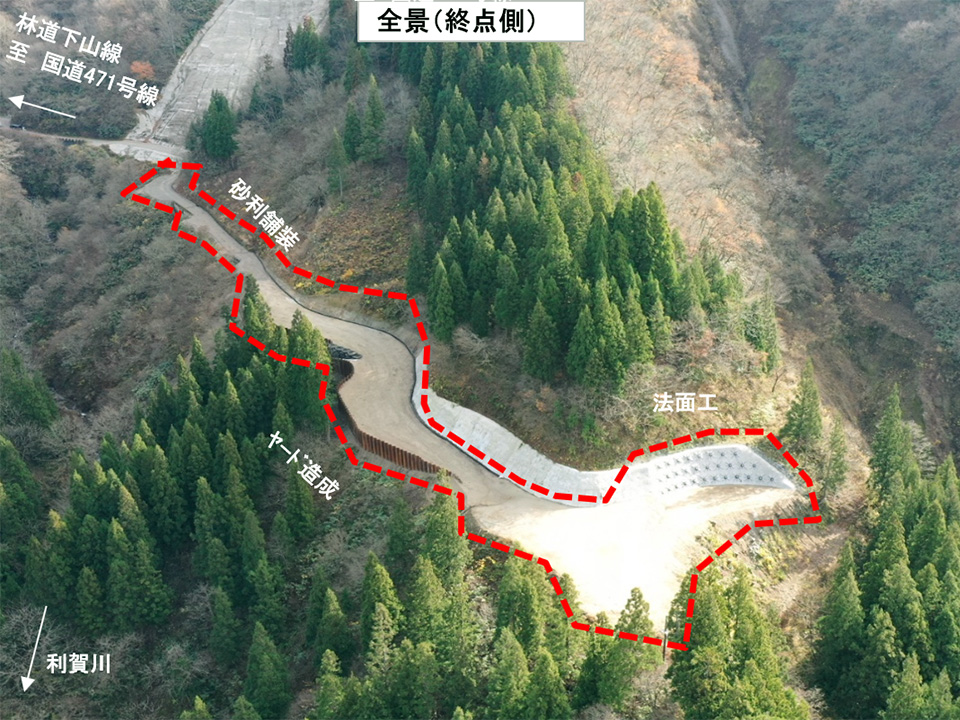

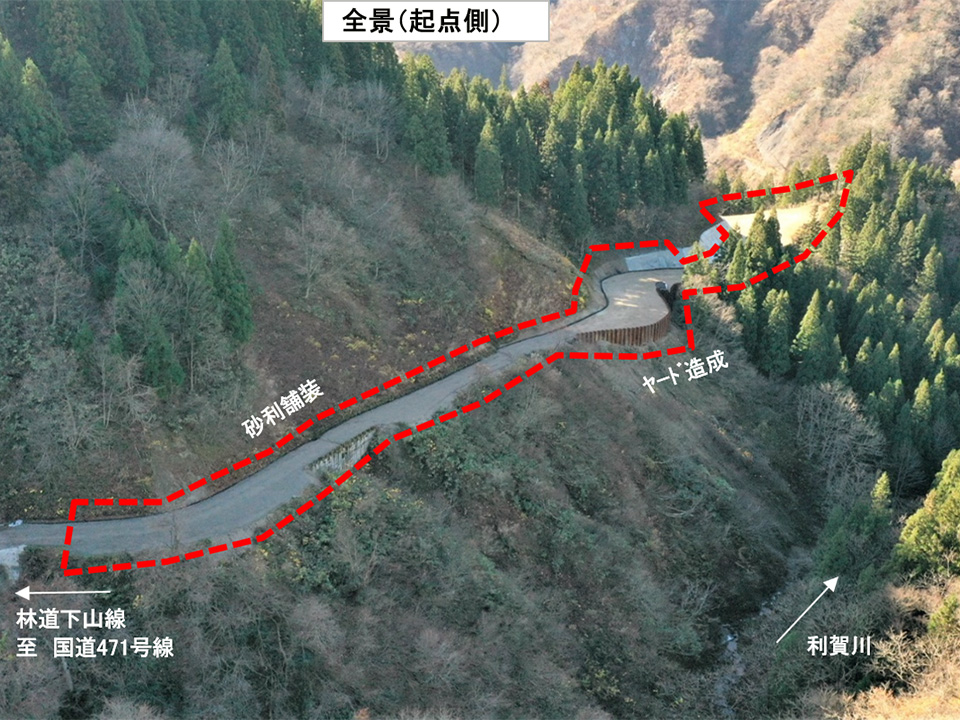

- 11月は道路拡幅・整備するため、土工(掘削・盛土)を行い、排水処理や砂利舗装など行いました。
今月をもって、工事は完了しております。
現場代理人・主任(監理)技術者からのコメント
林道下山線の進入路を造成する工事を行っていました。狭隘な林道工事ではありましたが、無事故・無災害で現場は完成することができました。
地元および関係者の方々には、長期間にわたりご協力頂き誠にありがとうございました。
令和4年10月
工事状況
- 10月で道路拡幅するための矢板工(施工延長L=約120m)が完了しました。
11月には主に土工作業を行う予定です。寒くなってきますが、今後とも安全第一で工事を進めて参ります。
令和4年9月
工事状況
- 9月は道路拡幅するため、矢板工(施工延長L=約120m)を引き続き施工しています。
10月には矢板工が完了し、土工作業を行う予定です。今後とも安全第一で工事を進めて参ります。
