利賀ダム転流工事(令和4年度利賀ダム工事情報)
- 受注者
- 前田建設工業株式会社 北陸支店
- 場 所
- 富山県南砺市利賀村地先
- 工 期
- 令和4年1月26日~令和6年1月31日
令和4年11月
工事状況
- 現在、仮排水路トンネルの掘削作業を行っております。
12月より、仮排水路トンネルにおいて覆工・防水工の施工を開始する予定です。
令和4年10月
工事状況
- 現在、仮排水路トンネルの掘削作業を行っております。

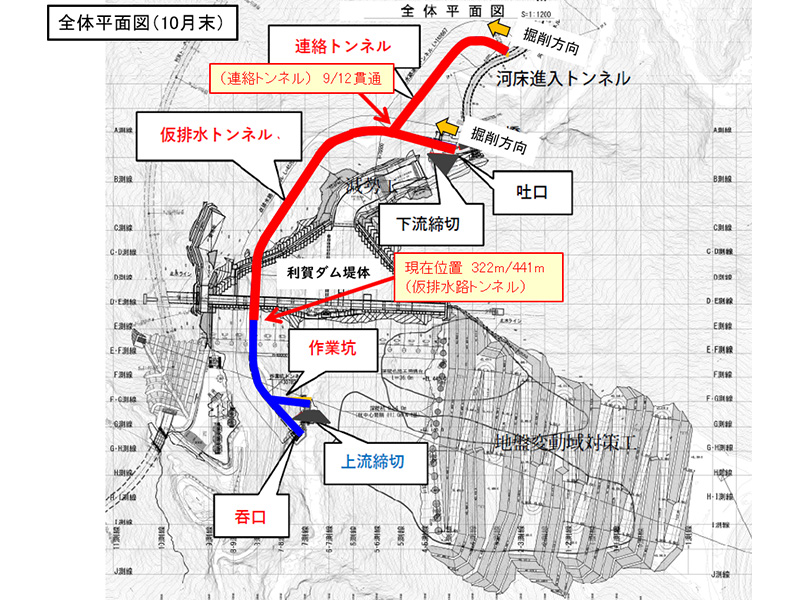

11月も引き続き、仮排水路トンネルの掘削を行う予定です。
令和4年9月
工事状況
- 現在、仮排水路トンネルの掘削作業を行っております。
9月12日に連絡トンネルが仮排水路トンネルと貫通いたしました。
10月も引き続き、仮排水路トンネルの掘削を行う予定です。
