利賀ダム転流工事(令和5年度利賀ダム工事情報)

受注者
前田建設工業株式会社 北陸支店
場 所
富山県南砺市利賀村地先
工 期
令和4年1月26日~令和6年7月31日

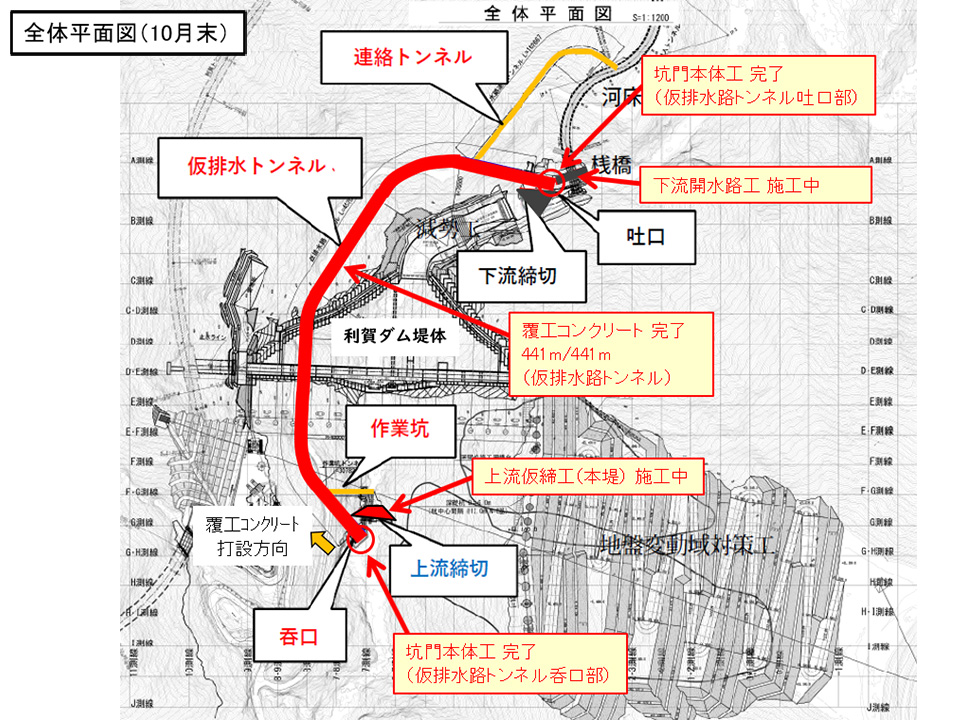

令和5年10月

工事状況

  • 仮排水路トンネルの覆工コンクリートと吐口部及び呑口部の坑門工の施工を完了いたしました。
  • 現在、上流仮締切工および下流開水路工の施工を行なっております。

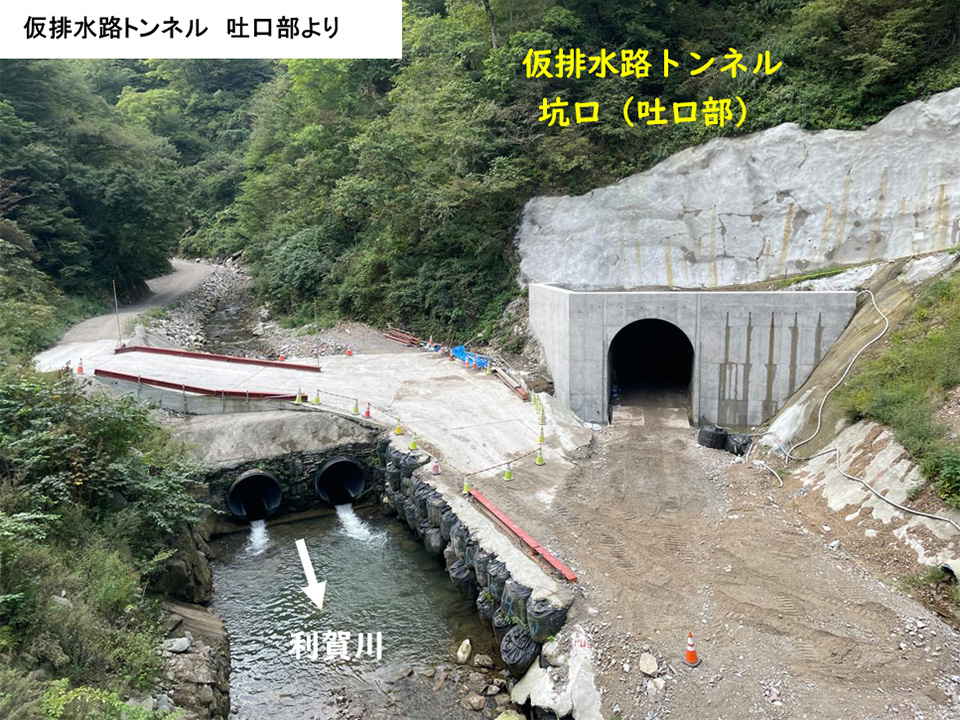

令和5年9月

工事状況

  • 現在、仮排水路トンネルにおいては、覆工コンクリートおよび吞口部及び吐口部の坑門工の施工を行っております。
  • 9月より、上流仮締切工の施工を開始しております。

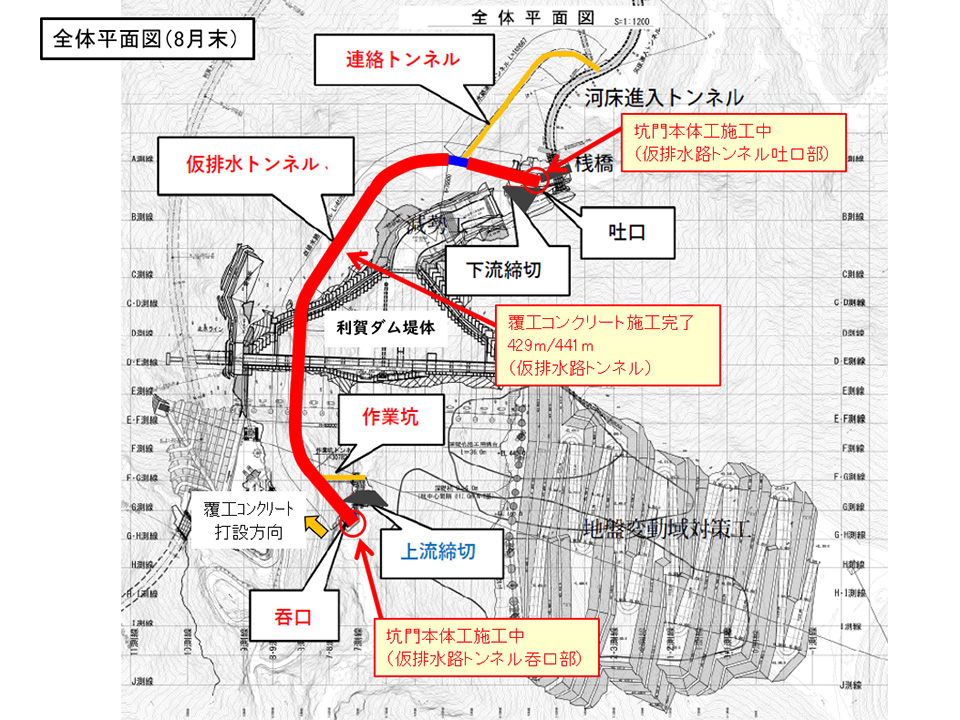

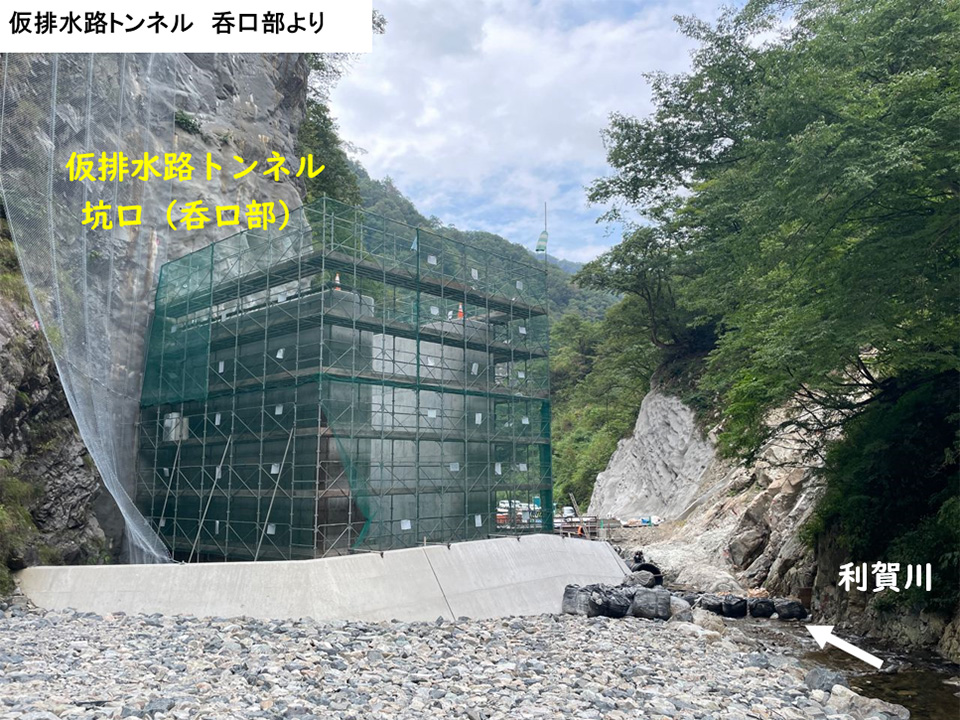

令和5年8月

工事状況

  • 現在、仮排水路トンネル坑内において、覆工コンクリート・防水工の作業を行っております。
  • また、仮排水路トンネル吞口部及び吐口部において坑門本体工の施工を行っております。
