利賀ダム工事情報
令和8年度利賀ダム工事情報
利賀ダム付替市道整備他工事
利賀ダム付替市道整備他工事(令和8年度利賀ダム工事情報)
受注者
笹嶋工業株式会社
場 所
富山県南砺市利賀村地先
工 期
令和8年3月27日~令和9年1月20日
令和8年9月
工事状況

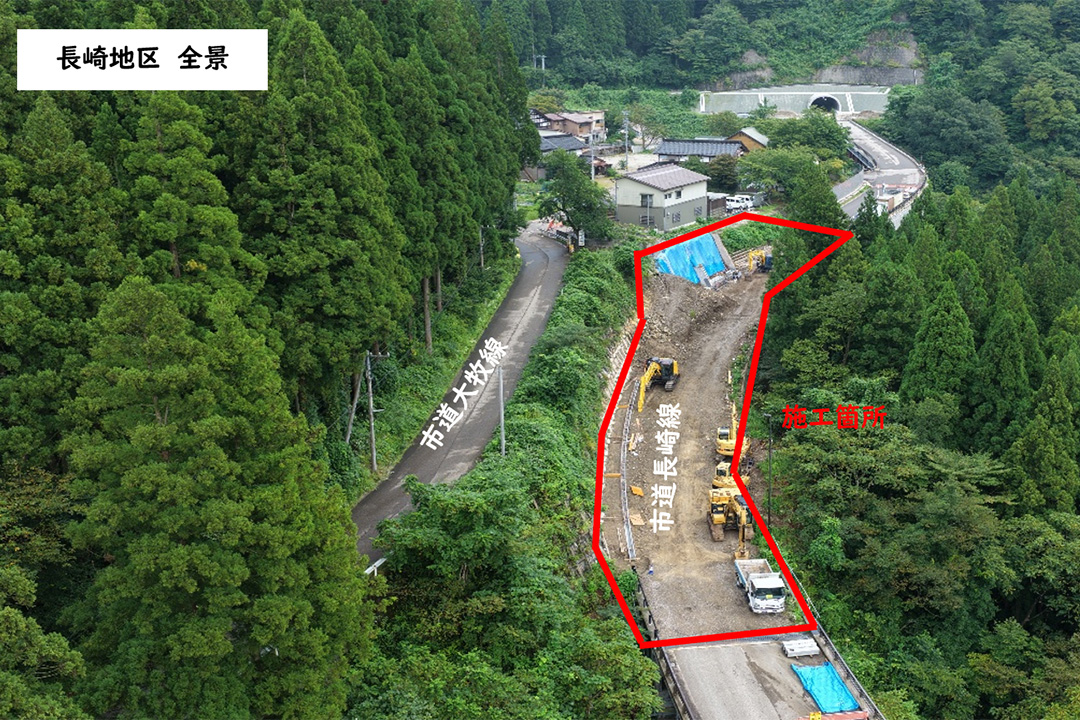

長崎地区につきましては、コンクリートブロック積工が最終段まで完了し、10月より法面工の施工に着手しております。
喜三郎地区につきましては、9月中旬より試験盛土など盛土工の準備を進め、9月下旬から盛土工に着手しております。工事は11月末頃まで施工します。
岩渕地区につきましては、10月上旬より現場着手し、吹付法面取壊し作業を進めております。
令和8年8月
工事状況
長崎地区につきましては、8月上旬で掘削がおおむね完了し、お盆休み明けから石・ブロック積工および排水構造物工などの構造物施工に着手しました。

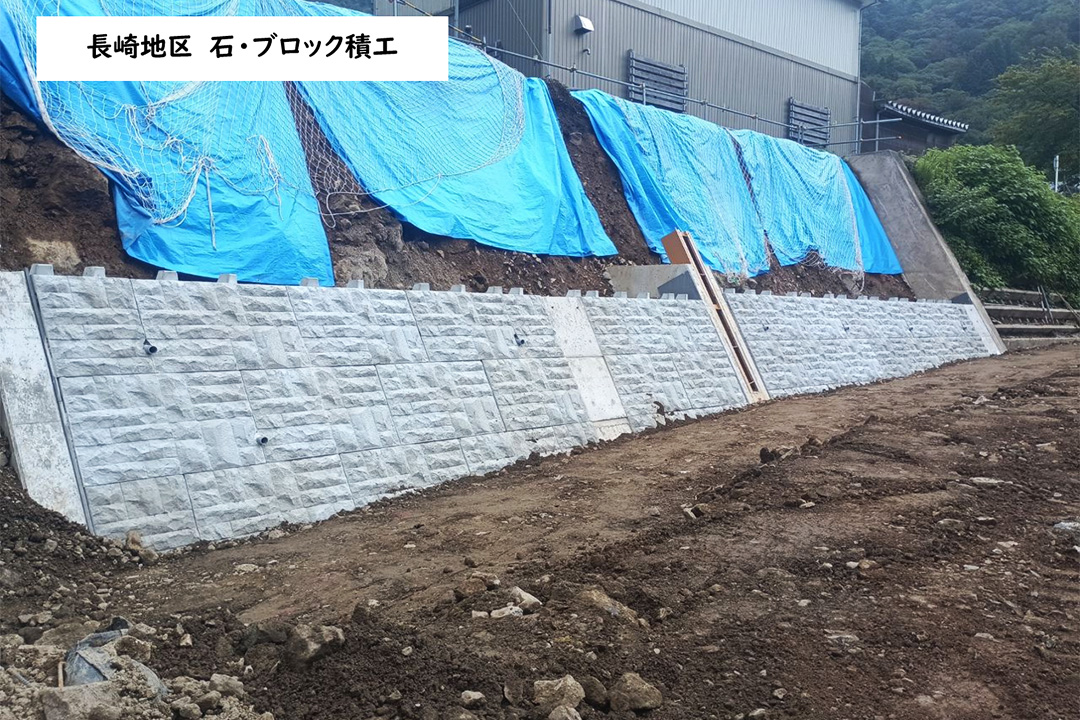

コンクリートブロック積工は現場打ち小口止コンクリートの第1リフト施工と大型ブロック3段目までの据付を完了し、一部区間の埋戻しも実施しています。
排水構造物工については、PU-300を起点側から約40m施工済みです。
9月は引き続き、石・ブロック積工および防護柵工を進めていきます。大型ブロックについては、9月末までに据付完了を予定しています。
また、喜三郎地区において、9月下旬より盛土工の着手を予定しています。
令和8年度利賀ダム工事情報へ戻る
