喜三郎建設発生土受入地整備他工事(令和8年度利賀ダム工事情報)

受注者
砺波工業株式会社
場 所
富山県南砺市利賀村地先
工 期
令和8年3月28日~令和9年1月20日

令和8年9月

工事状況

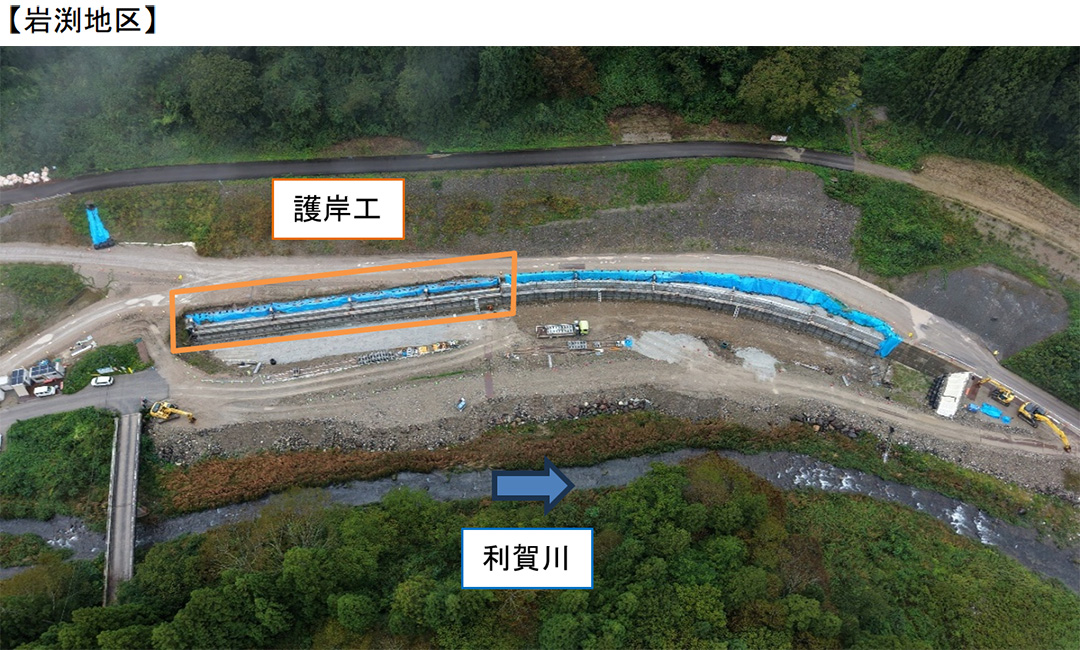

【岩渕地区】

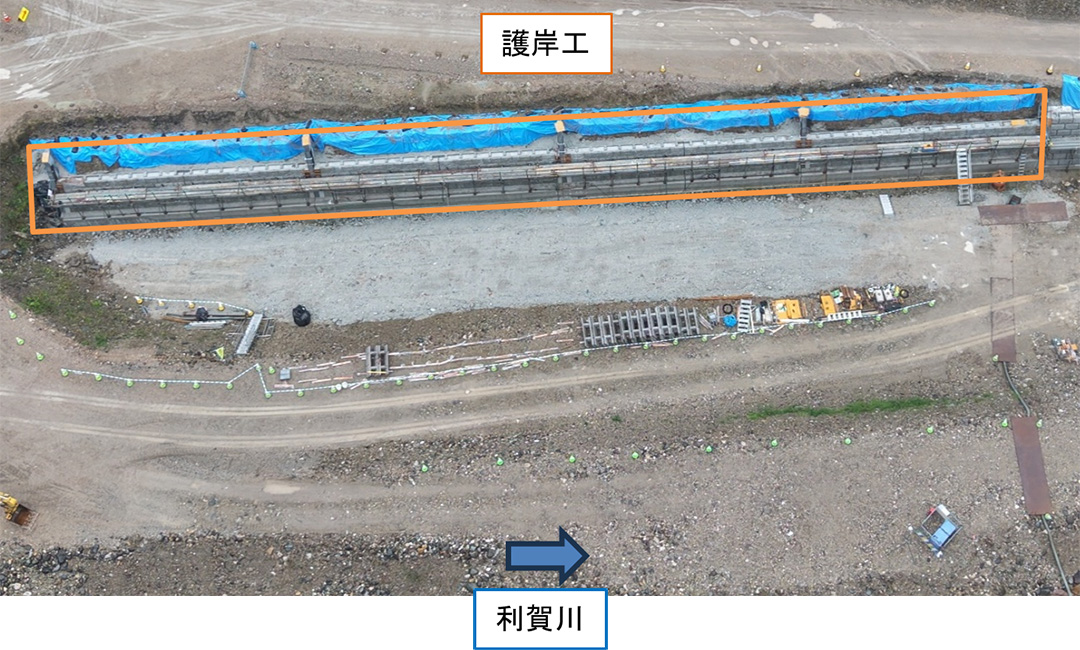

  • 法覆護岸工の施工を進めております。
  • 9月末で大型ブロック積8段/10段まで完了しております。
  • 10月は残りの大型ブロック積の施工と護岸天端コンクリートの施工を進める予定としております。

令和8年8月

工事状況

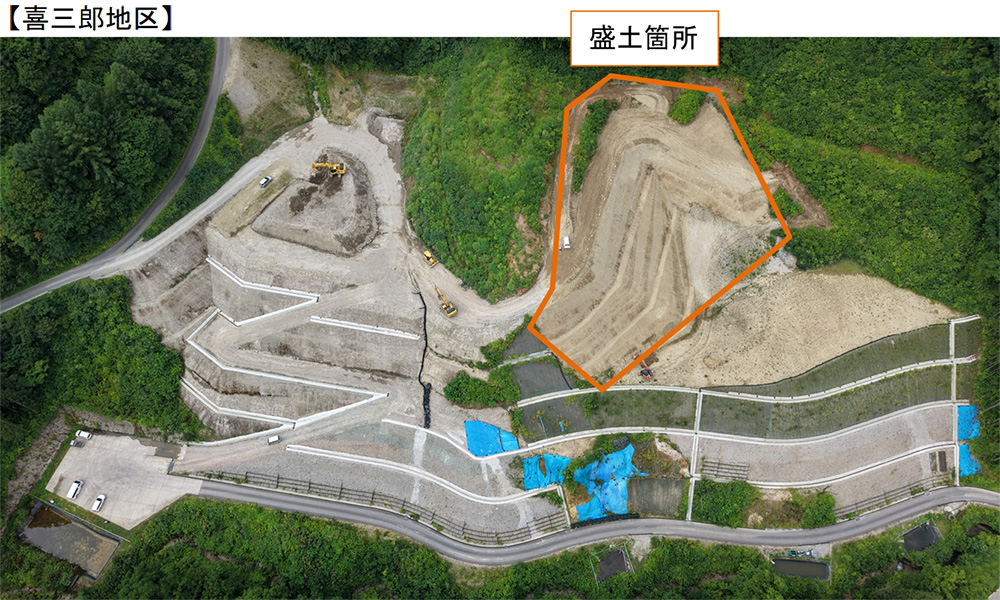

  • 【喜三郎地区】

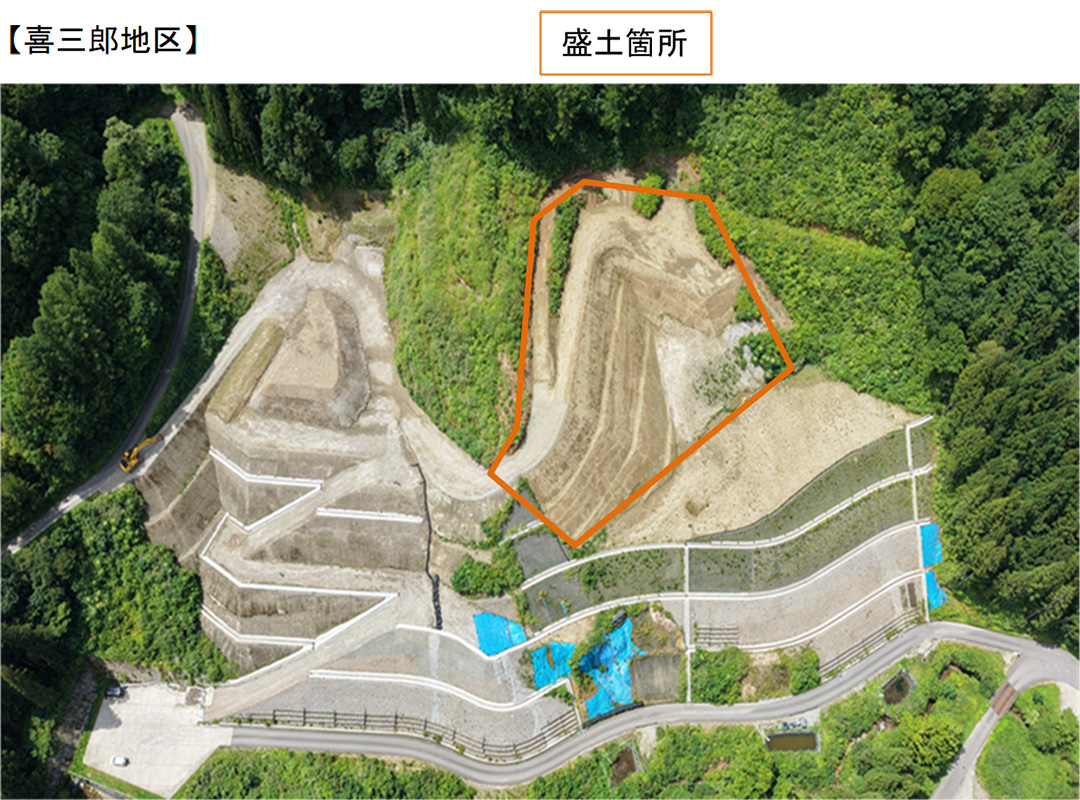

    8月末で本工事における盛土工の施工は完了いたしました。

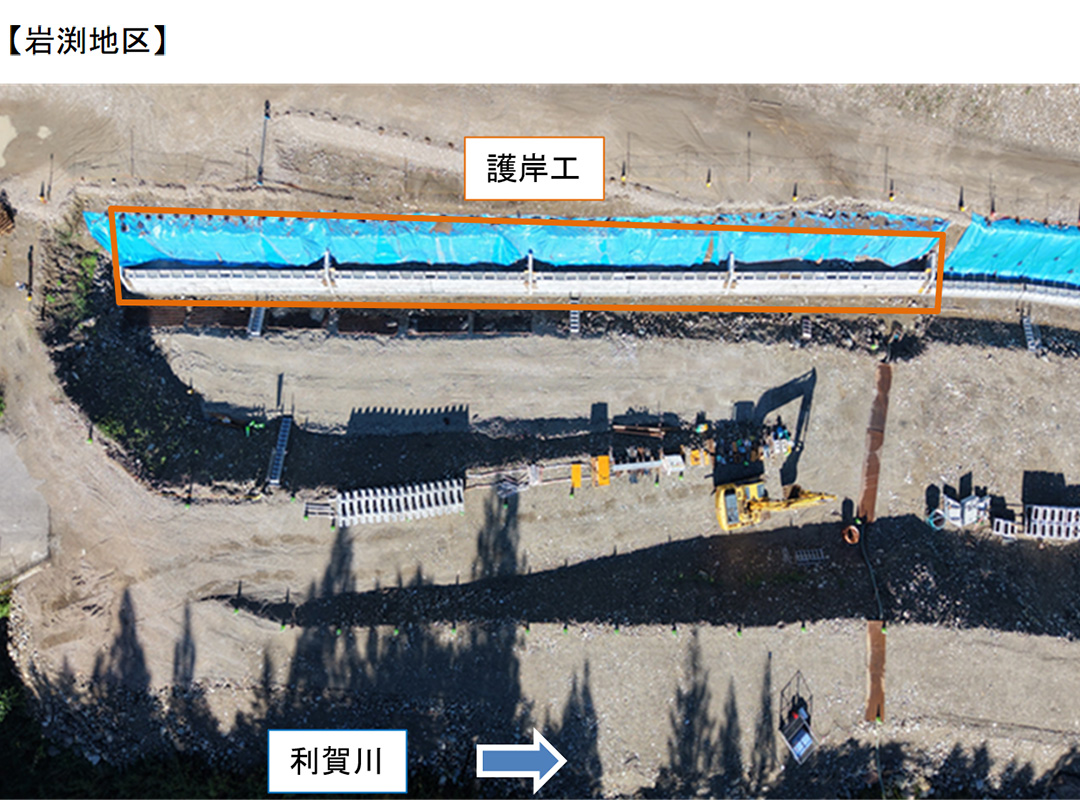

  • 【岩渕地区】
    法覆護岸工の施工を順次進めていきます。
    9月末で5段/10段の大型ブロック積が完了する見込みです。

令和8年7月

工事状況

  • 【喜三郎地区】
    8月より百瀬川土砂仮置場の土砂をふるいわけを行い、喜三郎地区で盛土を行います。

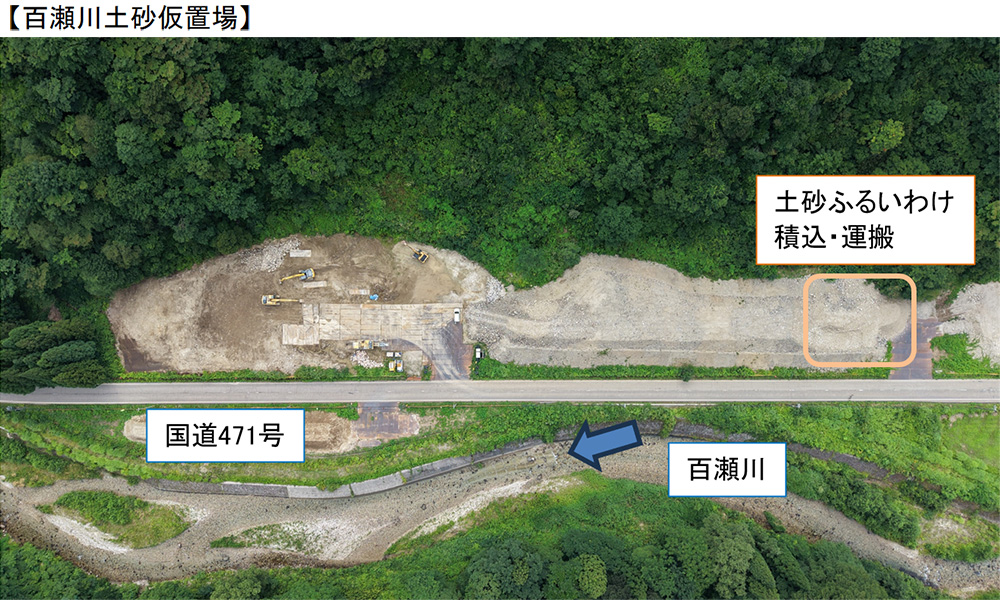

  • 【百瀬川土砂仮置場】
    粒径処理(ふるいわけ)を行い、積込・運搬を行っています。

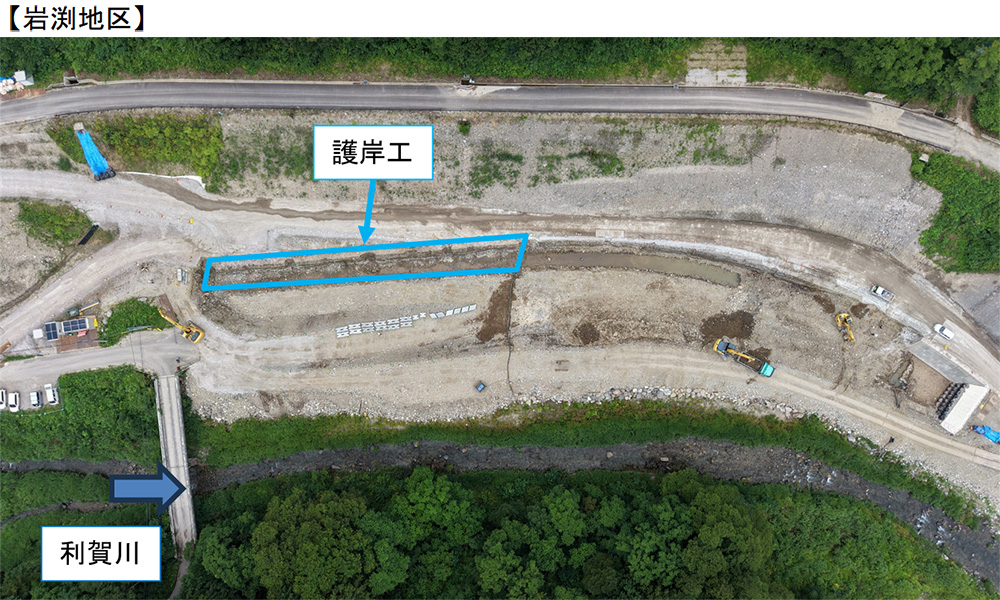

  • 【岩渕地区】
    8月より法覆護岸工の施工(大型ブロック積)の施工を行います。
