工事情報

利賀地区盛土及び河道付替他工事(令和8年度利賀ダム工事情報)

受注者
株式会社 藤井組
場 所
富山県南砺市利賀村地先
工 期
令和7年11月18日~令和8年11月17日

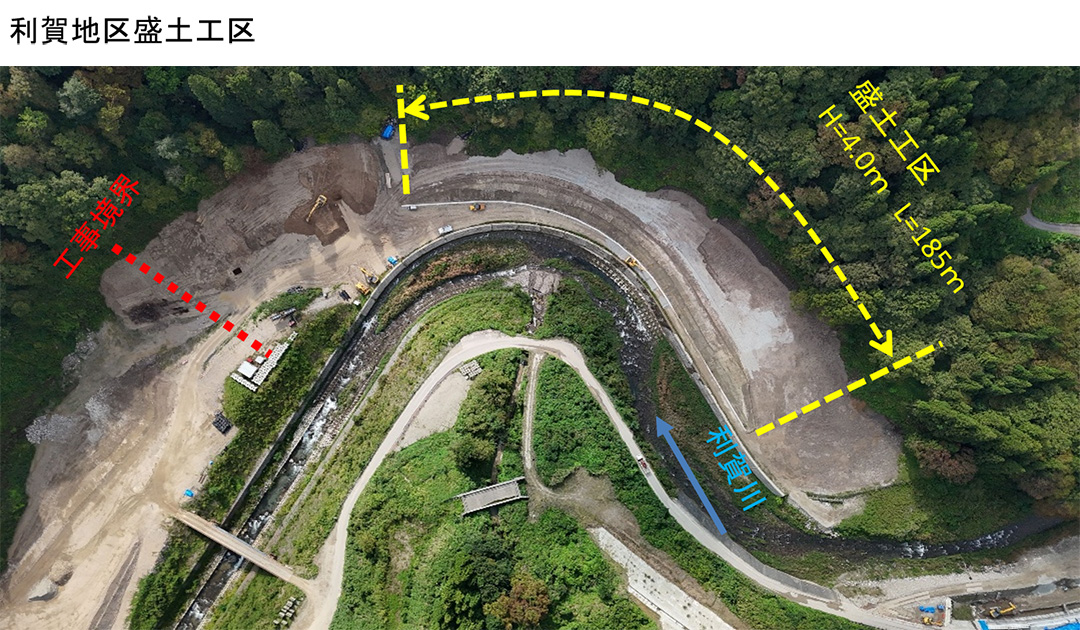

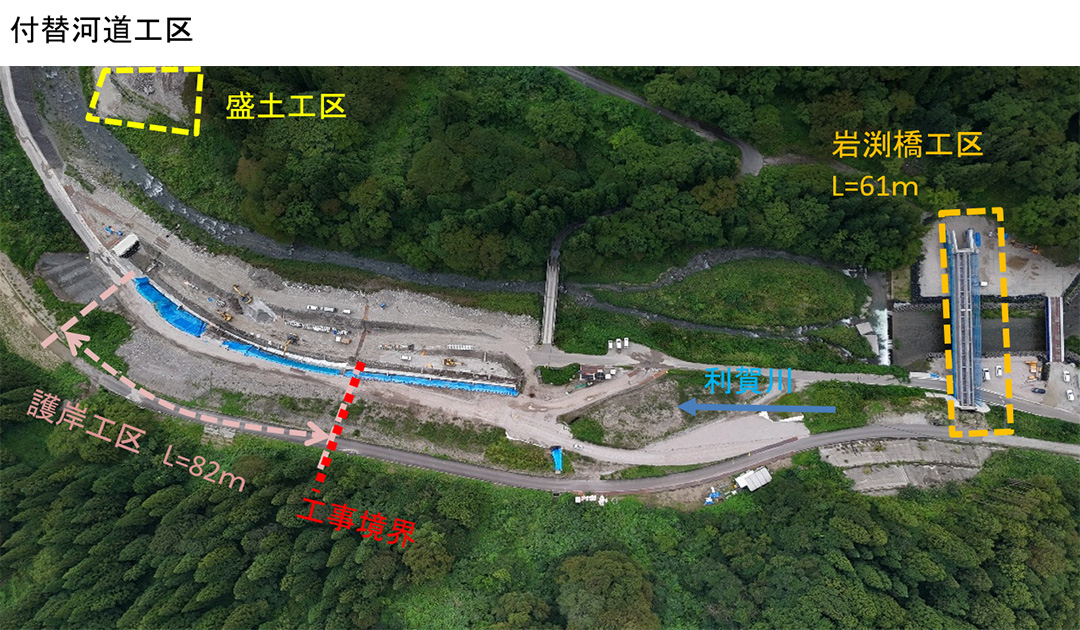

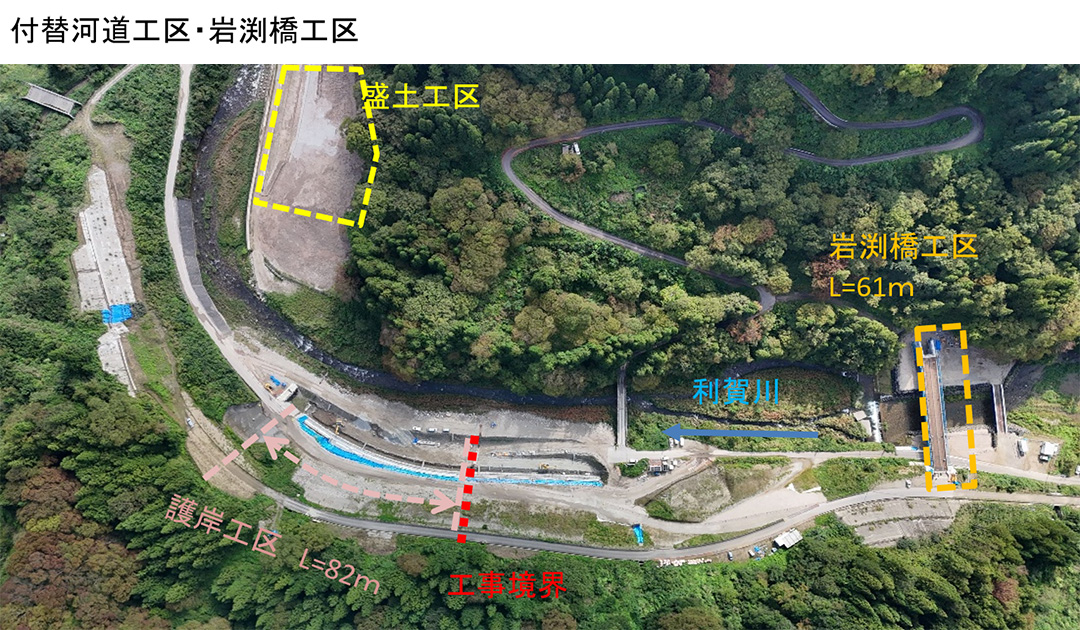

令和8年9月

工事状況

  • 9月は、左岸護岸工区で護岸ブロックの据付を進めるとともに、右岸盛土工区では現地発生土を活用した粒径処理や土質改良、路体盛土、法面整形を実施しました。
    また、岩渕橋工区では床版工の型枠組立および鉄筋組立を行い、工事は順調に進捗しました。
  • 10月は、左岸護岸工区において護岸ブロックの据付や根固工を進め、河川護岸の整備を推進してまいります。
    右岸盛土工区では盛土天端および法面の整形を進め、10月上旬の完了を予定しています。
    また、岩渕橋工区では床版コンクリートの打設、地覆工および橋梁付属物工の施工を進めてまいります。

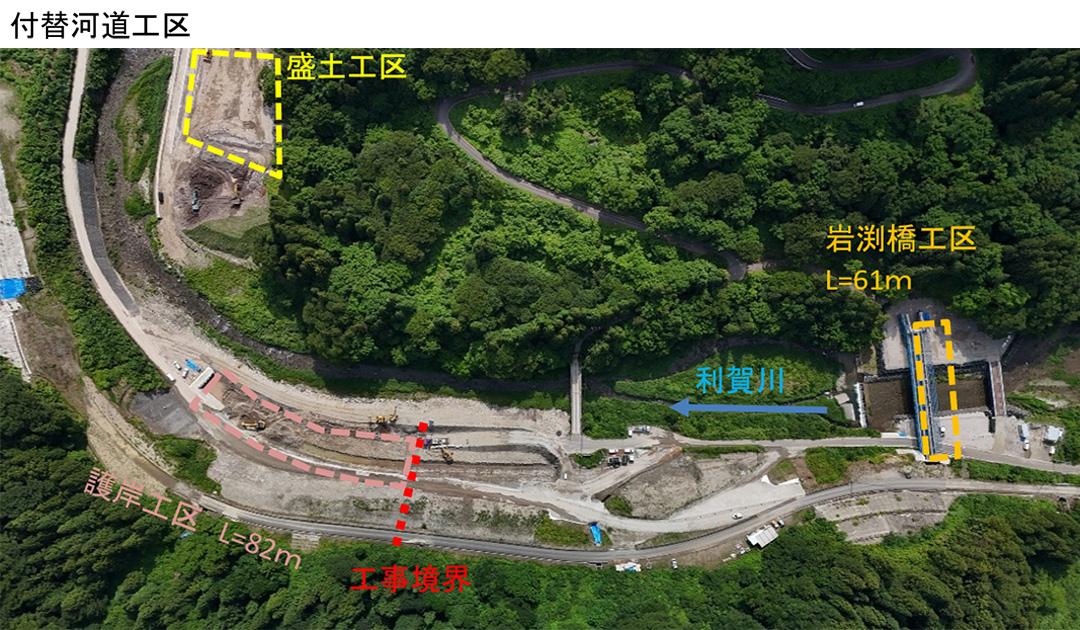

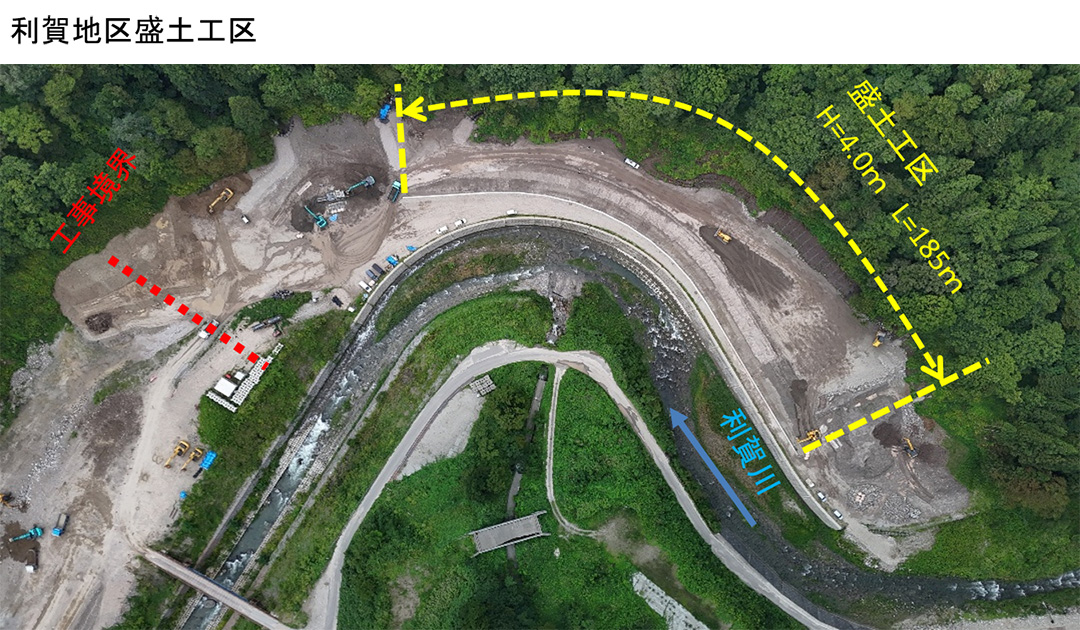

令和8年8月

工事状況

  • 8月は、左岸護岸工区において護岸ブロックの据付を本格的に実施しました。
    また、右岸盛土工区では、現地発生土を活用した粒径処理、土質改良、路体盛土および法面整形を行い、各工区とも計画どおり施工を進めました。
  • 9月は、引き続き各工区で施工を進めるとともに、岩渕橋工区において床版工に着手する予定です。
    また、左岸護岸工区では護岸ブロックの据付を継続し、河川護岸の整備を進めてまいります。
    右岸盛土工区においても路体盛土や法面整形を進め、工事全体の進捗を図ってまいります。

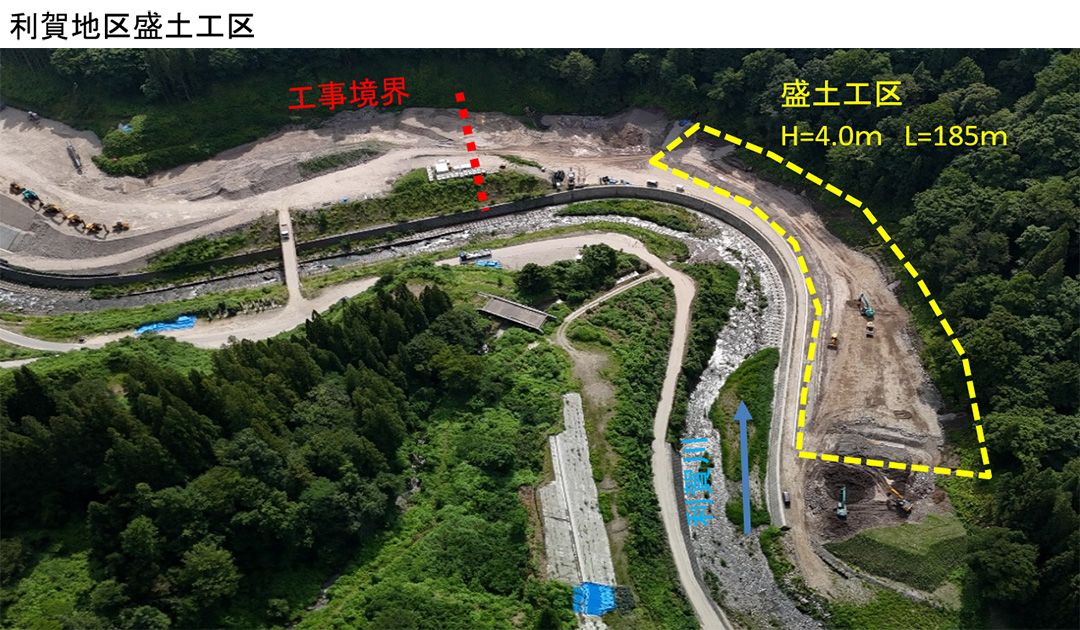

令和8年7月

工事状況

  • 7月は、左岸護岸工区において掘削および土砂の粒径選別を継続するとともに、7月下旬より護岸工に着手しました。
    また、右岸盛土工区では現地発生土を活用した土質改良や路体盛土を進め、各工区とも計画どおり施工を進めました。
  • 8月は、引き続き各工区で施工を進めるとともに、左岸護岸工区では護岸ブロックの据付を本格的に実施し、河川護岸の整備を進めていく予定です。
    右岸盛土工区においても、路体盛土や法面整形を進め、工事全体の進捗を図ってまいります。
