工事状況

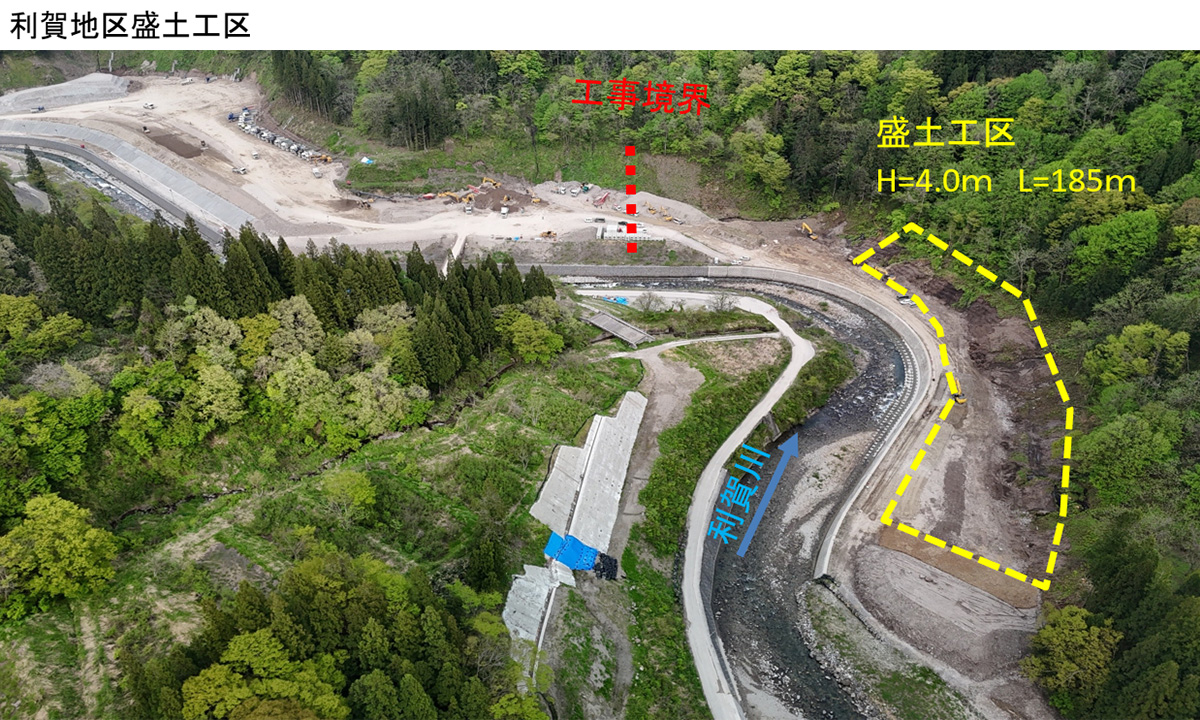

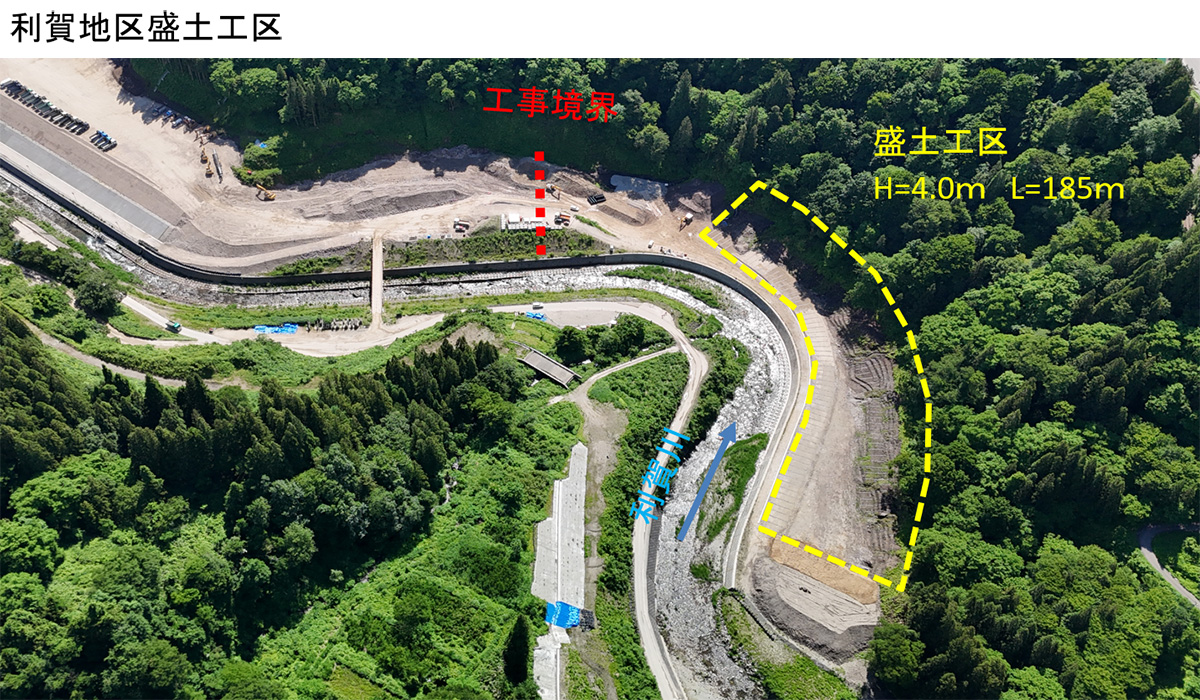

- 4月上旬より工事を開始し、4月は準備作業や測量、右岸の盛土工区における支障木の伐採など、施工に向けた基盤づくりを進めました。5月は、右岸盛土工区で護岸基礎の施工を進めるとともに、左岸護岸工区では掘削や、盛土材として活用する土砂の粒径選別などを行います。

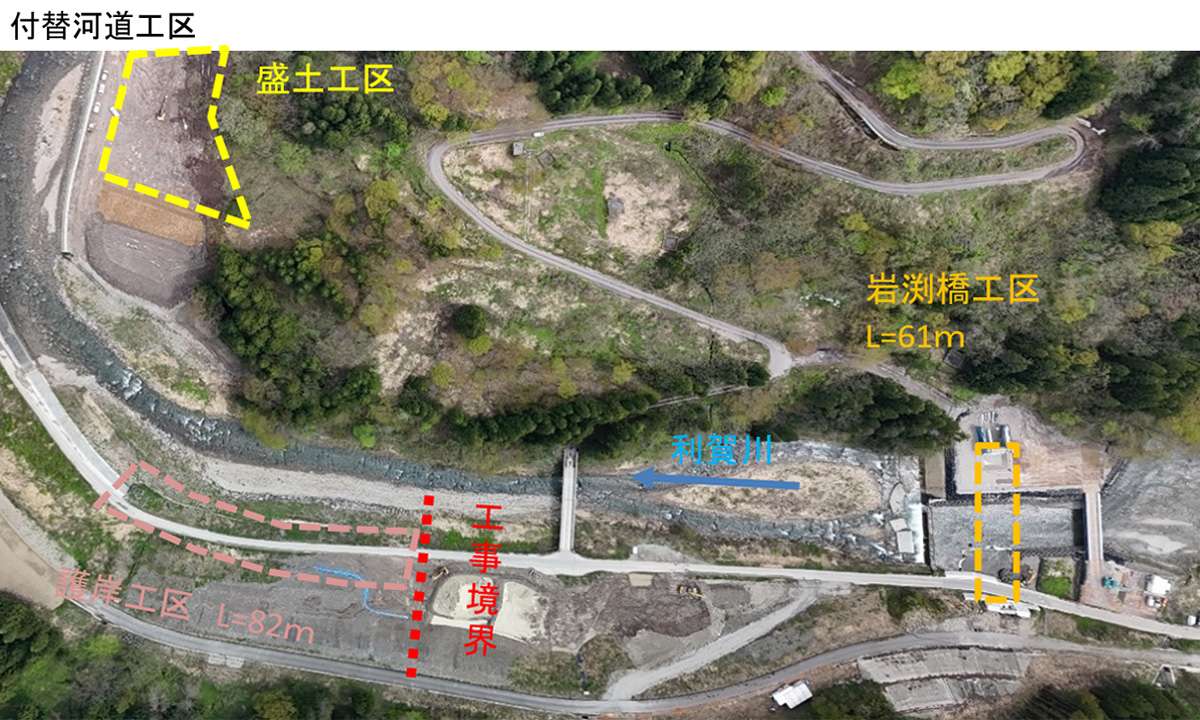

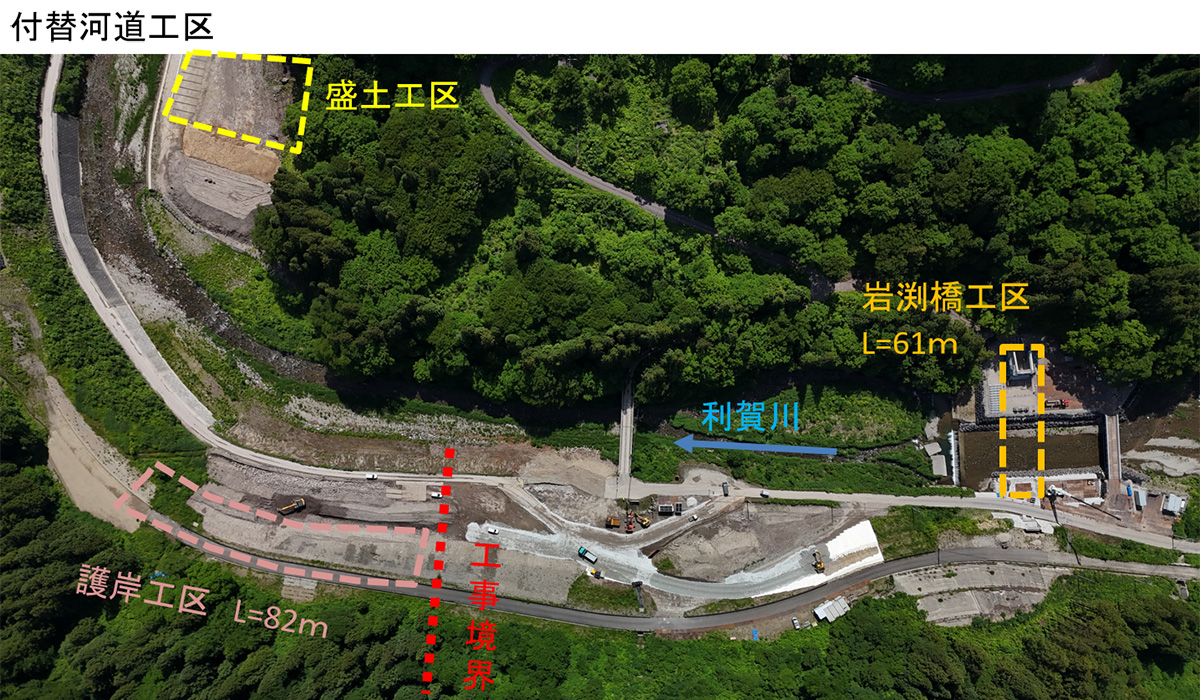

- 今後は、6月より右岸盛土工区において土質改良や路体盛土を進め、左岸護岸工区では護岸工事を実施していく予定です。
- さらに、9月からは新設される岩渕橋の床版工事にも着手し、現在の工事と並行して進めながら、11月上旬の完成を目指して取り組んでまいります。
現場代理人・主任(監理)技術者からのコメント
本工事は、比較的近い範囲での施工となりますが、盛土工事・護岸工事・橋梁床版工事といった異なる工種を同時に進める必要があり、実質的には複数工事を並行して実施する体制となります。
周辺で進められている関連工事とも工程を調整しながら、事業全体の進行に配慮し、安全を最優先に工期内完成を目指して取り組んでまいります。
