工事状況
- 4月初旬から現地踏査及び起工測量を行い、4月21日から仮桟橋のコンクリート基礎の施工を開始しました。

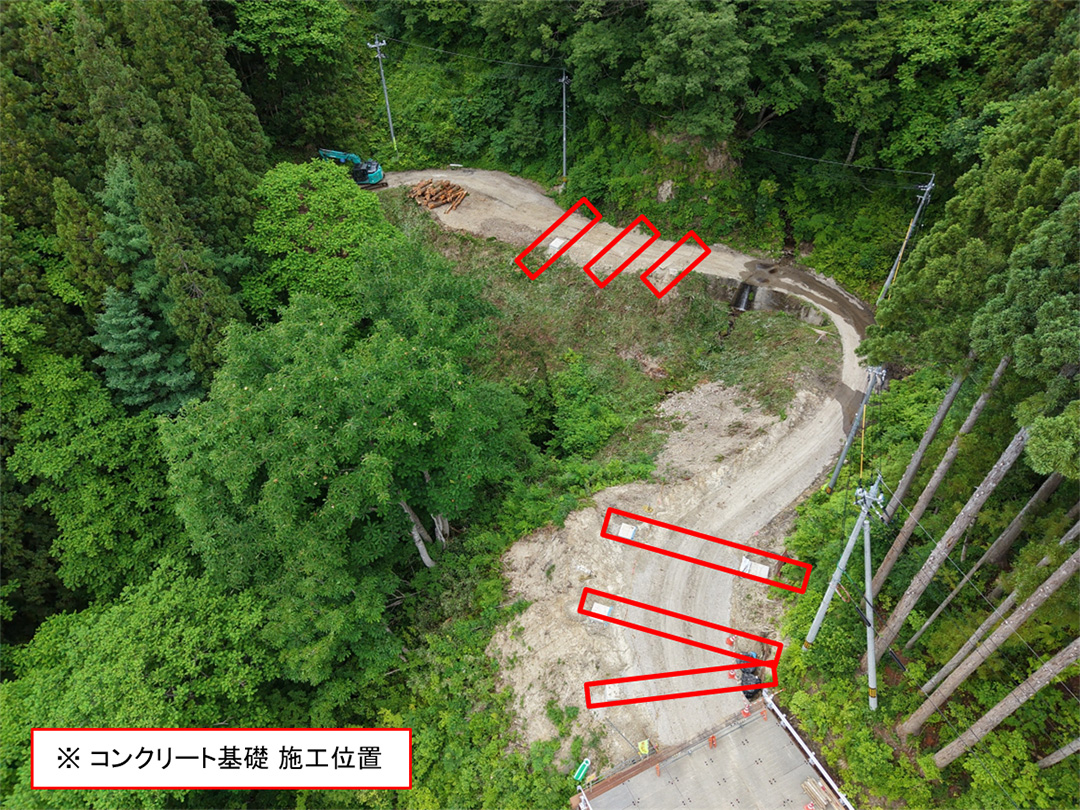

- 幅員4m程度の狭い道路上にコンクリート基礎を6列築造することとなります。

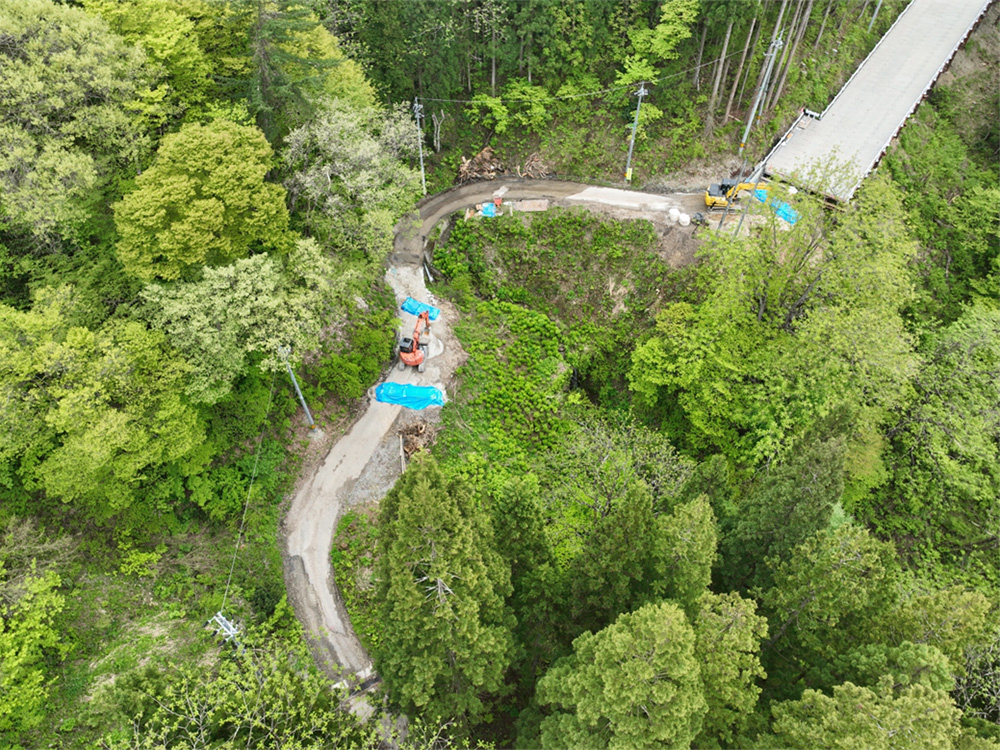

- 5月末までにコンクリート基礎の施工を終え、一部仮桟橋と現況地盤が干渉する範囲の掘削を行います。

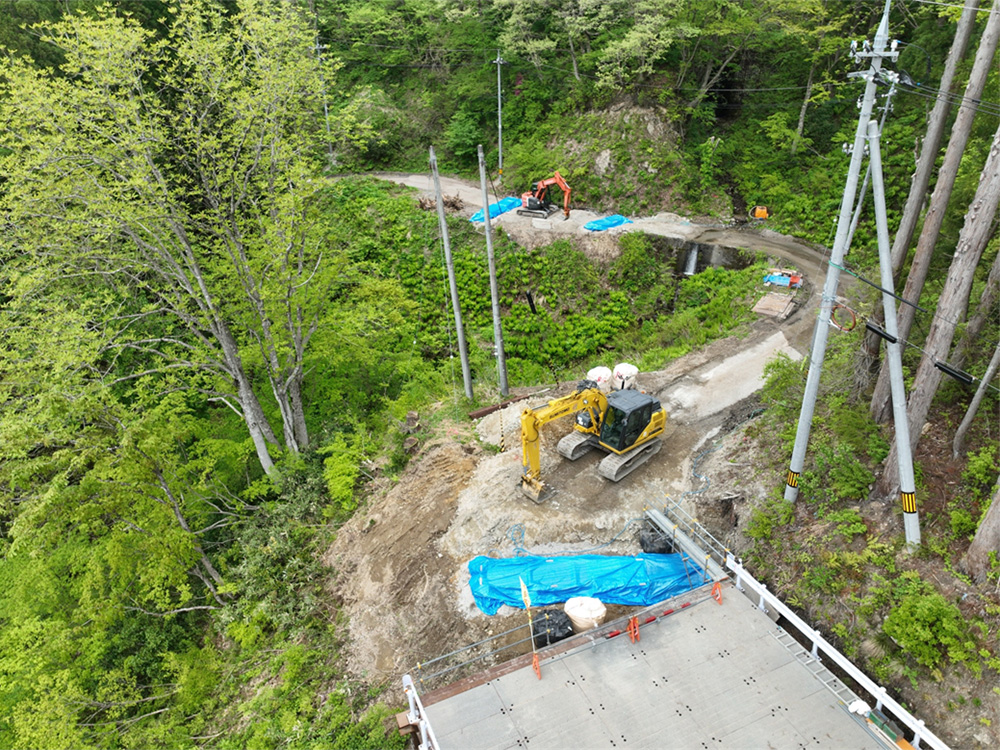

- また、仮桟橋の施工の支障となる伐採及び除根を行い、6月10日頃より仮桟橋の施工を開始します。
現場代理人・主任(監理)技術者からのコメント

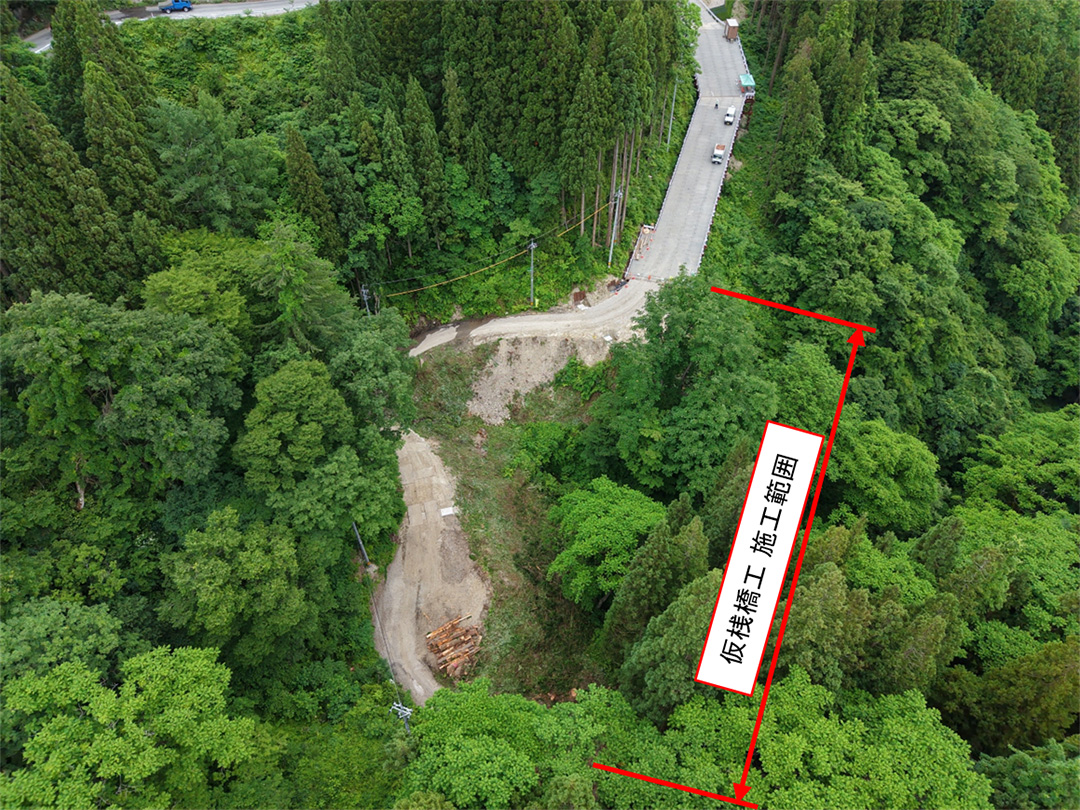

本工事では、仮桟橋を約84m築造する工事であります。
工事施工に伴い大型車両が国道471号を走行し、鋼材やモルタルを運搬することとなります。
近隣の住民の皆様方にご迷惑をお掛けしないよう、安全管理に留意していきたいと思います。
