北豆谷貯水池法面対策工事(令和8年度利賀ダム工事情報)

受注者
株式会社 岡部
場 所
富山県南砺市利賀村北豆谷地先
工 期
令和7年11月13日~令和8年10月30日

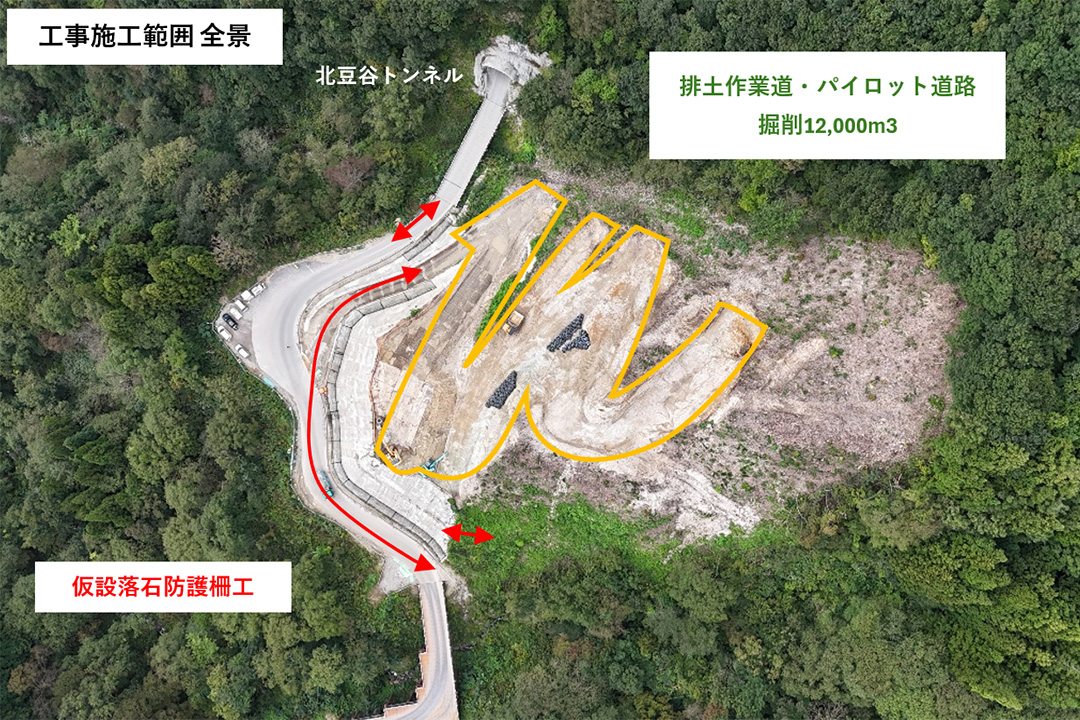

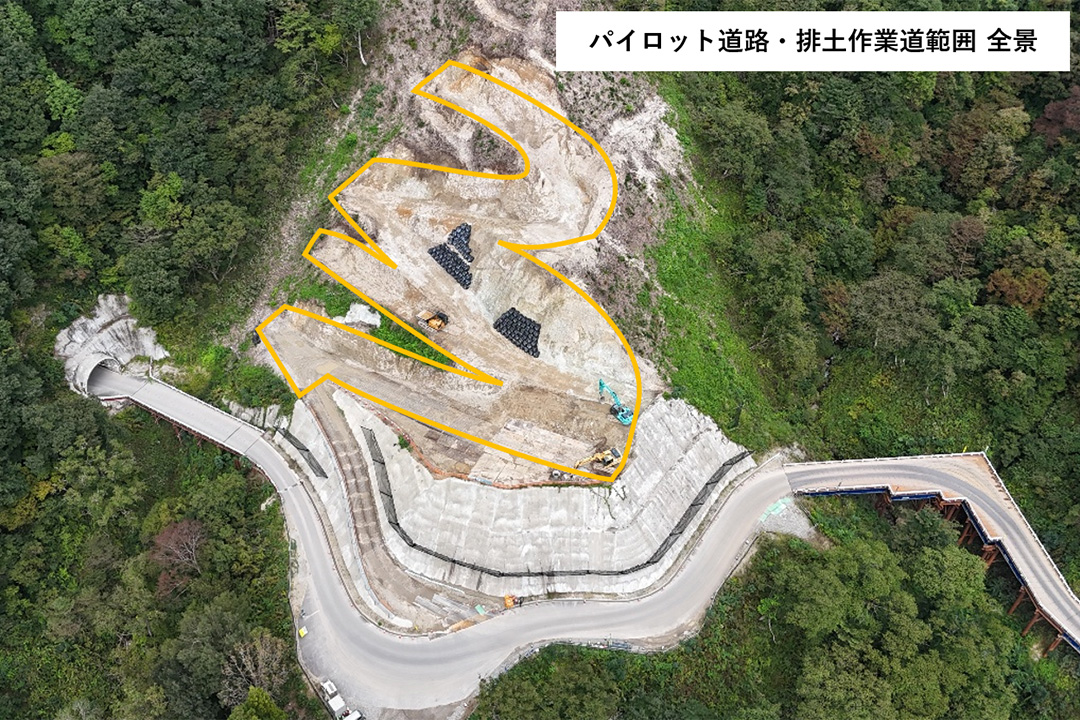

令和8年9月

工事状況

  • 排土作業道の造成は順調に進み、完成形状に近づいています。
  • 土砂搬出量12,000m3のうち、約10,000m3の搬出が完了しました。
  • 10月は場内整備および仮設落石防護柵の撤去作業を行う予定です。

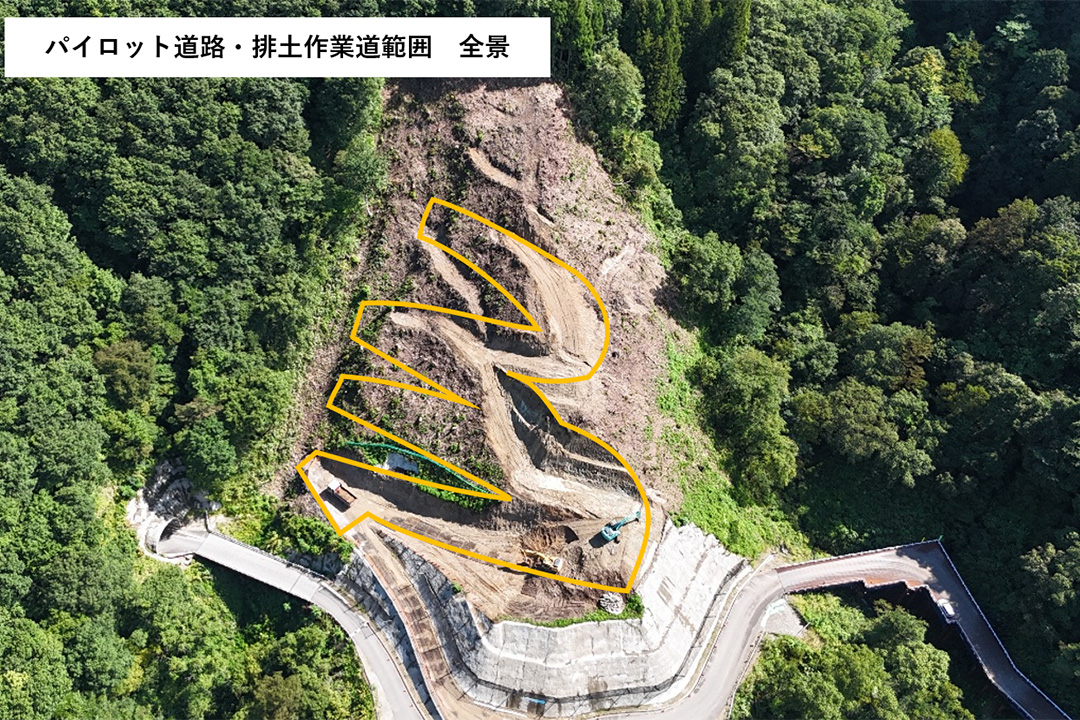

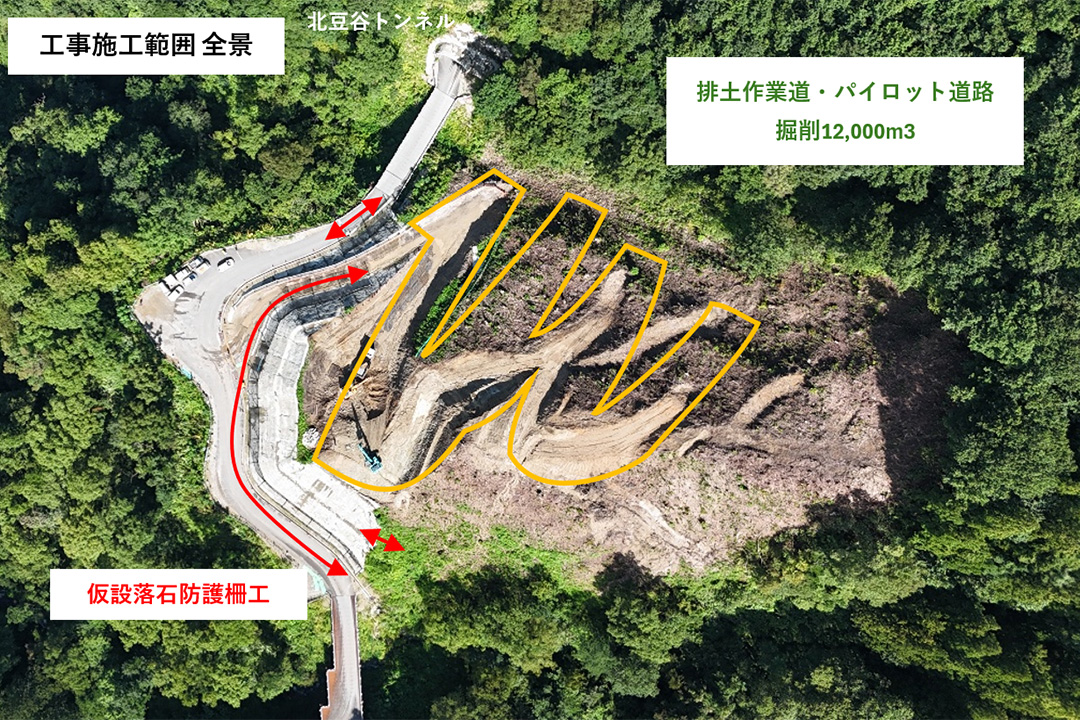

令和8年8月

工事状況

  • 排土作業道の造成に着手し、掘削、土砂運搬、残土処理を行っています。
  • 土砂搬出量12,000m3のうち、約4,500m3の搬出が完了しました。
  • 9月も引き続き排土作業道の造成を行います。

令和8年7月

工事状況

  • 排土作業道の造成に向けた伐採工が完了しました。
  • 8月から排土作業道の造成に着手し、掘削、土砂運搬を行います。
