このページはJavascriptを使用しています。Javascriptをonにしてください
工事情報
HOME
工事情報
利賀ダム工事情報
令和8年度利賀ダム工事情報
利賀トンネル(2工区)工事
利賀トンネル(2工区)工事(令和8年度利賀ダム工事情報)
受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和8年9月30日
令和8年9月
工事状況

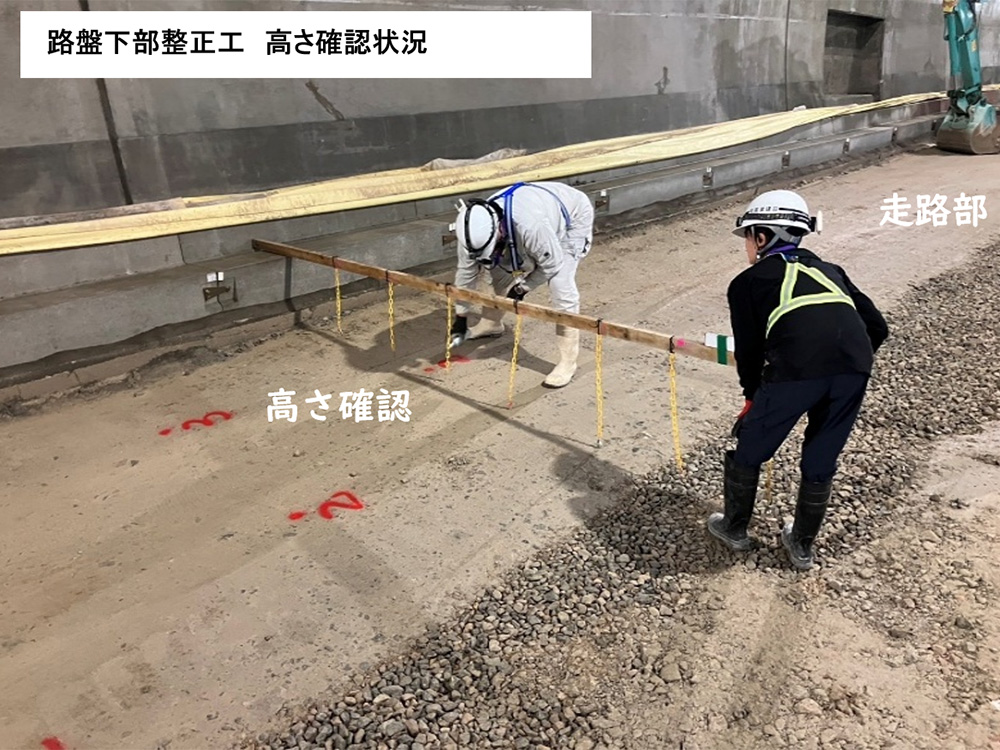

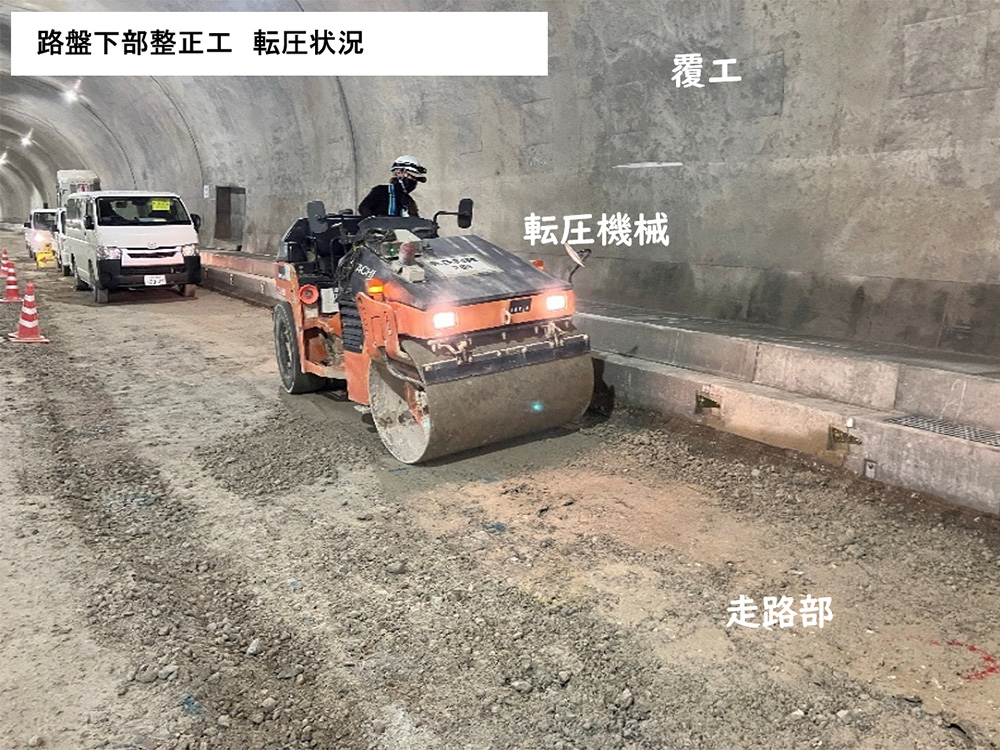

9月は、トンネル内の路盤部下部整正工を実施しました。
後工事に引き継ぐため、路盤部の高さを確認し、不陸の修正や沈下が生じないように転圧の作業を実施しました。
今後は現場内の清掃や片づけ、仮設設備の撤去、重機の搬出などを行い、後工事への引継ぎや工事の完成に向けた最終的な作業を実施いたします。
令和8年8月
工事状況

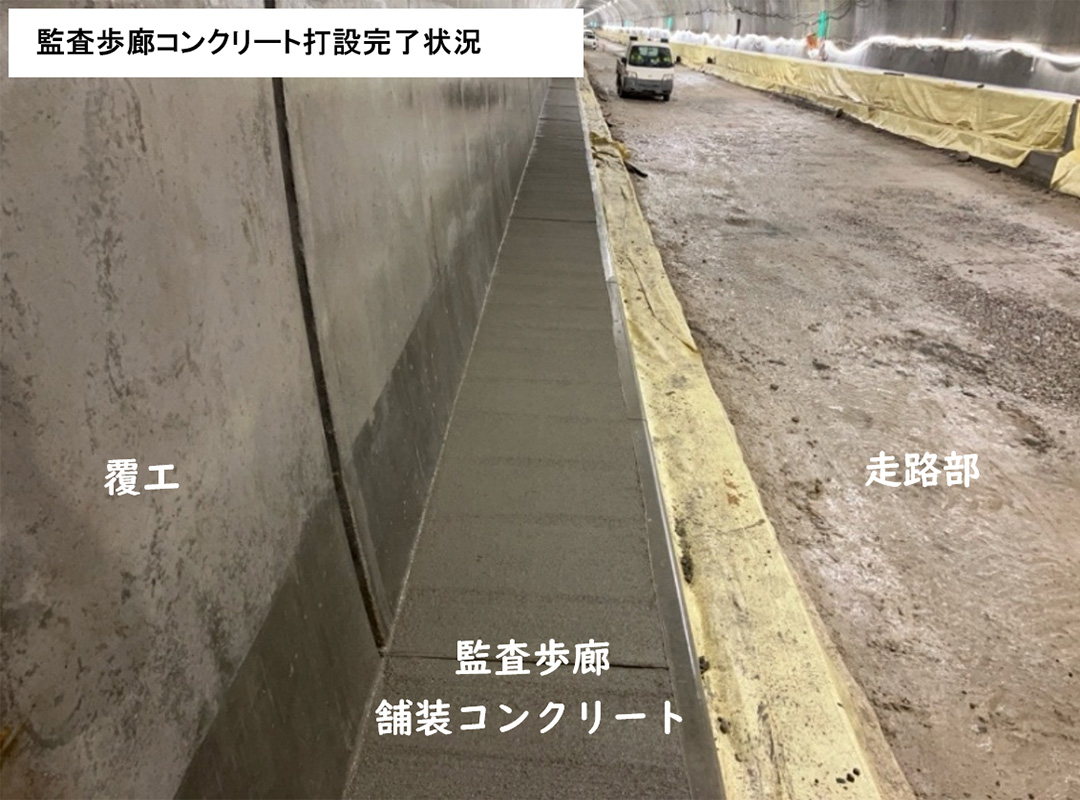

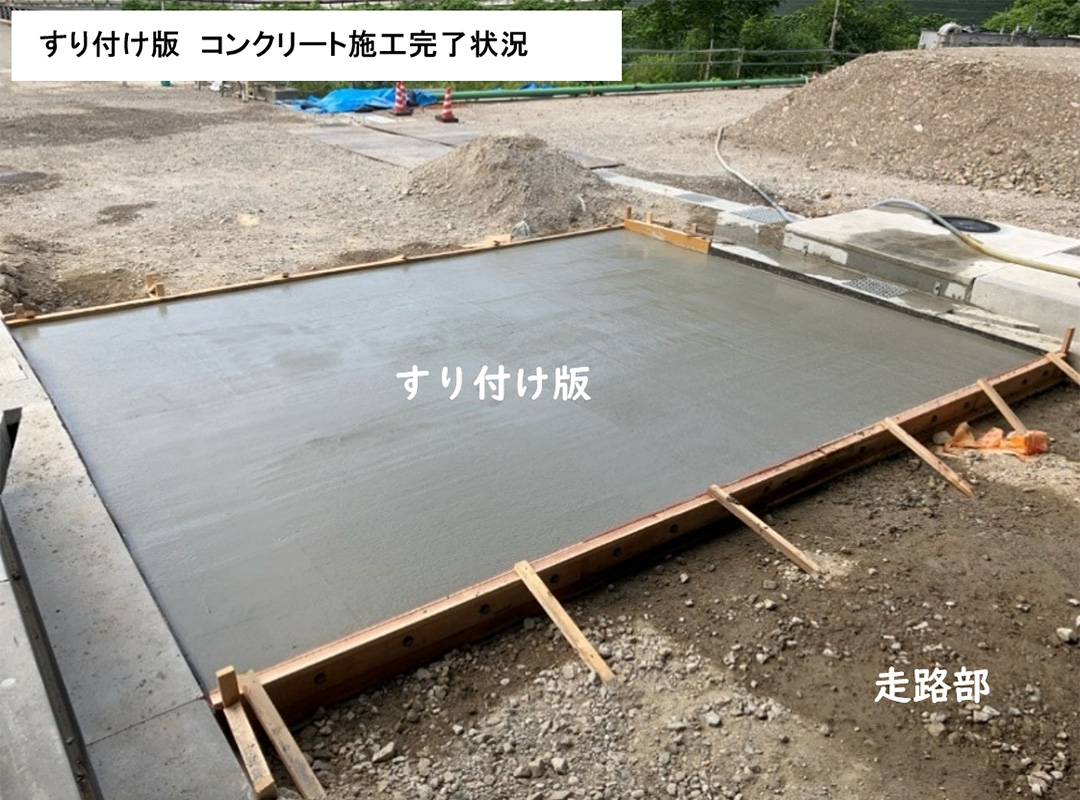

8月は、トンネル内の監査歩廊工事や舗装工事を引き続き進めるとともに、起点側(長崎地区側)坑口部では道路との接続部分となる「すり付け版」の施工を行いました。
舗装コンクリートの施工などを進め、トンネル内の仕上げを着実に進めています。
また、現場内の片づけや仮設設備の撤去など、完成に向けた最終的な作業にも取り組んでいます。
今後は、残る舗装工事や仕上げ作業、各所の最終確認を行い、着実に工事を進めてまいります。
令和8年7月
工事状況

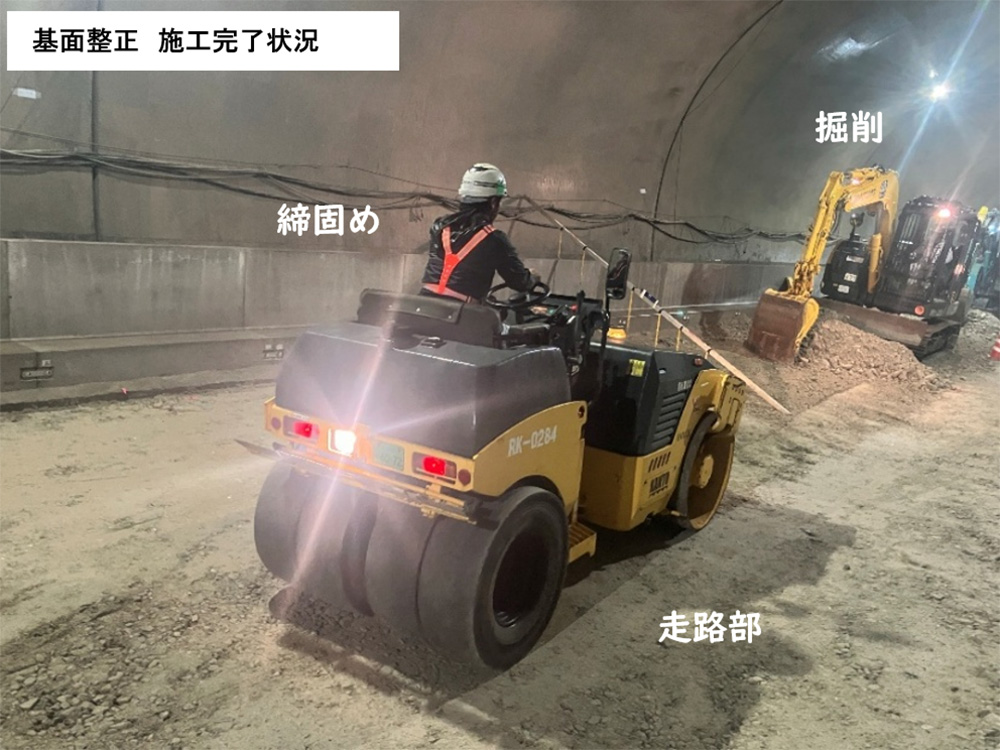

7月は、歩道部の管路工事やコンクリート舗装、車道部の路面を整える作業(基面整正)を進めました。基面整正や管路工事はおおむね完了し、現在は歩道の舗装工事を実施しています。

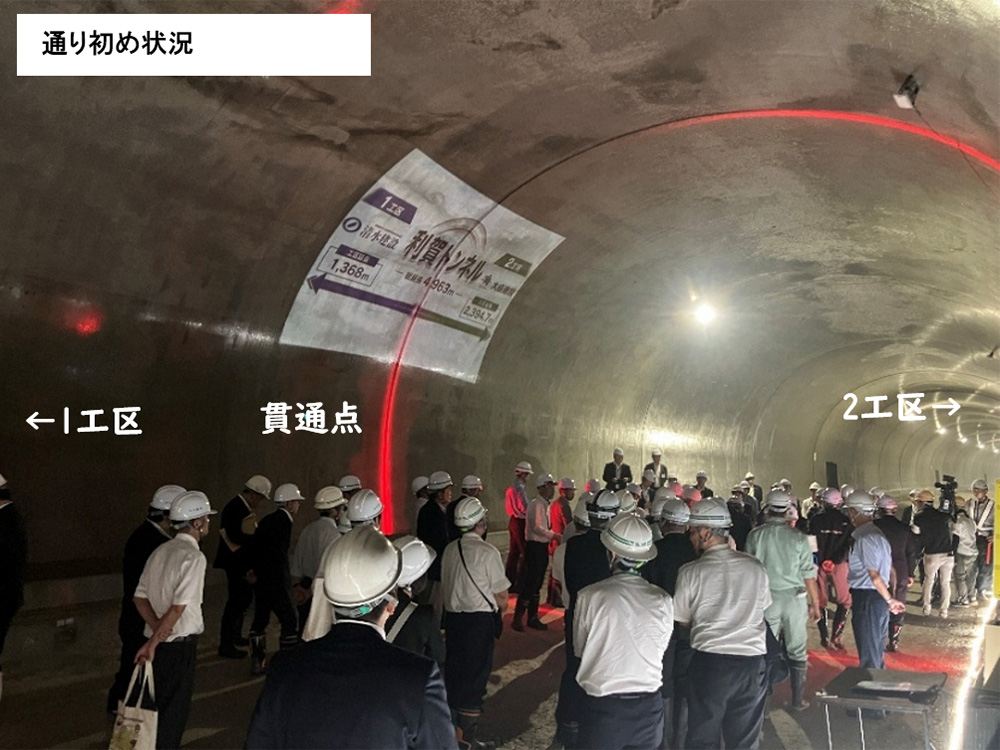

また、月末には「通り初め」を開催し、利賀ダム建設促進期成同盟会の皆様や地域住民の皆様に完成間近となった現場をご覧いただきました。
今後は、残る舗装工事や仕上げ作業を進めながら、完成に向けて最終確認を行い、安全と品質を大切に、工事を進めてまいります。
令和8年度利賀ダム工事情報へ戻る
